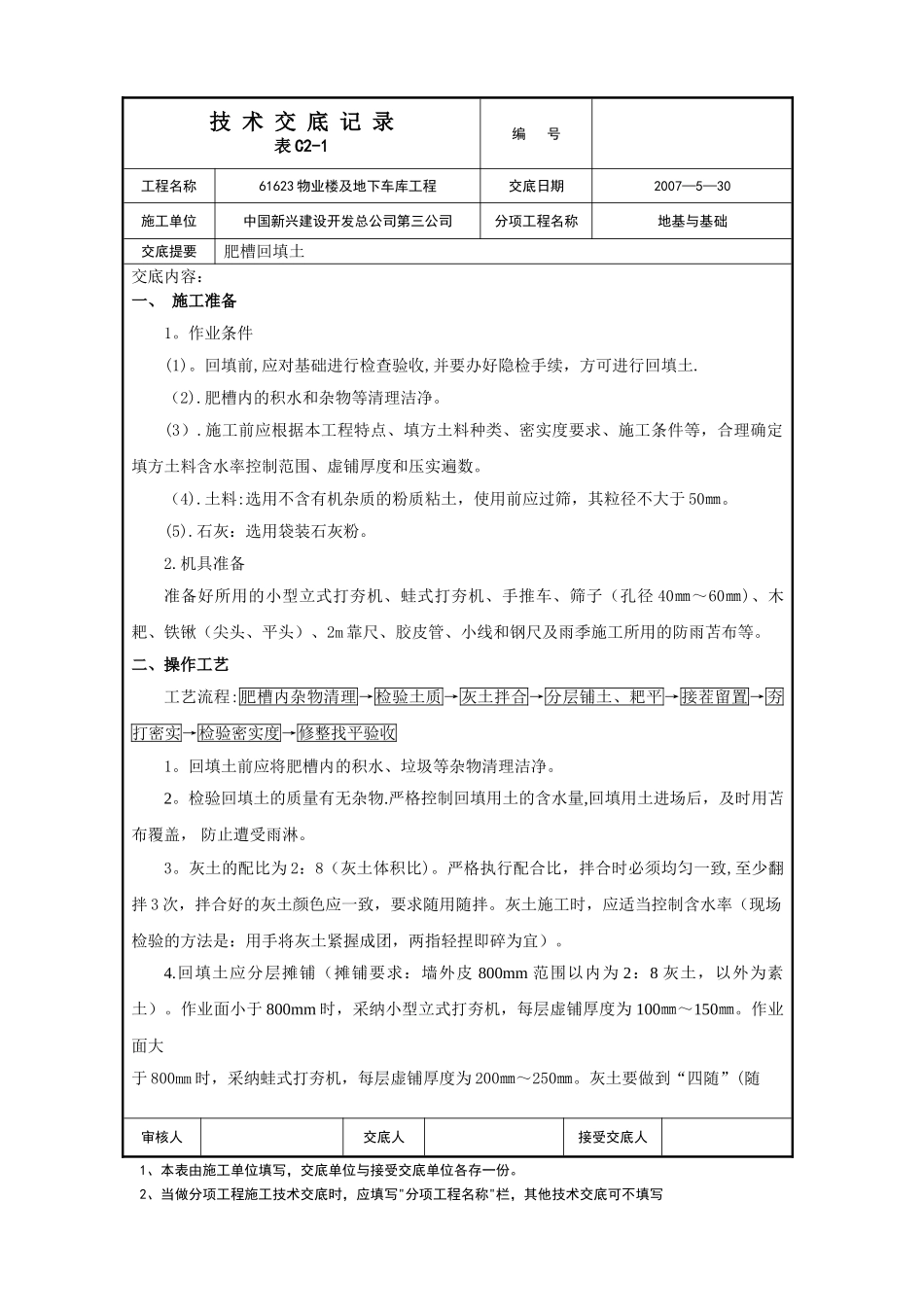

技 术 交 底 记 录表 C2-1编 号工程名称61623 物业楼及地下车库工程交底日期2007—5—30施工单位中国新兴建设开发总公司第三公司分项工程名称地基与基础交底提要肥槽回填土交底内容:一、 施工准备1
作业条件(1)
回填前,应对基础进行检查验收,并要办好隐检手续,方可进行回填土
肥槽内的积水和杂物等清理洁净
施工前应根据本工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水率控制范围、虚铺厚度和压实遍数
土料:选用不含有机杂质的粉质粘土,使用前应过筛,其粒径不大于 50㎜
石灰:选用袋装石灰粉
机具准备准备好所用的小型立式打夯机、蛙式打夯机、手推车、筛子(孔径 40㎜~60㎜)、木耙、铁锹(尖头、平头)、2m 靠尺、胶皮管、小线和钢尺及雨季施工所用的防雨苫布等

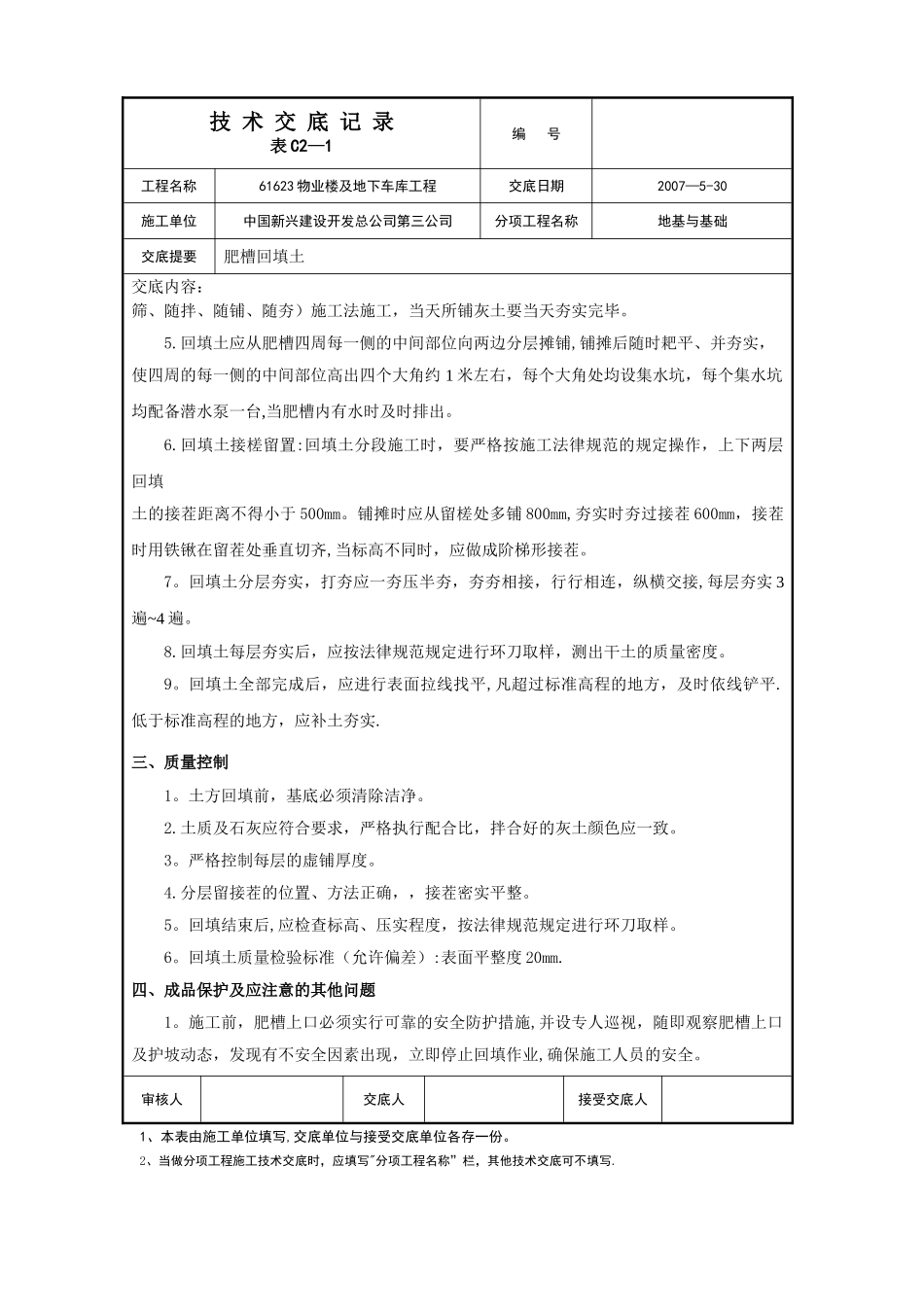

二、操作工艺工艺流程:肥槽内杂物清理→检验土质→灰土拌合→分层铺土、耙平→接茬留置→夯打密实→检验密实度→修整找平验收1
回填土前应将肥槽内的积水、垃圾等杂物清理洁净
检验回填土的质量有无杂物
严格控制回填用土的含水量,回填用土进场后,及时用苫布覆盖, 防止遭受雨淋
灰土的配比为 2:8(灰土体积比)
严格执行配合比,拌合时必须均匀一致,至少翻拌 3 次,拌合好的灰土颜色应一致,要求随用随拌
灰土施工时,应适当控制含水率(现场检验的方法是:用手将灰土紧握成团,两指轻捏即碎为宜)
回填土应分层摊铺(摊铺要求:墙外皮 800mm 范围以内为 2:8 灰土,以外为素土)
作业面小于 800mm 时,采纳小型立式打夯机,每层虚铺厚度为 100㎜~150㎜
作业面大于 800mm 时,采纳蛙式打夯机,每层虚铺厚度为 200㎜~250㎜
灰土要做到“四随”(随审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施
