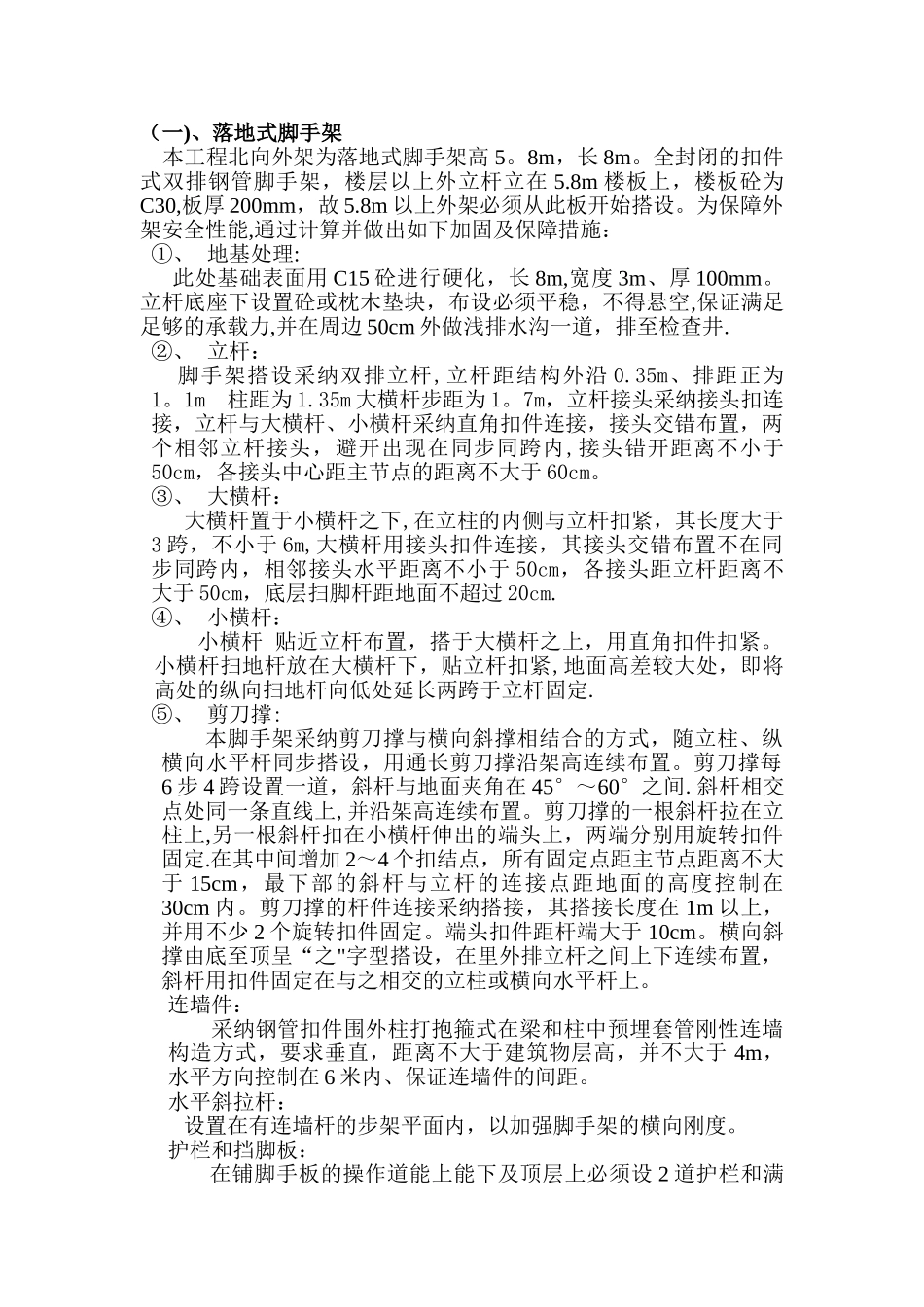

(一)、落地式脚手架 本工程北向外架为落地式脚手架高 5
8m,长 8m
全封闭的扣件式双排钢管脚手架,楼层以上外立杆立在 5
8m 楼板上,楼板砼为C30,板厚 200mm,故 5
8m 以上外架必须从此板开始搭设
为保障外架安全性能,通过计算并做出如下加固及保障措施:①、 地基处理:此处基础表面用 C15 砼进行硬化,长 8m,宽度 3m、厚 100mm
立杆底座下设置砼或枕木垫块,布设必须平稳,不得悬空,保证满足足够的承载力,并在周边 50cm 外做浅排水沟一道,排至检查井
②、 立杆: 脚手架搭设采纳双排立杆,立杆距结构外沿 0
35m、排距正为1
1m 柱距为 1
35m 大横杆步距为 1
7m,立杆接头采纳接头扣连接,立杆与大横杆、小横杆采纳直角扣件连接,接头交错布置,两个相邻立杆接头,避开出现在同步同跨内,接头错开距离不小于50cm,各接头中心距主节点的距离不大于 60cm
③、 大横杆: 大横杆置于小横杆之下,在立柱的内侧与立杆扣紧,其长度大于3 跨,不小于 6m,大横杆用接头扣件连接,其接头交错布置不在同步同跨内,相邻接头水平距离不小于 50cm,各接头距立杆距离不大于 50cm,底层扫脚杆距地面不超过 20cm
④、 小横杆:小横杆 贴近立杆布置,搭于大横杆之上,用直角扣件扣紧
小横杆扫地杆放在大横杆下,贴立杆扣紧,地面高差较大处,即将高处的纵向扫地杆向低处延长两跨于立杆固定
⑤、 剪刀撑:本脚手架采纳剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置
剪刀撑每6 步 4 跨设置一道,斜杆与地面夹角在 45°~60°之间
斜杆相交点处同一条直线上,并沿架高连续布置
剪刀撑的一根斜杆拉在立柱上,另一根斜杆扣在小横杆伸出的端头上,两端分别用旋转扣件固定

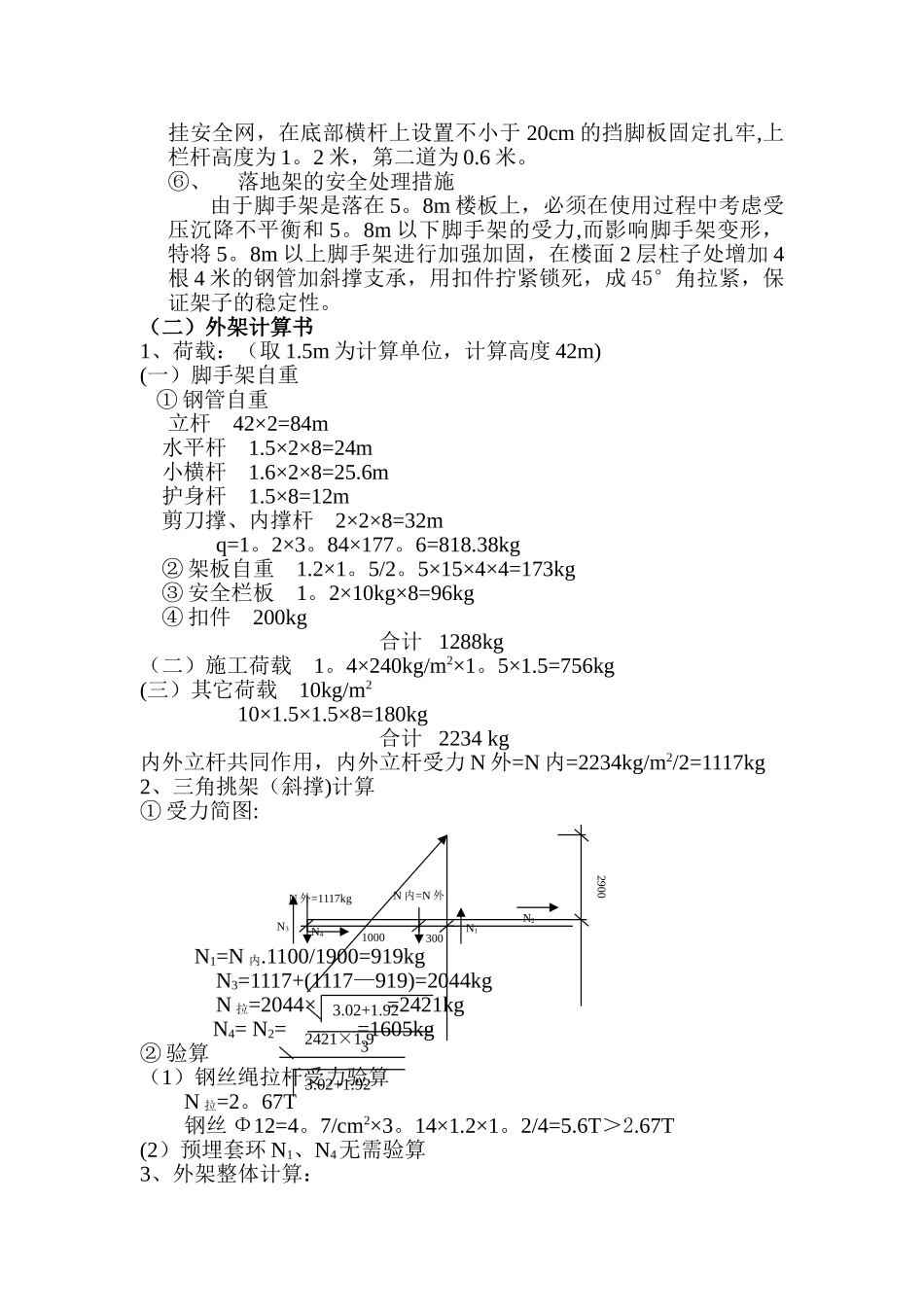

在其中间增加 2~4 个扣结点,所有固定点距主节点距离不大于 15cm
