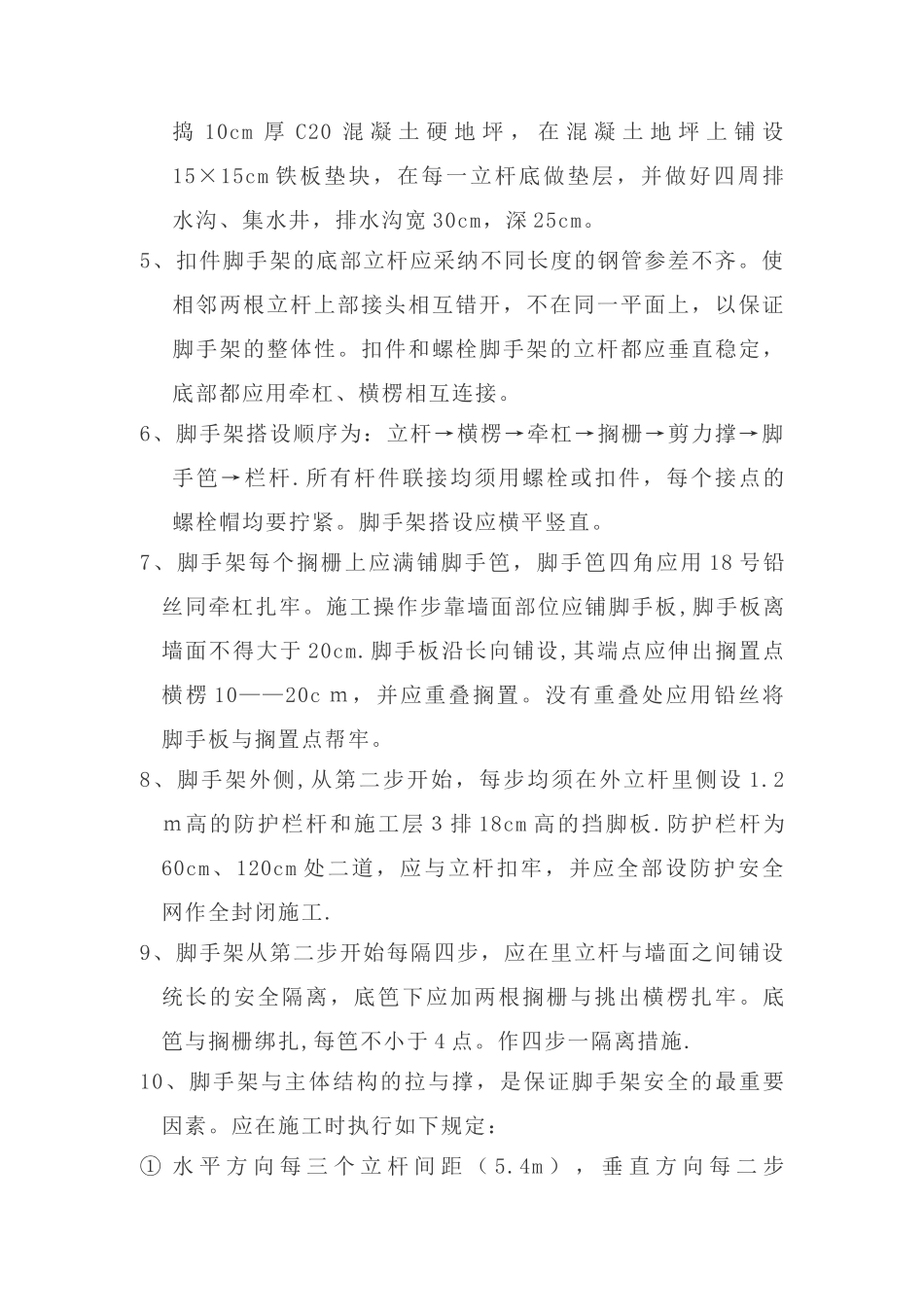

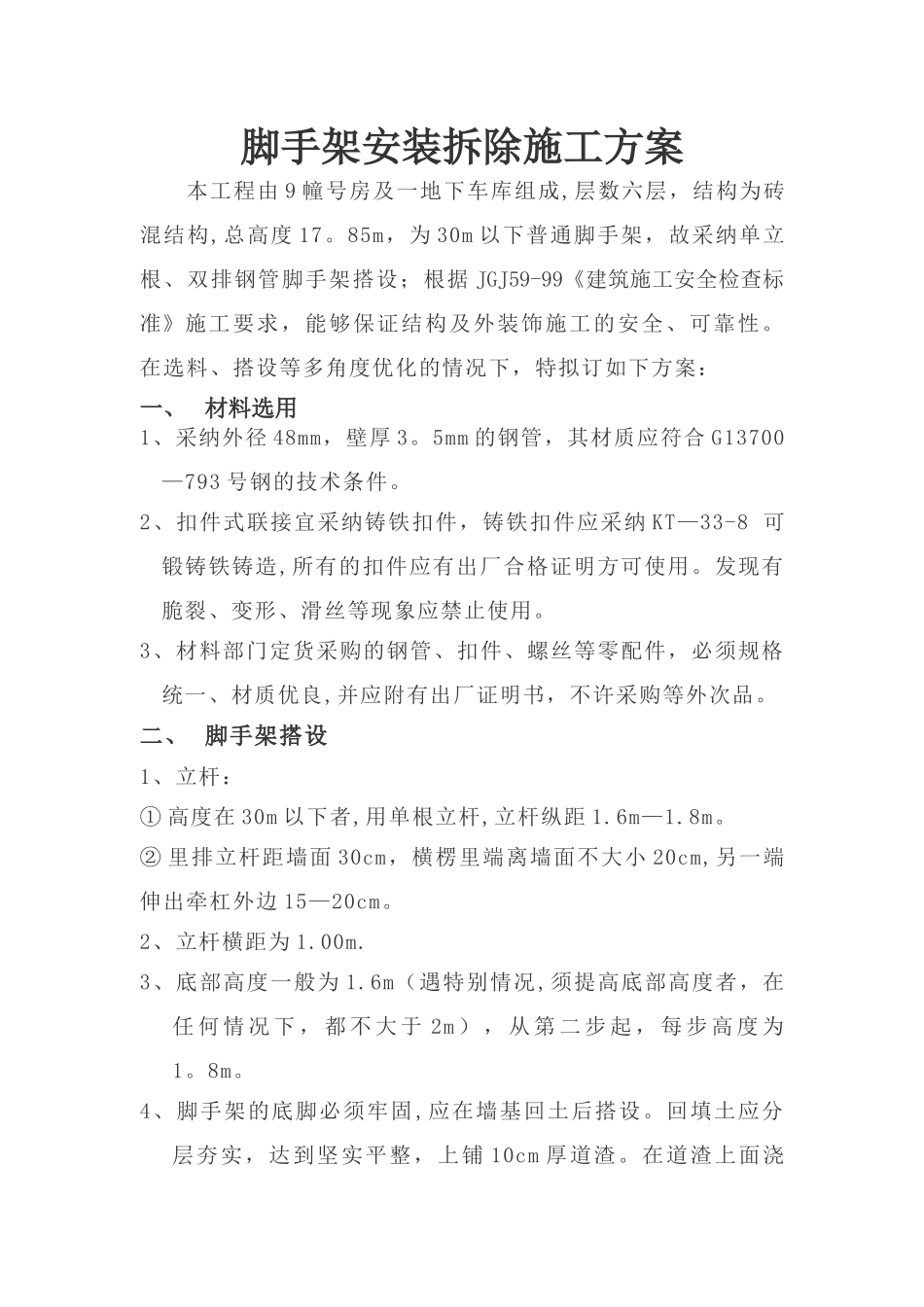

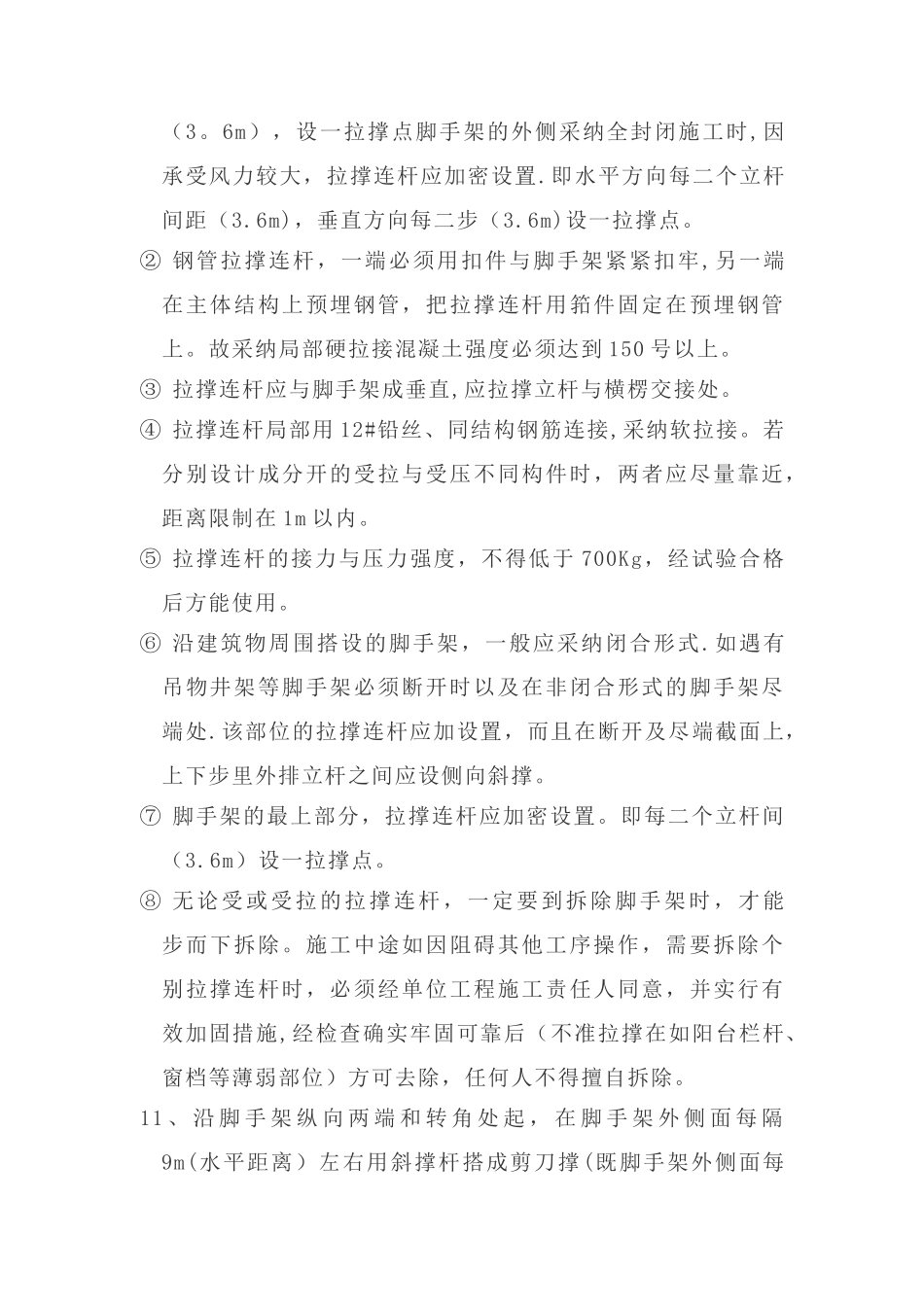

脚手架安装拆除施工方案本工程由 9 幢号房及一地下车库组成,层数六层,结构为砖混结构,总高度 17。85m,为 30m 以下普通脚手架,故采纳单立根、双排钢管脚手架搭设;根据 JGJ59-99《建筑施工安全检查标准》施工要求,能够保证结构及外装饰施工的安全、可靠性。在选料、搭设等多角度优化的情况下,特拟订如下方案:一、 材料选用1、采纳外径 48mm,壁厚 3。5mm 的钢管,其材质应符合 G13700—793 号钢的技术条件。2、扣件式联接宜采纳铸铁扣件,铸铁扣件应采纳 KT—33-8 可锻铸铁铸造,所有的扣件应有出厂合格证明方可使用。发现有脆裂、变形、滑丝等现象应禁止使用。3、材料部门定货采购的钢管、扣件、螺丝等零配件,必须规格统一、材质优良,并应附有出厂证明书,不许采购等外次品。二、 脚手架搭设1、立杆:① 高度在 30m 以下者,用单根立杆,立杆纵距 1.6m—1.8m。② 里排立杆距墙面 30cm,横楞里端离墙面不大小 20cm,另一端伸出牵杠外边 15—20cm。2、立杆横距为 1.00m.3、底部高度一般为 1.6m(遇特别情况,须提高底部高度者,在任 何 情 况 下 , 都 不 大 于 2m ) , 从 第 二 步 起 , 每 步 高 度 为1。8m。4、脚手架的底脚必须牢固,应在墙基回土后搭设。回填土应分层夯实,达到坚实平整,上铺 10cm 厚道渣。在道渣上面浇捣 10cm 厚 C20 混 凝 土 硬 地 坪 , 在 混 凝 土 地 坪 上 铺 设15×15cm 铁板垫块,在每一立杆底做垫层,并做好四周排水沟、集水井,排水沟宽 30cm,深 25cm。5、扣件脚手架的底部立杆应采纳不同长度的钢管参差不齐。使相邻两根立杆上部接头相互错开,不在同一平面上,以保证脚手架的整体性。扣件和螺栓脚手架的立杆都应垂直稳定,底部都应用牵杠、横楞相互连接。6、脚手架搭设顺序为:立杆→横楞→牵杠→搁栅→剪力撑→脚手笆→栏杆.所有杆件联接均须用螺栓或扣件,每个接点的螺栓帽均要拧紧。脚手架搭设应横平竖直。7、脚手架每个搁栅上应满铺脚手笆,脚手笆四角应用 18 号铅丝同牵杠扎牢。施工操作步靠墙面部位应铺脚手板,脚手板离墙面不得大于 20cm.脚手板沿长向铺设,其端点应伸出搁置点横楞 10——20c m,并应重叠搁置。没有重叠处应用铅丝将脚手板与搁置点帮牢。8、脚手架外侧,从第二步开始,每步均须在外立杆里侧设 1.2m高的防护栏杆和施工层3排 18cm 高的挡脚板.防护栏杆为60cm、120cm 处二道,应与立杆扣牢,并应全部...
