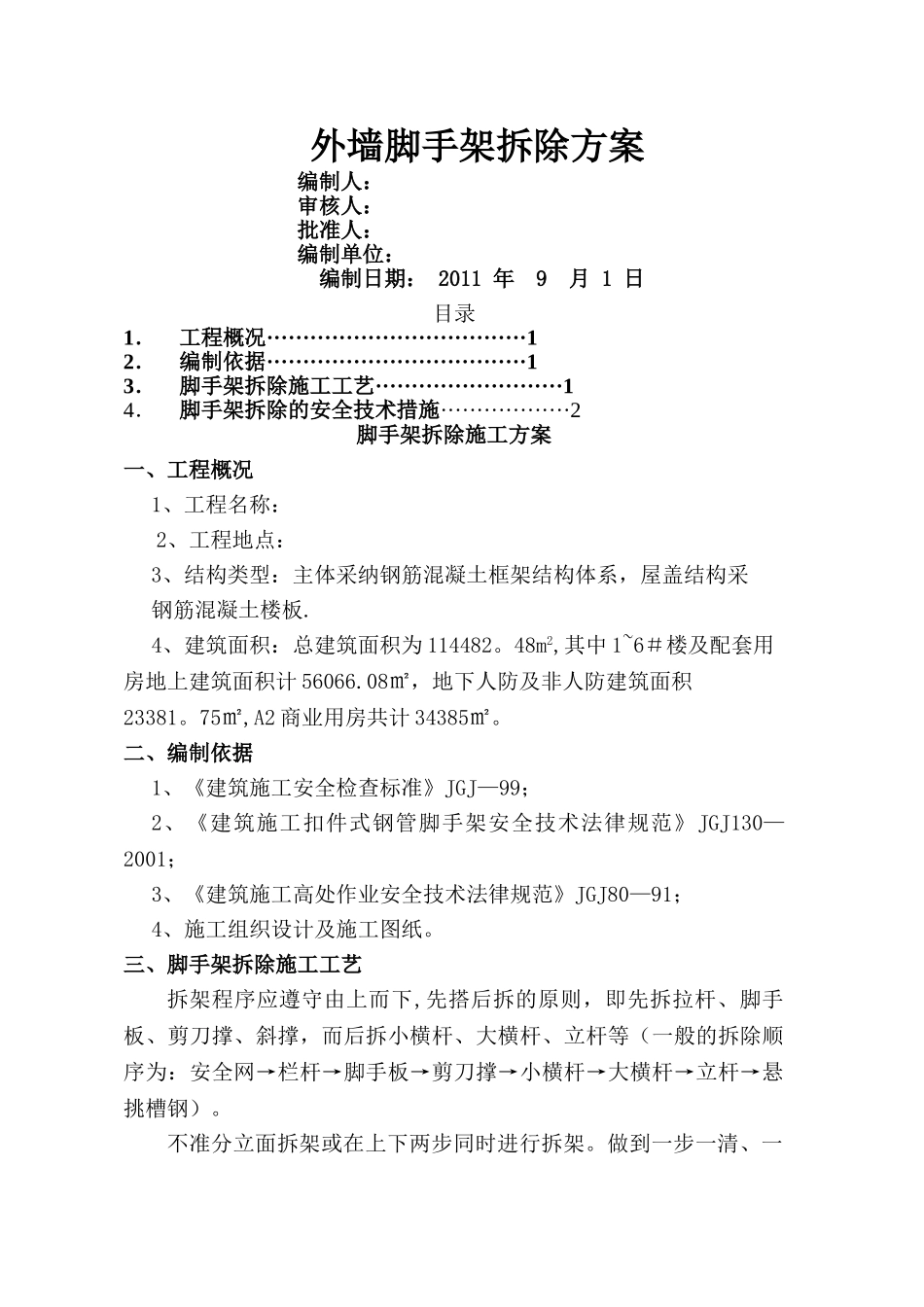

外墙脚手架拆除方案编制人: 审核人: 批准人: 编制单位: 编制日期: 2011 年 9 月 1 日目录1.工程概况····································12.编制依据····································13.脚手架拆除施工工艺··························14.脚手架拆除的安全技术措施··················2脚手架拆除施工方案一、工程概况1、工程名称:2、工程地点:3、结构类型:主体采纳钢筋混凝土框架结构体系,屋盖结构采钢筋混凝土楼板
4、建筑面积:总建筑面积为 114482
48m2,其中 1~6#楼及配套用房地上建筑面积计 56066
08㎡,地下人防及非人防建筑面积23381
75㎡,A2 商业用房共计 34385㎡
二、编制依据1、《建筑施工安全检查标准》JGJ—99;2、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130—2001;3、《建筑施工高处作业安全技术法律规范》JGJ80—91;4、施工组织设计及施工图纸

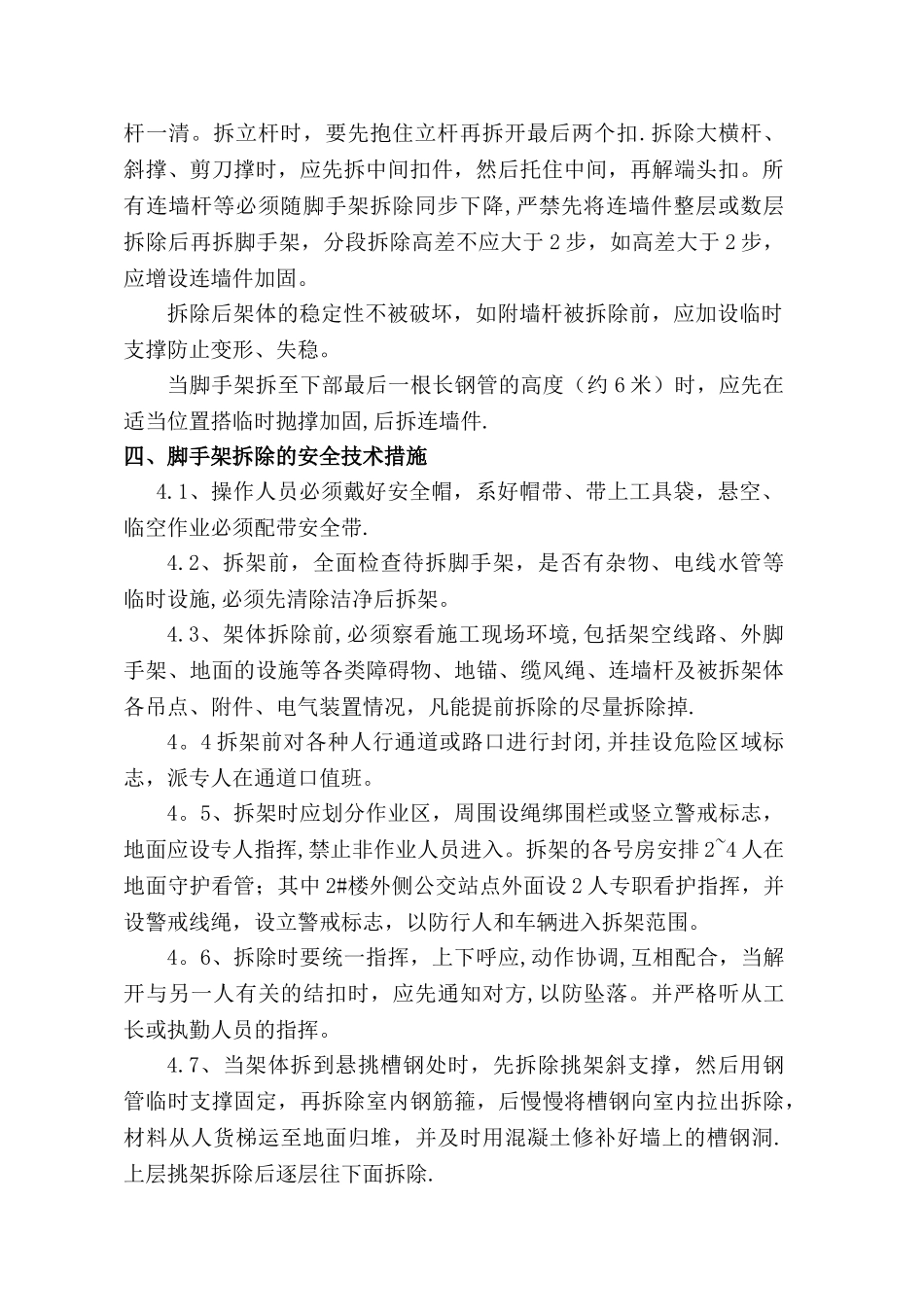

三、脚手架拆除施工工艺拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等(一般的拆除顺序为:安全网→栏杆→脚手板→剪刀撑→小横杆→大横杆→立杆→悬挑槽钢)
不准分立面拆架或在上下两步同时进行拆架
做到一步一清、一杆一清
拆立杆时,要先抱住立杆再拆开最后两个扣
拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣
所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于 2 步,如高差大于 2 步,应增设连墙件加固
拆除后架体的稳定性不被破坏,如附墙杆被拆除前,应加设临时支撑防止变形、失稳
当脚手架拆至下部最后一根长钢管的高度(约
