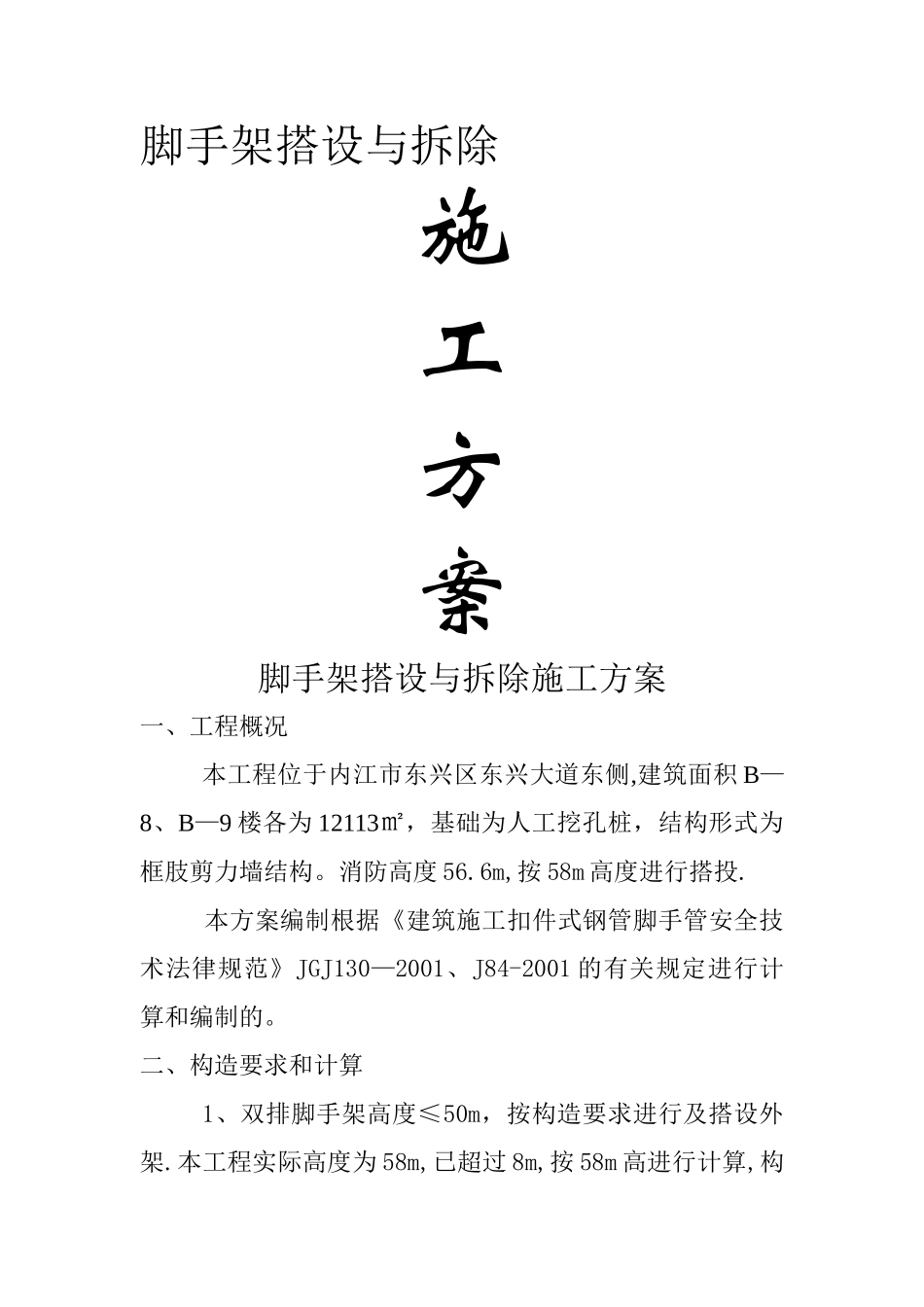

脚手架搭设与拆除施工方案脚手架搭设与拆除施工方案一、工程概况本工程位于内江市东兴区东兴大道东侧,建筑面积 B—8、B—9 楼各为 12113㎡,基础为人工挖孔桩,结构形式为框肢剪力墙结构
消防高度 56
6m,按 58m 高度进行搭投
本方案编制根据《建筑施工扣件式钢管脚手管安全技术法律规范》JGJ130—2001、J84-2001 的有关规定进行计算和编制的

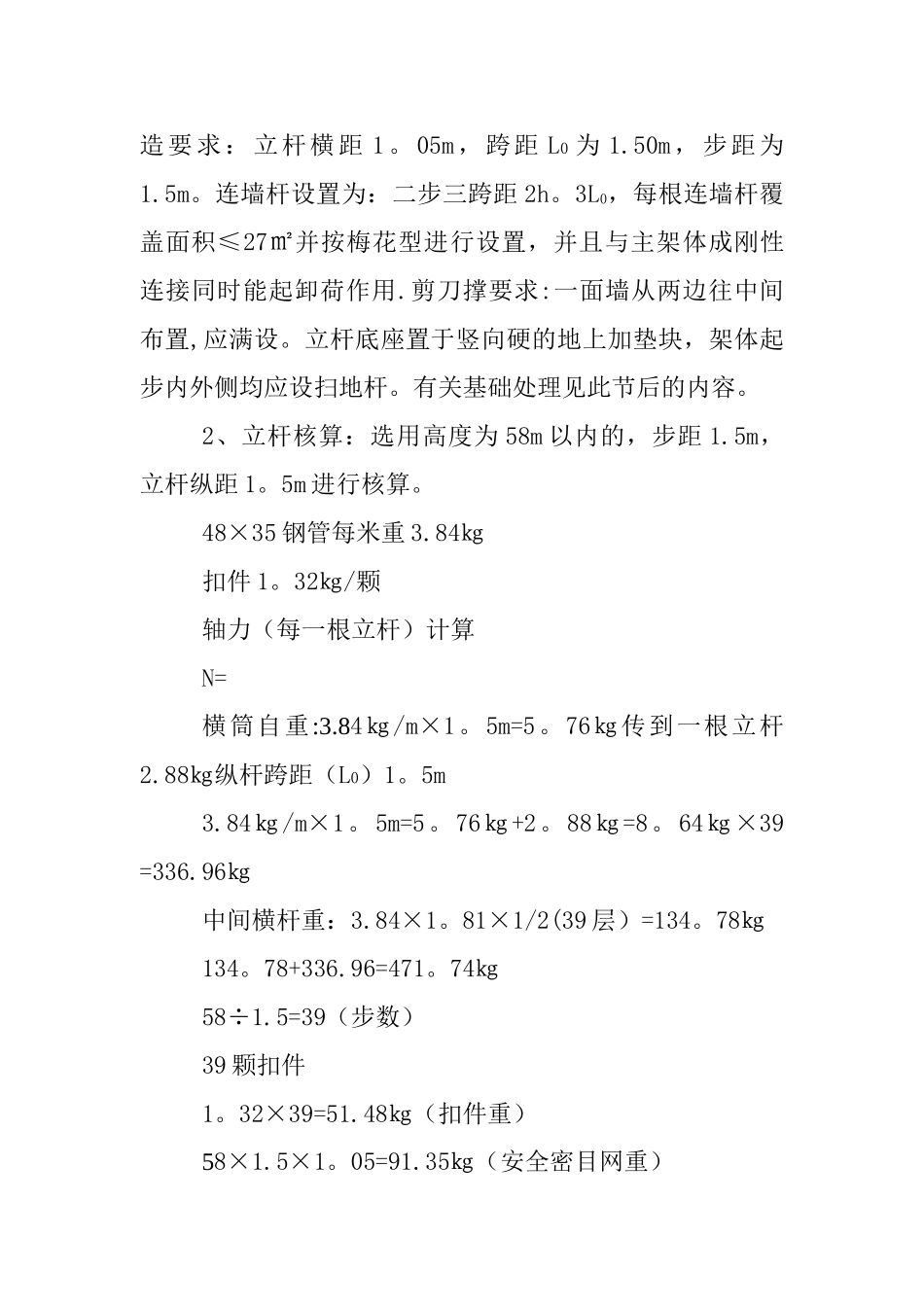

二、构造要求和计算1、双排脚手架高度≤50m,按构造要求进行及搭设外架
本工程实际高度为 58m,已超过 8m,按 58m 高进行计算,构造要求:立杆横距 1
05m,跨距 L0 为 1
50m,步距为1
连墙杆设置为:二步三跨距 2h
3L0,每根连墙杆覆盖面积≤27㎡并按梅花型进行设置,并且与主架体成刚性连接同时能起卸荷作用
剪刀撑要求:一面墙从两边往中间布置,应满设
立杆底座置于竖向硬的地上加垫块,架体起步内外侧均应设扫地杆
有关基础处理见此节后的内容
2、立杆核算:选用高度为 58m 以内的,步距 1
5m,立杆纵距 1
5m 进行核算
48×35 钢管每米重 3
84㎏扣件 1
32㎏/颗轴力(每一根立杆)计算N=横筒自重:3
84㎏/m×1
76㎏传到一根立杆2
88㎏纵杆跨距(L0)1
84㎏/m×1
64㎏×39 =336
96㎏中间横杆重:3
81×1/2(39 层)=134
78㎏134
78+336
96=471
74㎏58÷1
5=39(步数)39 颗扣件1
32×39=51
48㎏(扣件重)58×1
35㎏(安全密目网重)58×3

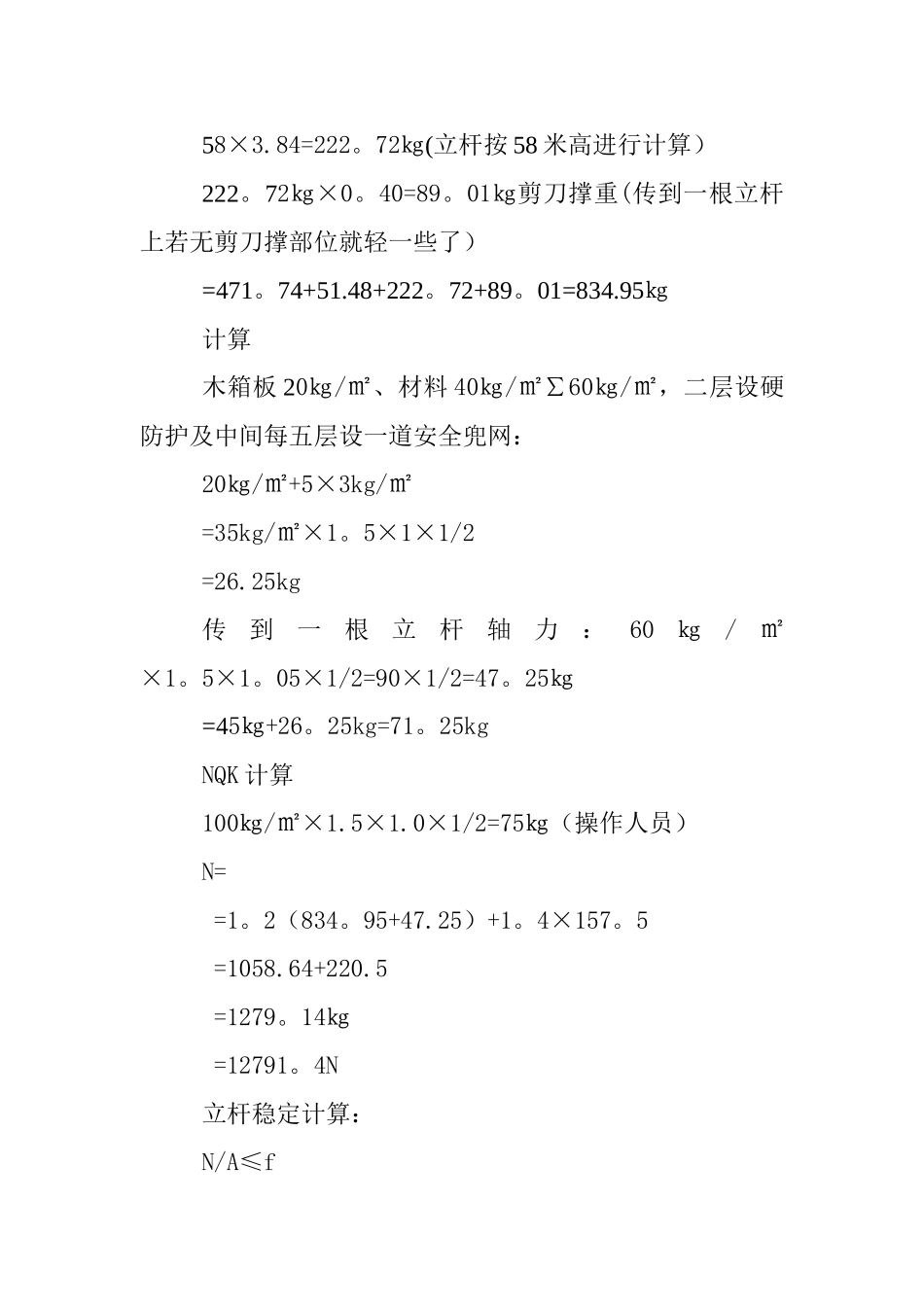

84=222
72㎏(立杆按 58 米高进行计算)222
01㎏剪刀撑重(传到一根立杆上若无剪刀撑部位就轻一些了)=471
48+222
