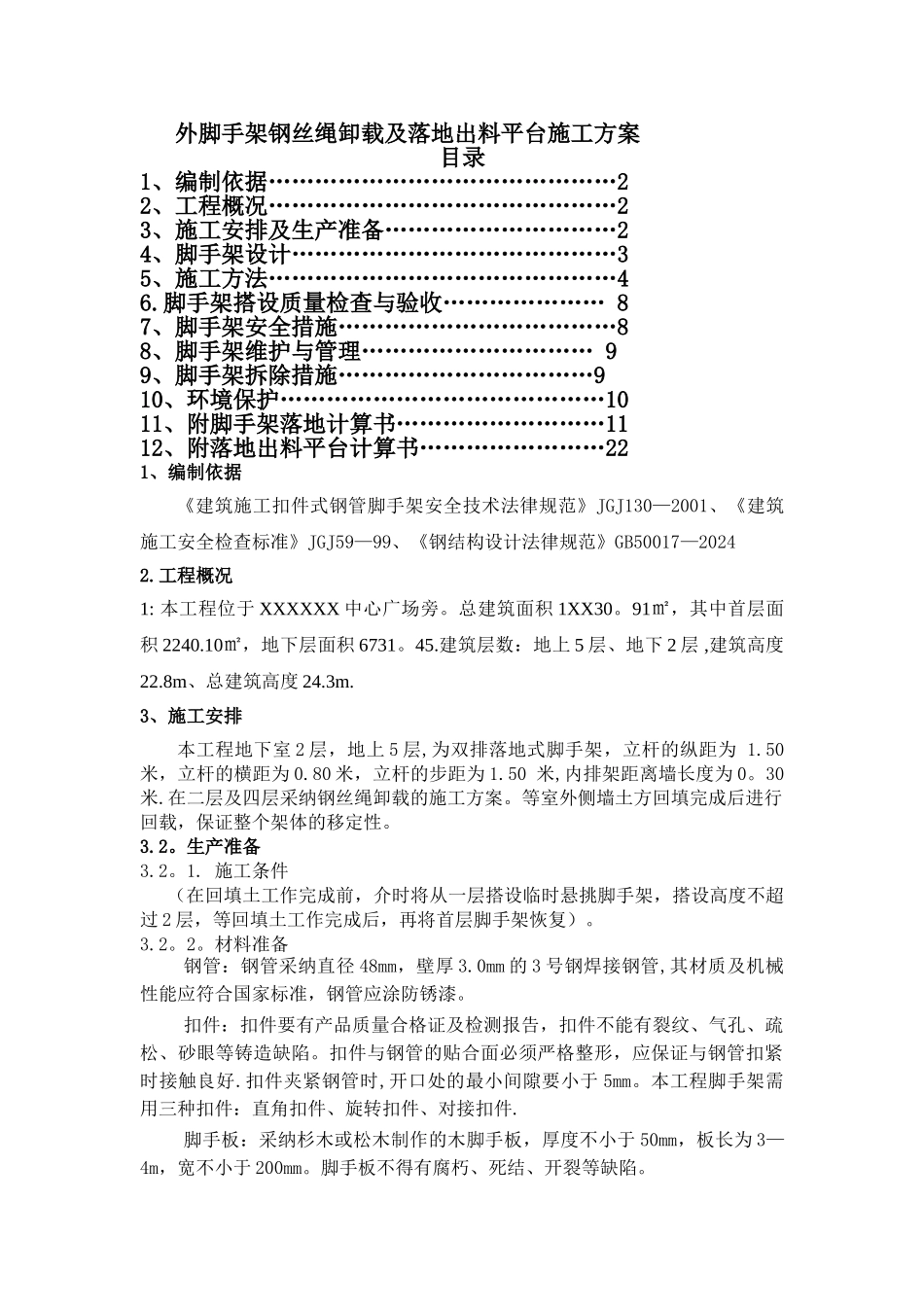

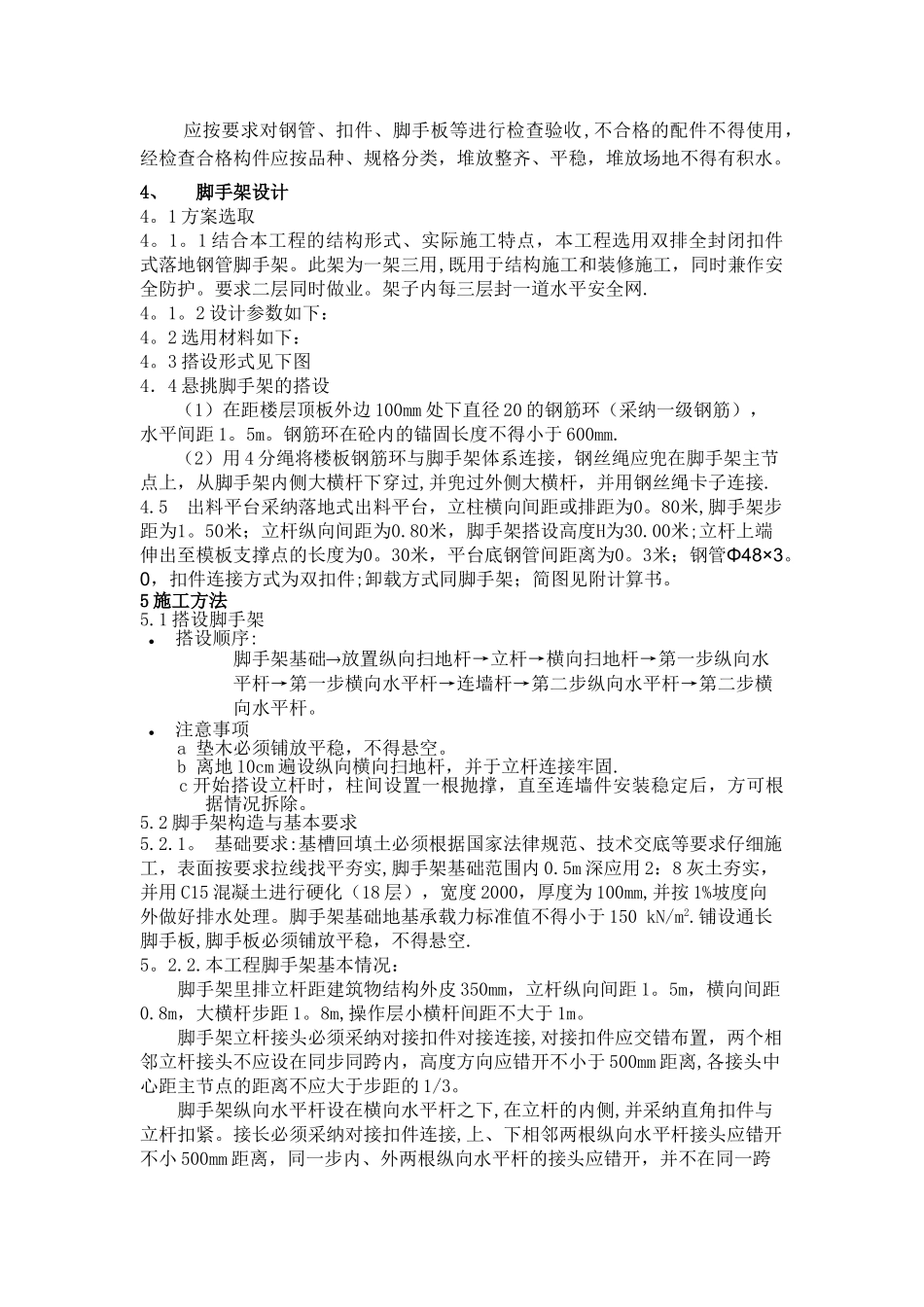

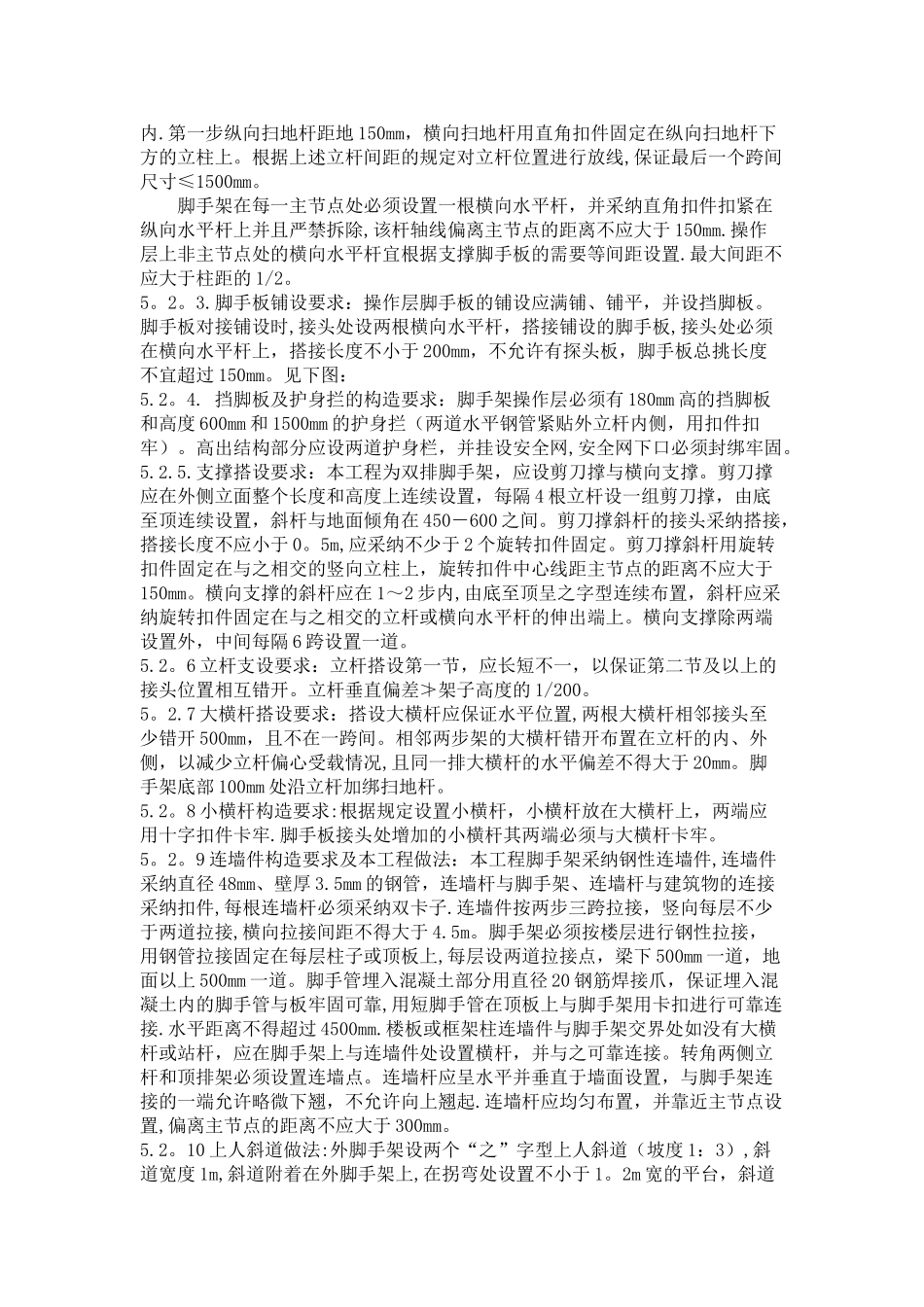

外脚手架钢丝绳卸载及落地出料平台施工方案目录1、编制依据………………………………………22、工程概况………………………………………23、施工安排及生产准备…………………………24、脚手架设计……………………………………35、施工方法………………………………………46.脚手架搭设质量检查与验收………………… 87、脚手架安全措施………………………………88、脚手架维护与管理………………………… 99、脚手架拆除措施……………………………910、环境保护……………………………………1011、附脚手架落地计算书………………………1112、附落地出料平台计算书……………………221、编制依据《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130—2001、《建筑施工安全检查标准》JGJ59—99、《钢结构设计法律规范》GB50017—20242.工程概况1: 本工程位于 XXXXXX 中心广场旁。总建筑面积 1XX30。91㎡,其中首层面积 2240.10㎡,地下层面积 6731。45.建筑层数:地上 5 层、地下 2 层 ,建筑高度22.8m、总建筑高度 24.3m.3、施工安排本工程地下室 2 层,地上 5 层,为双排落地式脚手架,立杆的纵距为 1.50米,立杆的横距为 0.80 米,立杆的步距为 1.50 米,内排架距离墙长度为 0。30米.在二层及四层采纳钢丝绳卸载的施工方案。等室外侧墙土方回填完成后进行回载,保证整个架体的移定性。3.2。生产准备3.2。1. 施工条件(在回填土工作完成前,介时将从一层搭设临时悬挑脚手架,搭设高度不超过 2 层,等回填土工作完成后,再将首层脚手架恢复)。3.2。2。材料准备钢管:钢管采纳直径 48mm,壁厚 3.0mm 的 3 号钢焊接钢管,其材质及机械性能应符合国家标准,钢管应涂防锈漆。扣件:扣件要有产品质量合格证及检测报告,扣件不能有裂纹、气孔、疏松、砂眼等铸造缺陷。扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好.扣件夹紧钢管时,开口处的最小间隙要小于 5mm。本工程脚手架需用三种扣件:直角扣件、旋转扣件、对接扣件.脚手板:采纳杉木或松木制作的木脚手板,厚度不小于 50mm,板长为 3—4m,宽不小于 200mm。脚手板不得有腐朽、死结、开裂等缺陷。应按要求对钢管、扣件、脚手板等进行检查验收,不合格的配件不得使用,经检查合格构件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。4、脚手架设计4。1 方案选取4。1。1 结合本工程的结构形式、实际施工特点,本工程选用双排全封闭扣件...
