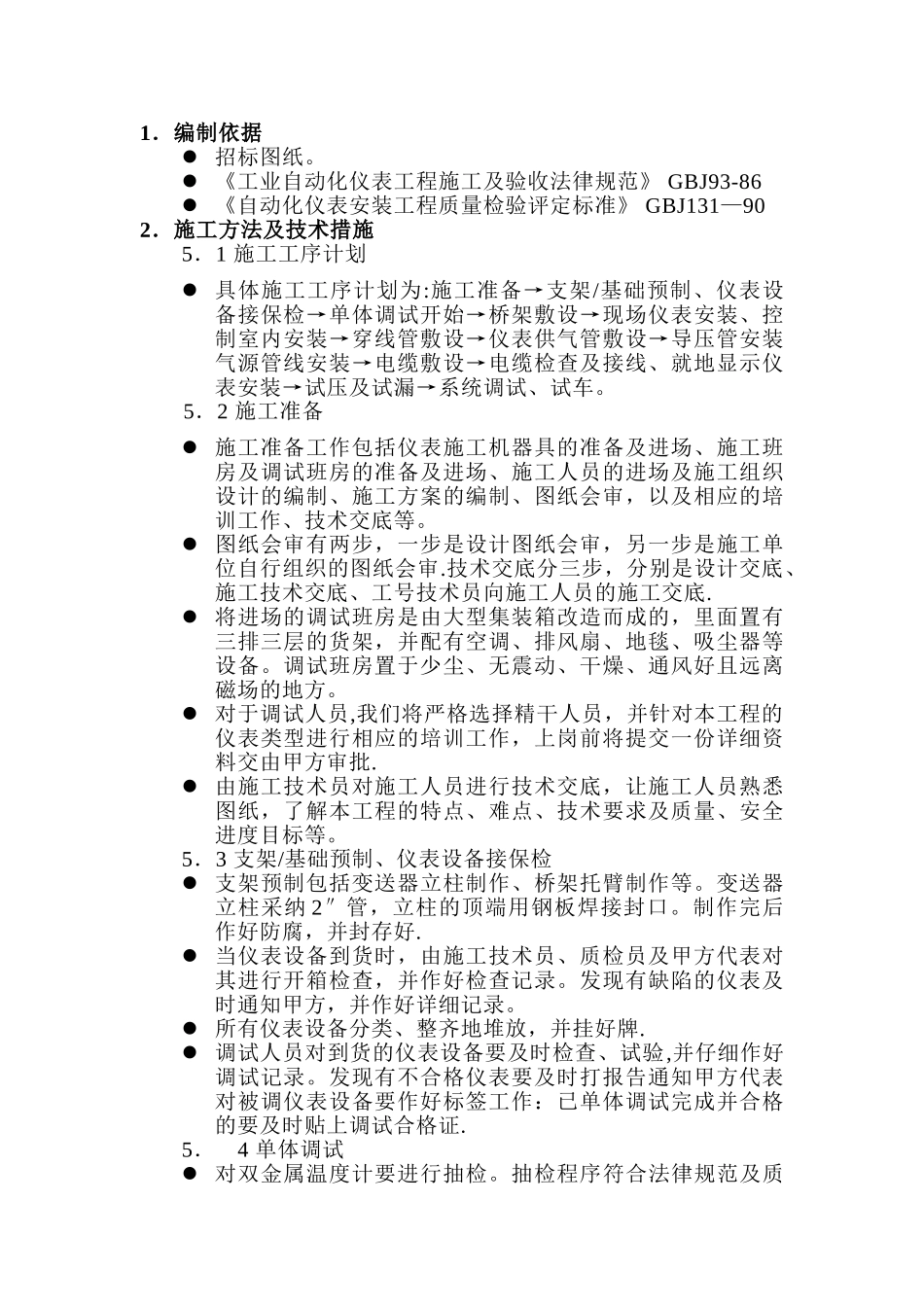

1.编制依据 招标图纸。 《工业自动化仪表工程施工及验收法律规范》 GBJ93-86 《自动化仪表安装工程质量检验评定标准》 GBJ131—902.施工方法及技术措施5.1 施工工序计划 具体施工工序计划为:施工准备→支架/基础预制、仪表设备接保检→单体调试开始→桥架敷设→现场仪表安装、控制室内安装→穿线管敷设→仪表供气管敷设→导压管安装气源管线安装→电缆敷设→电缆检查及接线、就地显示仪表安装→试压及试漏→系统调试、试车。5.2 施工准备 施工准备工作包括仪表施工机器具的准备及进场、施工班房及调试班房的准备及进场、施工人员的进场及施工组织设计的编制、施工方案的编制、图纸会审,以及相应的培训工作、技术交底等。 图纸会审有两步,一步是设计图纸会审,另一步是施工单位自行组织的图纸会审.技术交底分三步,分别是设计交底、施工技术交底、工号技术员向施工人员的施工交底. 将进场的调试班房是由大型集装箱改造而成的,里面置有三排三层的货架,并配有空调、排风扇、地毯、吸尘器等设备。调试班房置于少尘、无震动、干燥、通风好且远离磁场的地方。 对于调试人员,我们将严格选择精干人员,并针对本工程的仪表类型进行相应的培训工作,上岗前将提交一份详细资料交由甲方审批. 由施工技术员对施工人员进行技术交底,让施工人员熟悉图纸,了解本工程的特点、难点、技术要求及质量、安全进度目标等。5.3 支架/基础预制、仪表设备接保检 支架预制包括变送器立柱制作、桥架托臂制作等。变送器立柱采纳 2″管,立柱的顶端用钢板焊接封口。制作完后作好防腐,并封存好. 当仪表设备到货时,由施工技术员、质检员及甲方代表对其进行开箱检查,并作好检查记录。发现有缺陷的仪表及时通知甲方,并作好详细记录。 所有仪表设备分类、整齐地堆放,并挂好牌. 调试人员对到货的仪表设备要及时检查、试验,并仔细作好调试记录。发现有不合格仪表要及时打报告通知甲方代表对被调仪表设备要作好标签工作:已单体调试完成并合格的要及时贴上调试合格证.5.4 单体调试 对双金属温度计要进行抽检。抽检程序符合法律规范及质量程序要求。 调试记录要及时、清楚。 单体调试格外观检查及性能试验。外观检查内容:封印完好、附件齐全、表内零件无脱落和损坏、铬牌清楚完整、型号规格及材质符合设计规定。 调试用标准仪器、仪表,有效的鉴定合格证书、说明书等资料要齐全,可以随时备查.其基本误差的绝...
