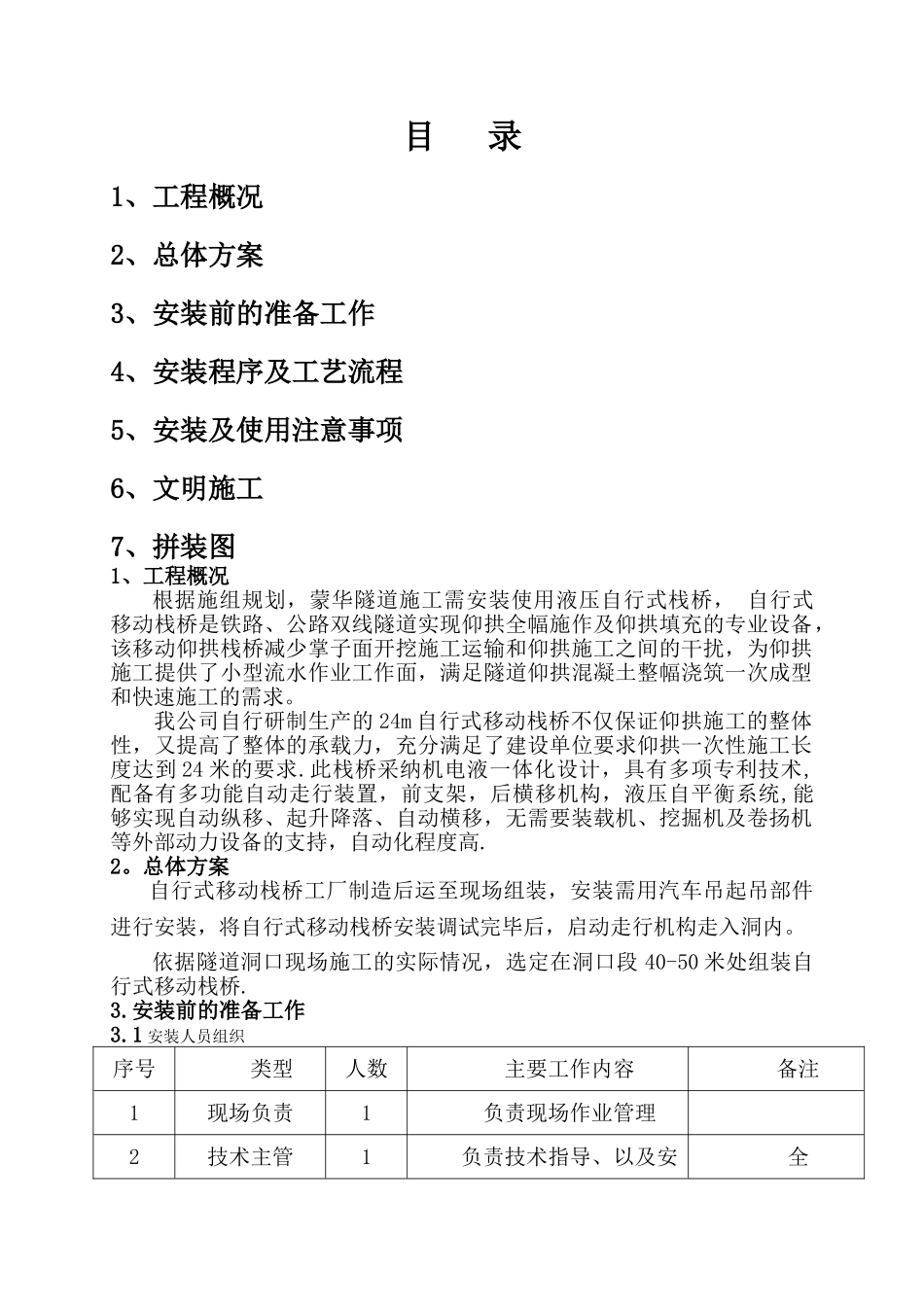

液压自行式移动栈桥安装施工方案编 制: 复 核: 审 核: 2024 年 1 月目 录1、工程概况2、总体方案3、安装前的准备工作4、安装程序及工艺流程5、安装及使用注意事项6、文明施工7、拼装图1、工程概况根据施组规划,蒙华隧道施工需安装使用液压自行式栈桥, 自行式移动栈桥是铁路、公路双线隧道实现仰拱全幅施作及仰拱填充的专业设备,该移动仰拱栈桥减少掌子面开挖施工运输和仰拱施工之间的干扰,为仰拱施工提供了小型流水作业工作面,满足隧道仰拱混凝土整幅浇筑一次成型和快速施工的需求。我公司自行研制生产的 24m 自行式移动栈桥不仅保证仰拱施工的整体性,又提高了整体的承载力,充分满足了建设单位要求仰拱一次性施工长度达到 24 米的要求.此栈桥采纳机电液一体化设计,具有多项专利技术,配备有多功能自动走行装置,前支架,后横移机构,液压自平衡系统,能够实现自动纵移、起升降落、自动横移,无需要装载机、挖掘机及卷扬机等外部动力设备的支持,自动化程度高.2。总体方案自行式移动栈桥工厂制造后运至现场组装,安装需用汽车吊起吊部件进行安装,将自行式移动栈桥安装调试完毕后,启动走行机构走入洞内。依据隧道洞口现场施工的实际情况,选定在洞口段 40-50 米处组装自行式移动栈桥.3.安装前的准备工作3.1 安装人员组织序号类型人数主要工作内容备注1现场负责1负责现场作业管理2技术主管1负责技术指导、以及安全3技术指导1负责具体安装指导工作厂家4安装联络员1负责人员、设备调配5安全员1负责具体安全工作6机械安装钳工8听从技术指导的安排7运输起重3负责现场的运输、起吊一人起重指挥人员8电气2负责现场用电、电气焊3。2 安装人员岗前培训①、所有参加安装人员都必须进行岗前培训,使其对自行式移动栈桥的构造有一个较为详细的了解。②、每个操作者要了解自行式移动栈桥时所用的工具性能和使用方法,确保安全作业。③、以自行式移动栈桥安装说明书为板本进行技术培训。④、切记高空作业要系好安全带,不准重叠作业,确保安全.3.3 安装所用设备及料具1)、吊车 8~12T 1 台2)、水平运输车 5T 1 台3)、电动扳手(22~24、30~32) 1 把4)、梅花扳手(22~24) 6 把5)、梅花扳手(30~32) 4 把6)、钢丝绳 φ15.5*3~4 米 2 根7)、钢丝绳 φ12*3~3.5 米 2 根8)、撬棍 φ20×500~600(一头尖一头扁) 4 根9)、撬棍 φ20×800 2 根10)、撬棍 φ20×1500 1 根11)、手锤 4 磅 1 ...
