舞台机械设备安装调试方案

舞台机械设备安装调试方案_第1页
1/20
舞台机械设备安装调试方案_第2页
2/20
舞台机械设备安装调试方案_第3页
3/20

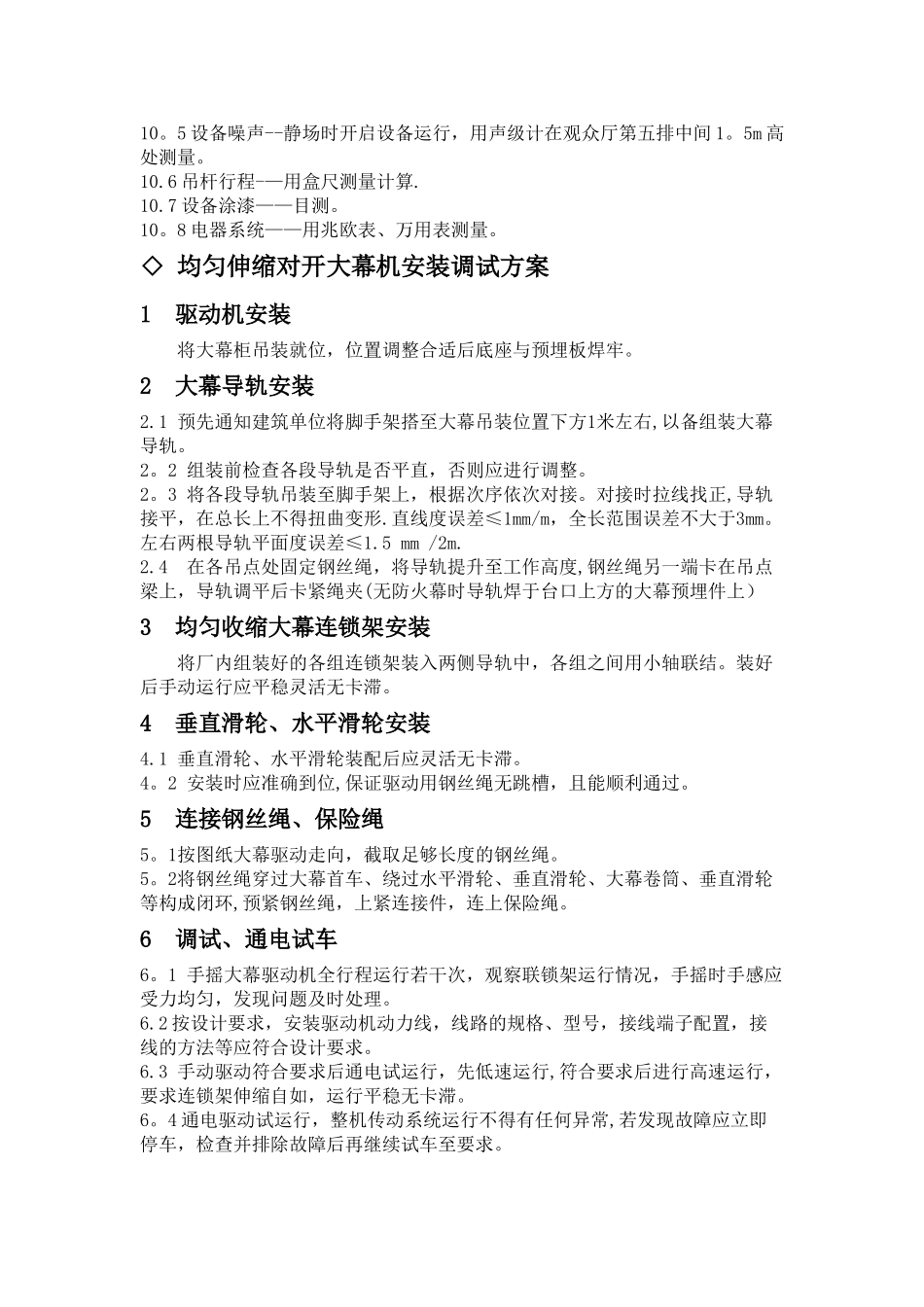

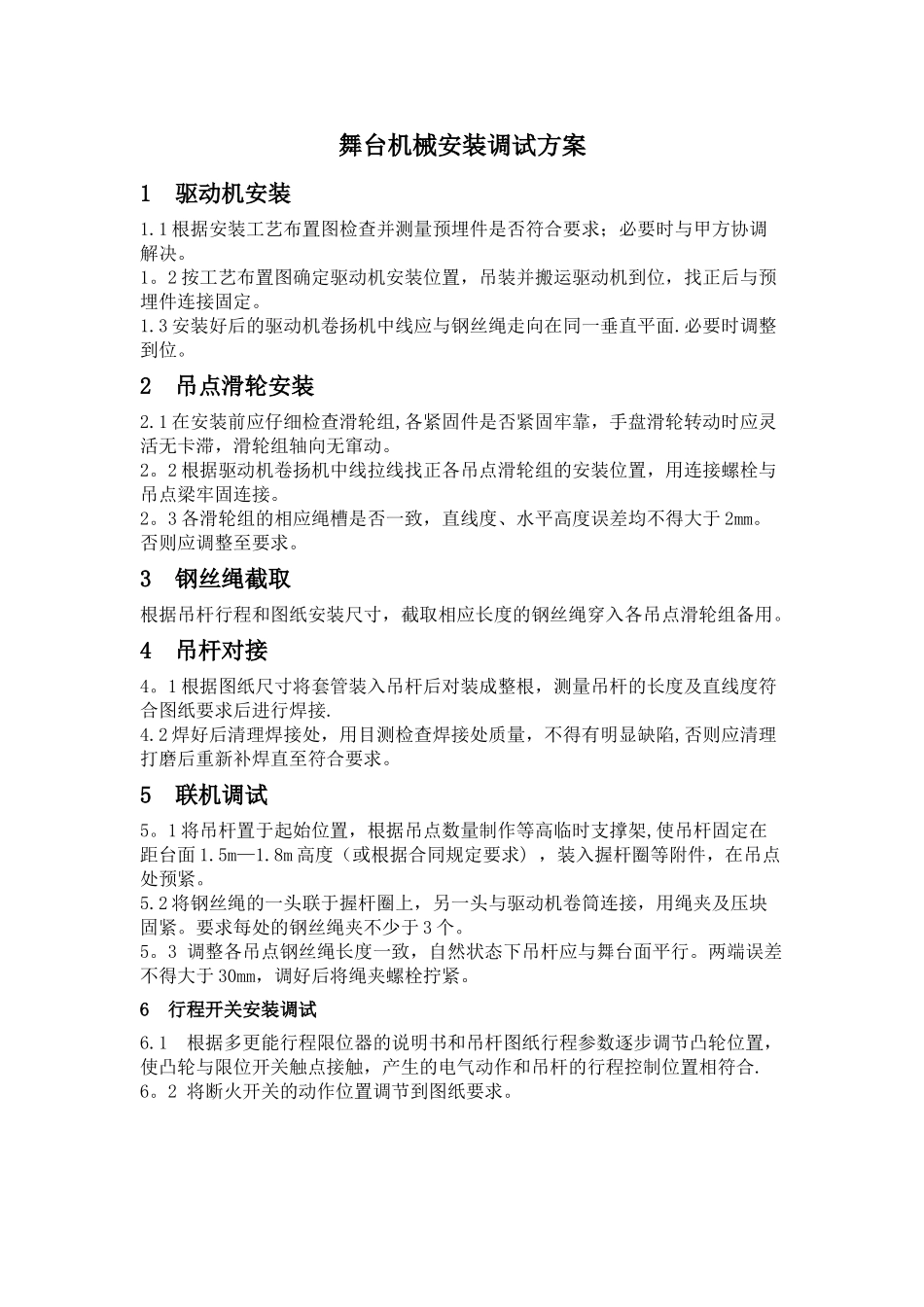

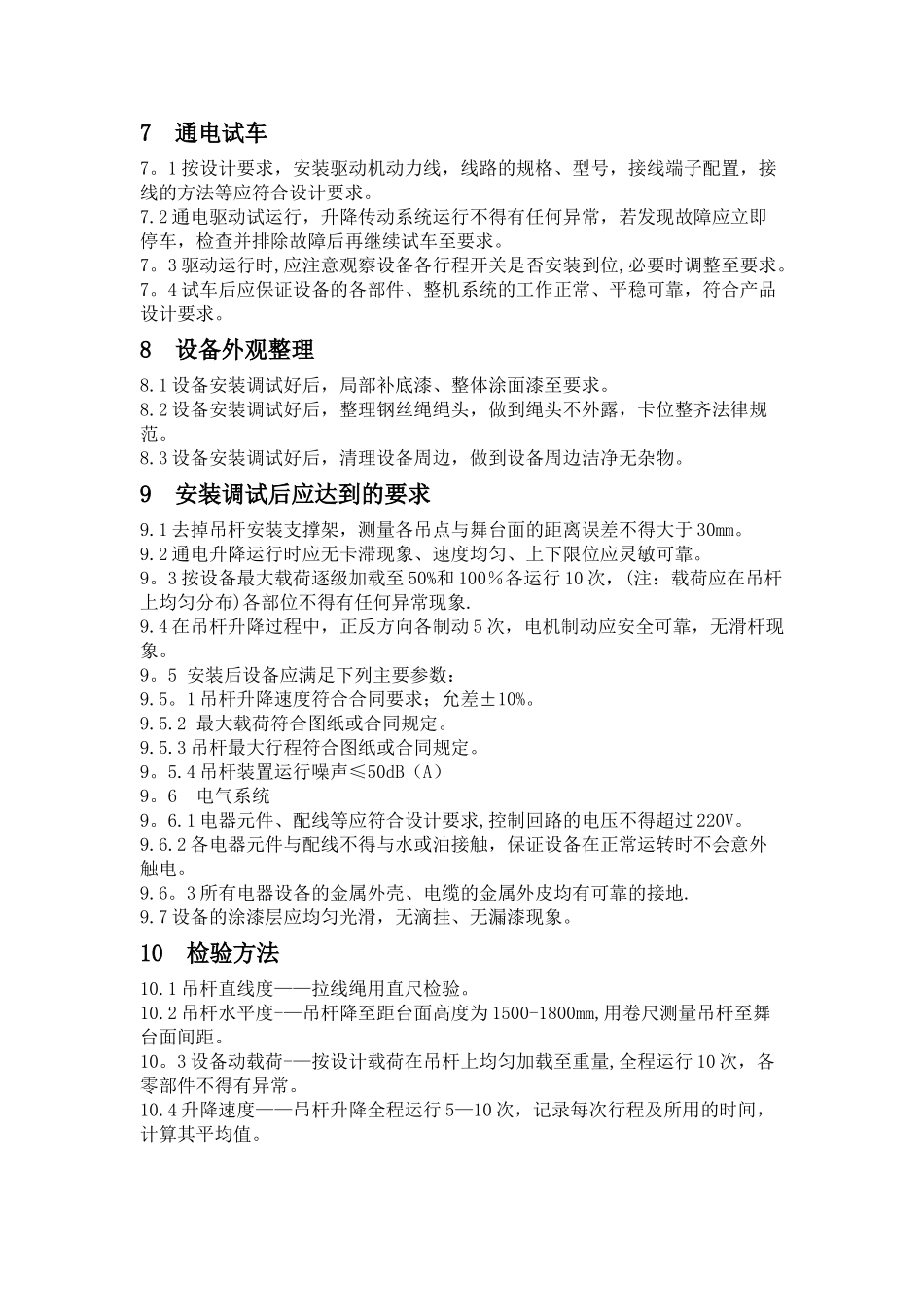

舞台机械安装调试方案1 驱动机安装1.1 根据安装工艺布置图检查并测量预埋件是否符合要求;必要时与甲方协调解决。1。2 按工艺布置图确定驱动机安装位置,吊装并搬运驱动机到位,找正后与预埋件连接固定。1.3 安装好后的驱动机卷扬机中线应与钢丝绳走向在同一垂直平面.必要时调整到位。2 吊点滑轮安装2.1 在安装前应仔细检查滑轮组,各紧固件是否紧固牢靠,手盘滑轮转动时应灵活无卡滞,滑轮组轴向无窜动。2。2 根据驱动机卷扬机中线拉线找正各吊点滑轮组的安装位置,用连接螺栓与吊点梁牢固连接。2。3 各滑轮组的相应绳槽是否一致,直线度、水平高度误差均不得大于 2mm。否则应调整至要求。3 钢丝绳截取根据吊杆行程和图纸安装尺寸,截取相应长度的钢丝绳穿入各吊点滑轮组备用。4 吊杆对接4。1 根据图纸尺寸将套管装入吊杆后对装成整根,测量吊杆的长度及直线度符合图纸要求后进行焊接.4.2 焊好后清理焊接处,用目测检查焊接处质量,不得有明显缺陷,否则应清理打磨后重新补焊直至符合要求。5 联机调试5。1 将吊杆置于起始位置,根据吊点数量制作等高临时支撑架,使吊杆固定在距台面 1.5m—1.8m 高度(或根据合同规定要求) ,装入握杆圈等附件,在吊点处预紧。5.2 将钢丝绳的一头联于握杆圈上,另一头与驱动机卷筒连接,用绳夹及压块固紧。要求每处的钢丝绳夹不少于 3 个。5。3 调整各吊点钢丝绳长度一致,自然状态下吊杆应与舞台面平行。两端误差不得大于 30mm,调好后将绳夹螺栓拧紧。6 行程开关安装调试6.1 根据多更能行程限位器的说明书和吊杆图纸行程参数逐步调节凸轮位置,使凸轮与限位开关触点接触,产生的电气动作和吊杆的行程控制位置相符合.6。2 将断火开关的动作位置调节到图纸要求。7 通电试车7。1 按设计要求,安装驱动机动力线,线路的规格、型号,接线端子配置,接线的方法等应符合设计要求。7.2 通电驱动试运行,升降传动系统运行不得有任何异常,若发现故障应立即停车,检查并排除故障后再继续试车至要求。7。3 驱动运行时,应注意观察设备各行程开关是否安装到位,必要时调整至要求。7。4 试车后应保证设备的各部件、整机系统的工作正常、平稳可靠,符合产品设计要求。8 设备外观整理8.1 设备安装调试好后,局部补底漆、整体涂面漆至要求。8.2 设备安装调试好后,整理钢丝绳绳头,做到绳头不外露,卡位整齐法律规范。8.3 设备安装调试好后,清理设备周边,做到设备周边洁净无杂物。9 安装调试后...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

舞台机械设备安装调试方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
