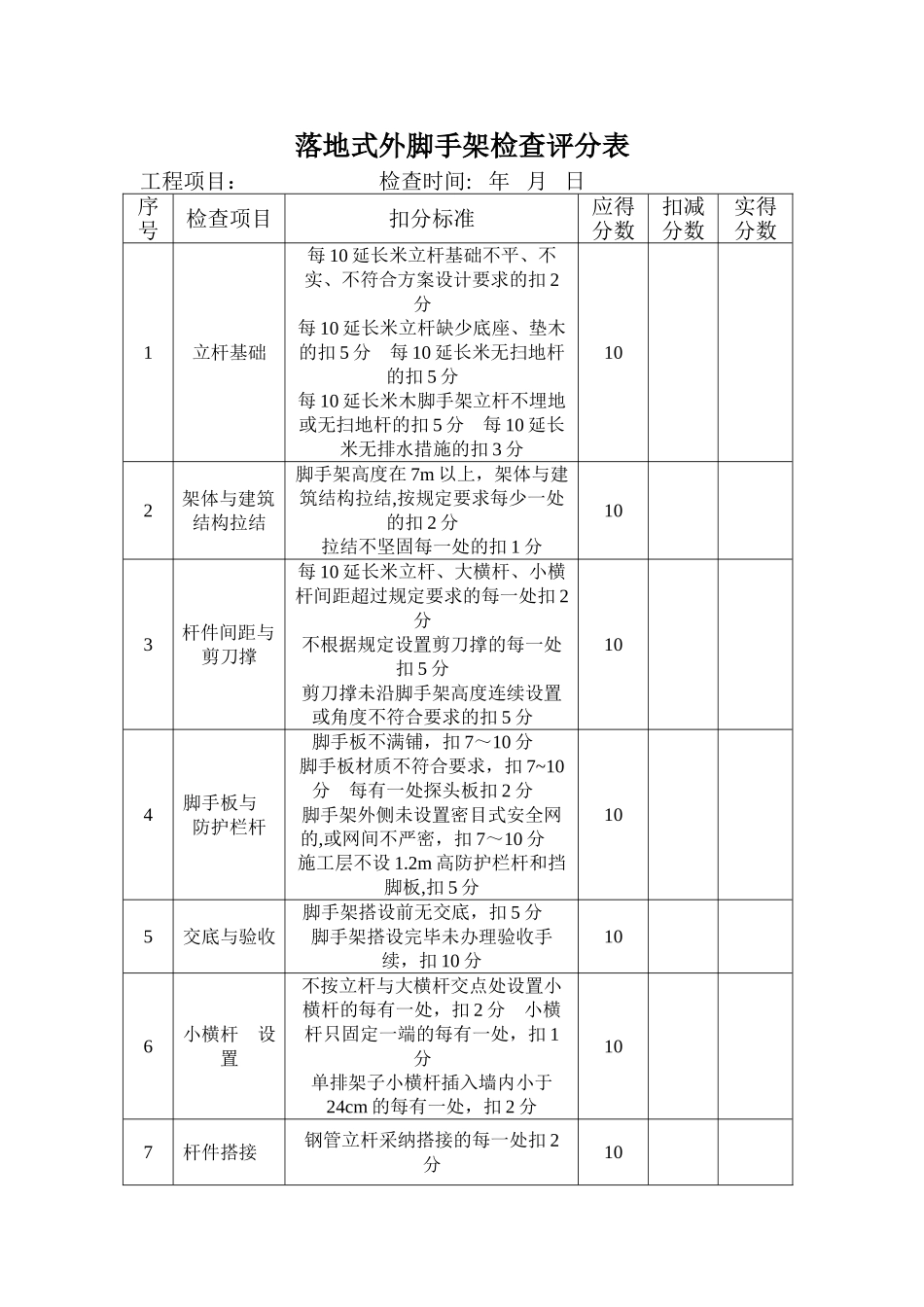

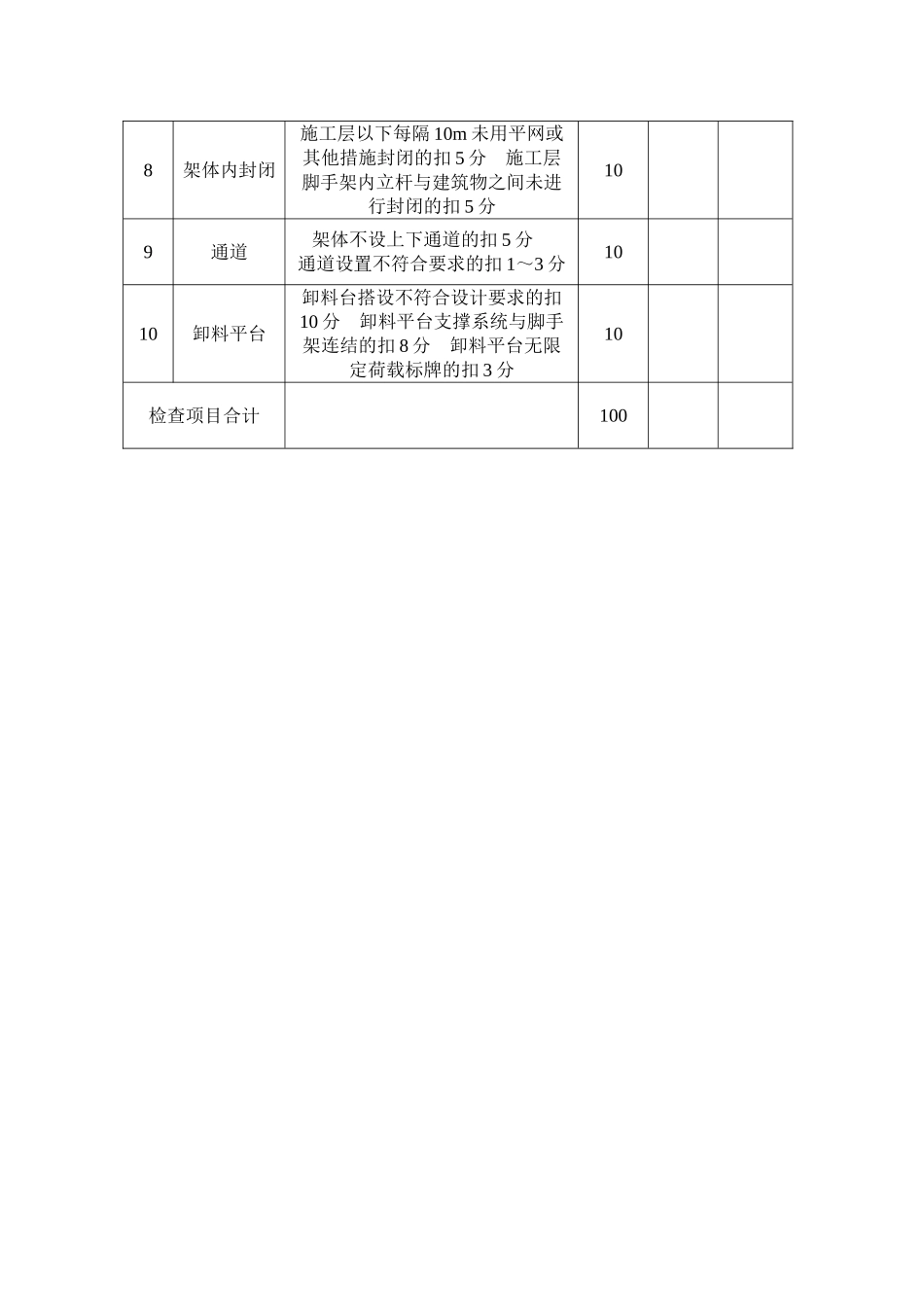

落地式外脚手架检查评分表工程项目: 检查时间: 年 月 日序号检查项目扣分标准应得分数扣减分数实得分数1立杆基础每 10 延长米立杆基础不平、不实、不符合方案设计要求的扣 2分 每 10 延长米立杆缺少底座、垫木的扣 5 分 每 10 延长米无扫地杆的扣 5 分 每 10 延长米木脚手架立杆不埋地或无扫地杆的扣 5 分 每 10 延长米无排水措施的扣 3 分102架体与建筑 结构拉结脚手架高度在 7m 以上,架体与建筑结构拉结,按规定要求每少一处的扣 2 分 拉结不坚固每一处的扣 1 分103杆件间距与 剪刀撑每 10 延长米立杆、大横杆、小横杆间距超过规定要求的每一处扣 2分 不根据规定设置剪刀撑的每一处扣 5 分 剪刀撑未沿脚手架高度连续设置或角度不符合要求的扣 5 分 104脚手板与 防护栏杆脚手板不满铺,扣 7~10 分 脚手板材质不符合要求,扣 7~10分 每有一处探头板扣 2 分 脚手架外侧未设置密目式安全网的,或网间不严密,扣 7~10 分 施工层不设 1.2m 高防护栏杆和挡脚板,扣 5 分105交底与验收脚手架搭设前无交底,扣 5 分 脚手架搭设完毕未办理验收手续,扣 10 分106小横杆 设置不按立杆与大横杆交点处设置小横杆的每有一处,扣 2 分 小横杆只固定一端的每有一处,扣 1分 单排架子小横杆插入墙内小于24cm 的每有一处,扣 2 分107杆件搭接 钢管立杆采纳搭接的每一处扣 2分108架体内封闭施工层以下每隔 10m 未用平网或其他措施封闭的扣 5 分 施工层脚手架内立杆与建筑物之间未进行封闭的扣 5 分109通道架体不设上下通道的扣 5 分 通道设置不符合要求的扣 1~3 分1010卸料平台卸料台搭设不符合设计要求的扣10 分 卸料平台支撑系统与脚手架连结的扣 8 分 卸料平台无限定荷载标牌的扣 3 分10检查项目合计100
