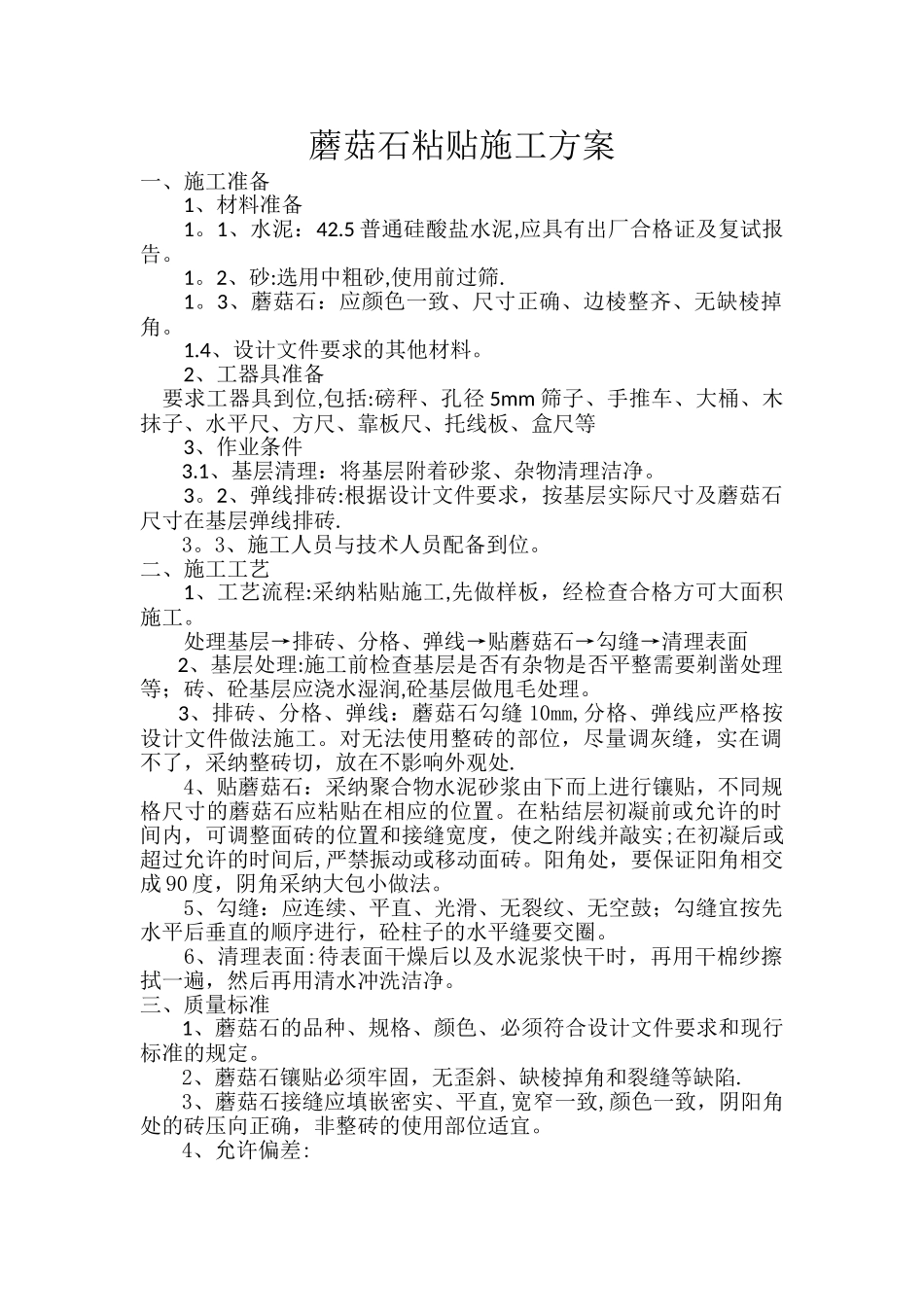

蘑菇石粘贴施工方案一、施工准备1、材料准备1
1、水泥:42
5 普通硅酸盐水泥,应具有出厂合格证及复试报告
2、砂:选用中粗砂,使用前过筛
3、蘑菇石:应颜色一致、尺寸正确、边棱整齐、无缺棱掉角
4、设计文件要求的其他材料
2、工器具准备 要求工器具到位,包括:磅秤、孔径 5mm 筛子、手推车、大桶、木抹子、水平尺、方尺、靠板尺、托线板、盒尺等3、作业条件3
1、基层清理:将基层附着砂浆、杂物清理洁净
2、弹线排砖:根据设计文件要求,按基层实际尺寸及蘑菇石尺寸在基层弹线排砖
3、施工人员与技术人员配备到位
二、施工工艺1、工艺流程:采纳粘贴施工,先做样板,经检查合格方可大面积施工
处理基层→排砖、分格、弹线→贴蘑菇石→勾缝→清理表面 2、基层处理:施工前检查基层是否有杂物是否平整需要剃凿处理等;砖、砼基层应浇水湿润,砼基层做甩毛处理
3、排砖、分格、弹线:蘑菇石勾缝 10mm,分格、弹线应严格按设计文件做法施工
对无法使用整砖的部位,尽量调灰缝,实在调不了,采纳整砖切,放在不影响外观处
4、贴蘑菇石:采纳聚合物水泥砂浆由下而上进行镶贴,不同规格尺寸的蘑菇石应粘贴在相应的位置
在粘结层初凝前或允许的时间内,可调整面砖的位置和接缝宽度,使之附线并敲实;在初凝后或超过允许的时间后,严禁振动或移动面砖
阳角处,要保证阳角相交成 90 度,阴角采纳大包小做法
5、勾缝:应连续、平直、光滑、无裂纹、无空鼓;勾缝宜按先水平后垂直的顺序进行,砼柱子的水平缝要交圈
6、清理表面:待表面干燥后以及水泥浆快干时,再用干棉纱擦拭一遍,然后再用清水冲洗洁净
三、质量标准1、蘑菇石的品种、规格、颜色、必须符合设计文件要求和现行标准的规定
2、蘑菇石镶贴必须牢固,无歪斜、缺棱掉角和裂缝等缺陷

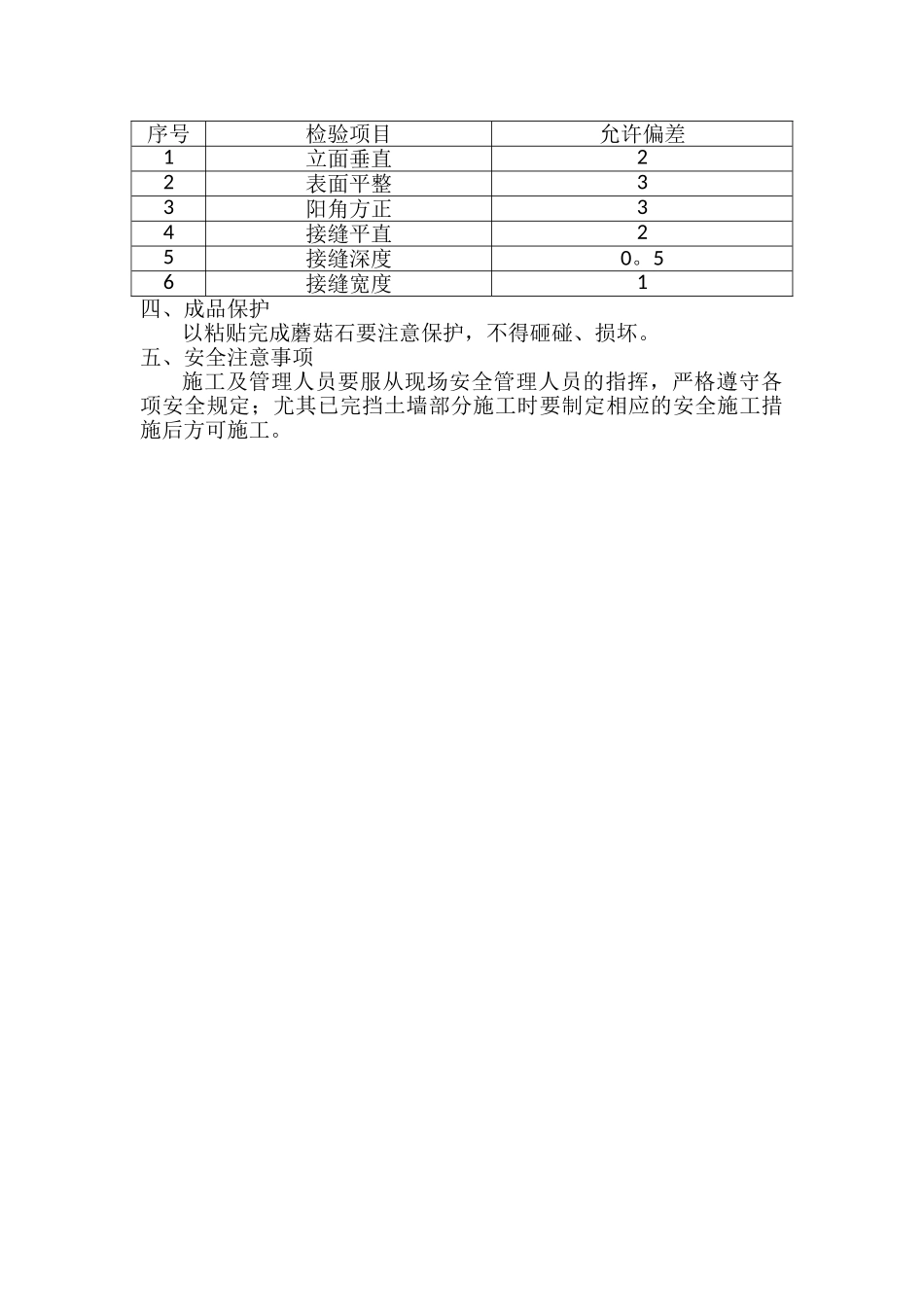

3、蘑菇石接缝应填嵌密实、平直,宽窄一致,颜色一致,阴阳角处的砖压向正确,非整砖的
