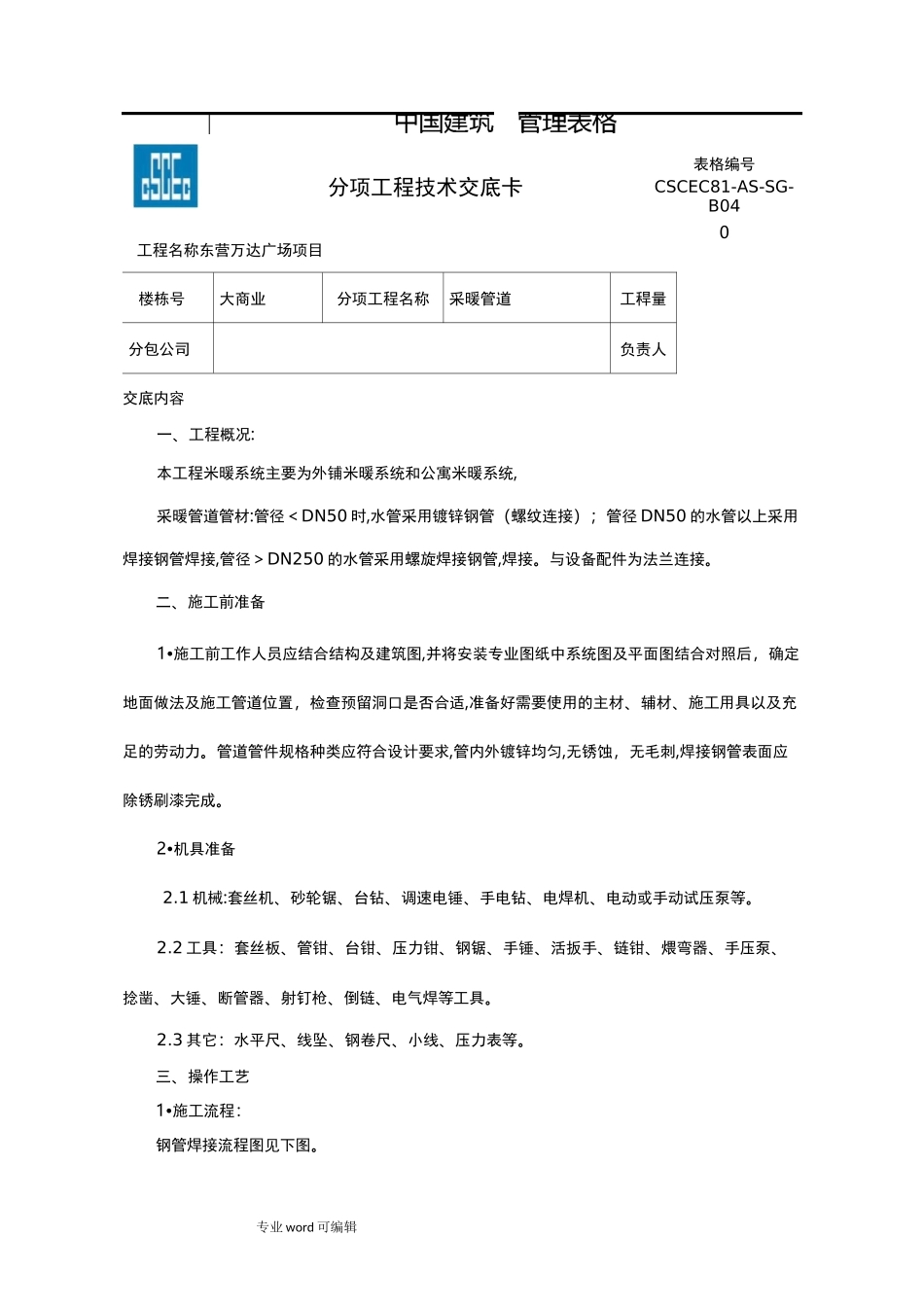

专业 word 可编辑工程名称东营万达广场项目楼栋号大商业分项工程名称采暖管道工稈量分包公司负责人交底内容一、工程概况:本工程米暖系统主要为外铺米暖系统和公寓米暖系统,采暖管道管材:管径<DN50 时,水管采用镀锌钢管(螺纹连接);管径 DN50 的水管以上采用焊接钢管焊接,管径>DN250 的水管采用螺旋焊接钢管,焊接
与设备配件为法兰连接
二、施工前准备1•施工前工作人员应结合结构及建筑图,并将安装专业图纸中系统图及平面图结合对照后,确定地面做法及施工管道位置,检查预留洞口是否合适,准备好需要使用的主材、辅材、施工用具以及充足的劳动力
管道管件规格种类应符合设计要求,管内外镀锌均匀,无锈蚀,无毛刺,焊接钢管表面应除锈刷漆完成
2•机具准备2
1 机械:套丝机、砂轮锯、台钻、调速电锤、手电钻、电焊机、电动或手动试压泵等
2 工具:套丝板、管钳、台钳、压力钳、钢锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器、射钉枪、倒链、电气焊等工具
3 其它:水平尺、线坠、钢卷尺、小线、压力表等

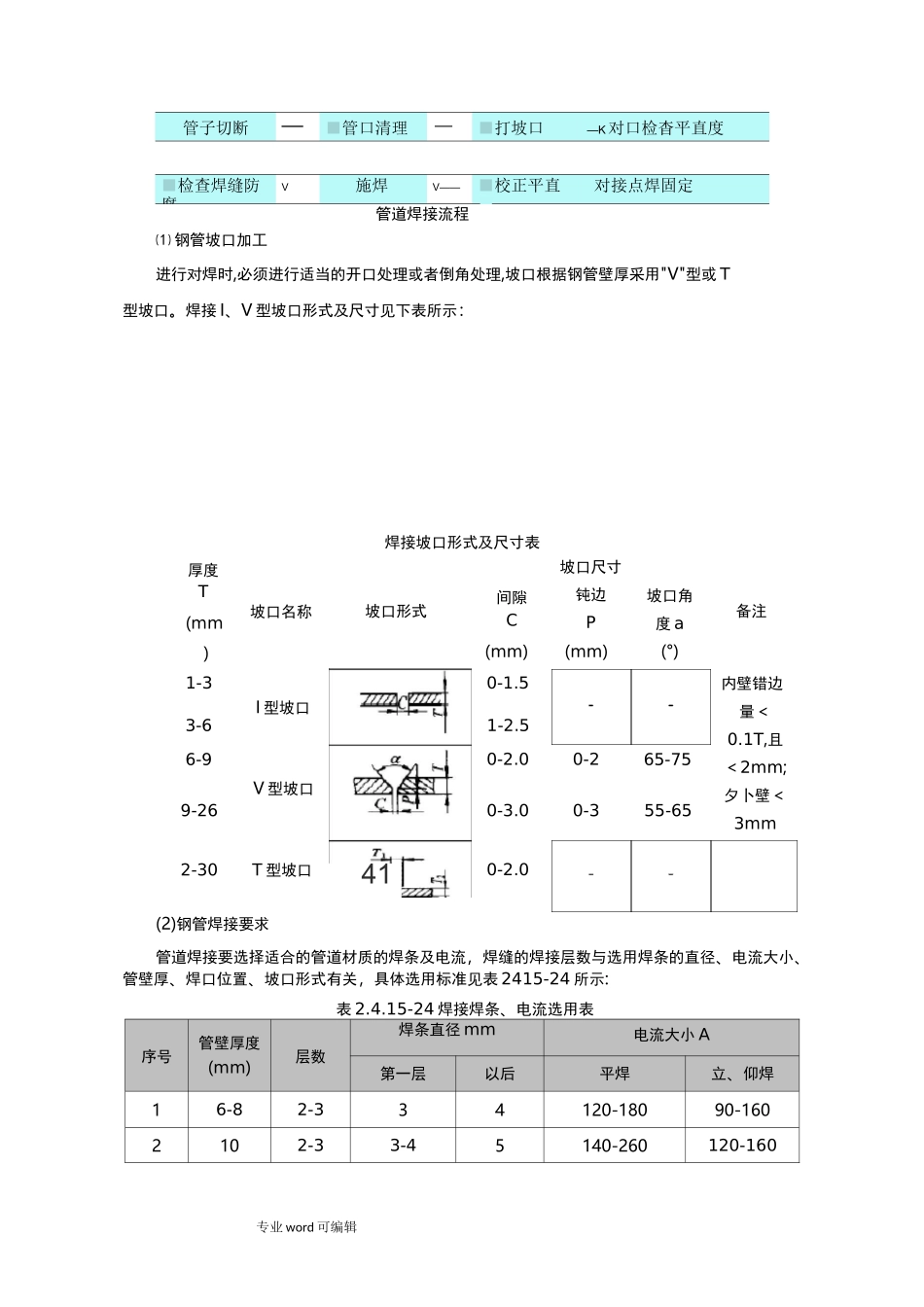

三、操作工艺1•施工流程:钢管焊接流程图见下图
分项工程技术交底卡表格编号CSCEC81-AS-SG-B040专业 word 可编辑管子切断—►■管口清理―►■打坡口—K对口检杳平直度■检查焊缝防腐V施焊V——■校正平直■对接点焊固定管道焊接流程⑴ 钢管坡口加工进行对焊时,必须进行适当的开口处理或者倒角处理,坡口根据钢管壁厚采用"V"型或 T型坡口
焊接 I、V 型坡口形式及尺寸见下表所示:焊接坡口形式及尺寸表(2)钢管焊接要求管道焊接要选择适合的管道材质的焊条及电流,焊缝的焊接层数与选用焊条的直径、电流大小、管壁厚、焊口位置、坡口形式有关,具体选用标准见表 2415-24 所示:表 2
15-24 焊接焊条、电流选用表序号管壁厚度(mm)层数焊条直径 mm电流大小 A第
