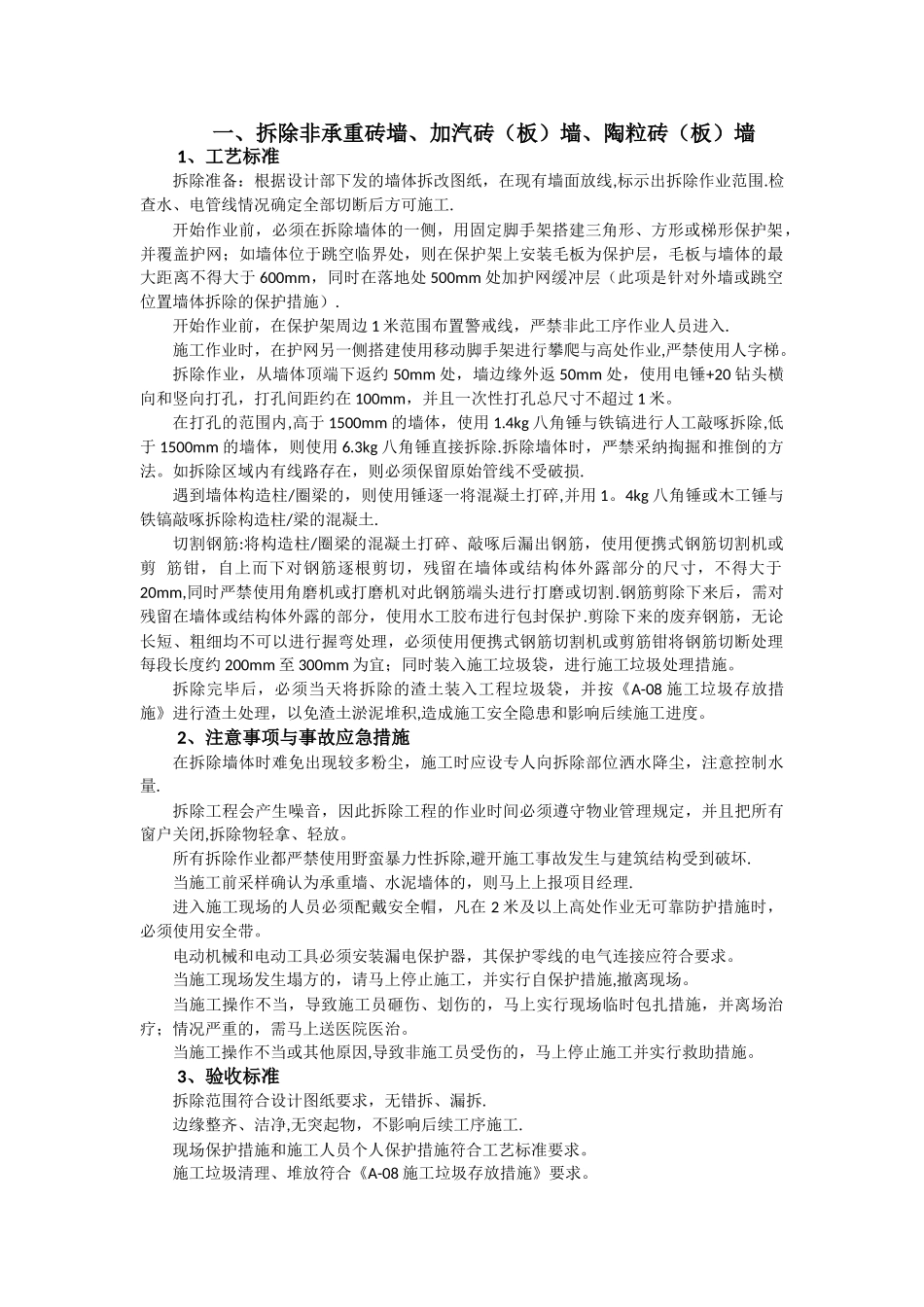

一、拆除非承重砖墙、加汽砖(板)墙、陶粒砖(板)墙1、工艺标准拆除准备:根据设计部下发的墙体拆改图纸,在现有墙面放线,标示出拆除作业范围
检查水、电管线情况确定全部切断后方可施工
开始作业前,必须在拆除墙体的一侧,用固定脚手架搭建三角形、方形或梯形保护架,并覆盖护网;如墙体位于跳空临界处,则在保护架上安装毛板为保护层,毛板与墙体的最大距离不得大于 600mm,同时在落地处 500mm 处加护网缓冲层(此项是针对外墙或跳空位置墙体拆除的保护措施)
开始作业前,在保护架周边 1 米范围布置警戒线,严禁非此工序作业人员进入
施工作业时,在护网另一侧搭建使用移动脚手架进行攀爬与高处作业,严禁使用人字梯
拆除作业,从墙体顶端下返约 50mm 处,墙边缘外返 50mm 处,使用电锤+20 钻头横向和竖向打孔,打孔间距约在 100mm,并且一次性打孔总尺寸不超过 1 米
在打孔的范围内,高于 1500mm 的墙体,使用 1
4kg 八角锤与铁镐进行人工敲啄拆除,低于 1500mm 的墙体,则使用 6
3kg 八角锤直接拆除
拆除墙体时,严禁采纳掏掘和推倒的方法
如拆除区域内有线路存在,则必须保留原始管线不受破损
遇到墙体构造柱/圈梁的,则使用锤逐一将混凝土打碎,并用 1
4kg 八角锤或木工锤与铁镐敲啄拆除构造柱/梁的混凝土
切割钢筋:将构造柱/圈梁的混凝土打碎、敲啄后漏出钢筋,使用便携式钢筋切割机或剪 筋钳,自上而下对钢筋逐根剪切,残留在墙体或结构体外露部分的尺寸,不得大于20mm,同时严禁使用角磨机或打磨机对此钢筋端头进行打磨或切割
钢筋剪除下来后,需对残留在墙体或结构体外露的部分,使用水工胶布进行包封保护
剪除下来的废弃钢筋,无论长短、粗细均不可以进行握弯处理,必须使用便携式钢筋切割机或剪筋钳将钢筋切断处理每段长度约 200mm 至 300mm 为宜;同时装入施工垃圾袋,进行施工垃
