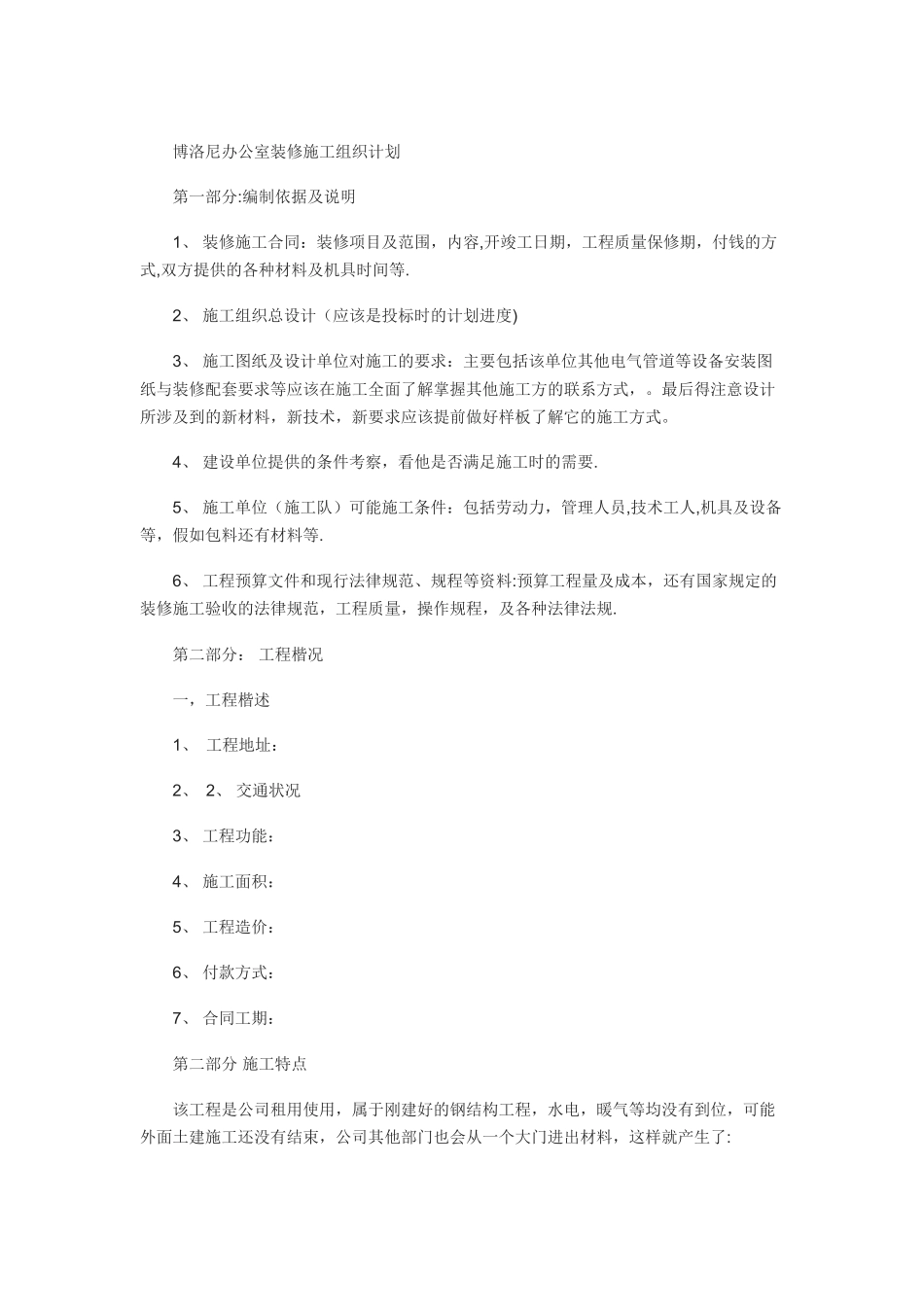

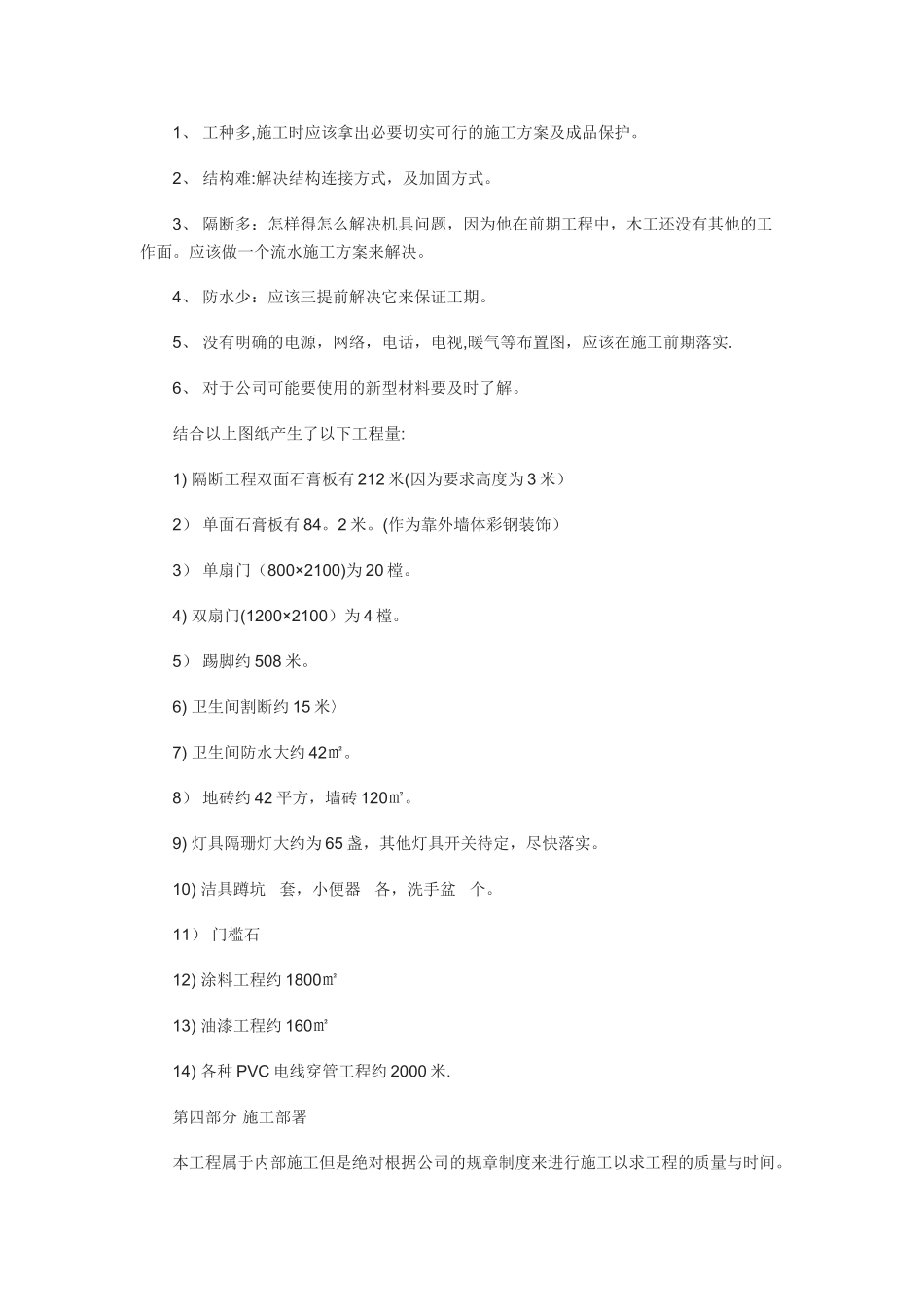

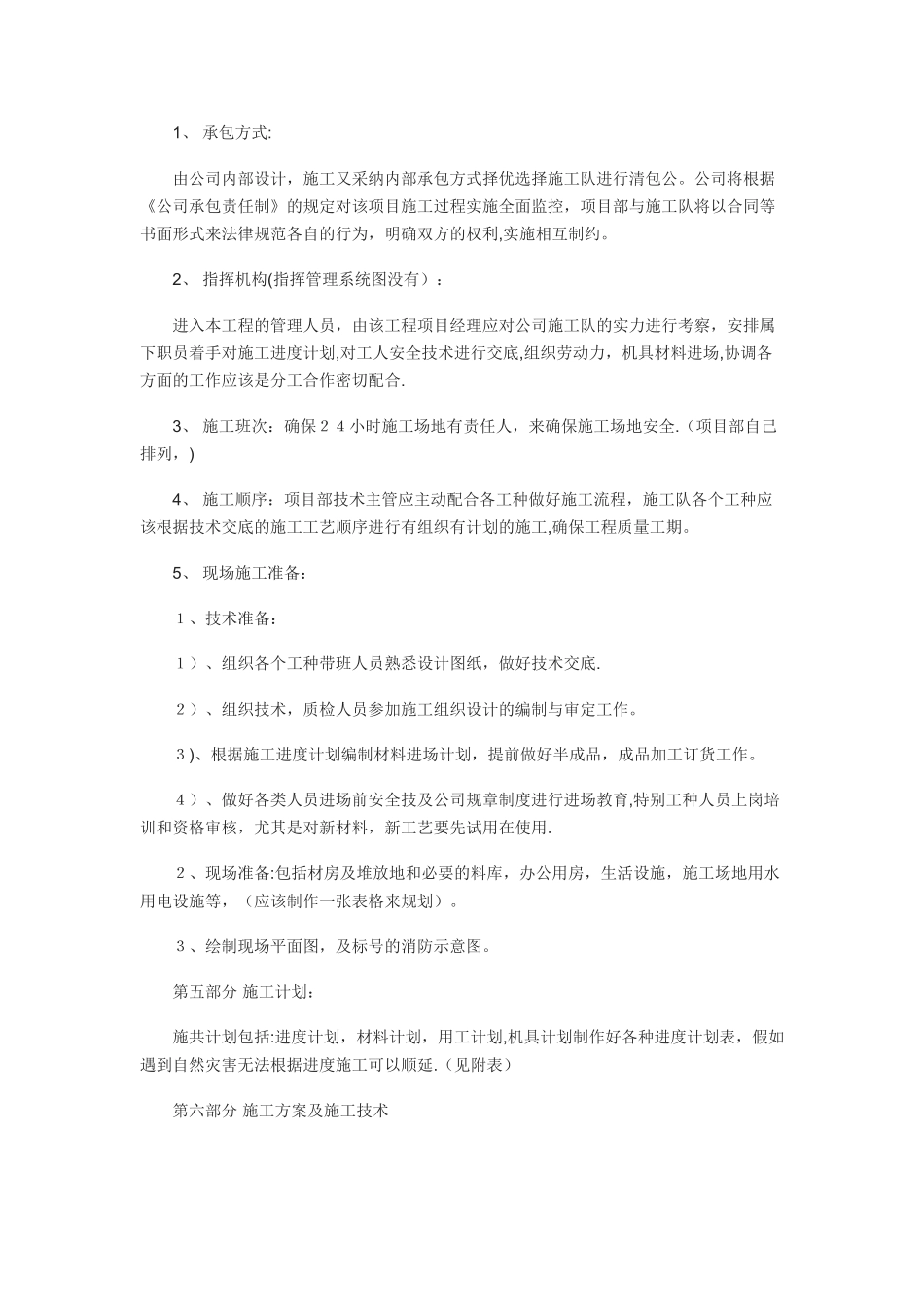

博洛尼办公室装修施工组织计划第一部分:编制依据及说明1、 装修施工合同:装修项目及范围,内容,开竣工日期,工程质量保修期,付钱的方式,双方提供的各种材料及机具时间等.2、 施工组织总设计(应该是投标时的计划进度)3、 施工图纸及设计单位对施工的要求:主要包括该单位其他电气管道等设备安装图纸与装修配套要求等应该在施工全面了解掌握其他施工方的联系方式,。最后得注意设计所涉及到的新材料,新技术,新要求应该提前做好样板了解它的施工方式。4、 建设单位提供的条件考察,看他是否满足施工时的需要.5、 施工单位(施工队)可能施工条件:包括劳动力,管理人员,技术工人,机具及设备等,假如包料还有材料等.6、 工程预算文件和现行法律规范、规程等资料:预算工程量及成本,还有国家规定的装修施工验收的法律规范,工程质量,操作规程,及各种法律法规.第二部分: 工程楷况一,工程楷述1、 工程地址:2、 2、 交通状况3、 工程功能:4、 施工面积:5、 工程造价:6、 付款方式:7、 合同工期:第二部分 施工特点该工程是公司租用使用,属于刚建好的钢结构工程,水电,暖气等均没有到位,可能外面土建施工还没有结束,公司其他部门也会从一个大门进出材料,这样就产生了:1、 工种多,施工时应该拿出必要切实可行的施工方案及成品保护。2、 结构难:解决结构连接方式,及加固方式。3、 隔断多:怎样得怎么解决机具问题,因为他在前期工程中,木工还没有其他的工作面。应该做一个流水施工方案来解决。4、 防水少:应该三提前解决它来保证工期。5、 没有明确的电源,网络,电话,电视,暖气等布置图,应该在施工前期落实.6、 对于公司可能要使用的新型材料要及时了解。结合以上图纸产生了以下工程量:1) 隔断工程双面石膏板有 212 米(因为要求高度为 3 米)2) 单面石膏板有 84。2 米。(作为靠外墙体彩钢装饰)3) 单扇门(800×2100)为 20 樘。4) 双扇门(1200×2100)为 4 樘。5) 踢脚约 508 米。6) 卫生间割断约 15 米〉7) 卫生间防水大约 42㎡。8) 地砖约 42 平方,墙砖 120㎡。9) 灯具隔珊灯大约为 65 盏,其他灯具开关待定,尽快落实。10) 洁具蹲坑 套,小便器 各,洗手盆 个。11) 门槛石 12) 涂料工程约 1800㎡13) 油漆工程约 160㎡14) 各种 PVC 电线穿管工程约 2000 米.第四部分 施工部署本工程属于内部施工但是绝对根据公司的规章制度来进行施工以求工程的质量与时...
