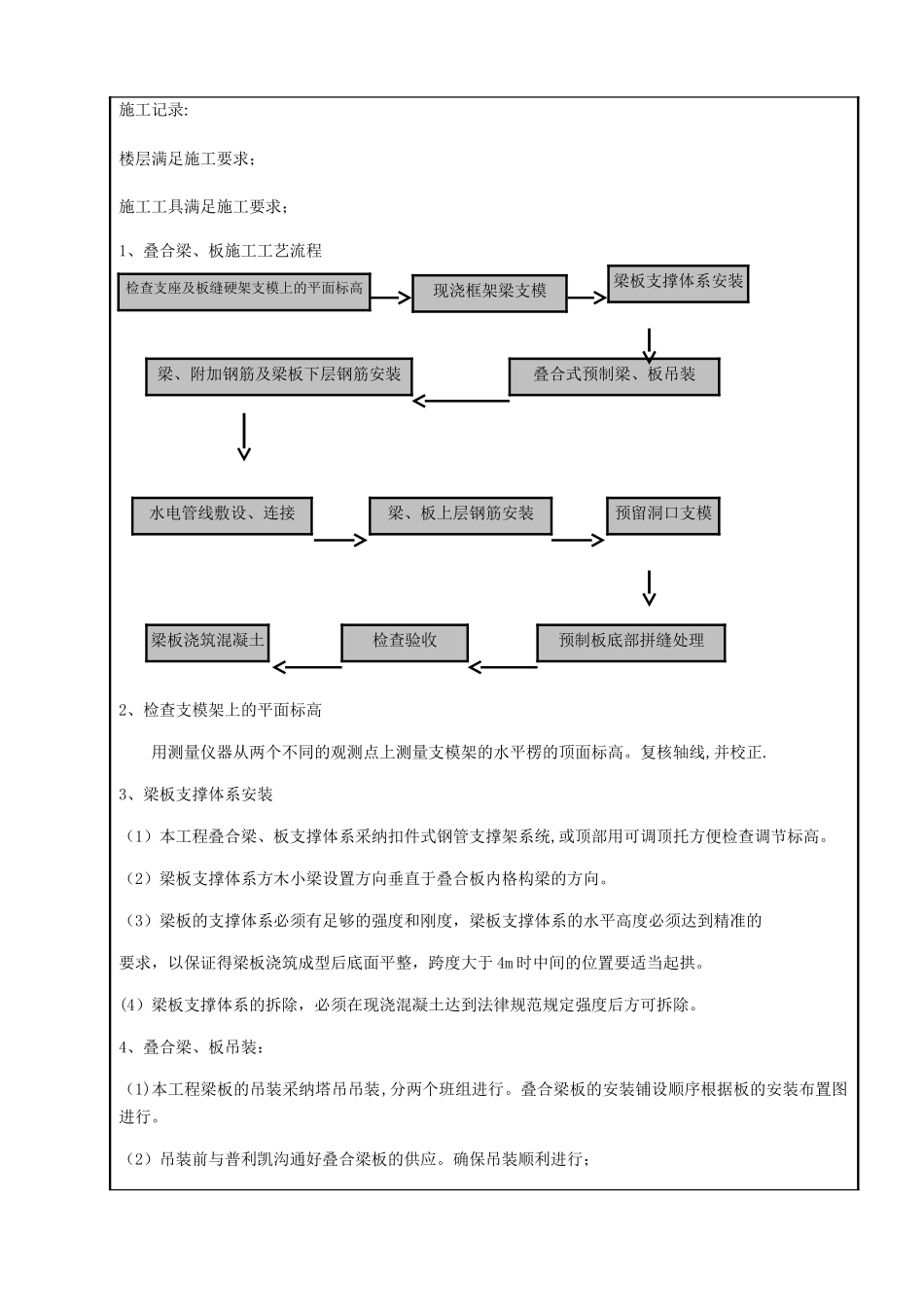

装配式施工工艺记录工程名称:工业区配套学校及绿地工程 编号: 工程名称工业区配套学校及绿地工程施工日期 年 月 日施工单位中科盛博建设集团有限公司监理单位宁波市天正工程咨询有限公司施工部位叠合梁、板施工记录:楼层满足施工要求;施工工具满足施工要求;1、叠合梁、板施工工艺流程2、检查支模架上的平面标高用测量仪器从两个不同的观测点上测量支模架的水平楞的顶面标高
复核轴线,并校正
3、梁板支撑体系安装(1)本工程叠合梁、板支撑体系采纳扣件式钢管支撑架系统,或顶部用可调顶托方便检查调节标高
(2)梁板支撑体系方木小梁设置方向垂直于叠合板内格构梁的方向
(3)梁板的支撑体系必须有足够的强度和刚度,梁板支撑体系的水平高度必须达到精准的要求,以保证得梁板浇筑成型后底面平整,跨度大于 4m 时中间的位置要适当起拱
(4)梁板支撑体系的拆除,必须在现浇混凝土达到法律规范规定强度后方可拆除
4、叠合梁、板吊装:(1)本工程梁板的吊装采纳塔吊吊装,分两个班组进行
叠合梁板的安装铺设顺序根据板的安装布置图进行
(2)吊装前与普利凯沟通好叠合梁板的供应

确保吊装顺利进行;叠合式预制梁、板吊装检查支座及板缝硬架支模上的平面标高梁、附加钢筋及梁板下层钢筋安装梁、板上层钢筋安装预留洞口支模检查验收预制板底部拼缝处理梁板浇筑混凝土水电管线敷设、连接现浇框架梁支模梁板支撑体系安装(3)梁板吊装前应将支座基础面及梁板底面清理洁净,避开点支撑;(4)吊装时先吊铺边缘窄板,然后根据顺序吊装剩下来的板;(5)每块梁板起吊用 4 个吊点,吊点位置为格构梁上弦与腹筋交接处,距离板端为整个板长的 1/4 到 1/5 之间
(6)吊装索链采纳专用索链和 4 个闭合钓钩,平均分担受力,多点均衡起吊,单个索链长度为 4m
(7)梁板铺设完毕后,板的下边缘不应该出现高低不平的情况,也不应出现空隙, 局部无法调整避开的支座处出现的
