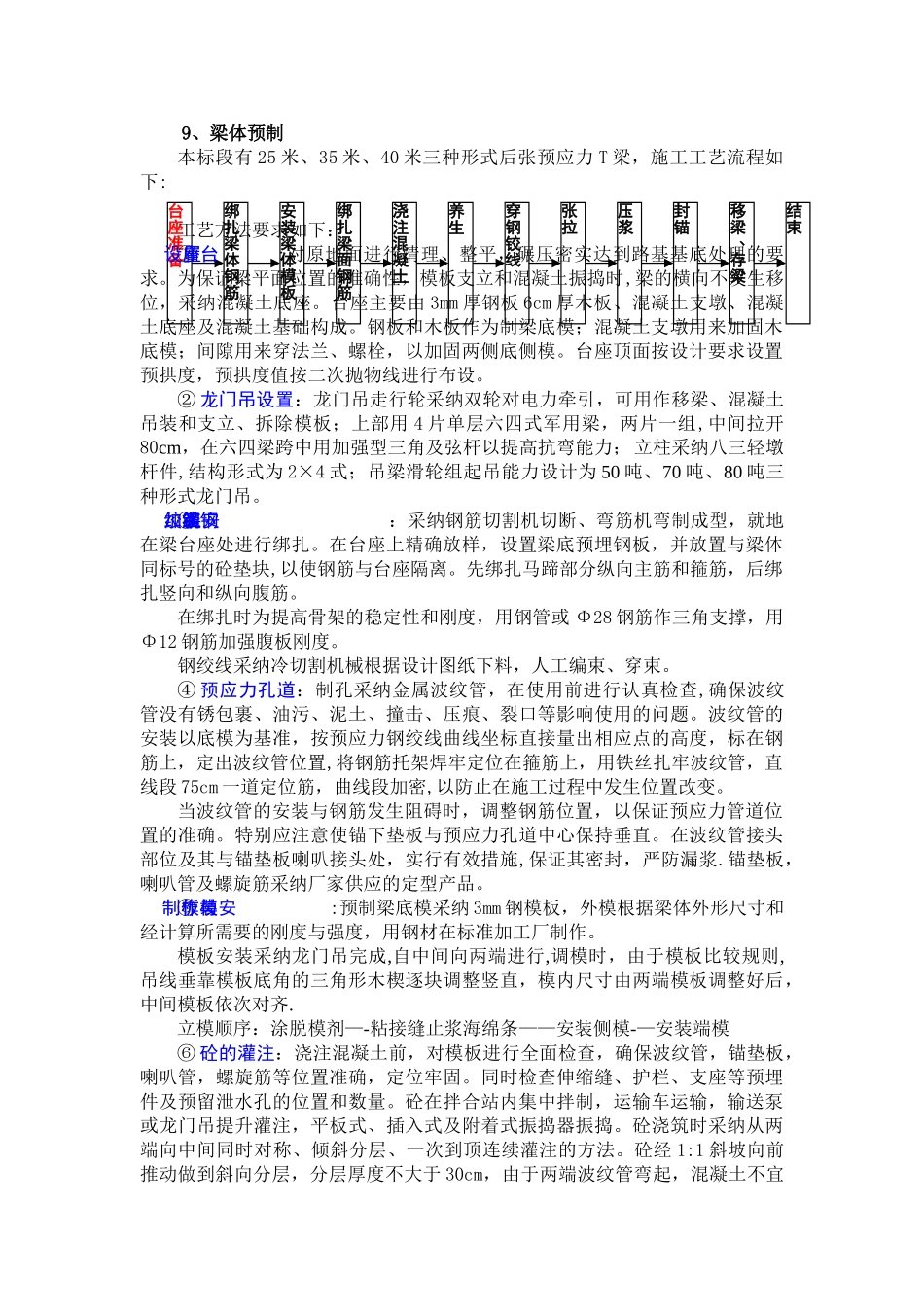

绑扎梁体钢筋台座准备安装梁体模板结束绑扎梁面钢筋浇注混凝土养生穿钢铰线张拉压浆封锚移梁、存梁9、梁体预制本标段有 25 米、35 米、40 米三种形式后张预应力 T 梁,施工工艺流程如下:工艺方法要求如下:① 台座设置:对原地面进行清理、整平,碾压密实达到路基基底处理的要求
为保证梁平面位置的准确性,模板支立和混凝土振捣时,梁的横向不发生移位,采纳混凝土底座
台座主要由 3mm 厚钢板 6cm 厚木板、混凝土支墩、混凝土底座及混凝土基础构成
钢板和木板作为制梁底模;混凝土支墩用来加固木底模;间隙用来穿法兰、螺栓,以加固两侧底侧模
台座顶面按设计要求设置预拱度,预拱度值按二次抛物线进行布设
② 龙门吊设置:龙门吊走行轮采纳双轮对电力牵引,可用作移梁、混凝土吊装和支立、拆除模板;上部用 4 片单层六四式军用梁,两片一组,中间拉开80cm,在六四梁跨中用加强型三角及弦杆以提高抗弯能力;立柱采纳八三轻墩杆件,结构形式为 2×4 式;吊梁滑轮组起吊能力设计为 50 吨、70 吨、80 吨三种形式龙门吊
③ 钢筋、钢绞线加工安装:采纳钢筋切割机切断、弯筋机弯制成型,就地在梁台座处进行绑扎
在台座上精确放样,设置梁底预埋钢板,并放置与梁体同标号的砼垫块,以使钢筋与台座隔离
先绑扎马蹄部分纵向主筋和箍筋,后绑扎竖向和纵向腹筋
在绑扎时为提高骨架的稳定性和刚度,用钢管或 Φ28 钢筋作三角支撑,用Φ12 钢筋加强腹板刚度
钢绞线采纳冷切割机械根据设计图纸下料,人工编束、穿束
④ 预应力孔道:制孔采纳金属波纹管,在使用前进行认真检查,确保波纹管没有锈包裹、油污、泥土、撞击、压痕、裂口等影响使用的问题
波纹管的安装以底模为基准,按预应力钢绞线曲线坐标直接量出相应点的高度,标在钢筋上,定出波纹管位置,将钢筋托架焊牢定位在箍筋上,用铁丝扎牢波纹管,直线段 75cm 一道定位筋,曲线段加密,以防止在
