装饰吊顶施工工艺

装饰吊顶施工工艺_第1页
1/7
装饰吊顶施工工艺_第2页
2/7
装饰吊顶施工工艺_第3页
3/7

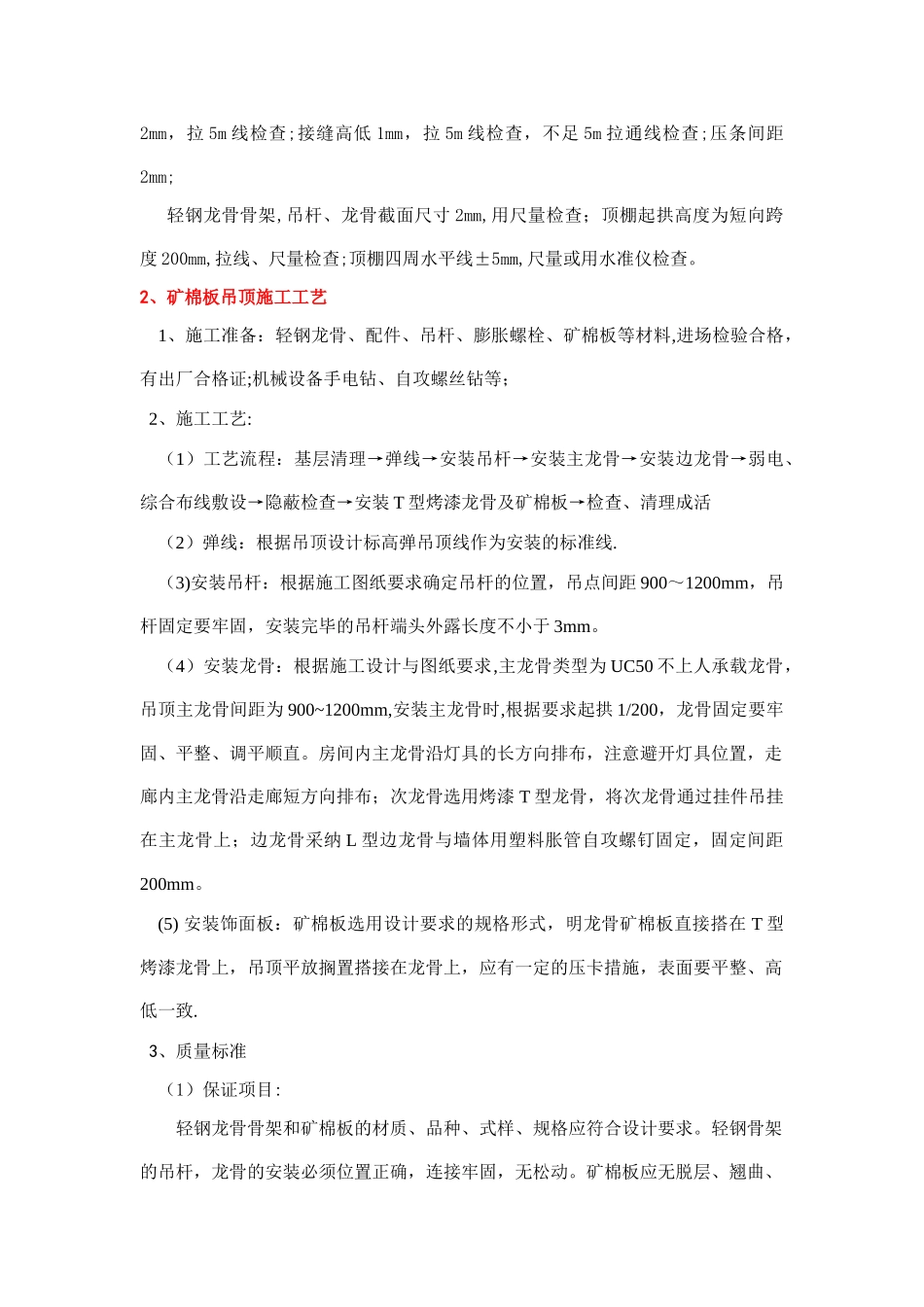

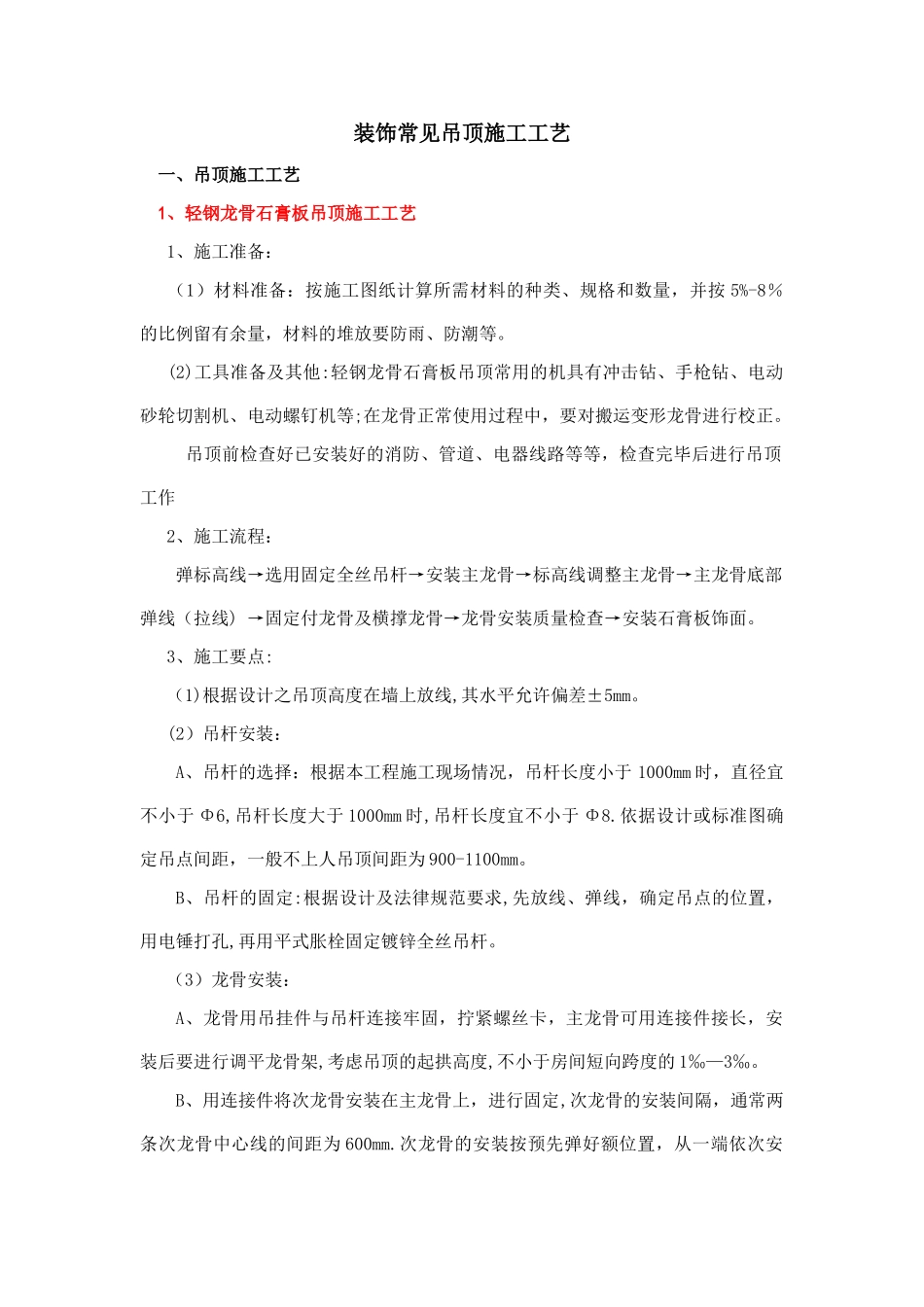

装饰常见吊顶施工工艺一、吊顶施工工艺1、轻钢龙骨石膏板吊顶施工工艺 1、施工准备: (1)材料准备:按施工图纸计算所需材料的种类、规格和数量,并按 5%-8%的比例留有余量,材料的堆放要防雨、防潮等。 (2)工具准备及其他:轻钢龙骨石膏板吊顶常用的机具有冲击钻、手枪钻、电动砂轮切割机、电动螺钉机等;在龙骨正常使用过程中,要对搬运变形龙骨进行校正。 吊顶前检查好已安装好的消防、管道、电器线路等等,检查完毕后进行吊顶工作2、施工流程:弹标高线→选用固定全丝吊杆→安装主龙骨→标高线调整主龙骨→主龙骨底部弹线(拉线) →固定付龙骨及横撑龙骨→龙骨安装质量检查→安装石膏板饰面。 3、施工要点:(1)根据设计之吊顶高度在墙上放线,其水平允许偏差±5mm。(2)吊杆安装:A、吊杆的选择:根据本工程施工现场情况,吊杆长度小于 1000mm 时,直径宜不小于 Φ6,吊杆长度大于 1000mm 时,吊杆长度宜不小于 Φ8.依据设计或标准图确定吊点间距,一般不上人吊顶间距为 900-1100mm。B、吊杆的固定:根据设计及法律规范要求,先放线、弹线,确定吊点的位置,用电锤打孔,再用平式胀栓固定镀锌全丝吊杆。(3)龙骨安装:A、龙骨用吊挂件与吊杆连接牢固,拧紧螺丝卡,主龙骨可用连接件接长,安装后要进行调平龙骨架,考虑吊顶的起拱高度,不小于房间短向跨度的 1‰—3‰。B、用连接件将次龙骨安装在主龙骨上,进行固定,次龙骨的安装间隔,通常两条次龙骨中心线的间距为 600mm.次龙骨的安装按预先弹好额位置,从一端依次安装到另一端。C、在板缝接逢处应安装横撑龙骨,横向龙骨用平面连接件与次龙骨固定。 (4)龙骨安装质量检查:A、连接质量的检查:主要检查有无漏装吊点,有无虚连接、漏连接的部位。B、龙骨形状的检查:检查龙骨有无翘曲现象和扭曲现象,对检查出的问题要及时进行补装或修整加固处理。(5)安装石膏饰面板:A、基层板的安装及铺面固定时,应实行在吊顶面上交错布置的方法,以减少变形量和对接缝集中在一起的现象.固定板面的自攻螺丝,间距一般为 150—200mm,螺钉头必须沉入板面内 2-3mm。B、石膏板接缝处理,假如是密缝,则石膏板应留 5mm 板缝,嵌腻子,贴玻璃纤维接缝带,再用腻子刮平顺。固定石膏板饰面板时,应先将板就位,用电钻(钻头直径略小于自攻螺丝直径)将板和龙骨钻通,再且自攻螺丝固定,自攻螺丝间距不大于 200mm。 4、质量要求:(1)保证项目:轻钢龙骨和石膏板的材质品种、规格以及吊顶造型等基层构...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

装饰吊顶施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
