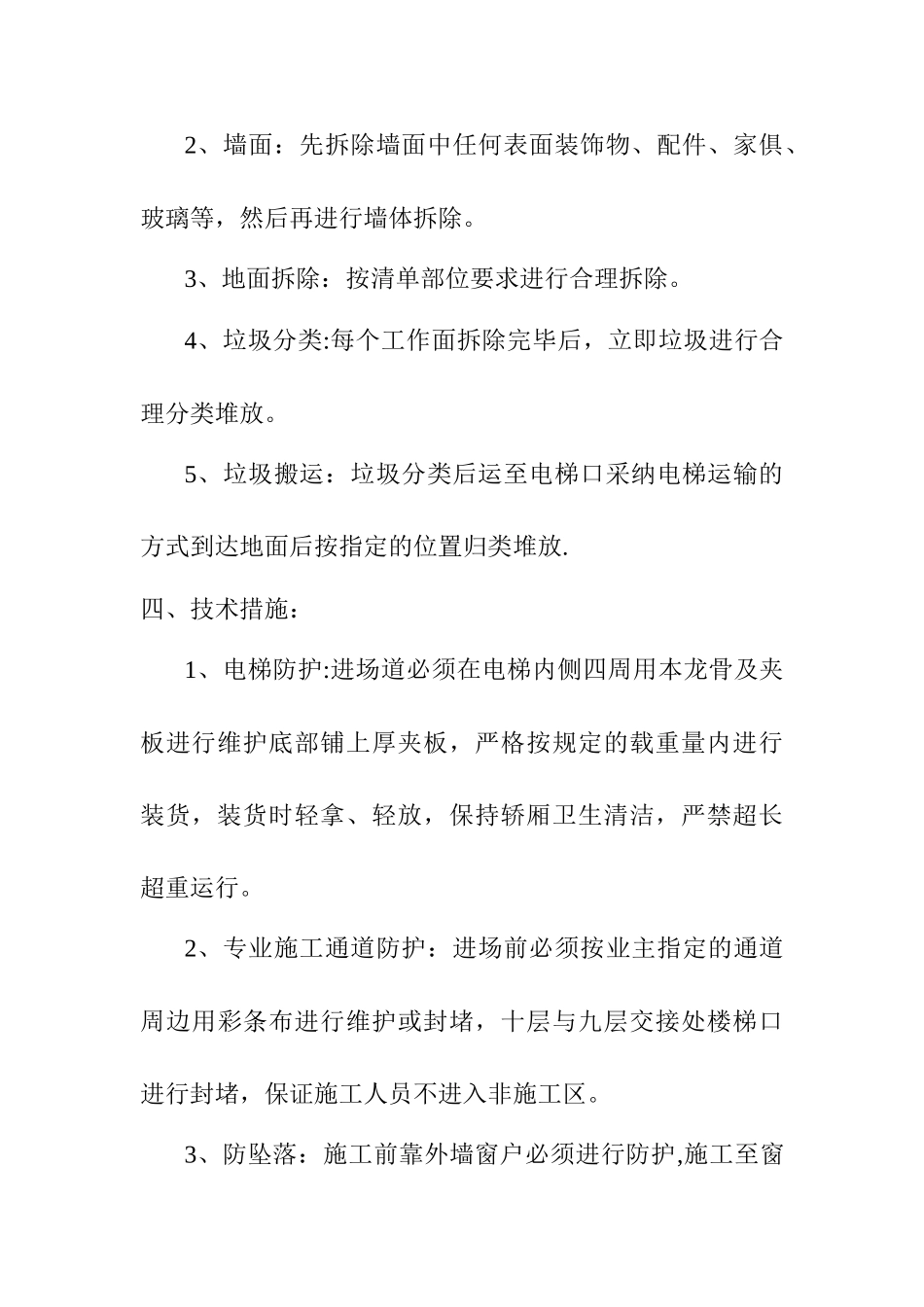

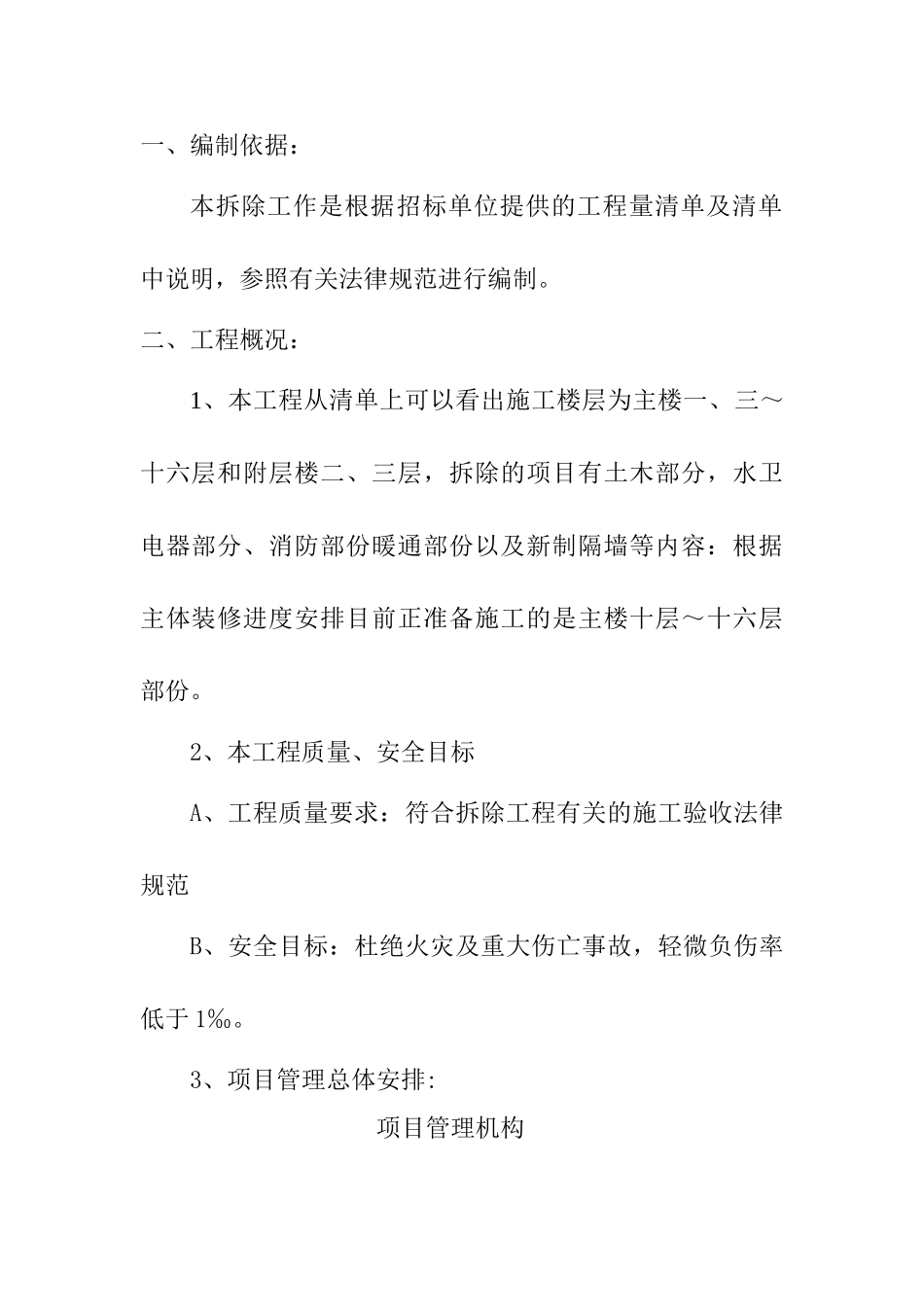

一、编制依据:本拆除工作是根据招标单位提供的工程量清单及清单中说明,参照有关法律规范进行编制。二、工程概况:1、本工程从清单上可以看出施工楼层为主楼一、三~十六层和附层楼二、三层,拆除的项目有土木部分,水卫电器部分、消防部份暖通部份以及新制隔墙等内容:根据主体装修进度安排目前正准备施工的是主楼十层~十六层部份。2、本工程质量、安全目标A、工程质量要求:符合拆除工程有关的施工验收法律规范B、安全目标:杜绝火灾及重大伤亡事故,轻微负伤率低于 1‰。3、项目管理总体安排:项目管理机构三、拆除顺序:(一)、拆除工程在施工前应在现场做好标识,并会同甲方、监理对标识确认后方可进行.(二)、切断所水、电、消防等总闸—-天棚——墙面-—地面——垃圾搬运及分类1、天棚:先把水电、消防、暖通等所有相关的总闸,总开关闭或断开;拆除吊顶表面的灯具,消防喷团头、消防广播,火灾报警探头等表面物体,接着把吊顶面层及龙骨骨架拆除,最后拆电路管线、消防管线、暖通管线及机组.水 电拆 除施 工员暖 通拆 除施 工员消 防拆 除施 工员安全员装 饰拆 除班组水 电拆 除班组暖 通拆 除班组消 防拆 除班组清运班组项目经理装 饰拆 除施 工员2、墙面:先拆除墙面中任何表面装饰物、配件、家俱、玻璃等,然后再进行墙体拆除。3、地面拆除:按清单部位要求进行合理拆除。4、垃圾分类:每个工作面拆除完毕后,立即垃圾进行合理分类堆放。5、垃圾搬运:垃圾分类后运至电梯口采纳电梯运输的方式到达地面后按指定的位置归类堆放.四、技术措施:1、电梯防护:进场道必须在电梯内侧四周用本龙骨及夹板进行维护底部铺上厚夹板,严格按规定的载重量内进行装货,装货时轻拿、轻放,保持轿厢卫生清洁,严禁超长超重运行。2、专业施工通道防护:进场前必须按业主指定的通道周边用彩条布进行维护或封堵,十层与九层交接处楼梯口进行封堵,保证施工人员不进入非施工区。3、防坠落:施工前靠外墙窗户必须进行防护,施工至窗户部位时应用夹板临时防止窗户玻璃击碎和其他杂物坠落。4、防粉尘:在拆除墙体或吊顶面层时难免出现较多粉尘,施工时应及时用洒水的方式以尽量减少灰尘扩散。5、噪音:拆除工程噪音是在所难免,而该工程在拆除的同时,业主也在照常上班,因此在拆除的过程必须做到,把所有窗户关闭,拆除物轻拿、轻放,十层的地面拆除尽量安排在双休日连续进行。6、安全、拆除前必须关闭施工面的水总闸,包括消防喷淋总闸,断...
