项目名称:兰溪华庭项目面积:90 平米工期:30 天设计说明:该图纸为兰溪精装修工程施工图,该居室以现代简约风格为主,用黄色涂料搭配整个居室,点缀以白色为主的居室,显出居室的明朗、大气
卫生间、厨房吊顶采纳木龙骨,铝扣板吊顶,豪华型塑料阴角线
餐厅顶面用吊顶做装饰镜,走道磨砂玻璃吊顶用乳胶漆刷顶面
平面布置图施工流程第一步:拆除工程(1 天)拆除:如是结构性的要办妥手续
搬运:拆除的垃圾及废旧物资
清理:做施工场地清扫工作
第二步:水电煤工程(5 天)A
冷热水管的排放及供水设备的安装
电源、电器、电讯、照明各线路排放,确定装暗盒位置,线箱开关插座定位安装
煤气管道和煤气器具的排放安装

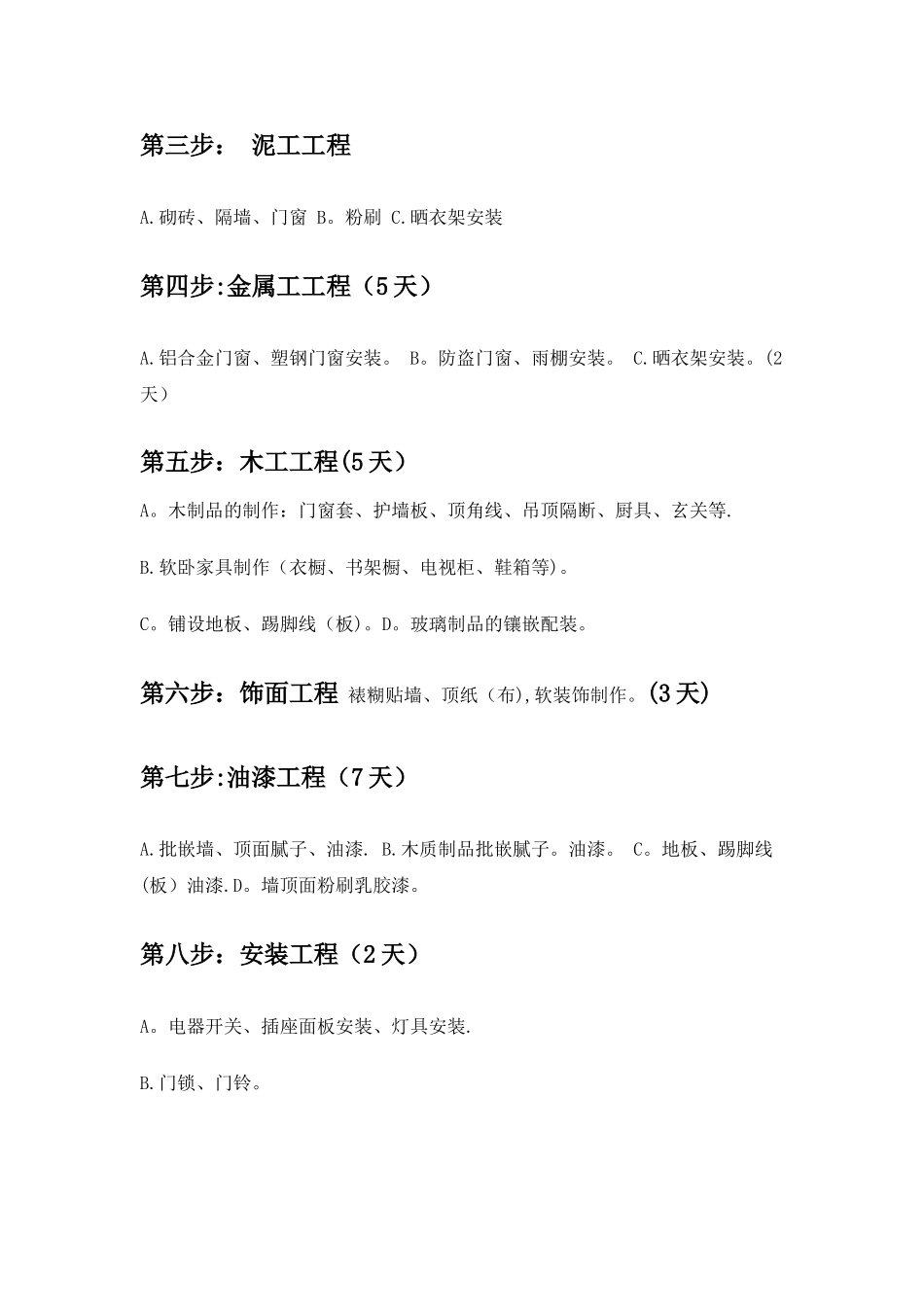

第三步: 泥工工程A
砌砖、隔墙、门窗 B
晒衣架安装第四步:金属工工程(5 天)A
铝合金门窗、塑钢门窗安装
防盗门窗、雨棚安装
(2天)第五步:木工工程(5 天)A
木制品的制作:门窗套、护墙板、顶角线、吊顶隔断、厨具、玄关等
软卧家具制作(衣橱、书架橱、电视柜、鞋箱等)
铺设地板、踢脚线(板)
玻璃制品的镶嵌配装
第六步:饰面工程 裱糊贴墙、顶纸(布),软装饰制作
(3 天)第七步:油漆工程(7 天)A
批嵌墙、顶面腻子、油漆
木质制品批嵌腻子
地板、踢脚线(板)油漆
墙顶面粉刷乳胶漆
第八步:安装工程(2 天)A
电器开关、插座面板安装、灯具安装

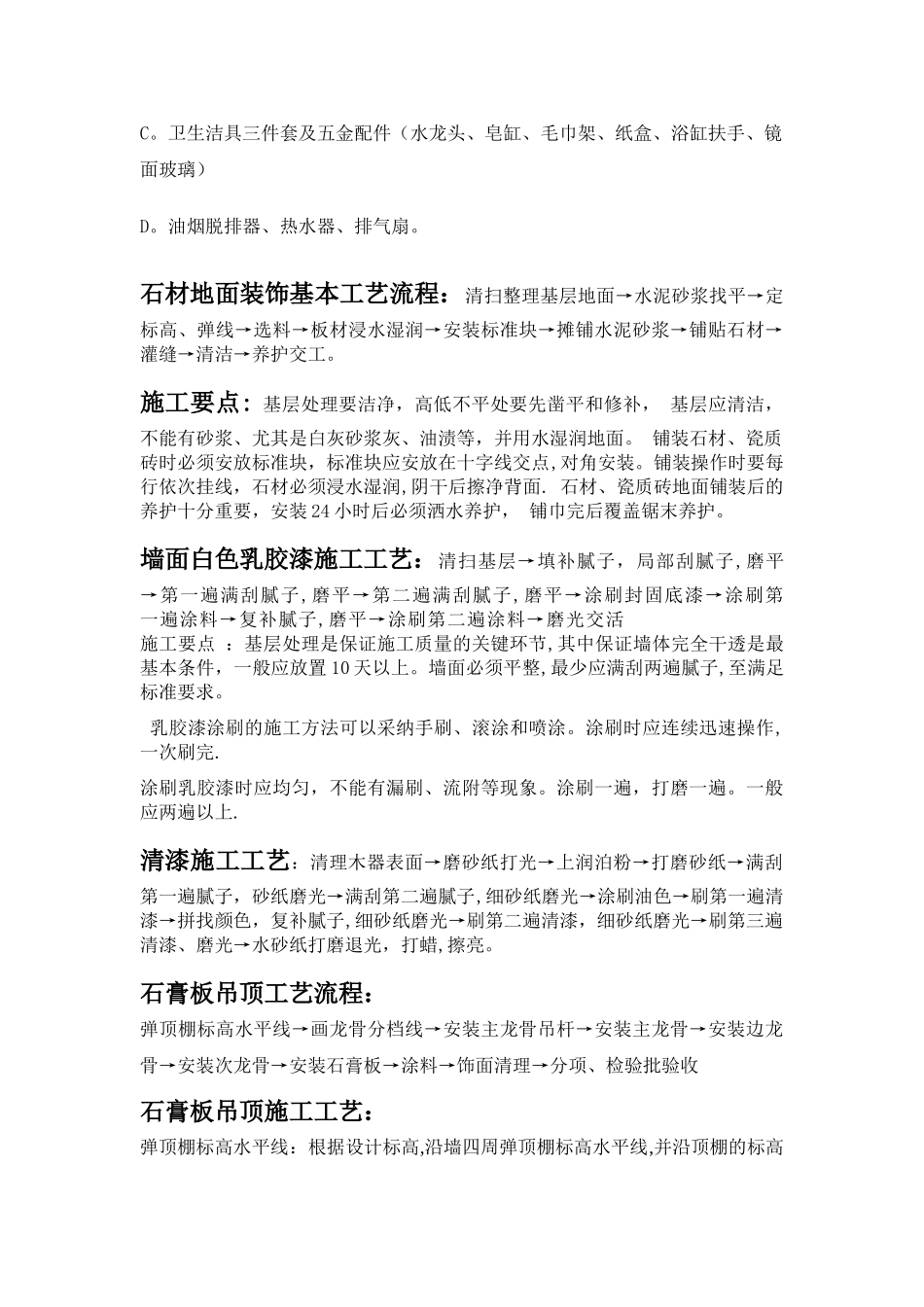

卫生洁具三件套及五金配件(水龙头、皂缸、毛巾架、纸盒、浴缸扶手、镜面玻璃)D
油烟脱排器、热水器、排气扇
石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工
施工要点: 基层处理要洁净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是
