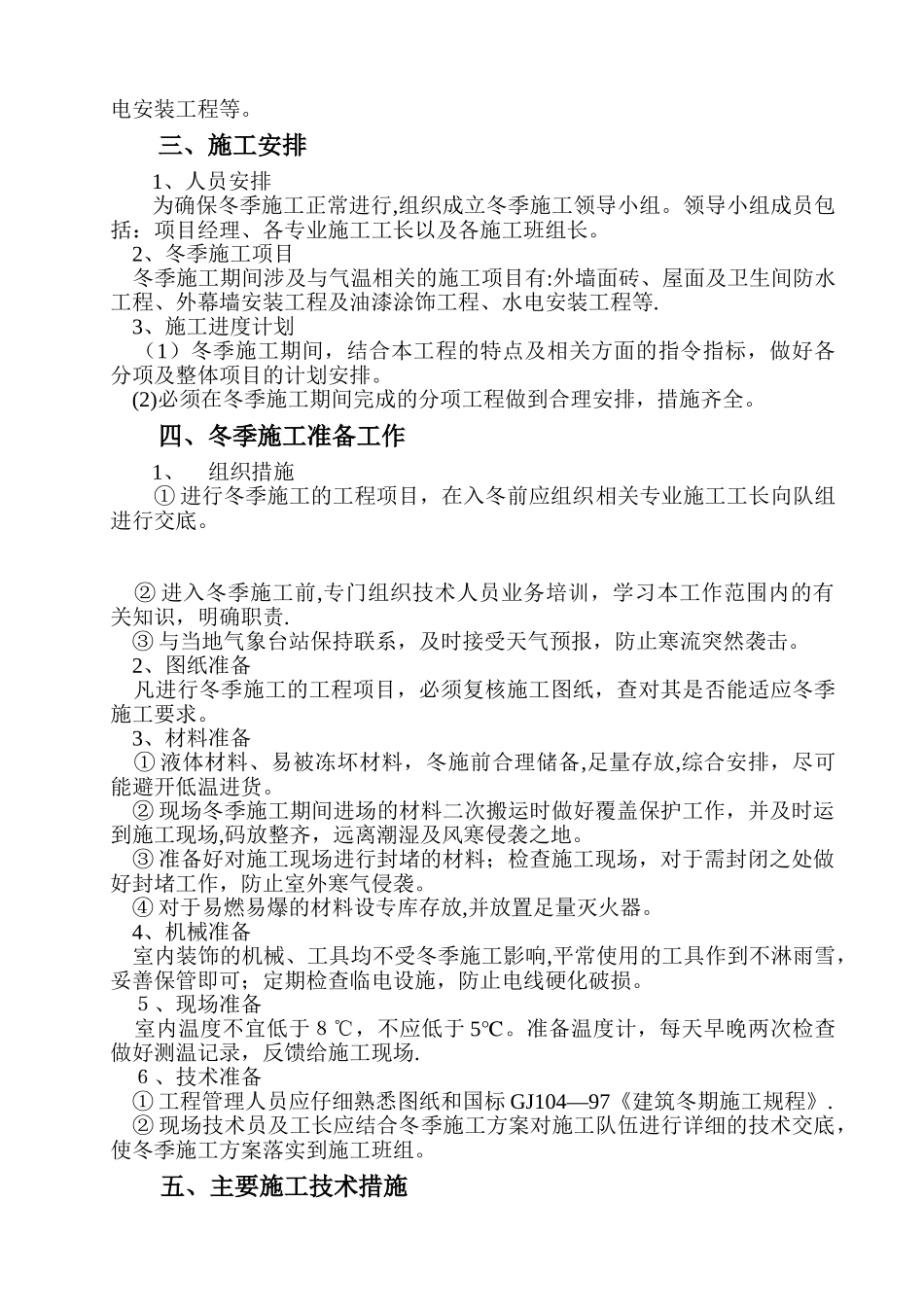

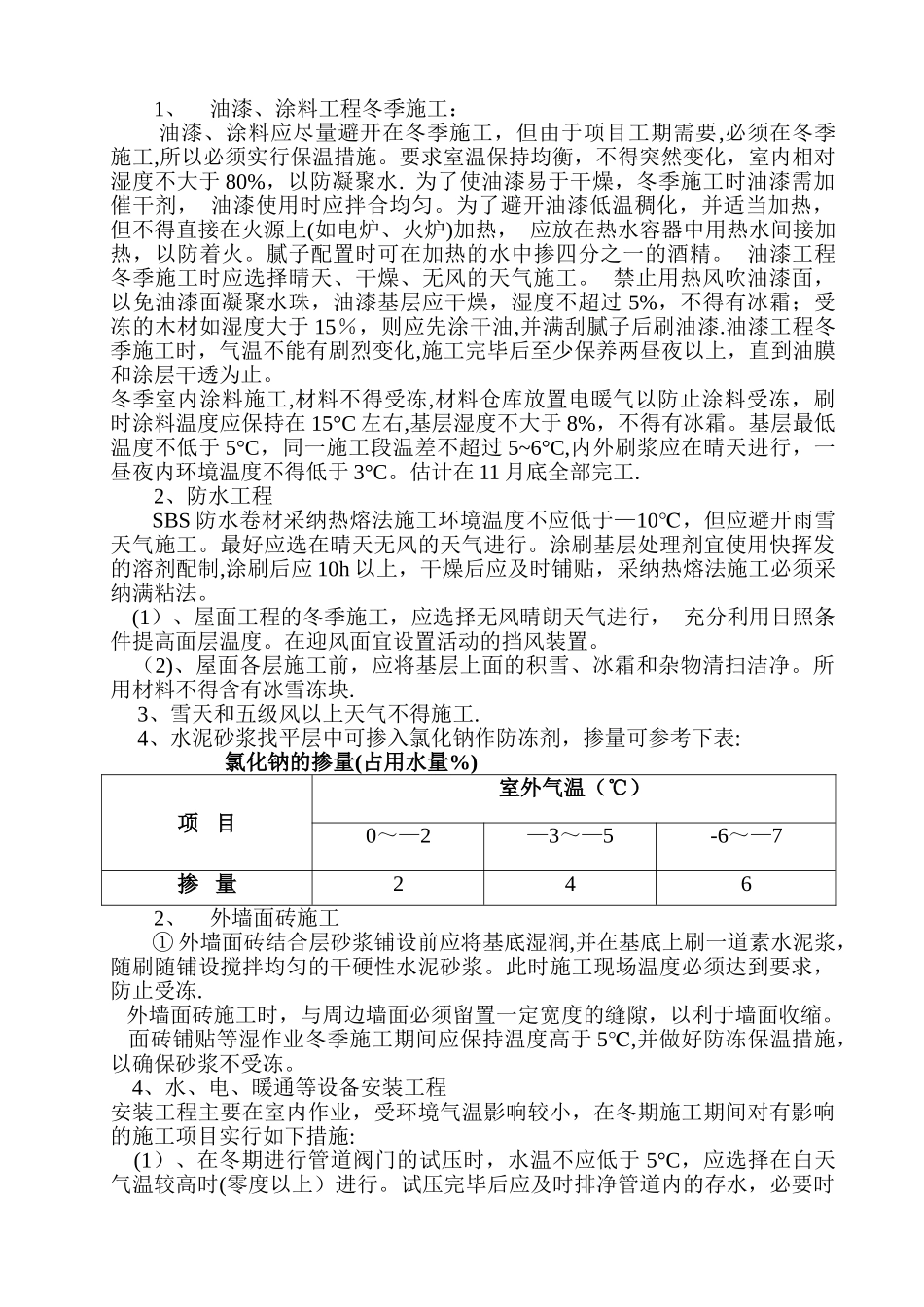

郑州大学第一附属医院高级病房楼装饰装修工程冬季施工方案编制:审核:批准:中国建筑第六工程局第三建筑工程公司二 00 六年十一月一日目 录一、编制依据……………………………………………………第 3 页二、施工概况………………………………………………。。…。。第3 页三、施工安排…………………………………………….。.。……第 3 页四、冬季施工准备工作………………………………………..第 4 页五、主要施工技术措施…………………………………。。……第 5 页六、冬季施工管理工作………………………………….…..…第 7 页一、编制依据 编制本冬季施工方案,参考标准及法律规范如下: (1)中华人民共和国行业标准 JGJ104—97《建筑工程冬期施工法律规范》 (2)中华人民共和国国家标准 GB50210—2001《建筑装饰装修工程质量验收法律规范》 (3)中华人民共和国国家标准 GB50300-2001《建筑工程施工质量验收统一标准》 (4)《建筑施工手册》(第四版)二、施工概况本工程位于郑州大学第一附属医院院内,建设路与金水路交叉口.总建筑面积 31263.57m2,建筑高度 90.00m,地上二十一层,地下二层。基础为桩-筏板基础,主体结构为框架-剪力墙结构。建筑安全等级二级,抗震设防烈度七度.现正处于装饰装修施工阶段.根据工程总体施工进度计划安排,主体结构工程已于 2024 年 3 月份完成。根据以往郑州市每年的天气情况,冬季施工将从 11月下旬开始至第二年 3 月上旬结束。在这一时间段内,将要进行的施工过程有外墙面砖、屋面及卫生间防水工程、外幕墙安装工程及油漆涂饰工程、水电安装工程等。三、施工安排1、人员安排为确保冬季施工正常进行,组织成立冬季施工领导小组。领导小组成员包括:项目经理、各专业施工工长以及各施工班组长。 2、冬季施工项目 冬季施工期间涉及与气温相关的施工项目有:外墙面砖、屋面及卫生间防水工程、外幕墙安装工程及油漆涂饰工程、水电安装工程等. 3、施工进度计划 (1)冬季施工期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排。 (2)必须在冬季施工期间完成的分项工程做到合理安排,措施齐全。四、冬季施工准备工作1、组织措施① 进行冬季施工的工程项目,在入冬前应组织相关专业施工工长向队组进行交底。 ② 进入冬季施工前,专门组织技术人员业务培训,学习本工作范围内的有关知识,明确职责. ③ 与当地气象台站保持联系,及时接受天气预...
