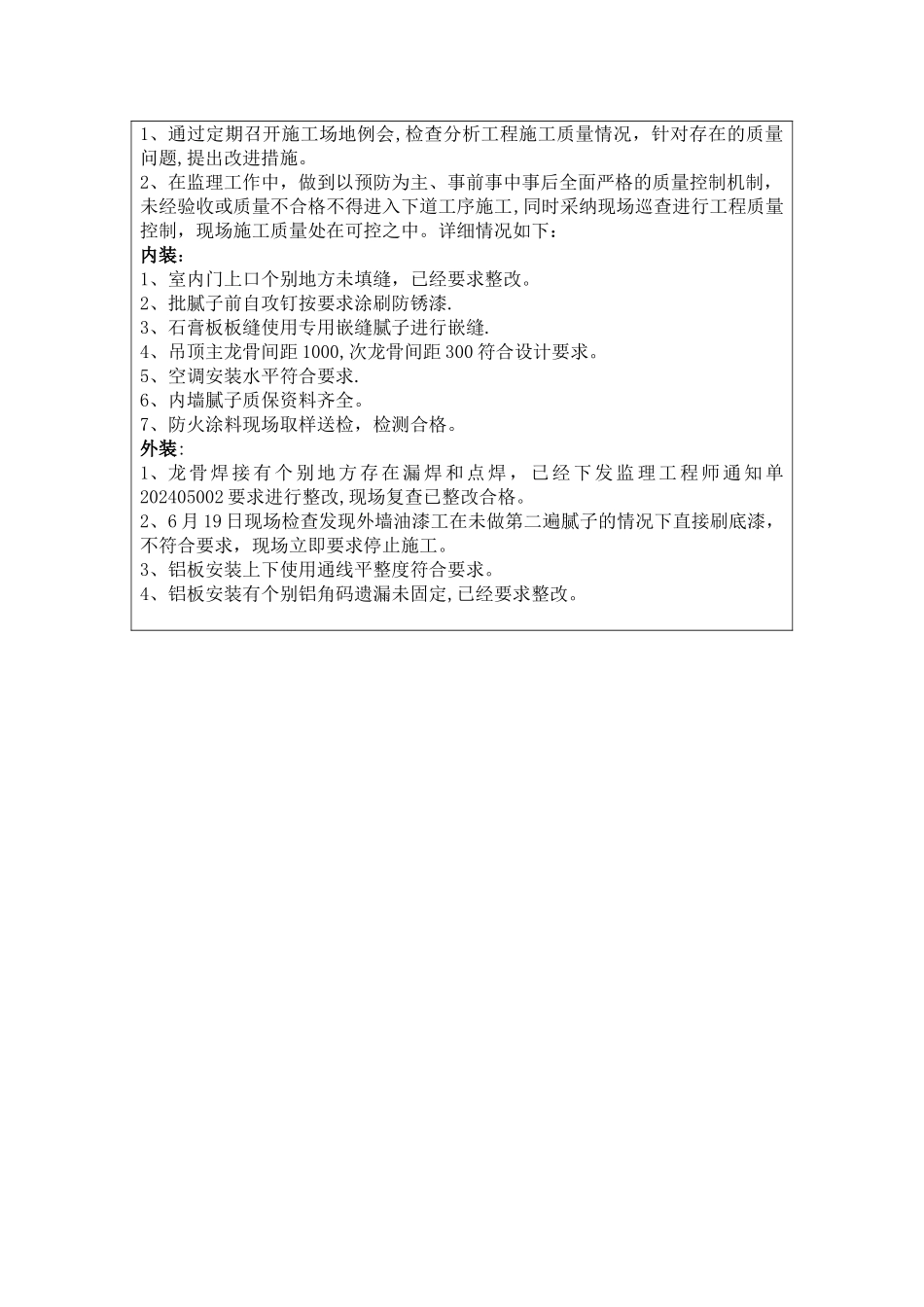

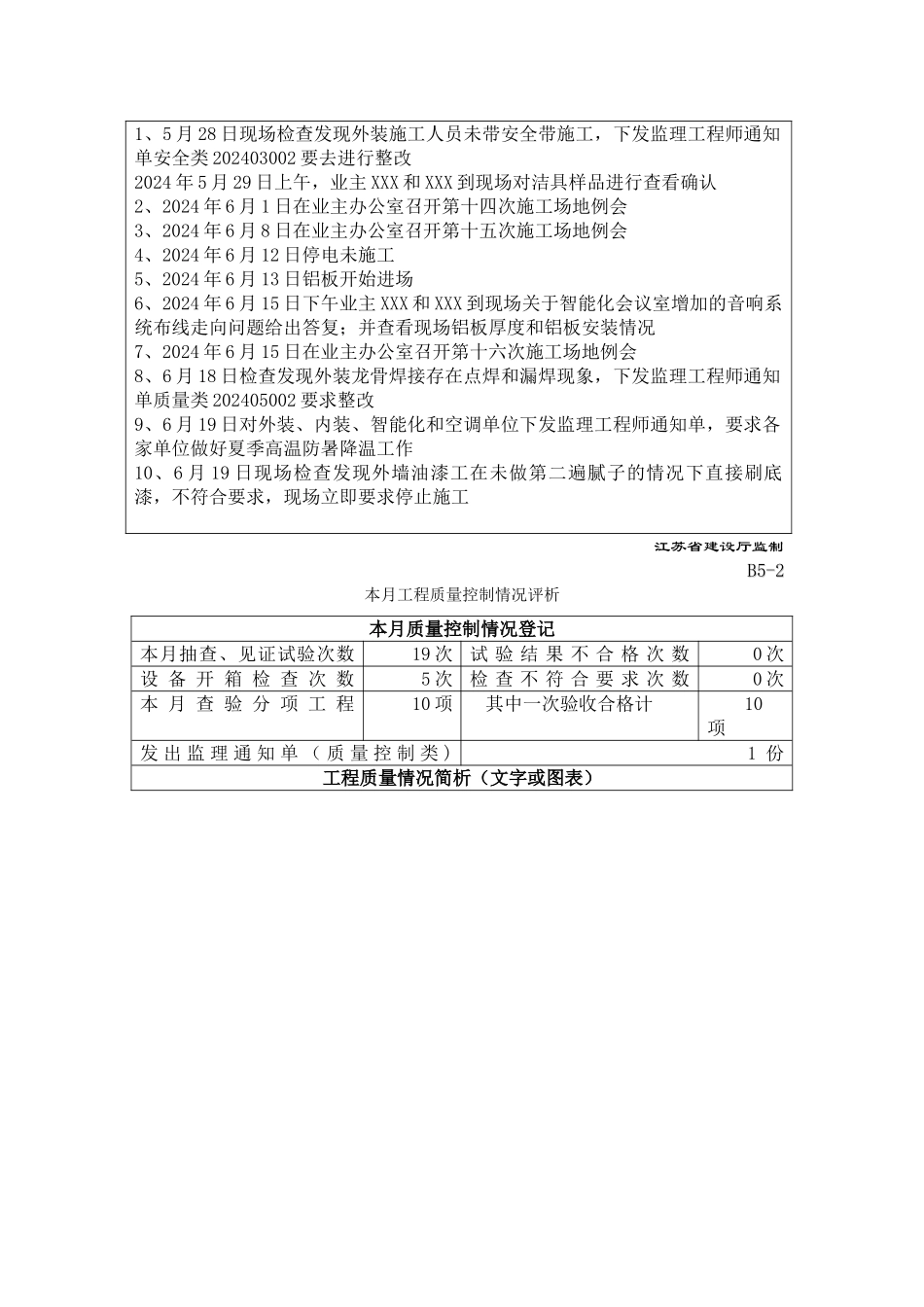

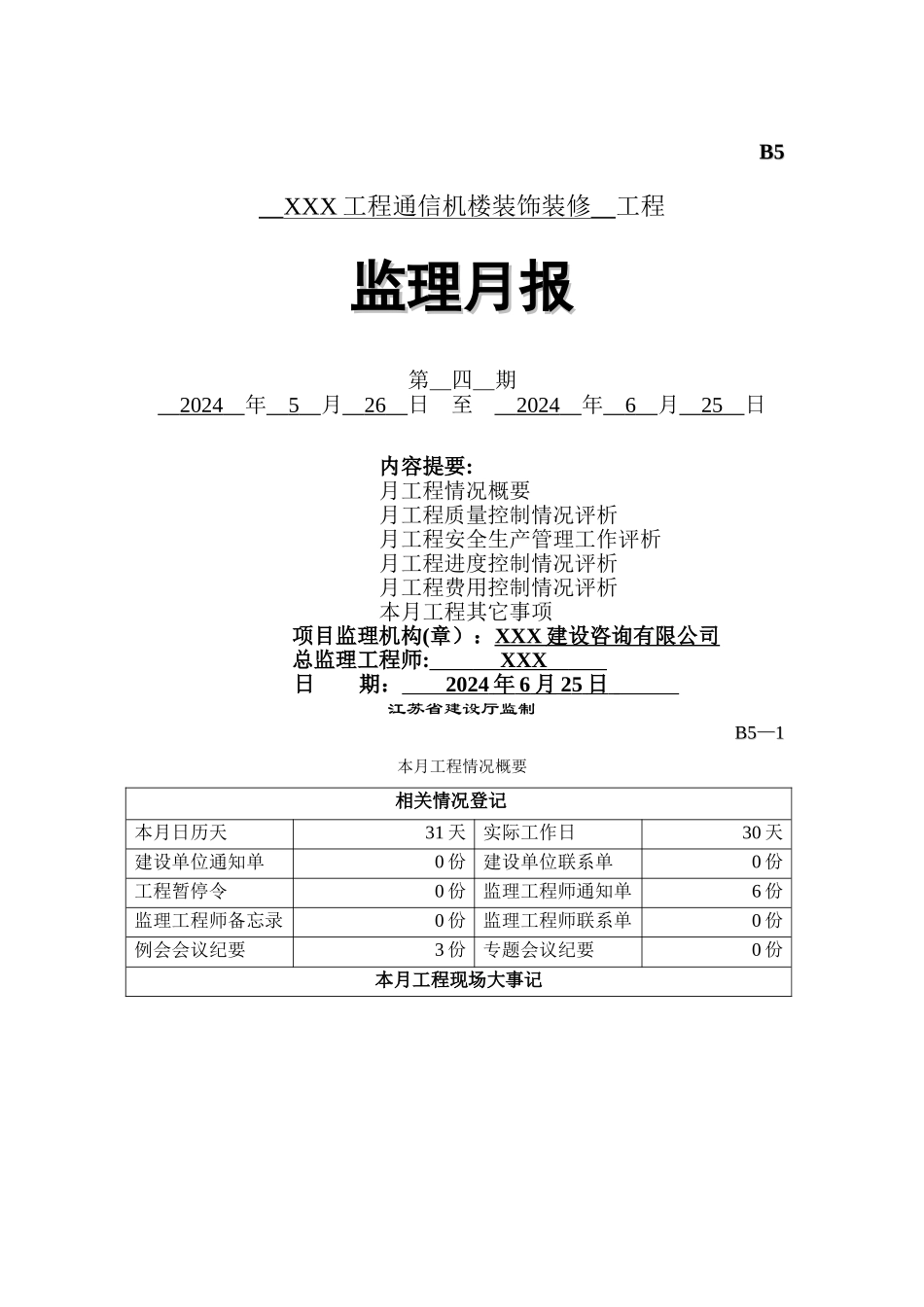

B5B5_ XXX 工程 通信机楼装饰装修 _ 工程监理月报监理月报第_四_期 2024 年 5 月 26 日 至 2024 年 6 月 25 日内容提要:月工程情况概要月工程质量控制情况评析月工程安全生产管理工作评析月工程进度控制情况评析月工程费用控制情况评析本月工程其它事项 项目监理机构(章):XXX 建设咨询有限公司 总监理工程师: XXX 日 期: 2024 年 6 月 2 5 日 江苏省建设厅监制B5B5——11本月工程情况概要 相关情况登记本月日历天31 天实际工作日30 天建设单位通知单0 份建设单位联系单0 份工程暂停令0 份监理工程师通知单6 份监理工程师备忘录0 份监理工程师联系单0 份例会会议纪要 3 份专题会议纪要0 份本月工程现场大事记1、5 月 28 日现场检查发现外装施工人员未带安全带施工,下发监理工程师通知单安全类 202403002 要去进行整改2024 年 5 月 29 日上午,业主 XXX 和 XXX 到现场对洁具样品进行查看确认2、2024 年 6 月 1 日在业主办公室召开第十四次施工场地例会3、2024 年 6 月 8 日在业主办公室召开第十五次施工场地例会4、2024 年 6 月 12 日停电未施工5、2024 年 6 月 13 日铝板开始进场6、2024 年 6 月 15 日下午业主 XXX 和 XXX 到现场关于智能化会议室增加的音响系统布线走向问题给出答复;并查看现场铝板厚度和铝板安装情况7、2024 年 6 月 15 日在业主办公室召开第十六次施工场地例会8、6 月 18 日检查发现外装龙骨焊接存在点焊和漏焊现象,下发监理工程师通知单质量类 202405002 要求整改9、6 月 19 日对外装、内装、智能化和空调单位下发监理工程师通知单,要求各家单位做好夏季高温防暑降温工作10、6 月 19 日现场检查发现外墙油漆工在未做第二遍腻子的情况下直接刷底漆,不符合要求,现场立即要求停止施工江苏省建设厅监制B5-2B5-2本月工程质量控制情况评析本月质量控制情况登记本月抽查、见证试验次数19 次试 验 结 果 不 合 格 次 数0 次设 备 开 箱 检 查 次 数5 次检 查 不 符 合 要 求 次 数0 次本 月 查 验 分 项 工 程10 项其中一次验收合格计 10项发 出 监 理 通 知 单 ( 质 量 控 制 类 ) 1 份工程质量情况简析(文字或图表)1、通过定期召开施工场地例会,检查分析工程施工质量情况,针对存在的质量问题,提出改进措施。2、在监理工作中,做到以预防为主、事前事...
