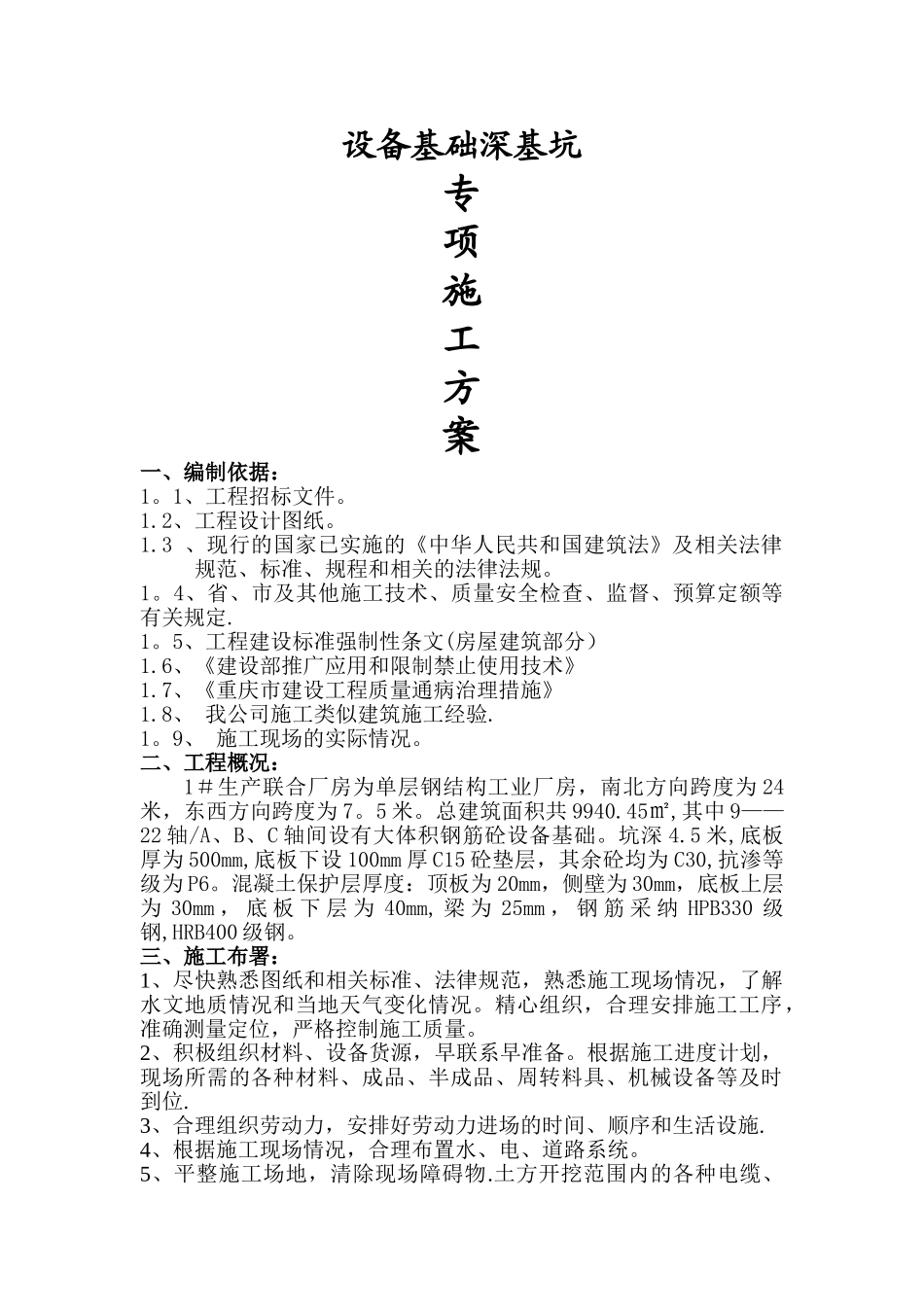

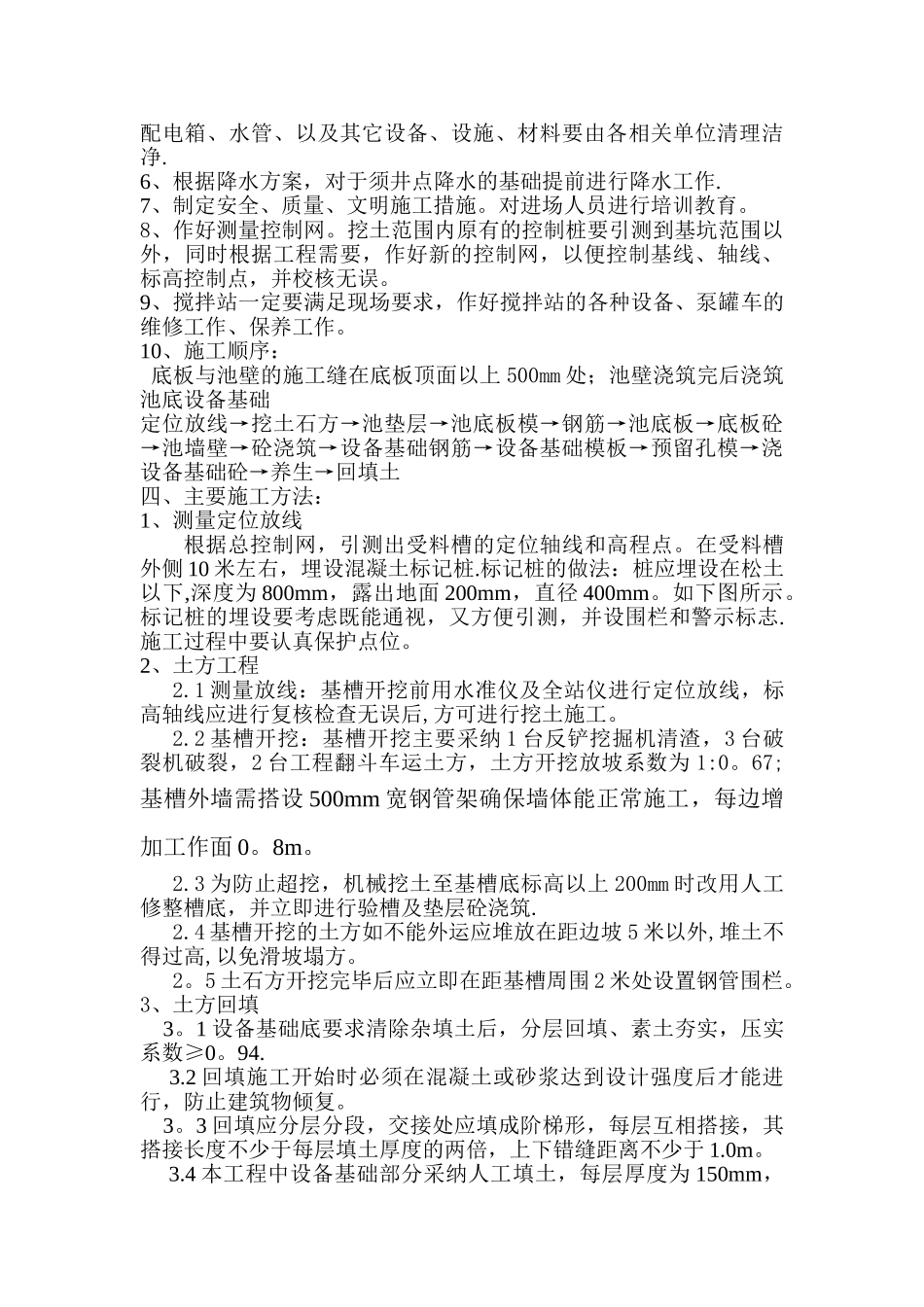

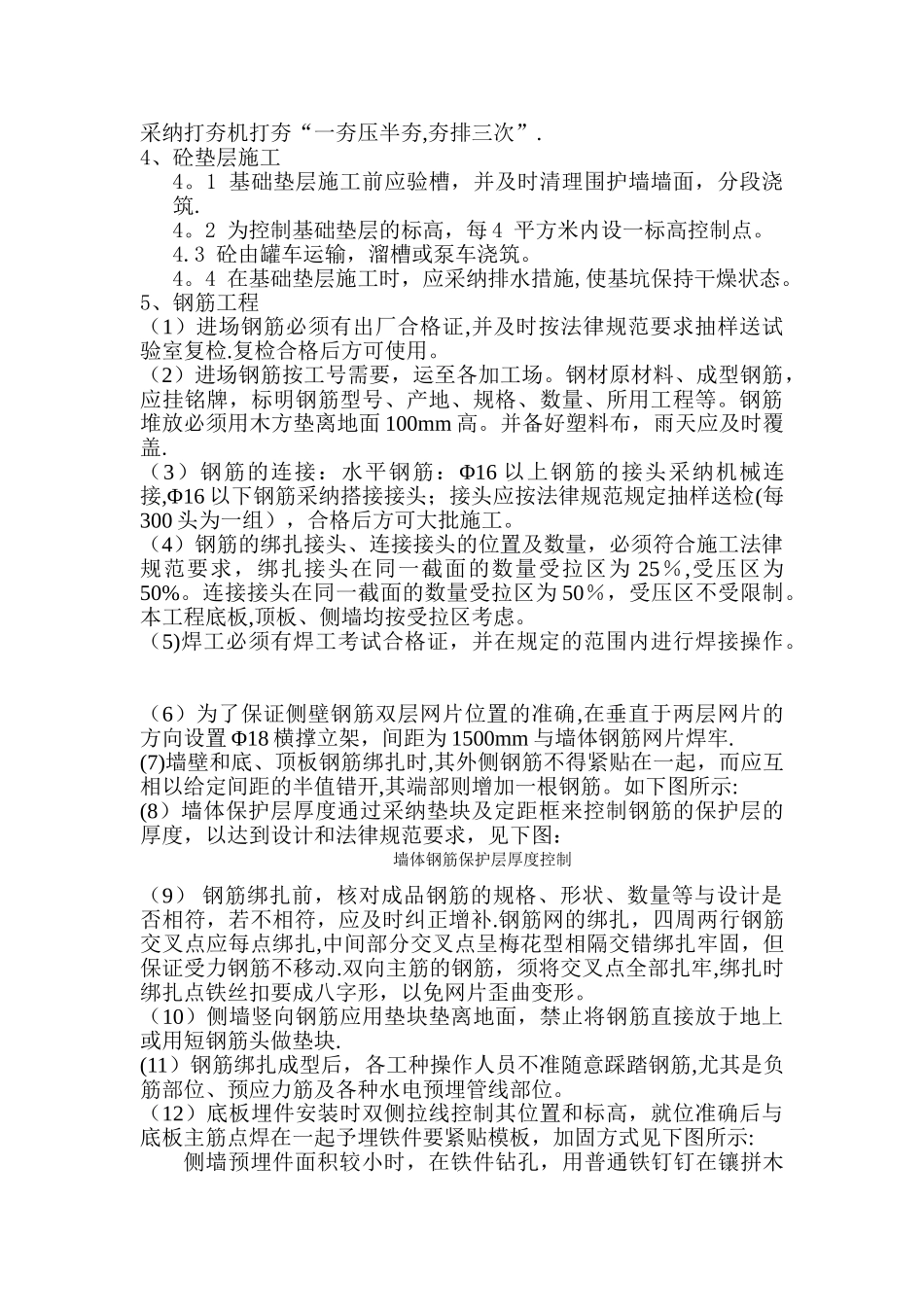

设备基础深基坑专项施工方案一、编制依据:1
1、工程招标文件
2、工程设计图纸
3 、现行的国家已实施的《中华人民共和国建筑法》及相关法律规范、标准、规程和相关的法律法规
4、省、市及其他施工技术、质量安全检查、监督、预算定额等有关规定
5、工程建设标准强制性条文(房屋建筑部分)1
6、《建设部推广应用和限制禁止使用技术》1
7、《重庆市建设工程质量通病治理措施》1
8、 我公司施工类似建筑施工经验
9、 施工现场的实际情况
二、工程概况:1#生产联合厂房为单层钢结构工业厂房,南北方向跨度为 24米,东西方向跨度为 7
总建筑面积共 9940
45㎡,其中 9——22 轴/A、B、C 轴间设有大体积钢筋砼设备基础
5 米,底板厚为 500mm,底板下设 100mm 厚 C15 砼垫层,其余砼均为 C30,抗渗等级为 P6
混凝土保护层厚度:顶板为 20mm,侧壁为 30mm,底板上层为 30mm , 底 板 下 层 为 40mm, 梁 为 25mm , 钢 筋 采 纳 HPB330 级钢,HRB400 级钢
三、施工布署:1、尽快熟悉图纸和相关标准、法律规范,熟悉施工现场情况,了解水文地质情况和当地天气变化情况
精心组织,合理安排施工工序,准确测量定位,严格控制施工质量
2、积极组织材料、设备货源,早联系早准备
根据施工进度计划,现场所需的各种材料、成品、半成品、周转料具、机械设备等及时到位
3、合理组织劳动力,安排好劳动力进场的时间、顺序和生活设施
4、根据施工现场情况,合理布置水、电、道路系统
5、平整施工场地,清除现场障碍物
土方开挖范围内的各种电缆、配电箱、水管、以及其它设备、设施、材料要由各相关单位清理洁净
6、根据降水方案,对于须井点降水的基础提前进行降水工作
7、制定安全、质量、文明施工措施
对进场人员进行培训教育
