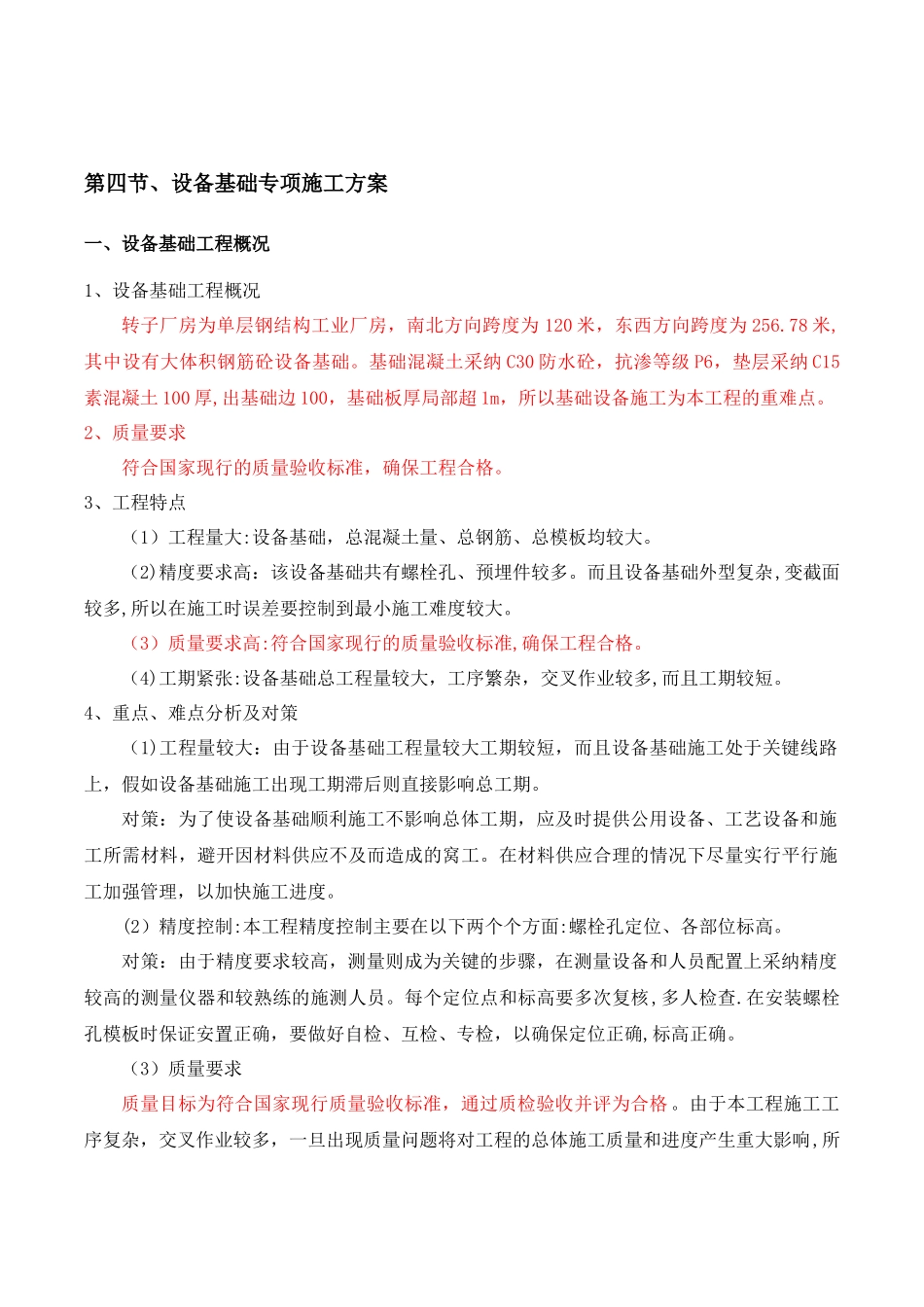

第四节、设备基础专项施工方案一、设备基础工程概况1、设备基础工程概况转子厂房为单层钢结构工业厂房,南北方向跨度为 120 米,东西方向跨度为 256
78 米,其中设有大体积钢筋砼设备基础
基础混凝土采纳 C30 防水砼,抗渗等级 P6,垫层采纳 C15素混凝土 100 厚,出基础边 100,基础板厚局部超 1m,所以基础设备施工为本工程的重难点
2、质量要求符合国家现行的质量验收标准,确保工程合格
3、工程特点(1)工程量大:设备基础,总混凝土量、总钢筋、总模板均较大
(2)精度要求高:该设备基础共有螺栓孔、预埋件较多
而且设备基础外型复杂,变截面较多,所以在施工时误差要控制到最小施工难度较大
(3)质量要求高:符合国家现行的质量验收标准,确保工程合格
(4)工期紧张:设备基础总工程量较大,工序繁杂,交叉作业较多,而且工期较短
4、重点、难点分析及对策(1)工程量较大:由于设备基础工程量较大工期较短,而且设备基础施工处于关键线路上,假如设备基础施工出现工期滞后则直接影响总工期
对策:为了使设备基础顺利施工不影响总体工期,应及时提供公用设备、工艺设备和施工所需材料,避开因材料供应不及而造成的窝工
在材料供应合理的情况下尽量实行平行施工加强管理,以加快施工进度
(2)精度控制:本工程精度控制主要在以下两个个方面:螺栓孔定位、各部位标高
对策:由于精度要求较高,测量则成为关键的步骤,在测量设备和人员配置上采纳精度较高的测量仪器和较熟练的施测人员
每个定位点和标高要多次复核,多人检查
在安装螺栓孔模板时保证安置正确,要做好自检、互检、专检,以确保定位正确,标高正确
(3)质量要求质量目标为符合国家现行质量验收标准,通过质检验收并评为合格
由于本工程施工工序复杂,交叉作业较多,一旦出现质量问题将对工程的总体施工质量和进度产生重大影响,所以必须提高质量意识,严格要求,精心施工
