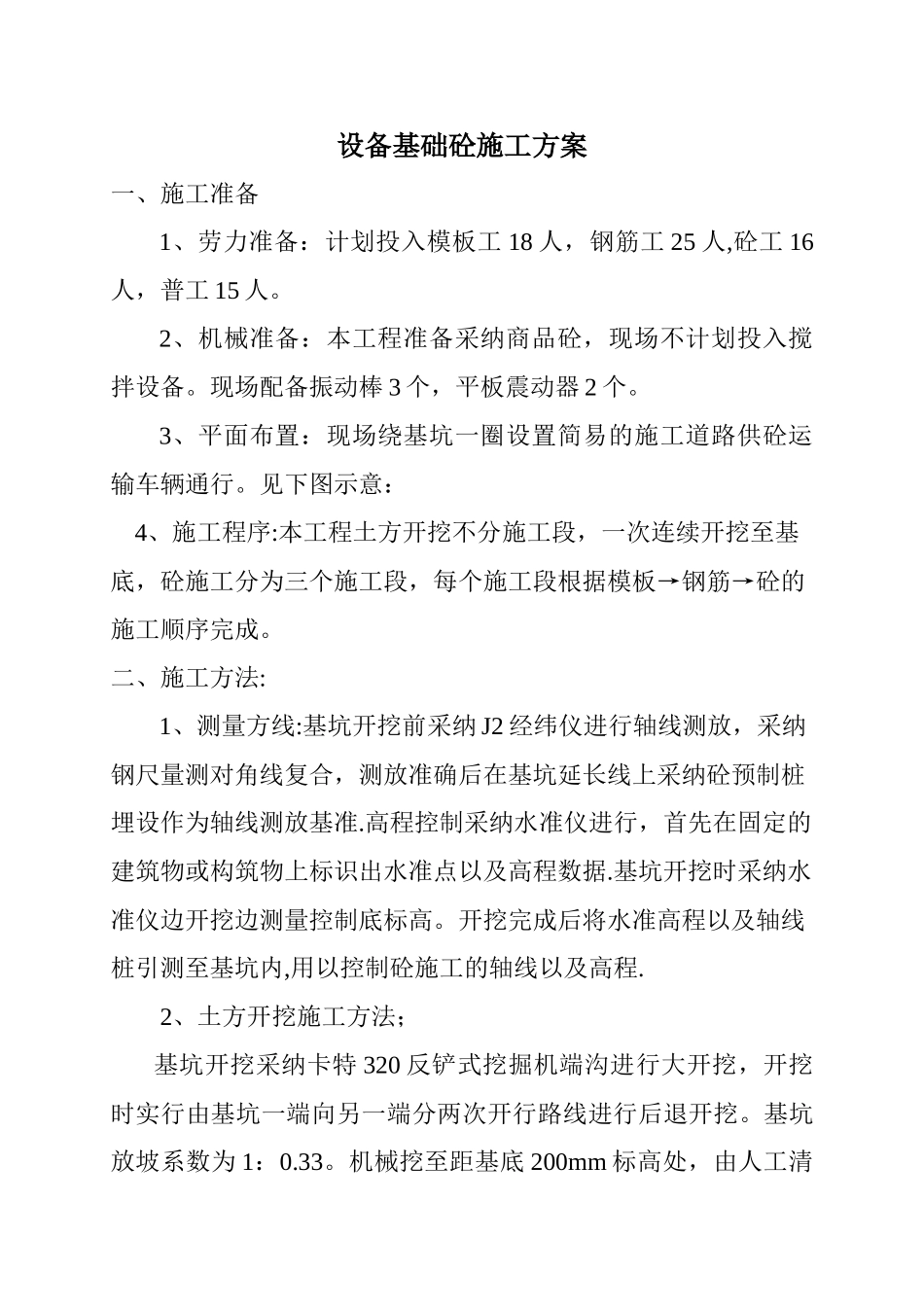

设备基础砼施工方案一、施工准备1、劳力准备:计划投入模板工 18 人,钢筋工 25 人,砼工 16人,普工 15 人
2、机械准备:本工程准备采纳商品砼,现场不计划投入搅拌设备
现场配备振动棒 3 个,平板震动器 2 个
3、平面布置:现场绕基坑一圈设置简易的施工道路供砼运输车辆通行
见下图示意: 4、施工程序:本工程土方开挖不分施工段,一次连续开挖至基底,砼施工分为三个施工段,每个施工段根据模板→钢筋→砼的施工顺序完成
二、施工方法:1、测量方线:基坑开挖前采纳 J2 经纬仪进行轴线测放,采纳钢尺量测对角线复合,测放准确后在基坑延长线上采纳砼预制桩埋设作为轴线测放基准
高程控制采纳水准仪进行,首先在固定的建筑物或构筑物上标识出水准点以及高程数据
基坑开挖时采纳水准仪边开挖边测量控制底标高
开挖完成后将水准高程以及轴线桩引测至基坑内,用以控制砼施工的轴线以及高程
2、土方开挖施工方法;基坑开挖采纳卡特 320 反铲式挖掘机端沟进行大开挖,开挖时实行由基坑一端向另一端分两次开行路线进行后退开挖
基坑放坡系数为 1:0
机械挖至距基底 200mm 标高处,由人工清理基底,切勿扰动原有地基

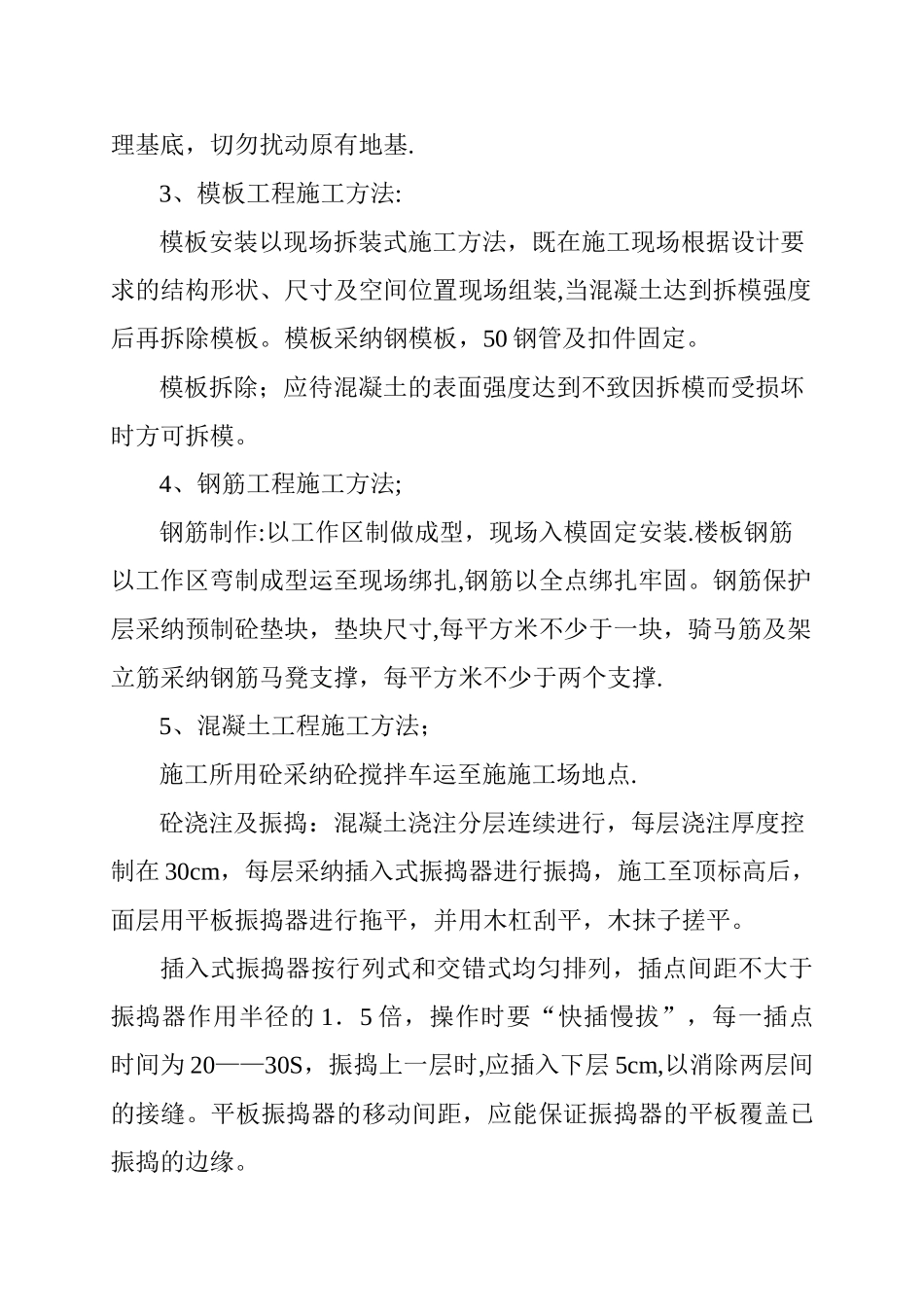

3、模板工程施工方法:模板安装以现场拆装式施工方法,既在施工现场根据设计要求的结构形状、尺寸及空间位置现场组装,当混凝土达到拆模强度后再拆除模板
模板采纳钢模板,50 钢管及扣件固定
模板拆除;应待混凝土的表面强度达到不致因拆模而受损坏时方可拆模
4、钢筋工程施工方法; 钢筋制作:以工作区制做成型,现场入模固定安装
楼板钢筋以工作区弯制成型运至现场绑扎,钢筋以全点绑扎牢固
钢筋保护层采纳预制砼垫块,垫块尺寸,每平方米不少于一块,骑马筋及架立筋采纳钢筋马凳支撑,每平方米不少于两个支撑
5、混凝土工程施工方法; 施工所用砼采纳砼搅拌车运至施施工场地点

砼浇注及振捣:混凝土浇注分层连续进行,
