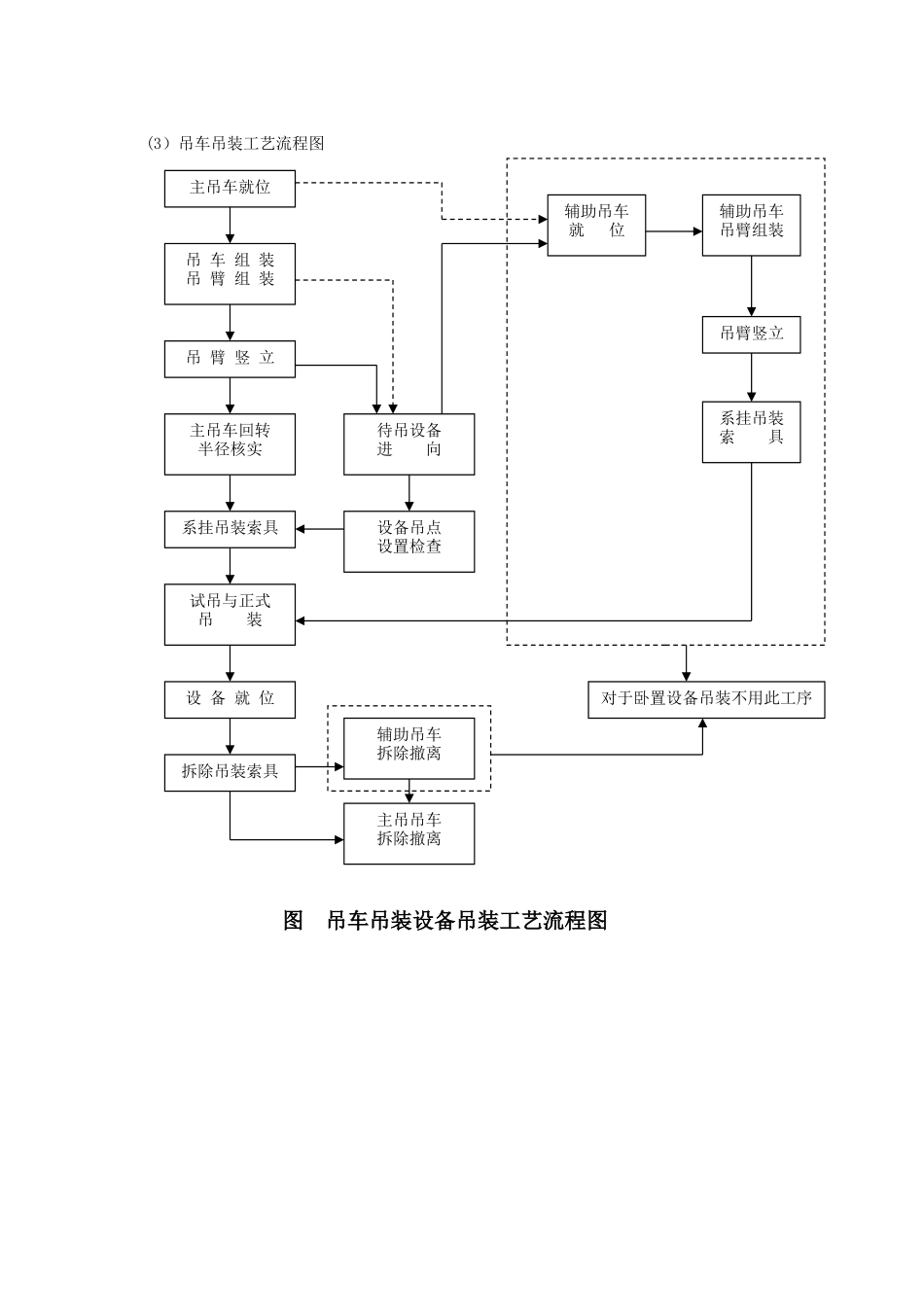

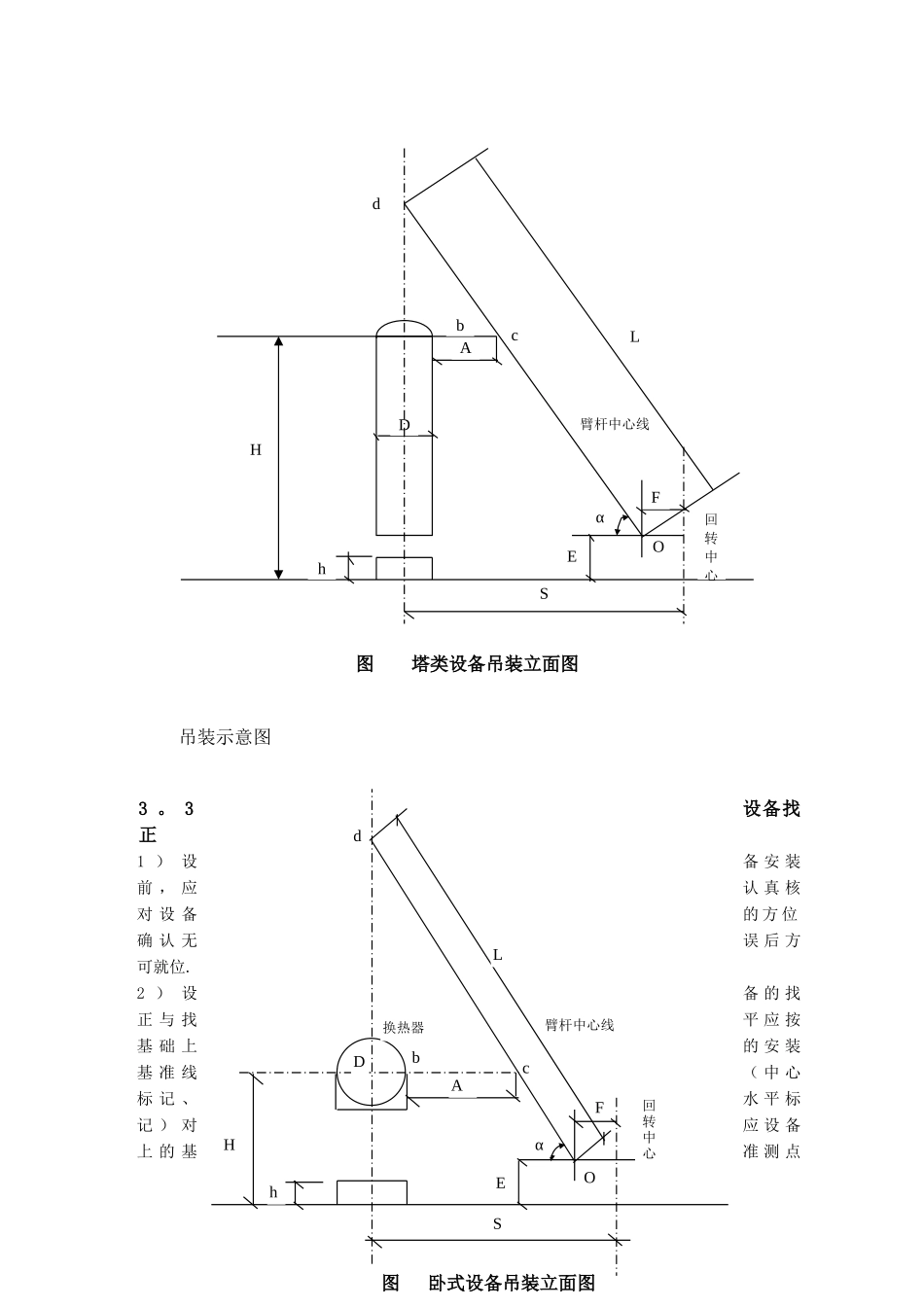

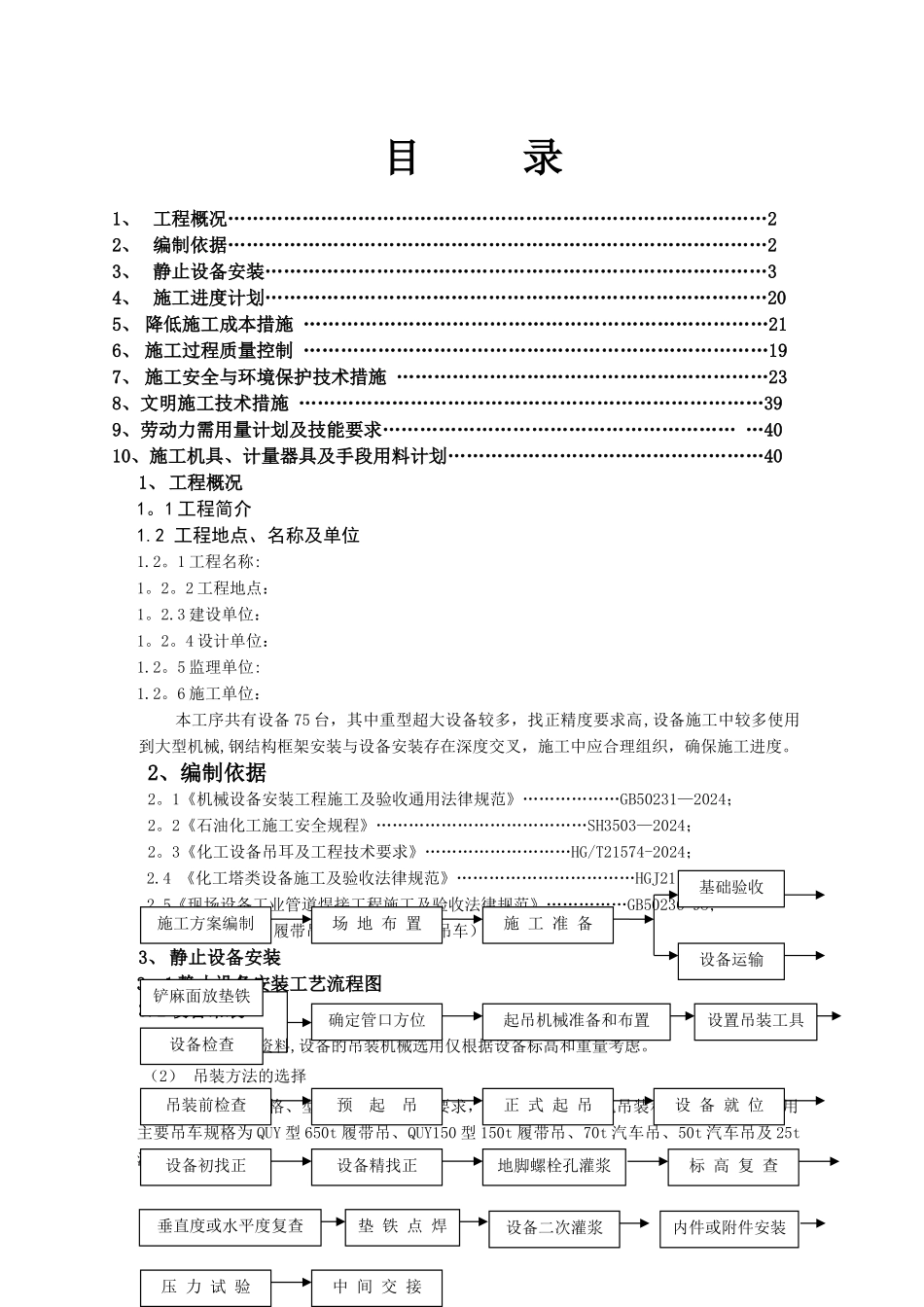

目 录1、 工程概况……………………………………………………………………………22、 编制依据……………………………………………………………………………23、 静止设备安装………………………………………………………………………34、 施工进度计划………………………………………………………………………205、 降低施工成本措施 …………………………………………………………………216、 施工过程质量控制 …………………………………………………………………197、 施工安全与环境保护技术措施 ……………………………………………………238、文明施工技术措施 …………………………………………………………………399、劳动力需用量计划及技能要求………………………………………………… …4010、施工机具、计量器具及手段用料计划……………………………………………401、工程概况1。1 工程简介1.2 工程地点、名称及单位1.2。1 工程名称:1。2。2 工程地点:1。2.3 建设单位:1。2。4 设计单位:1.2。5 监理单位:1.2。6 施工单位:本工序共有设备 75 台,其中重型超大设备较多,找正精度要求高,设备施工中较多使用到大型机械,钢结构框架安装与设备安装存在深度交叉,施工中应合理组织,确保施工进度。2、编制依据2。1《机械设备安装工程施工及验收通用法律规范》………………GB50231—2024;2。2《石油化工施工安全规程》…………………………………SH3503—2024;2。3《化工设备吊耳及工程技术要求》………………………HG/T21574-2024;2.4 《化工塔类设备施工及验收法律规范》……………………………HGJ211-85;2.5《现场设备工业管道焊接工程施工及验收法律规范》……………GB50236-98;2.6 QUY150 150t 履带吊等有关起重机(吊车)性能表3、 静止设备安装3。1 静止设备安装工艺流程图3.2 设备吊装(1) 根据现有资料,设备的吊装机械选用仅根据设备标高和重量考虑。(2) 吊装方法的选择根据设备的规格、型号、重量、标高要求,设备吊装采纳单机吊装和双机抬吊法,选用主要吊车规格为 QUY 型 650t 履带吊、QUY150 型 150t 履带吊、70t 汽车吊、50t 汽车吊及 25t汽车吊.施工方案编制场 地 布 置施 工 准 备基础验收设备运输铲麻面放垫铁设备检查确定管口方位起吊机械准备和布置设置吊装工具吊装前检查预 起 吊正 式 起 吊设 备 就 位设备初找正设备精找正地脚螺栓孔灌浆标 ...
