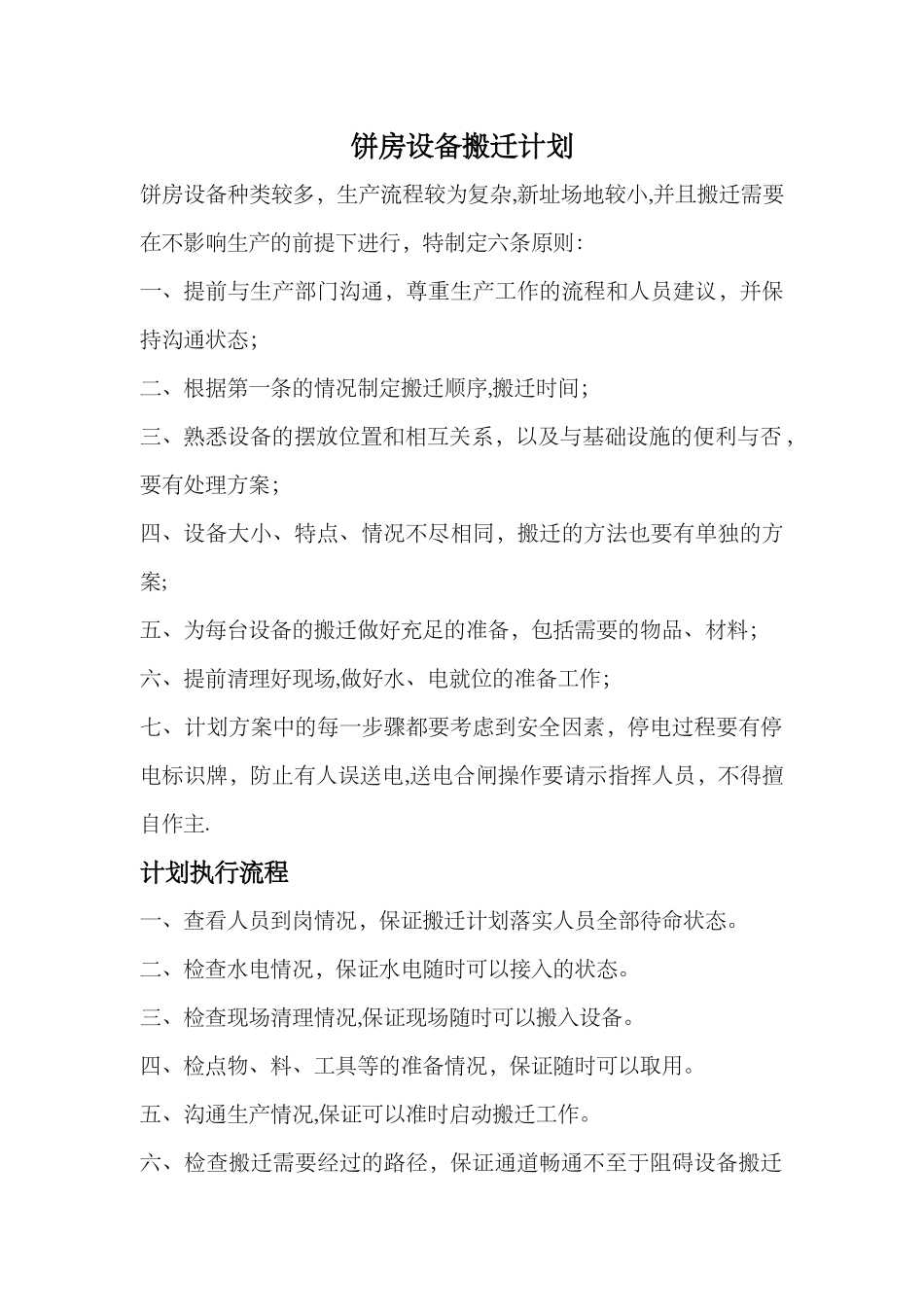

饼房设备搬迁计划饼房设备种类较多,生产流程较为复杂,新址场地较小,并且搬迁需要在不影响生产的前提下进行,特制定六条原则:一、提前与生产部门沟通,尊重生产工作的流程和人员建议,并保持沟通状态;二、根据第一条的情况制定搬迁顺序,搬迁时间;三、熟悉设备的摆放位置和相互关系,以及与基础设施的便利与否,要有处理方案;四、设备大小、特点、情况不尽相同,搬迁的方法也要有单独的方案;五、为每台设备的搬迁做好充足的准备,包括需要的物品、材料;六、提前清理好现场,做好水、电就位的准备工作;七、计划方案中的每一步骤都要考虑到安全因素,停电过程要有停电标识牌,防止有人误送电,送电合闸操作要请示指挥人员,不得擅自作主
计划执行流程一、查看人员到岗情况,保证搬迁计划落实人员全部待命状态
二、检查水电情况,保证水电随时可以接入的状态
三、检查现场清理情况,保证现场随时可以搬入设备
四、检点物、料、工具等的准备情况,保证随时可以取用
五、沟通生产情况,保证可以准时启动搬迁工作
六、检查搬迁需要经过的路径,保证通道畅通不至于阻碍设备搬迁通过

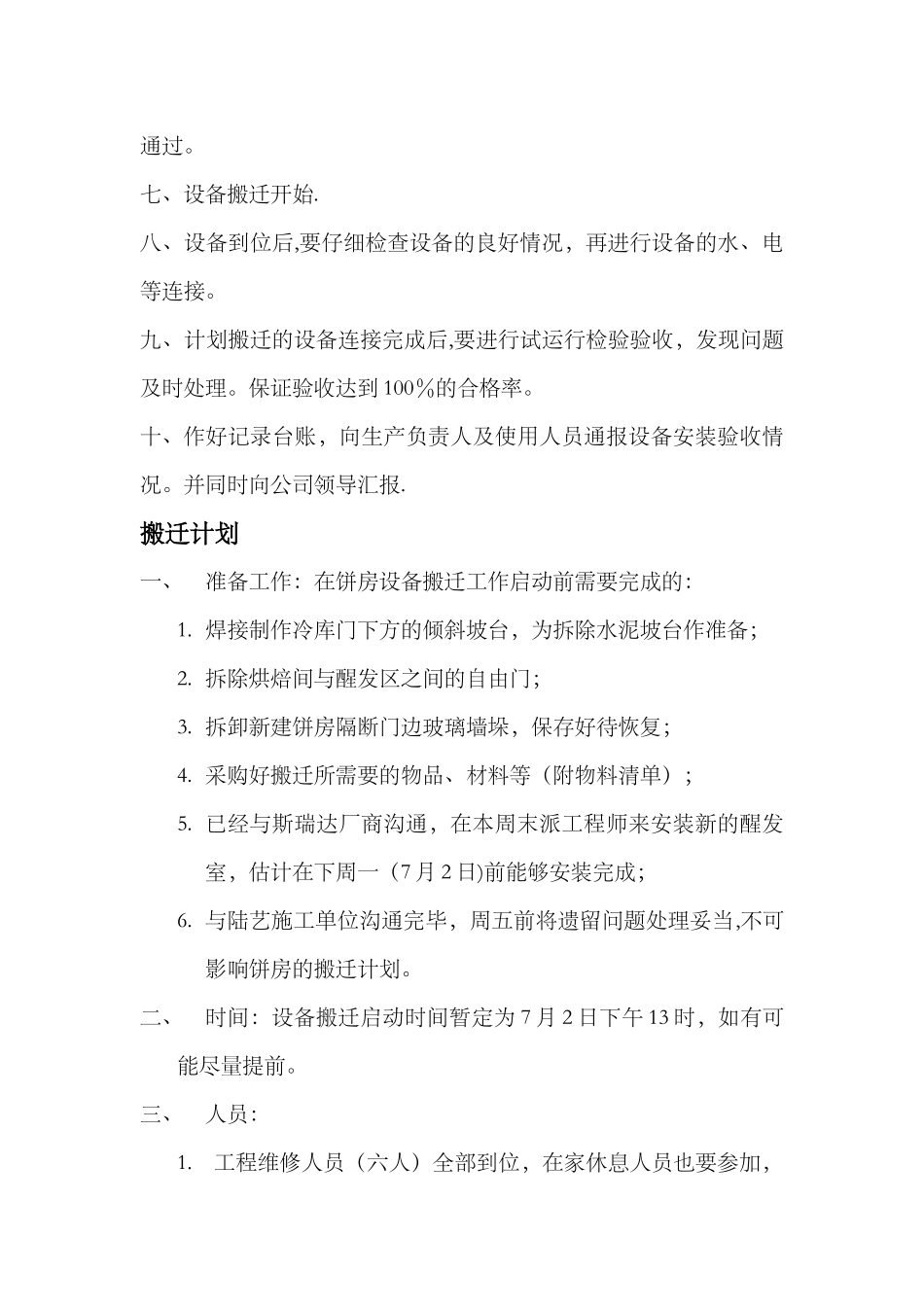

七、设备搬迁开始
八、设备到位后,要仔细检查设备的良好情况,再进行设备的水、电等连接
九、计划搬迁的设备连接完成后,要进行试运行检验验收,发现问题及时处理
保证验收达到 100%的合格率
十、作好记录台账,向生产负责人及使用人员通报设备安装验收情况
并同时向公司领导汇报
搬迁计划一、准备工作:在饼房设备搬迁工作启动前需要完成的:1
焊接制作冷库门下方的倾斜坡台,为拆除水泥坡台作准备;2
拆除烘焙间与醒发区之间的自由门;3
拆卸新建饼房隔断门边玻璃墙垛,保存好待恢复;4
采购好搬迁所需要的物品、材料等(附物料清单);5
已经与斯瑞达厂商沟通,在本周末派工程师来安装新的醒发室,估计在下周一(7 月 2 日)前能够安装完成;6
与陆艺施工单位沟通完毕,周五前将遗留
