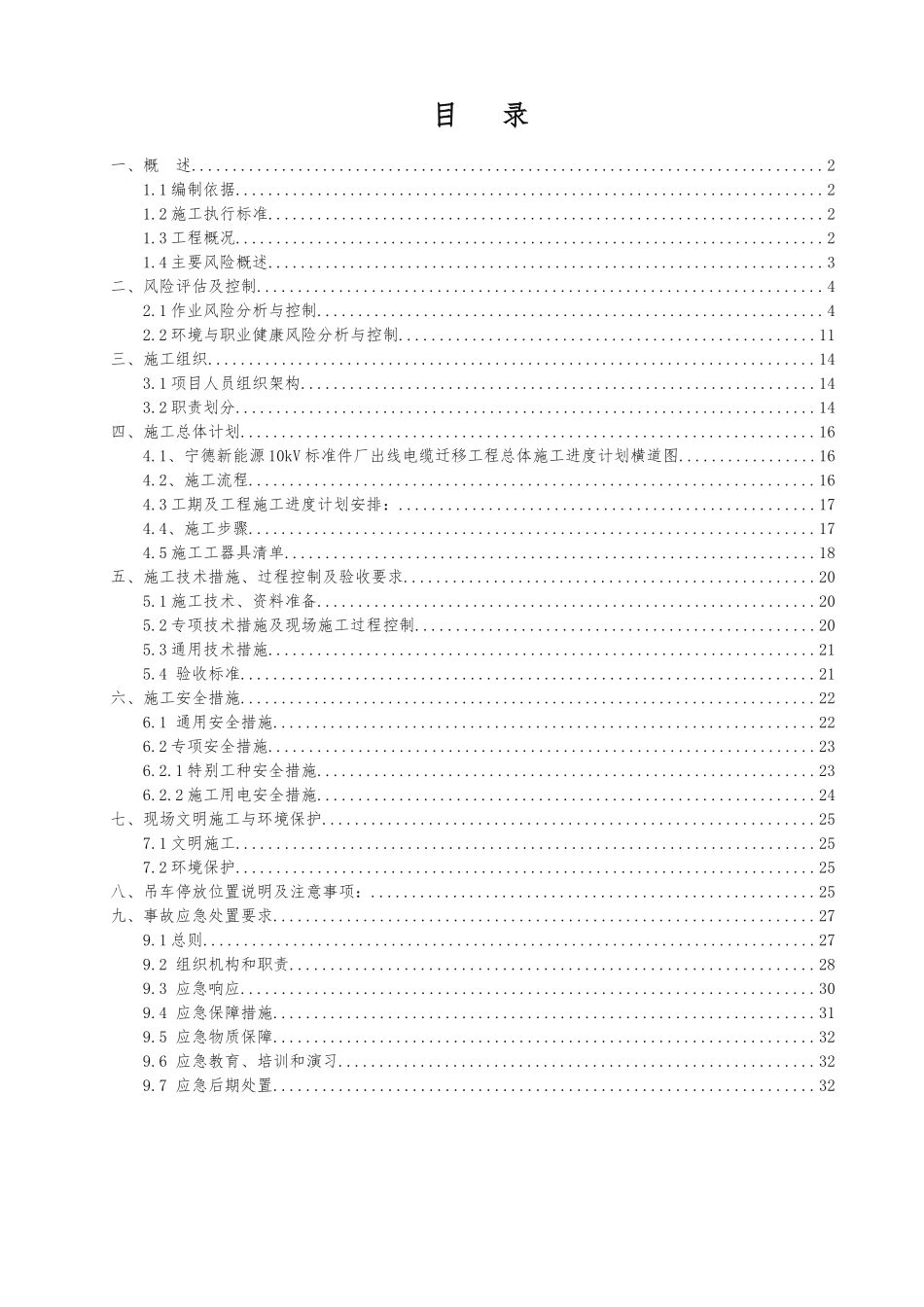

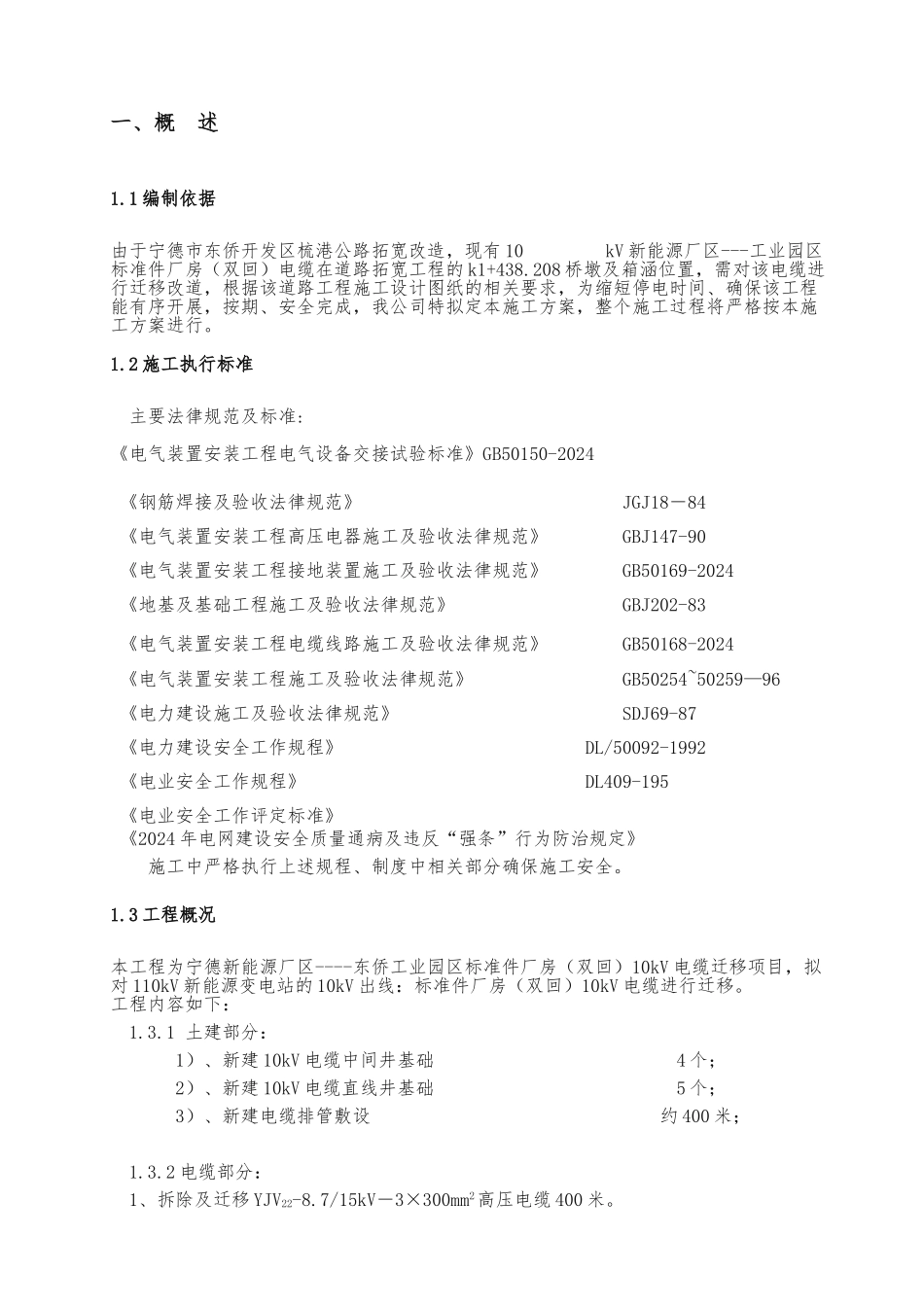

宁 德 新 能 源 10kV 出 线 电 缆 迁移 工 程施 工 方 案 批准: 审核: 编写: 单 位 : 日 昌 ( 福 建 ) 集 团 有 限 公司 时 间 : 二 ○ 一 六 年 九 月 目 录一、概 述.............................................................................21.1 编制依据........................................................................21.2 施工执行标准....................................................................21.3 工程概况........................................................................21.4 主要风险概述....................................................................3二、风险评估及控制.....................................................................42.1 作业风险分析与控制..............................................................42.2 环境与职业健康风险分析与控制...................................................11三、施工组织..........................................................................143.1 项目人员组织架构...............................................................143.2 职责划分.......................................................................14四、施工总体计划......................................................................164.1、宁德新能源 10kV 标准件厂出线电缆迁移工程总体施工进度计划横道图.................164.2、施工流程.....................................................................164.3 工期及工程施工进度计划安排:...................................................174.4、施工步骤.....................................................................174.5 施工工器具清单.................................................................18五、施工技术措施、过程控制及验收要求..................................................205.1 施工技术、资料准备.............................................................205.2 专项技术措施及现场施工过程控制.................................................205.3 通用技术措施.........................................................
