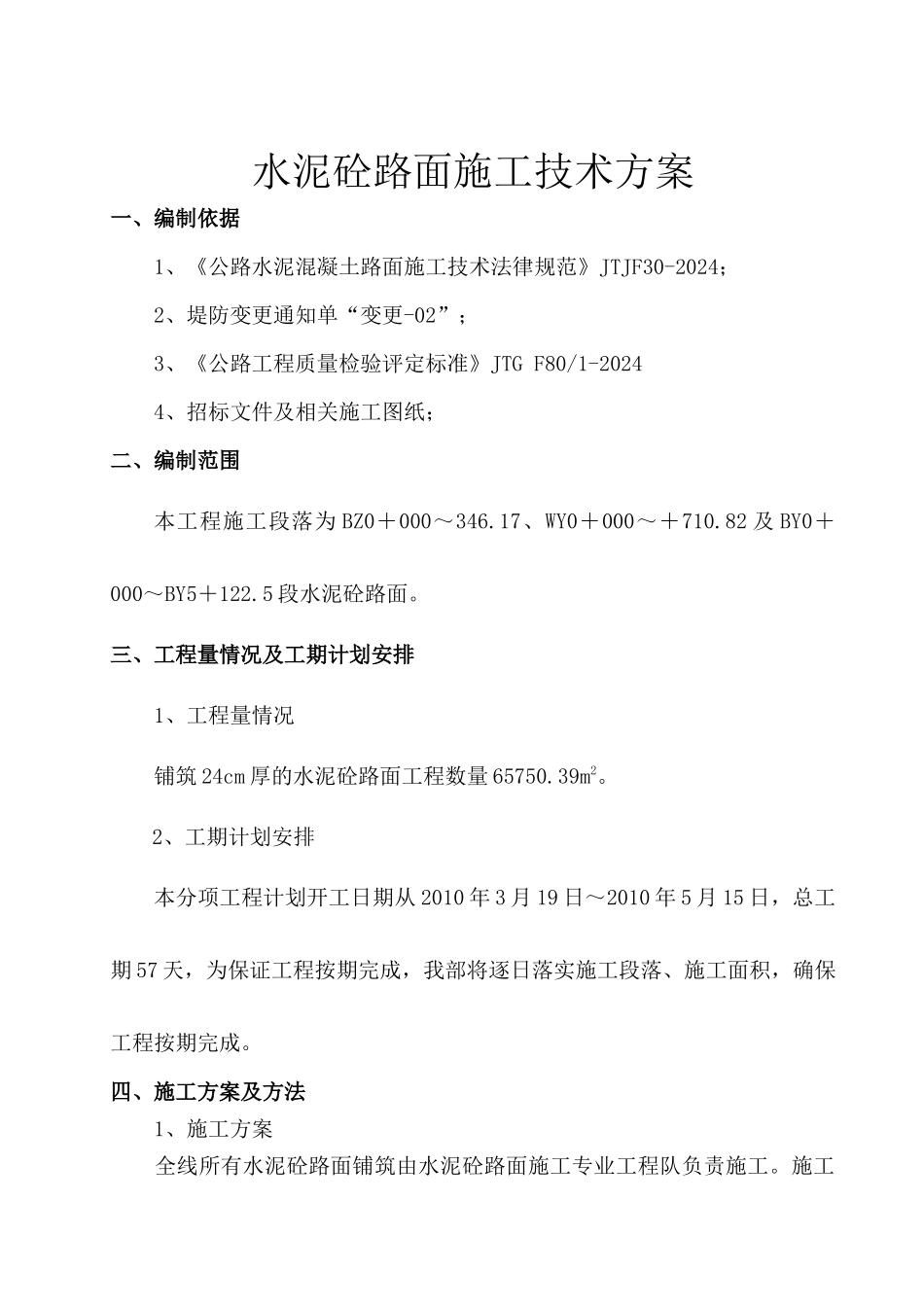

水泥砼路面施工技术方案一、编制依据1、《公路水泥混凝土路面施工技术法律规范》JTJF30-2024;2、堤防变更通知单“变更-02”;3、《公路工程质量检验评定标准》JTG F80/1-20244、招标文件及相关施工图纸;二、编制范围本工程施工段落为 BZ0+000~346
17、WY0+000~+710
82 及 BY0+000~BY5+122
5 段水泥砼路面
三、工程量情况及工期计划安排1、工程量情况铺筑 24cm 厚的水泥砼路面工程数量 65750
2、工期计划安排本分项工程计划开工日期从 2010 年 3 月 19 日~2010 年 5 月 15 日,总工期 57 天,为保证工程按期完成,我部将逐日落实施工段落、施工面积,确保工程按期完成
四、施工方案及方法1、施工方案全线所有水泥砼路面铺筑由水泥砼路面施工专业工程队负责施工

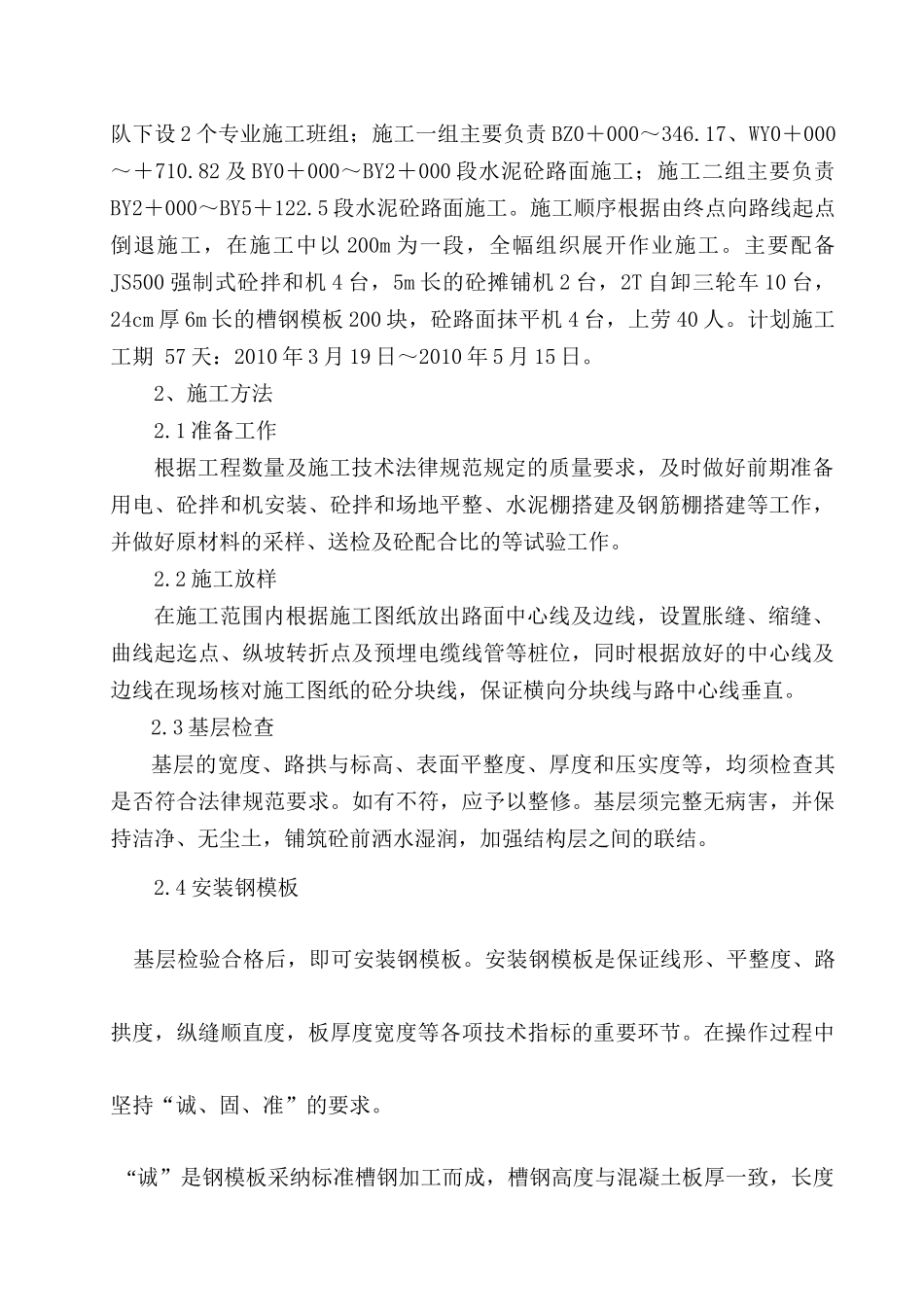

施工队下设 2 个专业施工班组;施工一组主要负责 BZ0+000~346
17、WY0+000~+710
82 及 BY0+000~BY2+000 段水泥砼路面施工;施工二组主要负责BY2+000~BY5+122
5 段水泥砼路面施工
施工顺序根据由终点向路线起点倒退施工,在施工中以 200m 为一段,全幅组织展开作业施工
主要配备JS500 强制式砼拌和机 4 台,5m 长的砼摊铺机 2 台,2T 自卸三轮车 10 台, 24cm 厚 6m 长的槽钢模板 200 块,砼路面抹平机 4 台,上劳 40 人
计划施工工期 57 天:2010 年 3 月 19 日~2010 年 5 月 15 日

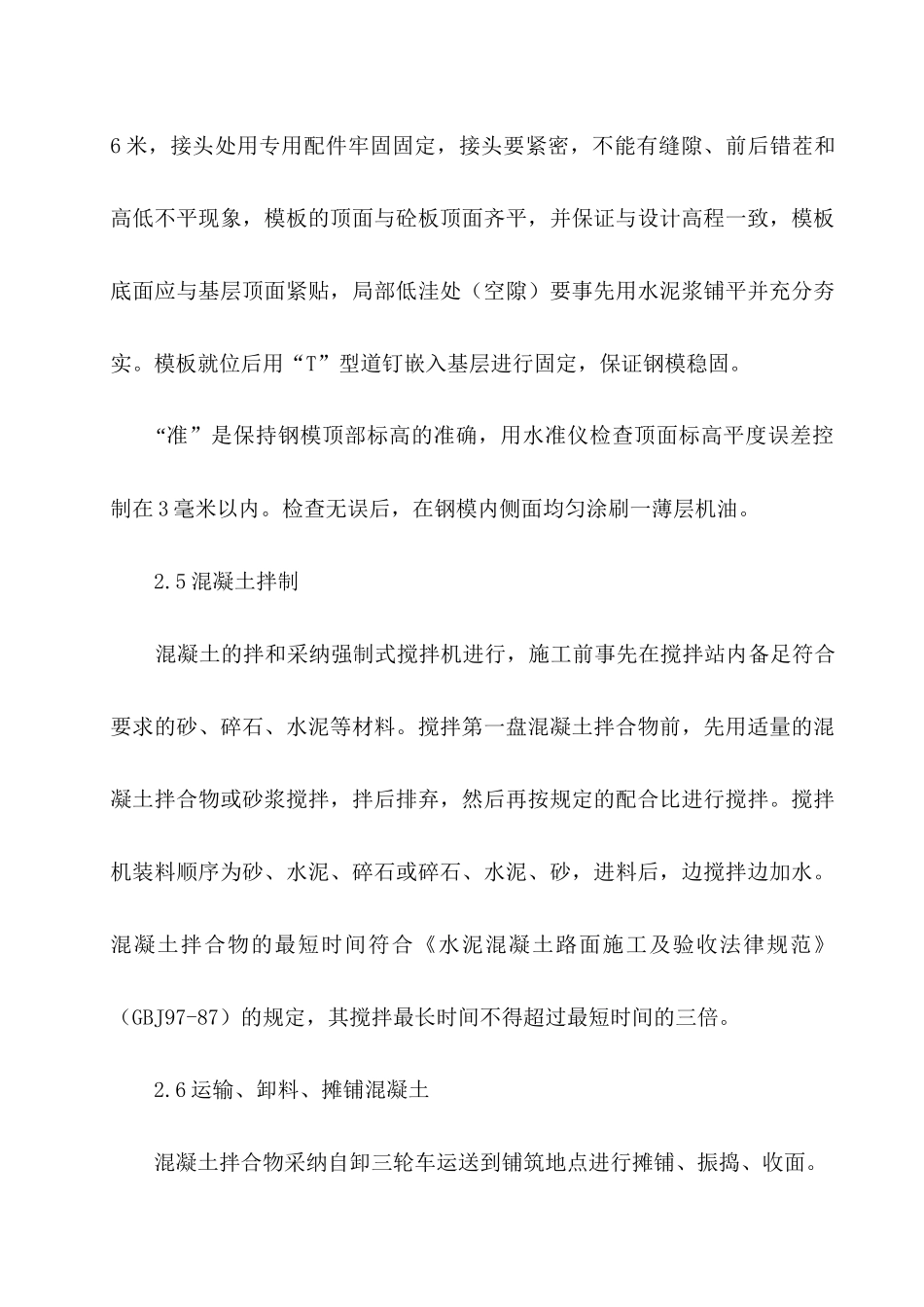

2、施工方法 2
1 准备工作根据工程数量及施工技术法律规范规定的质量要求,及时做好前期准备用电、砼拌和机安装、砼拌和场地平整、水泥棚搭建及钢筋棚搭建等工作,并做好原材料的采样、送检及砼配合比的等试验工作
2 施工放样在施工范围内根据施工
