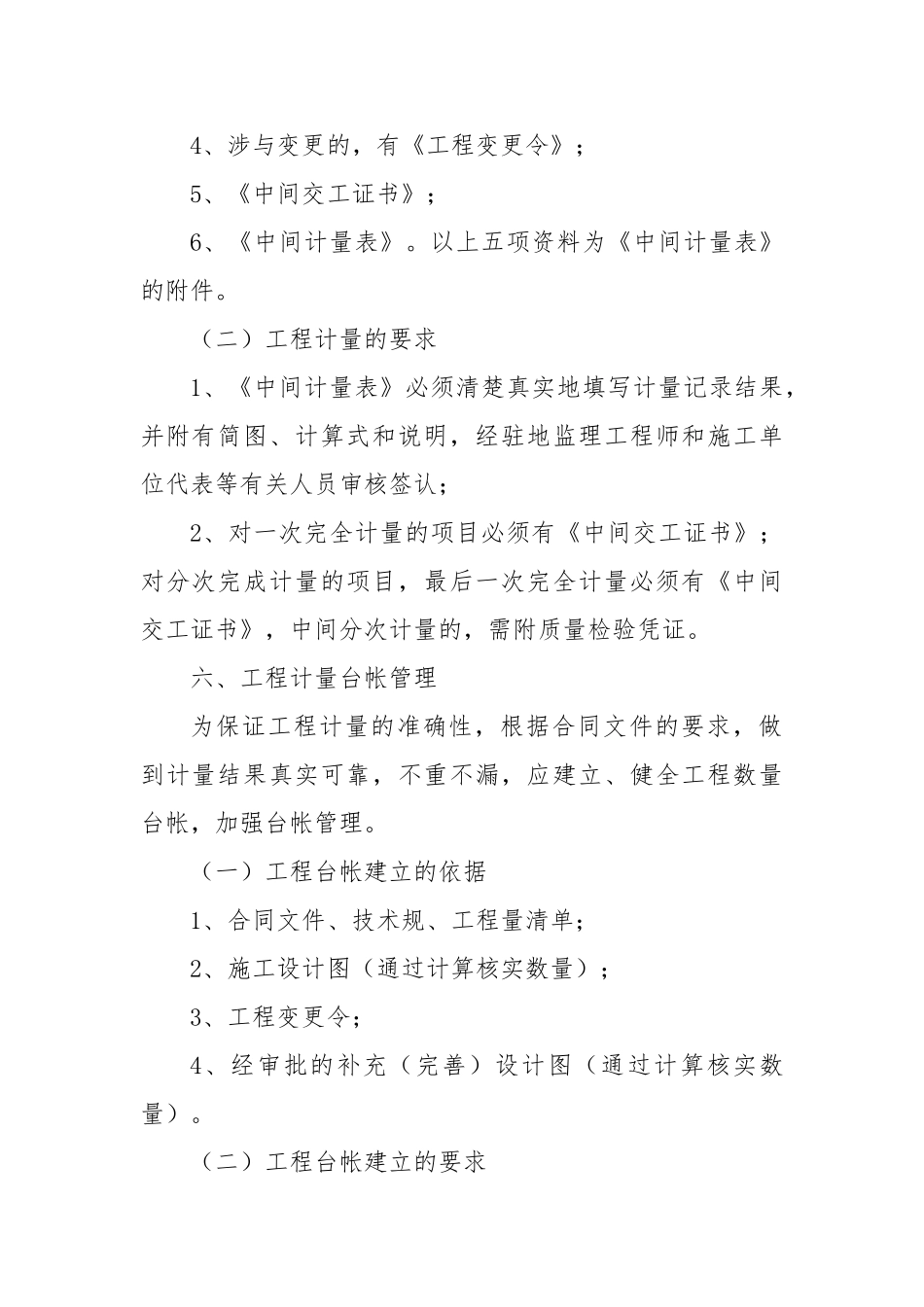

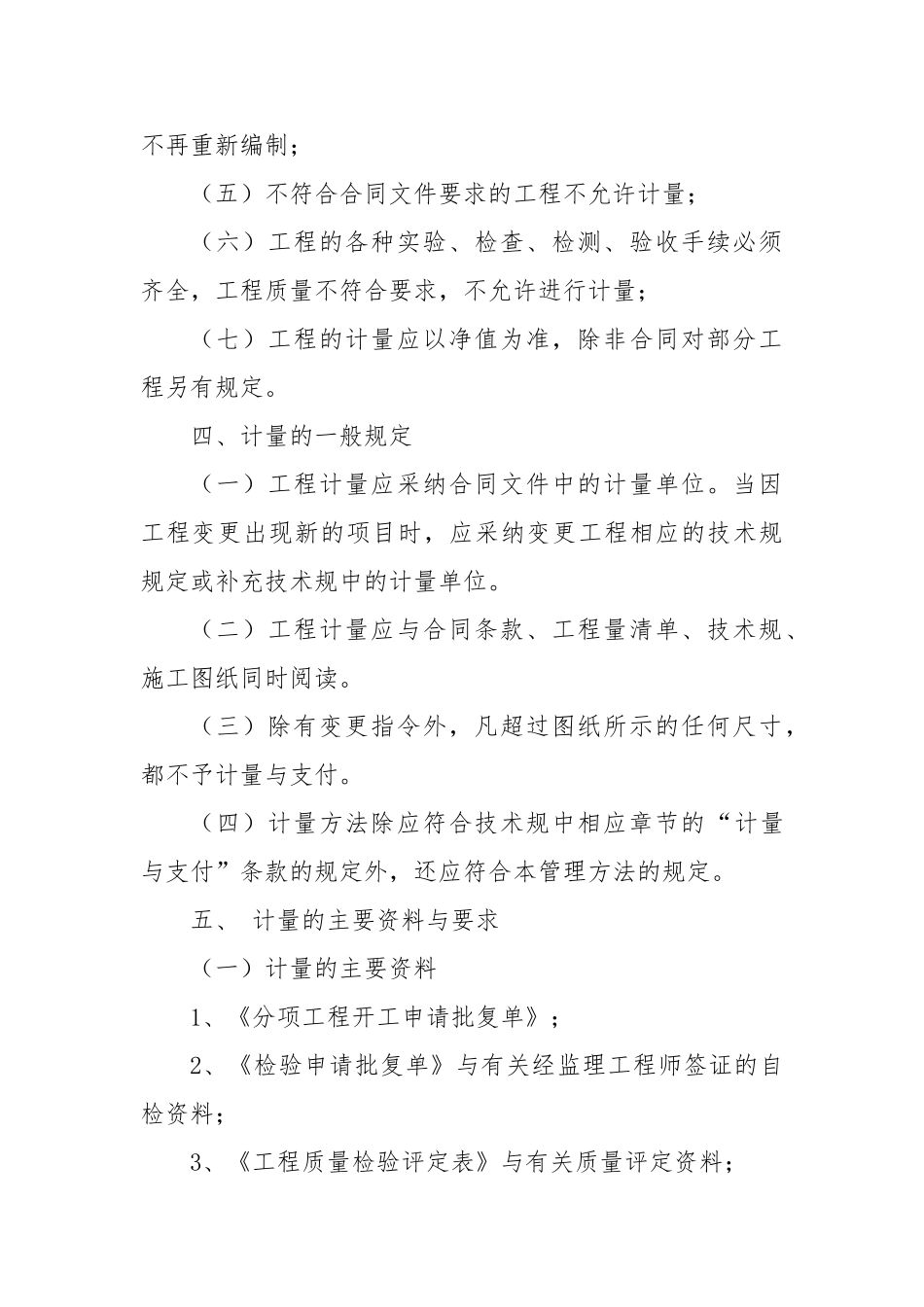

BT 工程计量支付管理方法为做好的计量管理,明确项目部、投资单位、监理单位、施工单位、造价单位与审计单位的权利与义务,使工程计量规化、程序化,能真实、准确地反映投资完成情况与对本工程建设投资的控制,特制定本方法。 一、计量围(一)工程量清单与修订的工程量清单中的容;(二)合同文件中规定的各项应支付费用;(三)工程变更令中的容。二、计量依据(一)合同文件、技术规、工程量清单;(二)施工设计图与变更设计图;(三)中间交工证书、质量检验凭证;(四)有关计量管理方法。三、计量原则(一)按合同文件规定的方法、围、容、单位计量;(二)合同中未在工程量清单中填入单价或总额价的工程项目,将被认为其已包含在本合同的其他细目的单价和总额价中,投资单位将不另行支付;(三)按项目部和监理单位同意的计量方法计量;(四)对新增工程单价套用工程量清单中已有的单价,不再重新编制;(五)不符合合同文件要求的工程不允许计量;(六)工程的各种实验、检查、检测、验收手续必须齐全,工程质量不符合要求,不允许进行计量;(七)工程的计量应以净值为准,除非合同对部分工程另有规定。四、计量的一般规定(一)工程计量应采纳合同文件中的计量单位。当因工程变更出现新的项目时,应采纳变更工程相应的技术规规定或补充技术规中的计量单位。(二)工程计量应与合同条款、工程量清单、技术规、施工图纸同时阅读。(三)除有变更指令外,凡超过图纸所示的任何尺寸,都不予计量与支付。(四)计量方法除应符合技术规中相应章节的“计量与支付”条款的规定外,还应符合本管理方法的规定。五、 计量的主要资料与要求(一)计量的主要资料1、《分项工程开工申请批复单》;2、《检验申请批复单》与有关经监理工程师签证的自检资料;3、《工程质量检验评定表》与有关质量评定资料;4、涉与变更的,有《工程变更令》;5、《中间交工证书》;6、《中间计量表》。以上五项资料为《中间计量表》的附件。(二)工程计量的要求1、《中间计量表》必须清楚真实地填写计量记录结果,并附有简图、计算式和说明,经驻地监理工程师和施工单位代表等有关人员审核签认;2、对一次完全计量的项目必须有《中间交工证书》;对分次完成计量的项目,最后一次完全计量必须有《中间交工证书》,中间分次计量的,需附质量检验凭证。六、工程计量台帐管理为保证工程计量的准确性,根据合同文件的要求,做到计量结果真实可靠,不重不漏,应建立、健全...
