shui水泥生产线设备安装方案

shui水泥生产线设备安装方案_第1页
1/38
shui水泥生产线设备安装方案_第2页
2/38
shui水泥生产线设备安装方案_第3页
3/38

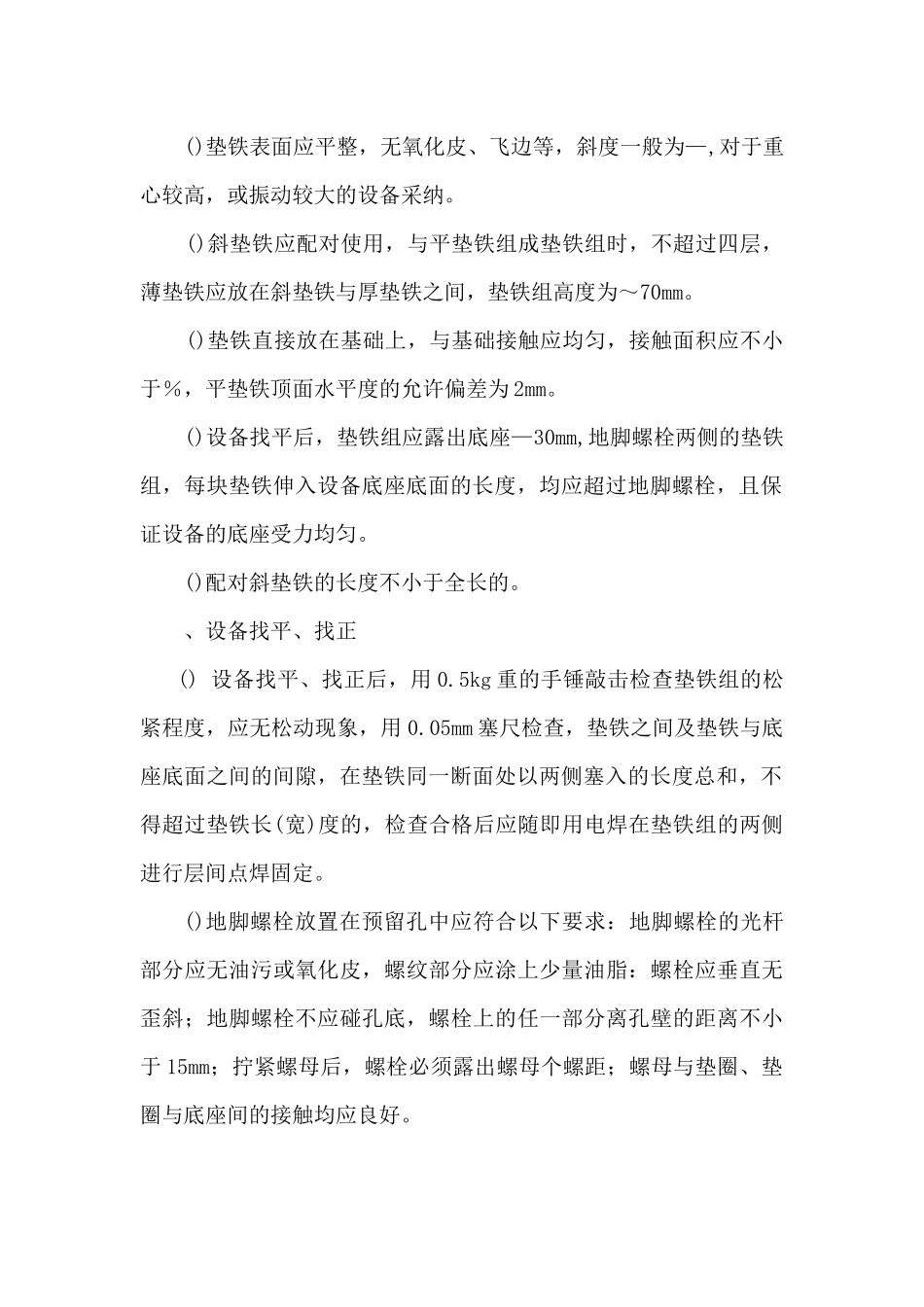

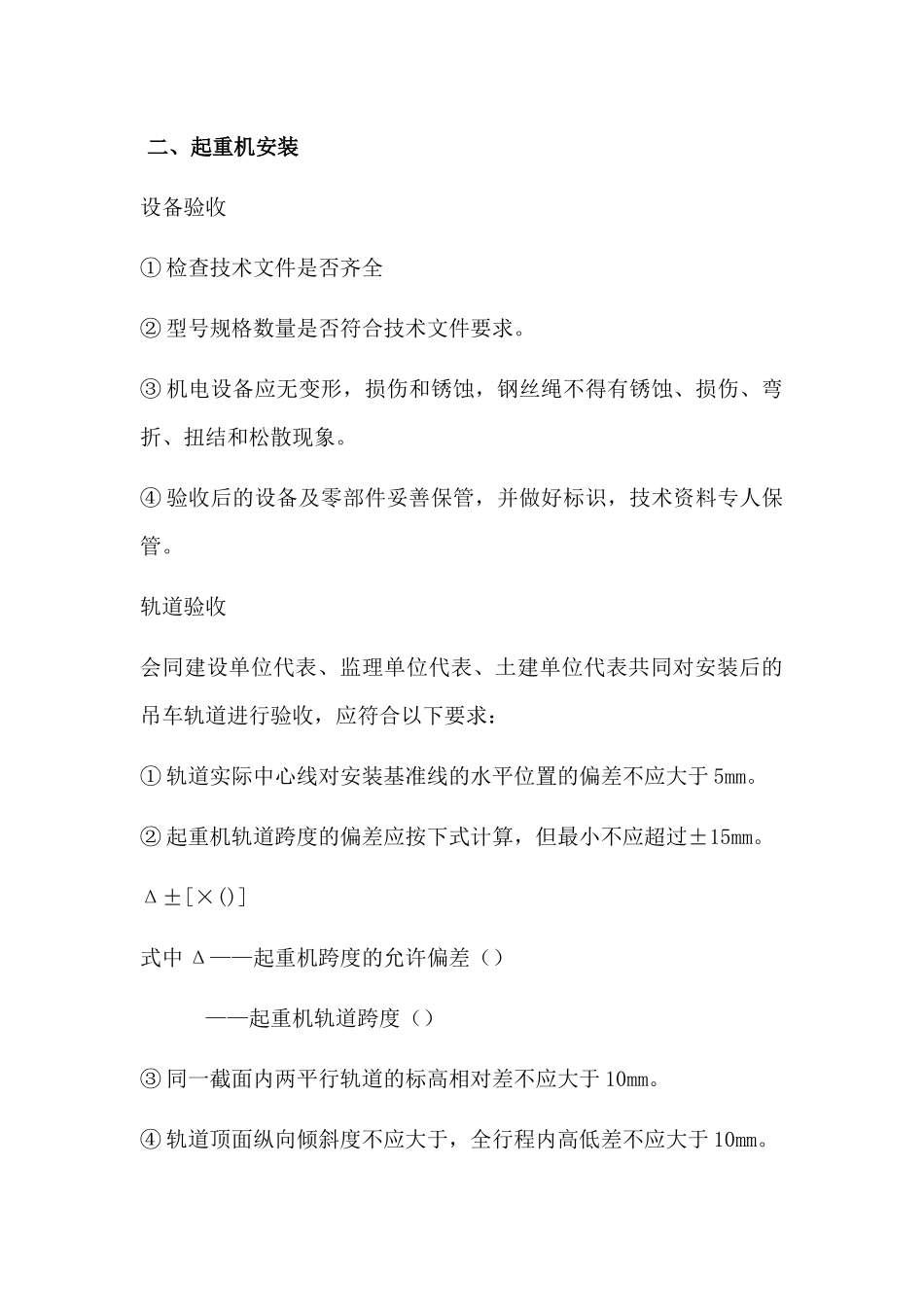

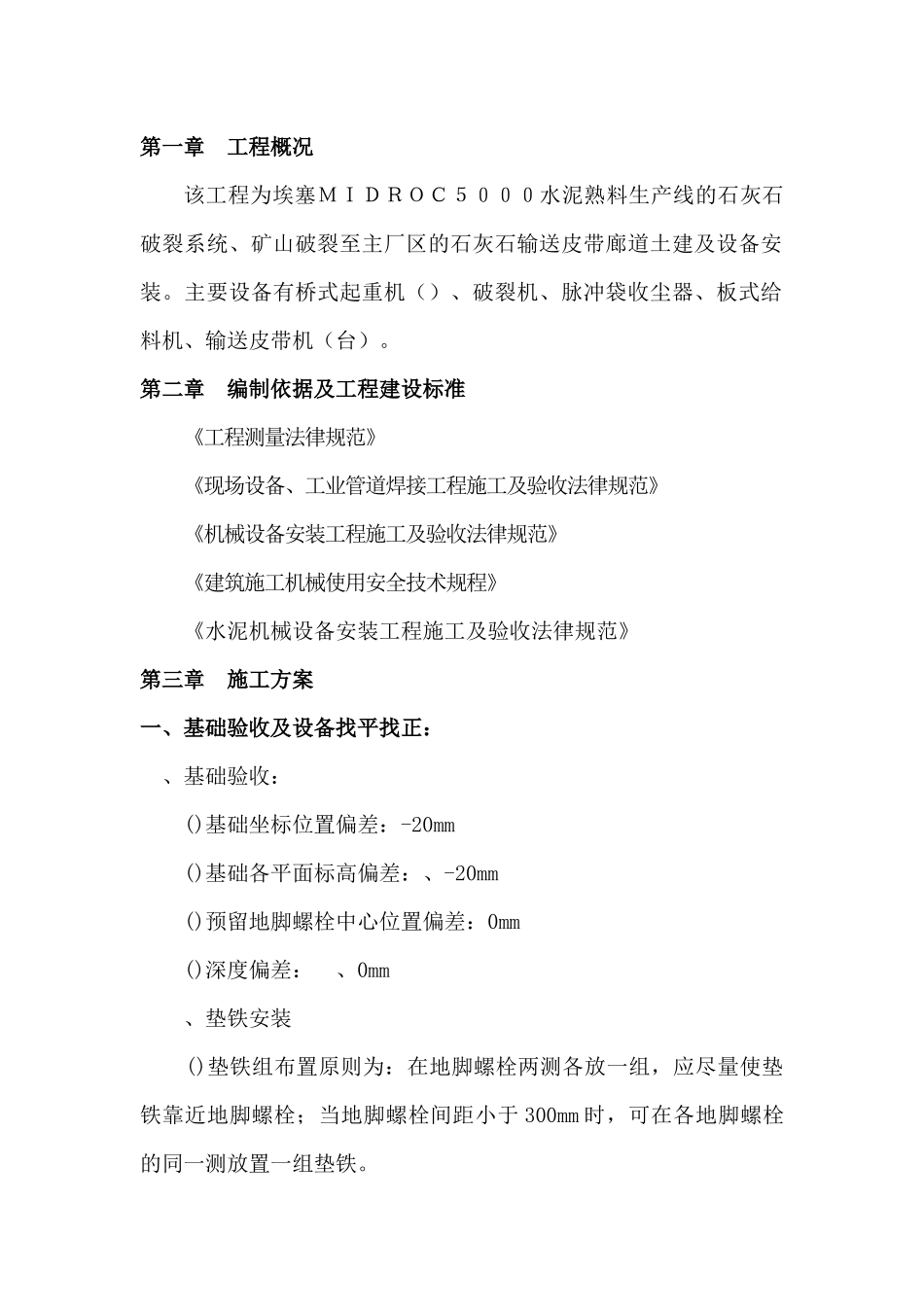

第一章 工程概况该工程为埃塞MIDROC5000水泥熟料生产线的石灰石破裂系统、矿山破裂至主厂区的石灰石输送皮带廊道土建及设备安装。主要设备有桥式起重机()、破裂机、脉冲袋收尘器、板式给料机、输送皮带机(台)。第二章 编制依据及工程建设标准《工程测量法律规范》 《现场设备、工业管道焊接工程施工及验收法律规范》 《机械设备安装工程施工及验收法律规范》 《建筑施工机械使用安全技术规程》 《水泥机械设备安装工程施工及验收法律规范》 第三章 施工方案一、基础验收及设备找平找正: 、基础验收: ()基础坐标位置偏差:-20mm ()基础各平面标高偏差:、-20mm ()预留地脚螺栓中心位置偏差:0mm ()深度偏差: 、0mm 、垫铁安装 ()垫铁组布置原则为:在地脚螺栓两测各放一组,应尽量使垫铁靠近地脚螺栓;当地脚螺栓间距小于 300mm 时,可在各地脚螺栓的同一测放置一组垫铁。 ()垫铁表面应平整,无氧化皮、飞边等,斜度一般为—,对于重心较高,或振动较大的设备采纳。 ()斜垫铁应配对使用,与平垫铁组成垫铁组时,不超过四层,薄垫铁应放在斜垫铁与厚垫铁之间,垫铁组高度为~70mm。 ()垫铁直接放在基础上,与基础接触应均匀,接触面积应不小于%,平垫铁顶面水平度的允许偏差为 2mm。 ()设备找平后,垫铁组应露出底座—30mm,地脚螺栓两侧的垫铁组,每块垫铁伸入设备底座底面的长度,均应超过地脚螺栓,且保证设备的底座受力均匀。 ()配对斜垫铁的长度不小于全长的。 、设备找平、找正() 设备找平、找正后,用 0.5kg 重的手锤敲击检查垫铁组的松紧程度,应无松动现象,用 0.05mm 塞尺检查,垫铁之间及垫铁与底座底面之间的间隙,在垫铁同一断面处以两侧塞入的长度总和,不得超过垫铁长(宽)度的,检查合格后应随即用电焊在垫铁组的两侧进行层间点焊固定。 ()地脚螺栓放置在预留孔中应符合以下要求:地脚螺栓的光杆部分应无油污或氧化皮,螺纹部分应涂上少量油脂:螺栓应垂直无歪斜;地脚螺栓不应碰孔底,螺栓上的任一部分离孔壁的距离不小于 15mm;拧紧螺母后,螺栓必须露出螺母个螺距;螺母与垫圈、垫圈与底座间的接触均应良好。 二、起重机安装设备验收① 检查技术文件是否齐全② 型号规格数量是否符合技术文件要求。③ 机电设备应无变形,损伤和锈蚀,钢丝绳不得有锈蚀、损伤、弯折、扭结和松散现象。④ 验收后的设备及零部件妥善保管,并做好标识,技术资料专人保管。轨道验收会同建设单位代...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

shui水泥生产线设备安装方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
