U 型渠道衬砌混凝土施工质量控制措施论文 摘要:本文论述 U 型渠道衬砌混凝土工程在施工中的工艺流程,并提出了施工质量控制措施
关键词:渠道;混凝土;防渗;施工 一、引言 近年来在东营市农业节水灌溉工程建设中,渠道多采纳 U 型渠道现浇混凝土衬砌,减少混凝土用量,减少占用土地量,并具有较好的防渗效果
为了保证 U 型渠道现浇混凝土衬砌防渗渠道效果和耐久性,除了正确合理的设计以外,必须大力提高施工技术水平,加强对混凝土的品质、配合比质量以及混凝土拌和、运输、浇筑、养护等施工工艺的监督和管理,以保证施工质量,做到优质、经济、安全
二、土方工程施工控制 2
1 施工准备 U 型渠道施工前,应进行详细的施工组织设计,充分做好料场、拌合场等施工施工场地的布置以及施工用电、用水、道路和机器设备准备工作,对试验和施工的设备进行检测和测试运行,确保混凝土衬砌渠床符合施工要求,为施工提供良好的条件
2 土方工程放线 土方工程施工前,应先根据设计技术交底的有关资料,对渠道中线、长度及水准高程进行复测,用经纬仪复核渠道的中心控制线,效核渠线的方向,两次测角误差不超过 30〃
用钢尺复核渠道的长度,在渠道中线位置,每 50m 增加一个中心桩
弯道处 3~5m 设一个中心桩

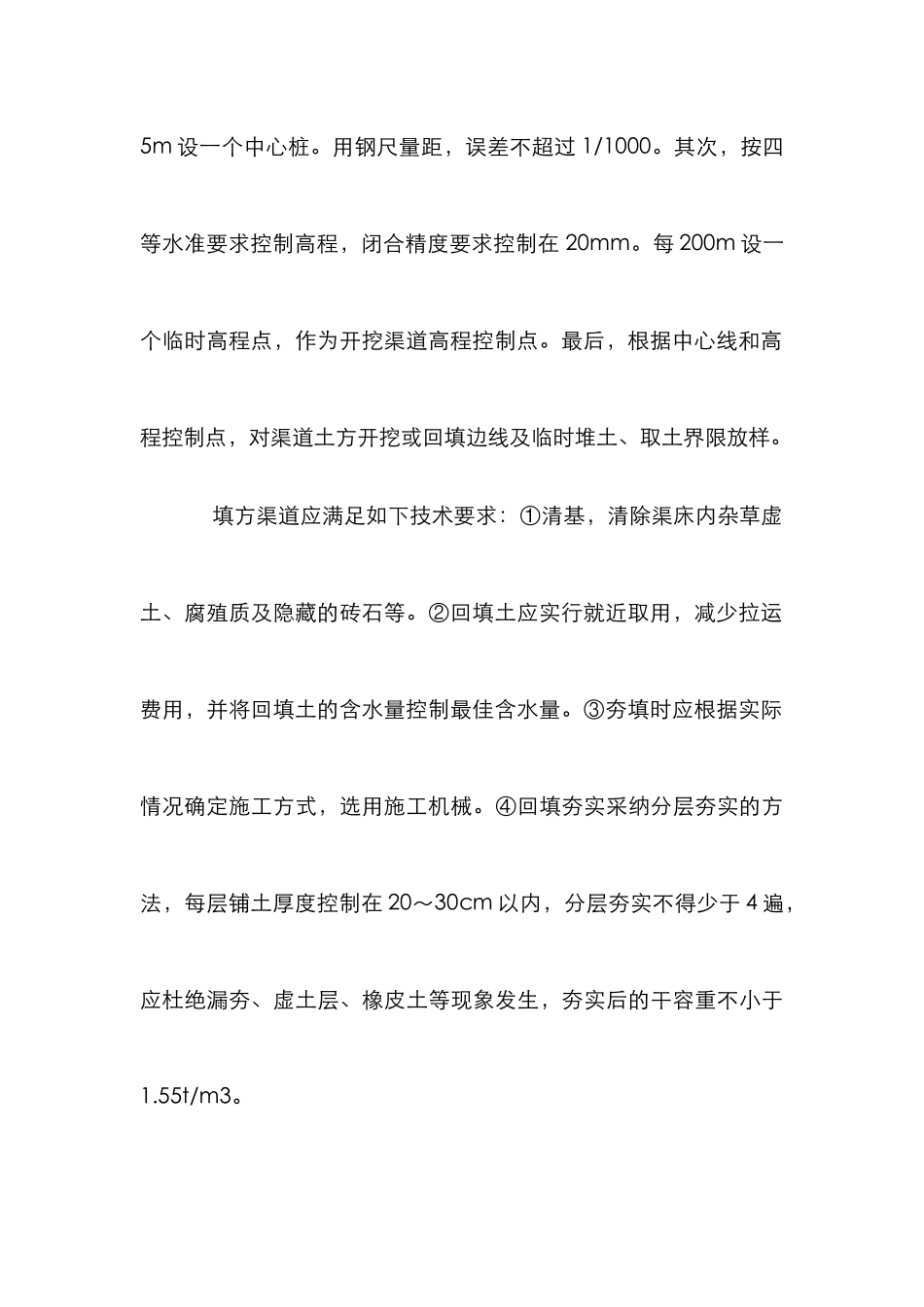

用钢尺量距,误差不超过 1/1000
其次,按四等水准要求控制高程,闭合精度要求控制在 20mm
每 200m 设一个临时高程点,作为开挖渠道高程控制点
最后,根据中心线和高程控制点,对渠道土方开挖或回填边线及临时堆土、取土界限放样
填方渠道应满足如下技术要求:①清基,清除渠床内杂草虚土、腐殖质及隐藏的砖石等
②回填土应实行就近取用,减少拉运费用,并将回填土的含水量控制最佳含水量
③夯填时应根据实际情况确定施工方式,选用施工机械
④回填夯实采纳分层夯实的方法,每层铺土厚度控制在 20~30cm 以内,分层夯实不得少于
