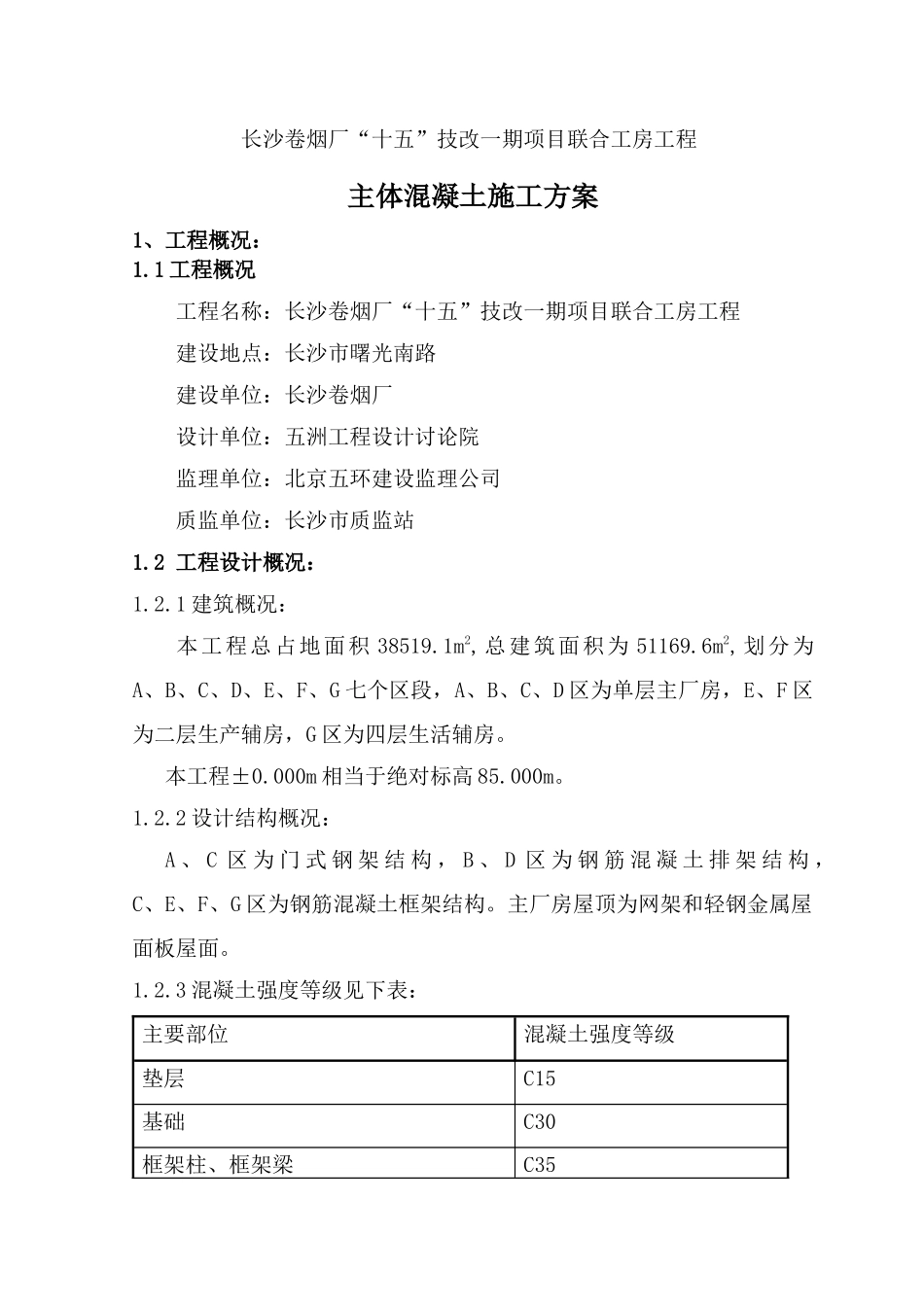

长沙卷烟厂“十五”技改一期项目联合工房工程主体混凝土施工方案1、工程概况:1
1 工程概况 工程名称:长沙卷烟厂“十五”技改一期项目联合工房工程 建设地点:长沙市曙光南路 建设单位:长沙卷烟厂 设计单位:五洲工程设计讨论院 监理单位:北京五环建设监理公司 质监单位:长沙市质监站1
2 工程设计概况:1
1 建筑概况: 本工程总占地面积 38519
1m2,总建筑面积为 51169
6m2,划分为A、B、C、D、E、F、G 七个区段,A、B、C、D 区为单层主厂房,E、F 区为二层生产辅房,G 区为四层生活辅房
000m 相当于绝对标高 85
2 设计结构概况:A 、 C 区 为 门 式 钢 架 结 构 , B 、 D 区 为 钢 筋 混 凝 土 排 架 结 构 ,C、E、F、G 区为钢筋混凝土框架结构
主厂房屋顶为网架和轻钢金属屋面板屋面

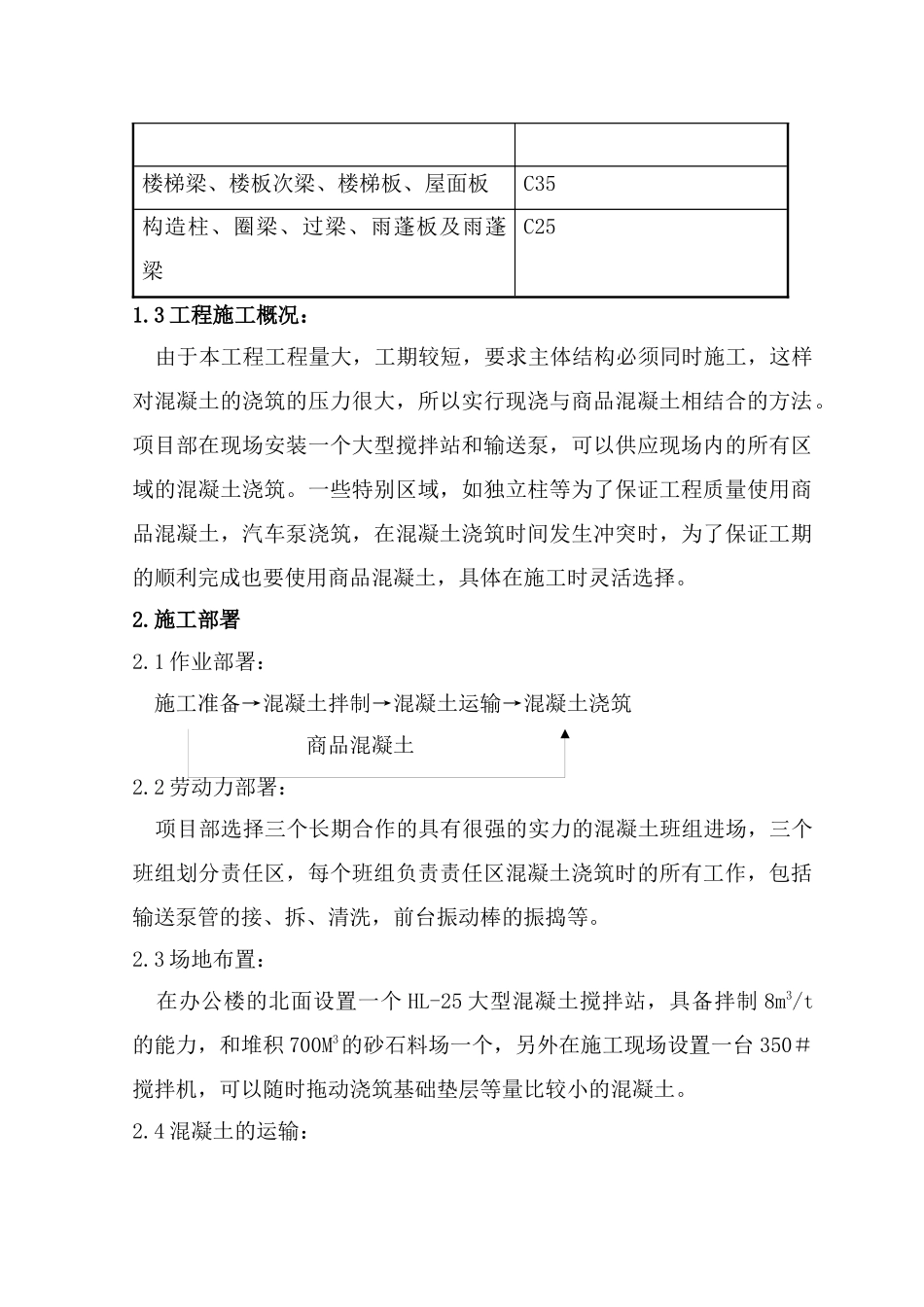

3 混凝土强度等级见下表:主要部位混凝土强度等级垫层C15基础C30框架柱、框架梁C35楼梯梁、楼板次梁、楼梯板、屋面板C35构造柱、圈梁、过梁、雨蓬板及雨蓬梁C251
3 工程施工概况: 由于本工程工程量大,工期较短,要求主体结构必须同时施工,这样对混凝土的浇筑的压力很大,所以实行现浇与商品混凝土相结合的方法
项目部在现场安装一个大型搅拌站和输送泵,可以供应现场内的所有区域的混凝土浇筑

一些特别区域,如独立柱等为了保证工程质量使用商品混凝土,汽车泵浇筑,在混凝土浇筑时间发生冲突时,为了保证工期的顺利完成也要使用商品混凝土,具体在施工时灵活选择
1 作业部署: 施工准备→混凝土拌制→混凝土运输→混凝土浇筑 商品混凝土2
2 劳动力部署: 项目部选择三个长期合作的具有很强的实力的混凝土班组进场,三个班组划分责任区,每个班组负责责任区混凝土浇筑时的所有工作,包括输送泵管的接、拆、清洗
