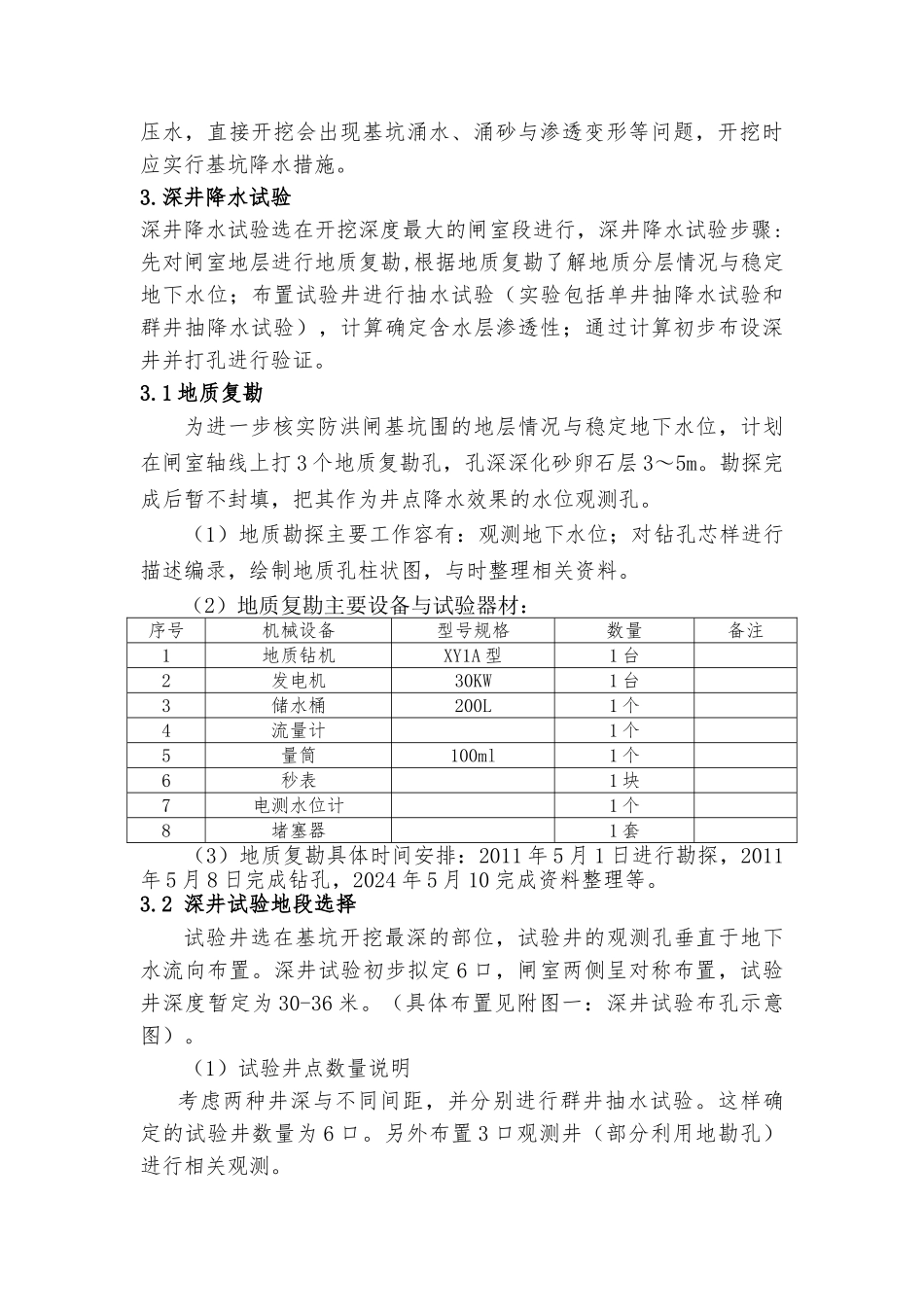

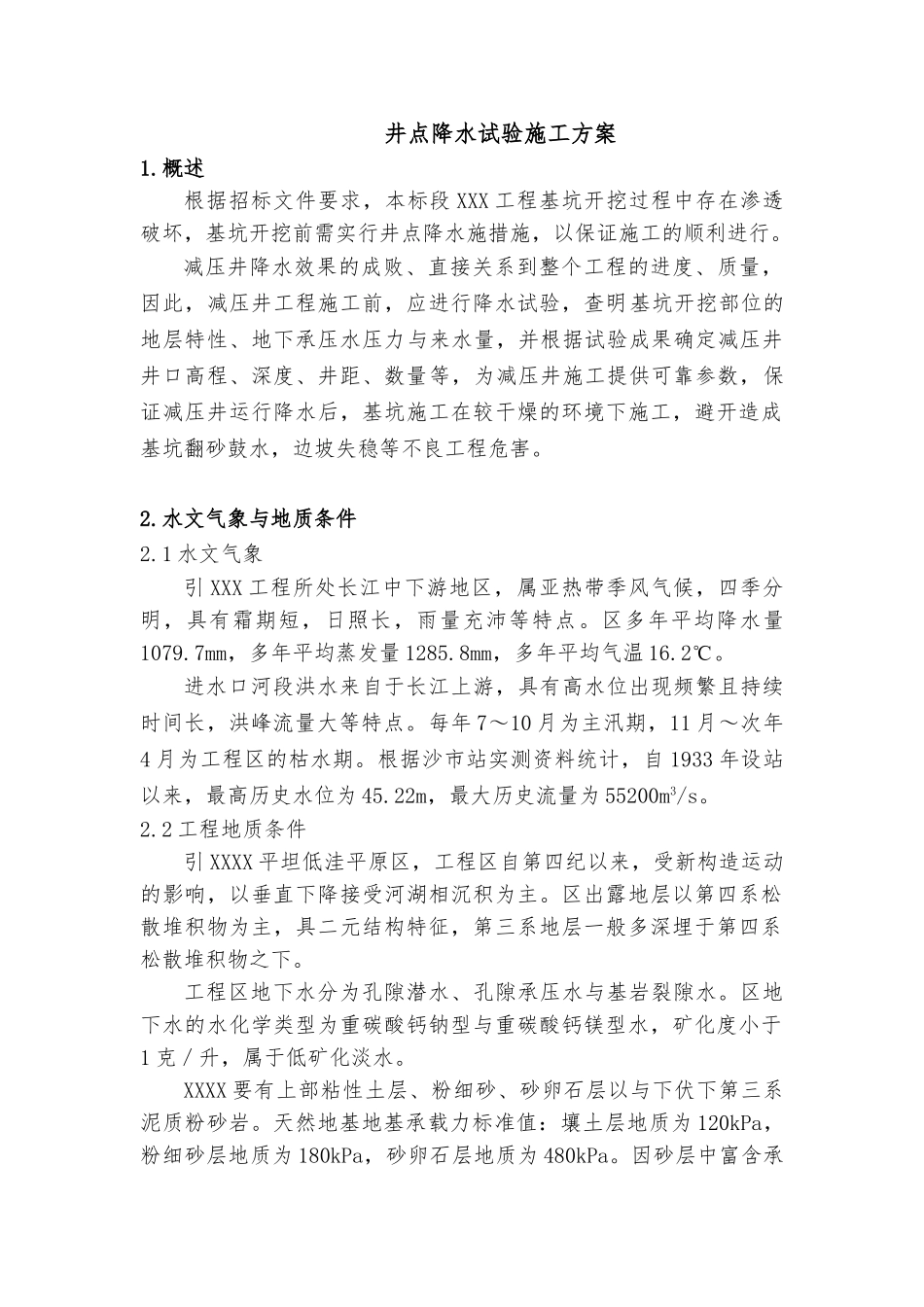

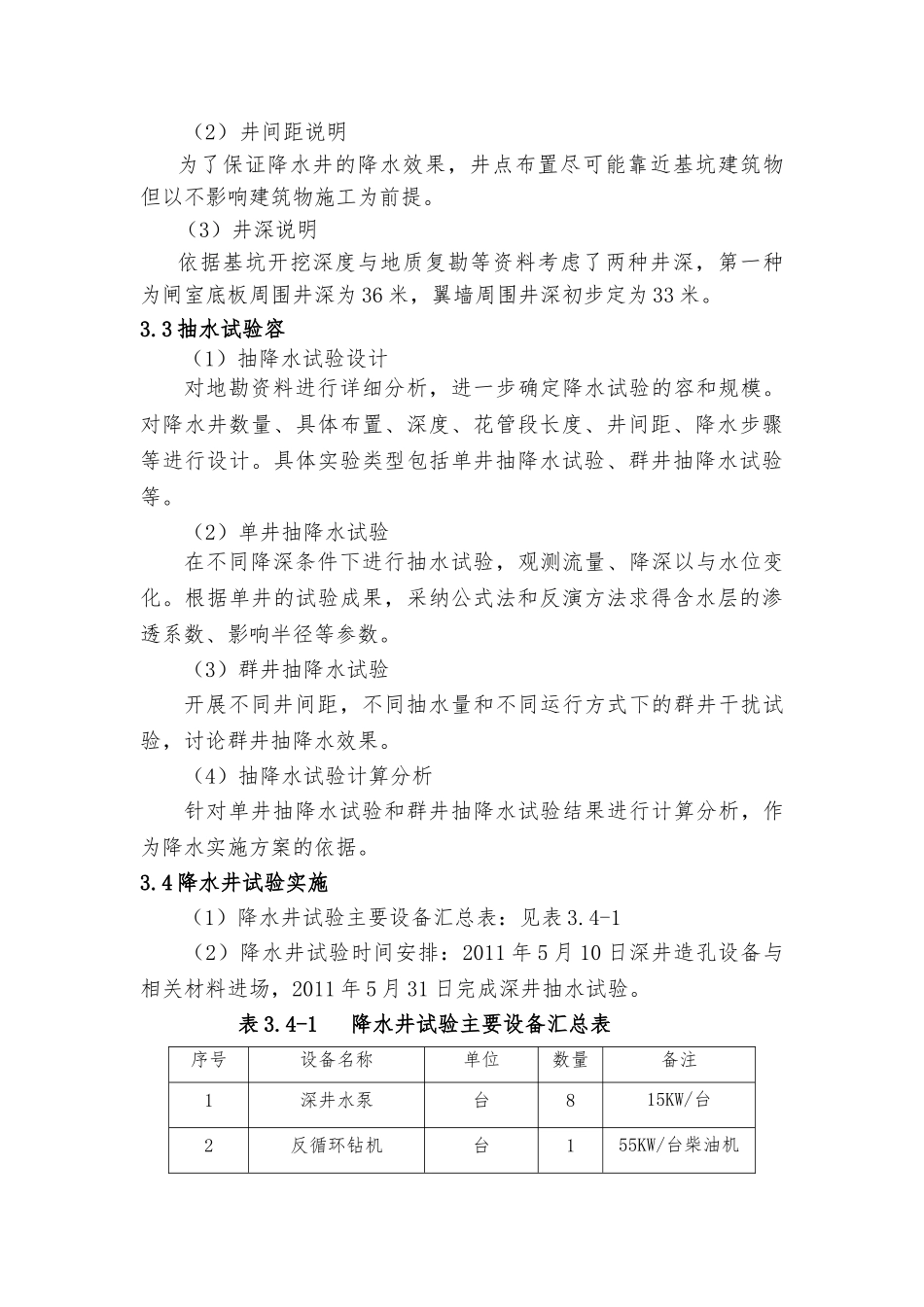

井点降水试验施工方案1.概述根据招标文件要求,本标段 XXX 工程基坑开挖过程中存在渗透破坏,基坑开挖前需实行井点降水施措施,以保证施工的顺利进行。减压井降水效果的成败、直接关系到整个工程的进度、质量,因此,减压井工程施工前,应进行降水试验,查明基坑开挖部位的地层特性、地下承压水压力与来水量,并根据试验成果确定减压井井口高程、深度、井距、数量等,为减压井施工提供可靠参数,保证减压井运行降水后,基坑施工在较干燥的环境下施工,避开造成基坑翻砂鼓水,边坡失稳等不良工程危害。2.水文气象与地质条件2.1 水文气象引 XXX 工程所处长江中下游地区,属亚热带季风气候,四季分明,具有霜期短,日照长,雨量充沛等特点。区多年平均降水量1079.7mm,多年平均蒸发量 1285.8mm,多年平均气温 16.2℃。进水口河段洪水来自于长江上游,具有高水位出现频繁且持续时间长,洪峰流量大等特点。每年 7~10 月为主汛期,11 月~次年4 月为工程区的枯水期。根据沙市站实测资料统计,自 1933 年设站以来,最高历史水位为 45.22m,最大历史流量为 55200m3/s。2.2 工程地质条件引 XXXX 平坦低洼平原区,工程区自第四纪以来,受新构造运动的影响,以垂直下降接受河湖相沉积为主。区出露地层以第四系松散堆积物为主,具二元结构特征,第三系地层一般多深埋于第四系松散堆积物之下。工程区地下水分为孔隙潜水、孔隙承压水与基岩裂隙水。区地下水的水化学类型为重碳酸钙钠型与重碳酸钙镁型水,矿化度小于1 克/升,属于低矿化淡水。 XXXX 要有上部粘性土层、粉细砂、砂卵石层以与下伏下第三系泥质粉砂岩。天然地基地基承载力标准值:壤土层地质为 120kPa,粉细砂层地质为 180kPa,砂卵石层地质为 480kPa。因砂层中富含承压水,直接开挖会出现基坑涌水、涌砂与渗透变形等问题,开挖时应实行基坑降水措施。3.深井降水试验深井降水试验选在开挖深度最大的闸室段进行,深井降水试验步骤:先对闸室地层进行地质复勘,根据地质复勘了解地质分层情况与稳定地下水位;布置试验井进行抽水试验(实验包括单井抽降水试验和群井抽降水试验),计算确定含水层渗透性;通过计算初步布设深井并打孔进行验证。3.1 地质复勘为进一步核实防洪闸基坑围的地层情况与稳定地下水位,计划在闸室轴线上打 3 个地质复勘孔,孔深深化砂卵石层 3~5m。勘探完成后暂不封填,把其作为井点降水效果的水位观测孔。(1)地质勘探主要工作容有:观测地下水位...
