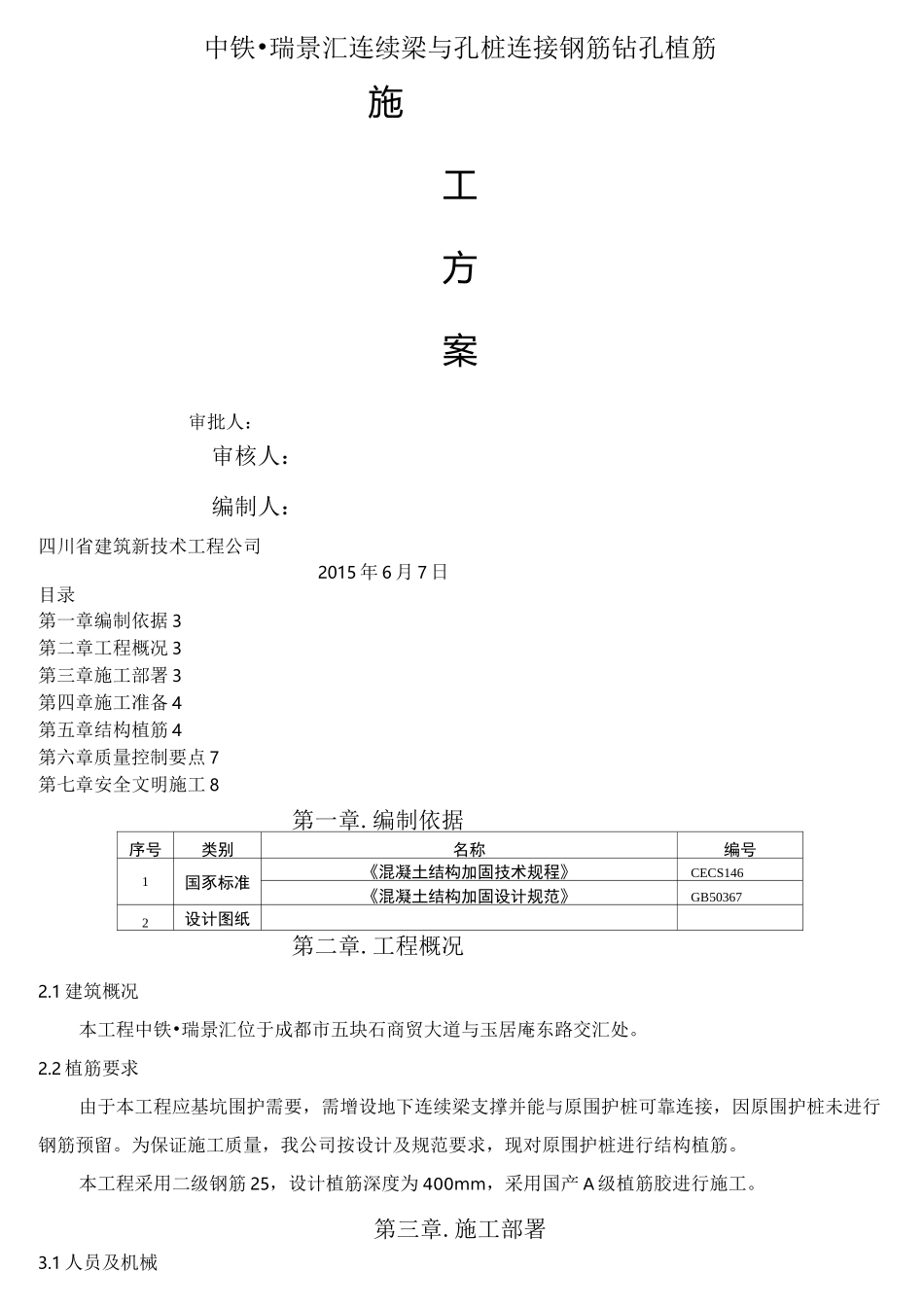

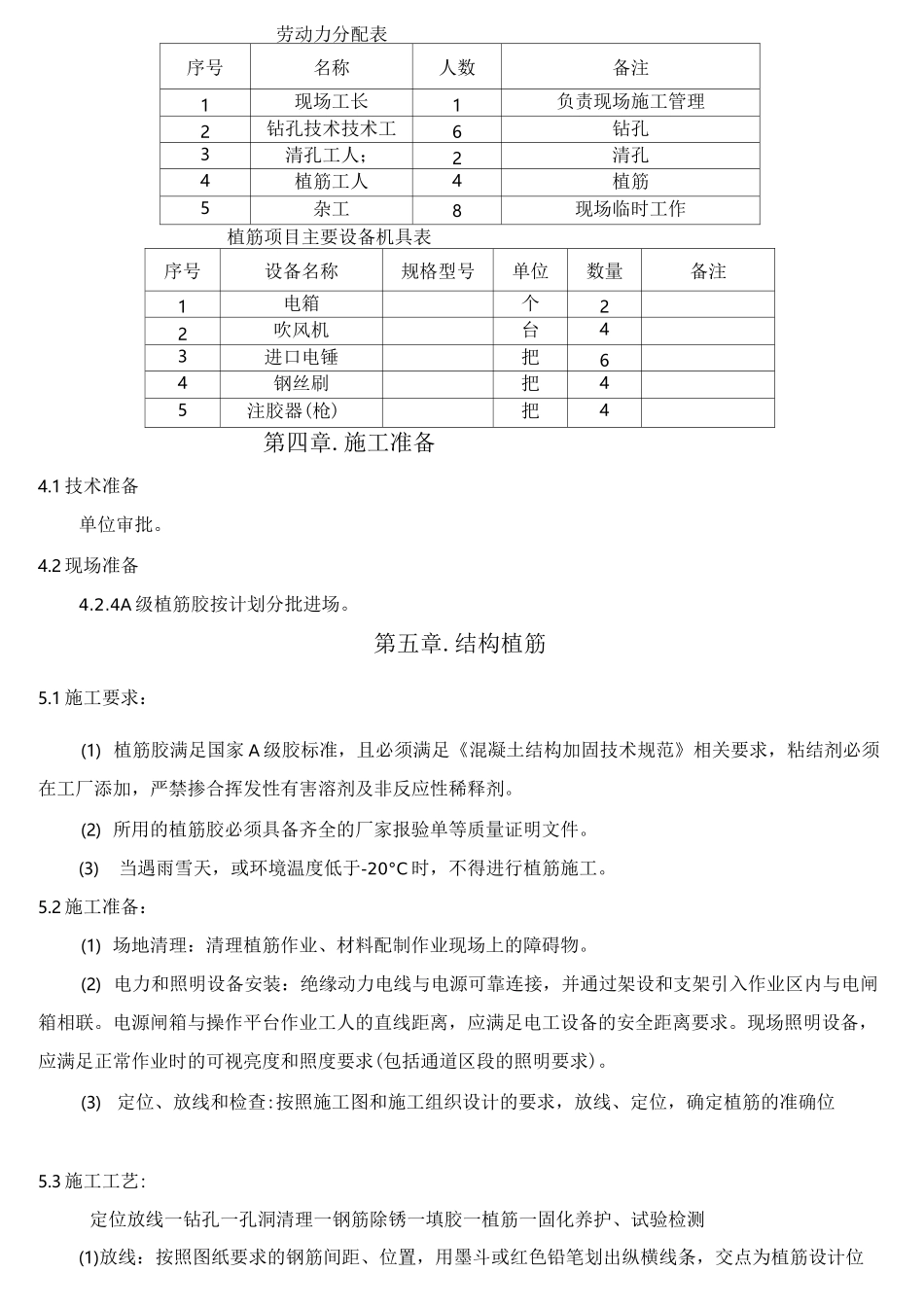

结构钻孔植筋施工方案(总 5页)-CAL-FENGHAI.-(YICAI)-CompanyOnel-CAL-本页仅作为文档封面,使用请直接删除中铁•瑞景汇连续梁与孔桩连接钢筋钻孔植筋施工方案审批人:审核人:编制人:四川省建筑新技术工程公司2015 年 6 月 7 日目录第一章编制依据 3第二章工程概况 3第三章施工部署 3第四章施工准备 4第五章结构植筋 4第六章质量控制要点 7第七章安全文明施工 8第一章.编制依据序号类别名称编号1国豕标准《混凝土结构加固技术规程》CECS146《混凝土结构加固设计规范》GB503672设计图纸第二章.工程概况2.1 建筑概况本工程中铁•瑞景汇位于成都市五块石商贸大道与玉居庵东路交汇处。2.2 植筋要求由于本工程应基坑围护需要,需增设地下连续梁支撑并能与原围护桩可靠连接,因原围护桩未进行钢筋预留。为保证施工质量,我公司按设计及规范要求,现对原围护桩进行结构植筋。本工程采用二级钢筋 25,设计植筋深度为 400mm,采用国产 A 级植筋胶进行施工。第三章.施工部署3.1 人员及机械劳动力分配表序号名称人数备注1现场工长1负责现场施工管理2钻孔技术技术工6钻孔3清孔工人;2清孔4植筋工人4植筋5杂工8现场临时工作植筋项目主要设备机具表序号设备名称规格型号单位数量备注1电箱个22吹风机台43进口电锤把64钢丝刷把45注胶器(枪)把4第四章.施工准备4.1 技术准备单位审批。4.2 现场准备4.2.4A 级植筋胶按计划分批进场。第五章.结构植筋5.1 施工要求:(1) 植筋胶满足国家 A 级胶标准,且必须满足《混凝土结构加固技术规范》相关要求,粘结剂必须在工厂添加,严禁掺合挥发性有害溶剂及非反应性稀释剂。(2) 所用的植筋胶必须具备齐全的厂家报验单等质量证明文件。(3)当遇雨雪天,或环境温度低于-20°C 时,不得进行植筋施工。5.2 施工准备:(1) 场地清理:清理植筋作业、材料配制作业现场上的障碍物。(2) 电力和照明设备安装:绝缘动力电线与电源可靠连接,并通过架设和支架引入作业区内与电闸箱相联。电源闸箱与操作平台作业工人的直线距离,应满足电工设备的安全距离要求。现场照明设备,应满足正常作业时的可视亮度和照度要求(包括通道区段的照明要求)。(3)定位、放线和检查:按照施工图和施工组织设计的要求,放线、定位,确定植筋的准确位5.3 施工工艺:定位放线一钻孔一孔洞清理一钢筋除锈一填胶一植筋一固化养护、试验检测(1)放线:按照图纸要求的钢筋间距、位置,用墨斗或红色铅笔划出纵横线条,交点为植筋设计位...
