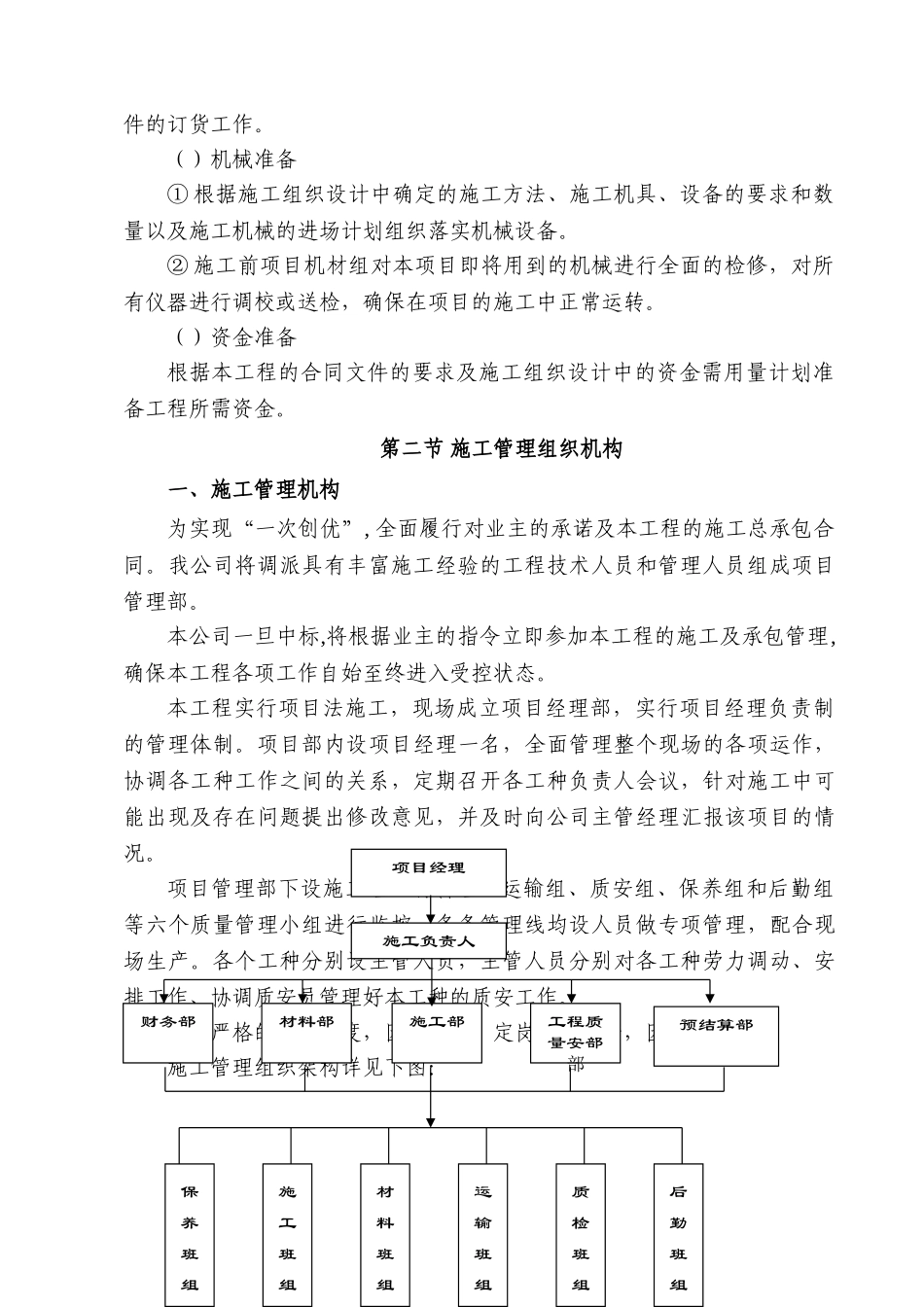

第一章 总体工程概述一、工程概况工程名称:佛山市南海祈福南湾半岛地块二期园林工程建设地点:佛山市南海祈福南湾半岛小区内结构类型:园林建筑施工工期要求:天。工程概况:南海祈福南湾半岛地块二期园林承包工程位于南海丹灶镇祈福南湾半岛小区内,这是一座具有欧陆情怀、环湖而建的洋房及别墅群的优雅小区,整个小区风景优美宁静、高雅别致。本工程完成后将与原有的整个小区组成一个功能齐全、风景优雅、环保的小区建筑物群。工程内容主要包括:区景观,主要以水池群水景为主,并包括二期洋房进出园路、入户平台、台阶工程的施工。二、工程特点、本工程涉及施施工场地域范围广,洋房土建施工尚未完成,存在场地移交及交叉作业的情况,必须与土建、市政及机电等其他单位的施工进行密切配合;、施工工期紧迫,须编排严密的施工组织计划,并加强施工管理,合理安排施工,实行有效措施,才能使各项工作顺利开展; 、本工程主要为水池水景,且为石粉+素砼基底、砖砌池壁,故结构、防水施工必须严格根据国家有关施工法律规范和设计要求进行施工。第二章 施工部署第一节 施工准备一、技术准备()现场踏勘、收集有关资料;调查现场的交通情况,确定材料、机械、土方运输路线。调查水源、电源情况:调查施工水源、电源的供应能力及接驳地点、线路距离;本工程由甲方提供水、电接驳点,现场施工前安装水表及电表进行计费。收集气象资料,以便更好地组织施工,制定雨季施工措施及防洪措施 了解本工程周围的物资供应情况:调查工程的所需各种物资来源单位的供应能力、价格、品种、质量、信誉等情况。()图纸会审、设计交底;① 项目经理部组织有关人员认真学习图纸,对工程的有关图纸进行审查,掌握和了解图纸中的有关细节。② 组织图纸会审,由设计人员进行交底,理解设计意图、质量标准及施工注意事项,准确掌握设计图纸中的细节。()编制施工组织设计;① 编制本工程的总体施工组织设计及关键工序的作业指导书。② 对重点项目编织施工方案及技术措施。 ()项目经理部组织各专业施工队伍进行技术交底项目经理部组织各专业施工队伍学习图纸以及施工组织设计、质量计划等文件,了解图纸细节、施工要求达到的目标及本项目的管理制度,商定施工配合事项。()编制预算文件由预算部门根据设计图纸、预算定额、施工组织设计编制预算成本节约计划。二、施工队伍准备()根据本项目的具体情况建立本项目的项目经理部管理机构,选择高素养的管理人...
