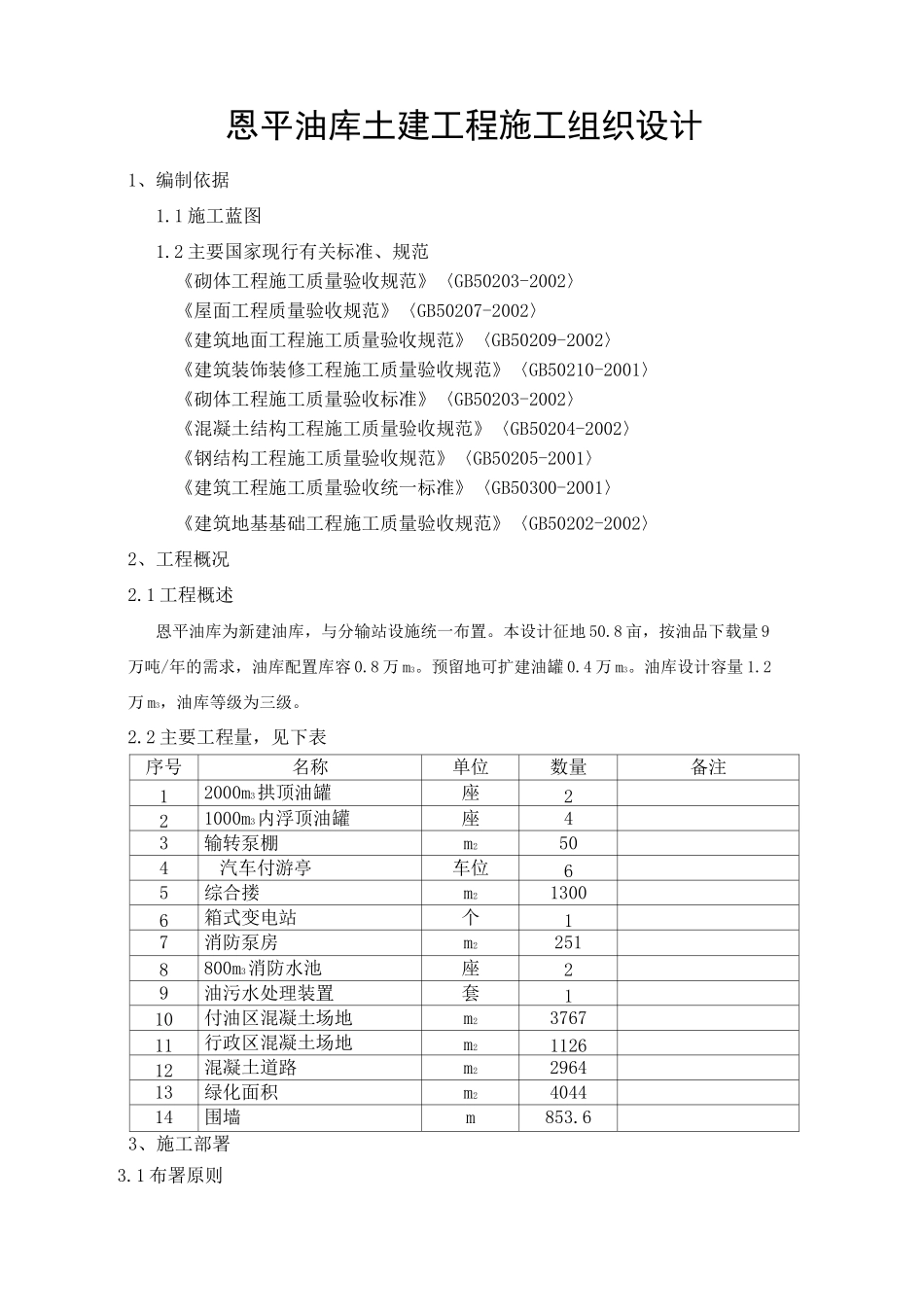

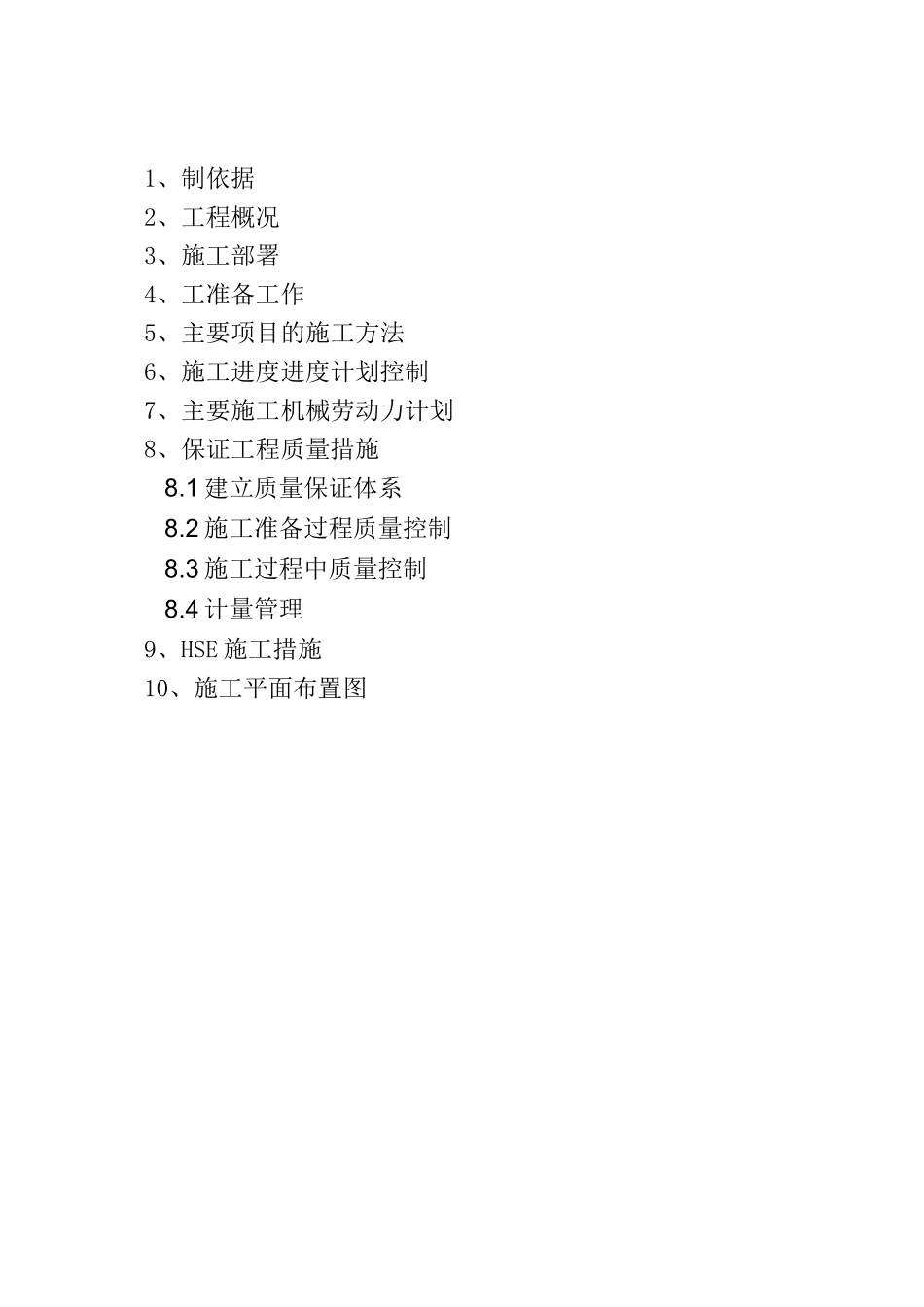

油库施工组织设计土建部分)编制单位:油建公司建工处人:人:审批人:尹作义二 00 四年十一月十九日1、制依据2、工程概况3、施工部署4、工准备工作5、主要项目的施工方法6、施工进度进度计划控制7、主要施工机械劳动力计划8、保证工程质量措施8.1 建立质量保证体系8.2 施工准备过程质量控制8.3 施工过程中质量控制8.4 计量管理9、HSE 施工措施10、施工平面布置图恩平油库土建工程施工组织设计1、编制依据1.1 施工蓝图1.2 主要国家现行有关标准、规范《砌体工程施工质量验收规范》〈GB50203-2002〉《屋面工程质量验收规范》〈GB50207-2002〉《建筑地面工程施工质量验收规范》〈GB50209-2002〉《建筑装饰装修工程施工质量验收规范》〈GB50210-2001〉《砌体工程施工质量验收标准》〈GB50203-2002〉《混凝土结构工程施工质量验收规范》〈GB50204-2002〉《钢结构工程施工质量验收规范》〈GB50205-2001〉《建筑工程施工质量验收统一标准》〈GB50300-2001〉《建筑地基基础工程施工质量验收规范》〈GB50202-2002〉2、工程概况2.1 工程概述恩平油库为新建油库,与分输站设施统一布置。本设计征地 50.8 亩,按油品下载量 9万吨/年的需求,油库配置库容 0.8 万 m3。预留地可扩建油罐 0.4 万 m3。油库设计容量 1.2万 m3,油库等级为三级。2.2 主要工程量,见下表序号名称单位数量备注12000m3拱顶油罐座221000m3内浮顶油罐座43输转泵棚m2504汽车付游亭车位65综合搂m213006箱式变电站个17消防泵房m22518800m3消防水池座29油污水处理装置套110付油区混凝土场地m2376711行政区混凝土场地m2112612混凝土道路m2296413绿化面积m2404414围墙m853.63、施工部署3.1 布署原则3.1.1 本工程施工坚持先地下后地上,先里后外,先围护后主体的原则,避免重复挖方,施工中塌方,工程混乱作业。3.1.2.按项目法精心组织施工。建立健全各种管理网络,运用先进管理手段抓好组织协调,落实合同管理和信息管理,实现质量、安全(HSE)、工期三大目标。3.2 测量控制与放线3.2.1 根据平面布置图坐标,设计交底坐标桩、高程控制点,并结合具体工程的平面尺寸进行放线,用经纬仪扫出油库用地边线,确定轴线、高程控制桩,并布设龙门桩。控制桩及龙门桩采用混凝土或砌砖保护。在控制桩上标出±0.000 标高位置。3.2.2 施工沉降测量:施工过程中定期进行沉降观测,若沉降量超标及时上报,并协商处理。3.3 施工管理机构:公司成立“珠三角成品油管道工程油库江汉...
