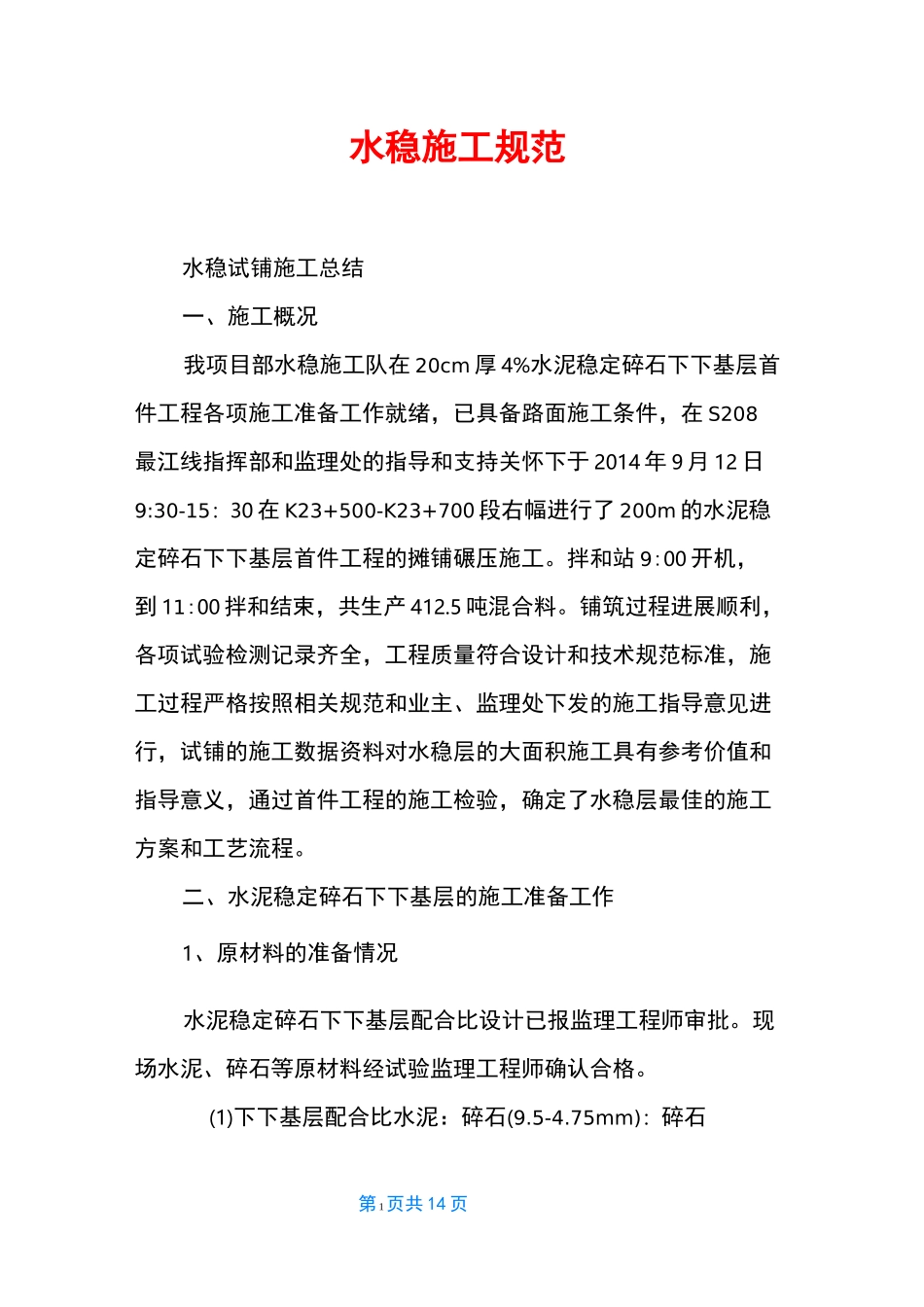

第 1页共 14 页水稳施工规范水稳试铺施工总结一、施工概况我项目部水稳施工队在 20cm 厚 4%水泥稳定碎石下下基层首件工程各项施工准备工作就绪,已具备路面施工条件,在 S208最江线指挥部和监理处的指导和支持关怀下于 2014 年 9 月 12 日9:30-15:30 在 K23+500-K23+700 段右幅进行了 200m 的水泥稳定碎石下下基层首件工程的摊铺碾压施工
拌和站 9:00 开机,到 11:00 拌和结束,共生产 412
5 吨混合料
铺筑过程进展顺利,各项试验检测记录齐全,工程质量符合设计和技术规范标准,施工过程严格按照相关规范和业主、监理处下发的施工指导意见进行,试铺的施工数据资料对水稳层的大面积施工具有参考价值和指导意义,通过首件工程的施工检验,确定了水稳层最佳的施工方案和工艺流程
二、水泥稳定碎石下下基层的施工准备工作1、原材料的准备情况水泥稳定碎石下下基层配合比设计已报监理工程师审批
现场水泥、碎石等原材料经试验监理工程师确认合格

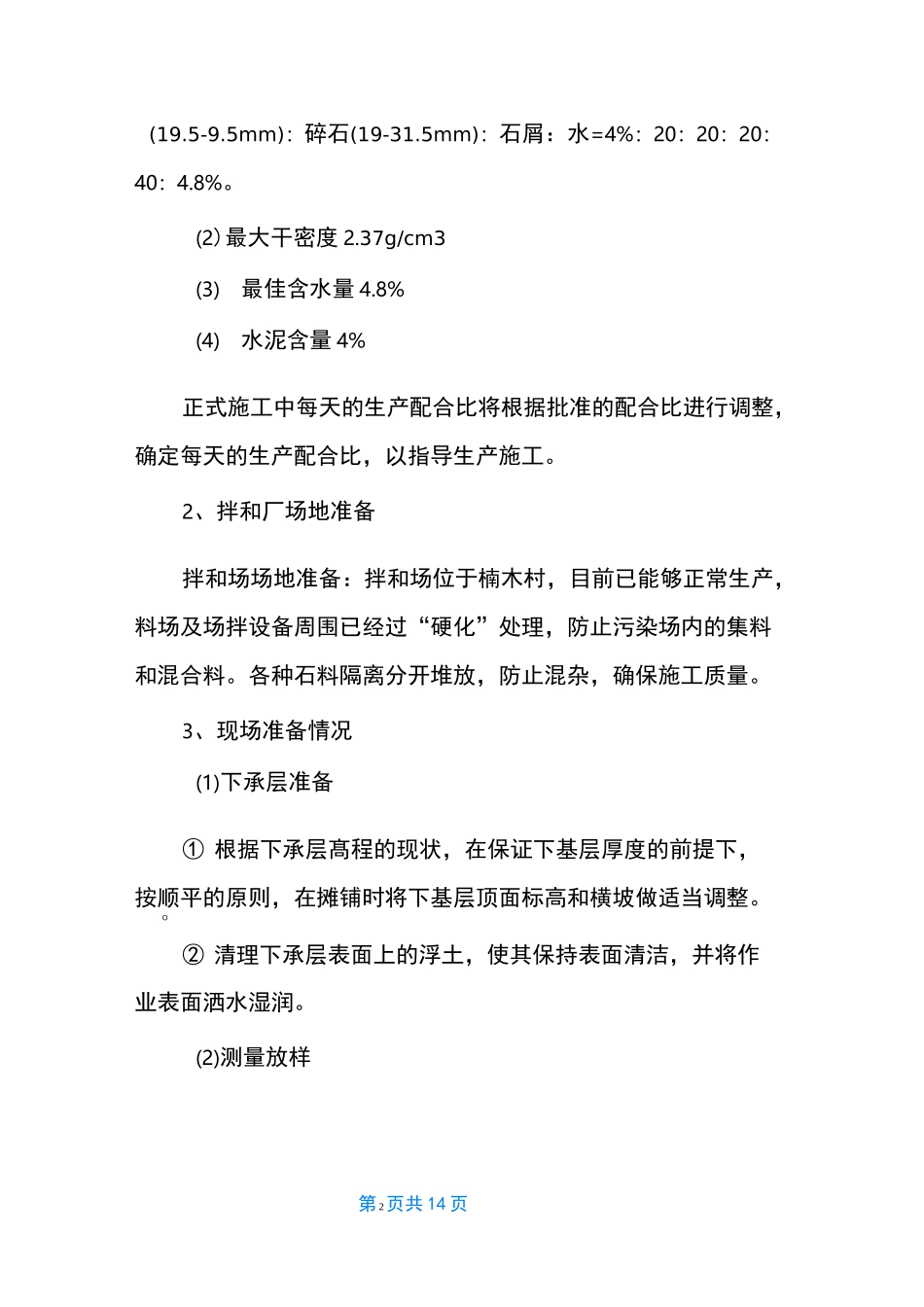

(1)下下基层配合比水泥:碎石(9
75mm):碎石第 2页共 14 页(19
5mm):碎石(19-31
5mm):石屑:水=4%:20:20:20:40:4
(2)最大干密度 2
37g/cm3(3)最佳含水量 4
8%(4)水泥含量 4%正式施工中每天的生产配合比将根据批准的配合比进行调整,确定每天的生产配合比,以指导生产施工
2、拌和厂场地准备拌和场场地准备:拌和场位于楠木村,目前已能够正常生产,料场及场拌设备周围已经过“硬化”处理,防止污染场内的集料和混合料
各种石料隔离分开堆放,防止混杂,确保施工质量
3、现场准备情况(1)下承层准备① 根据下承层髙程的现状,在保证下基层厚度的前提下,按顺平的原则,在摊铺时将下基层顶面标高和横坡做适当调整

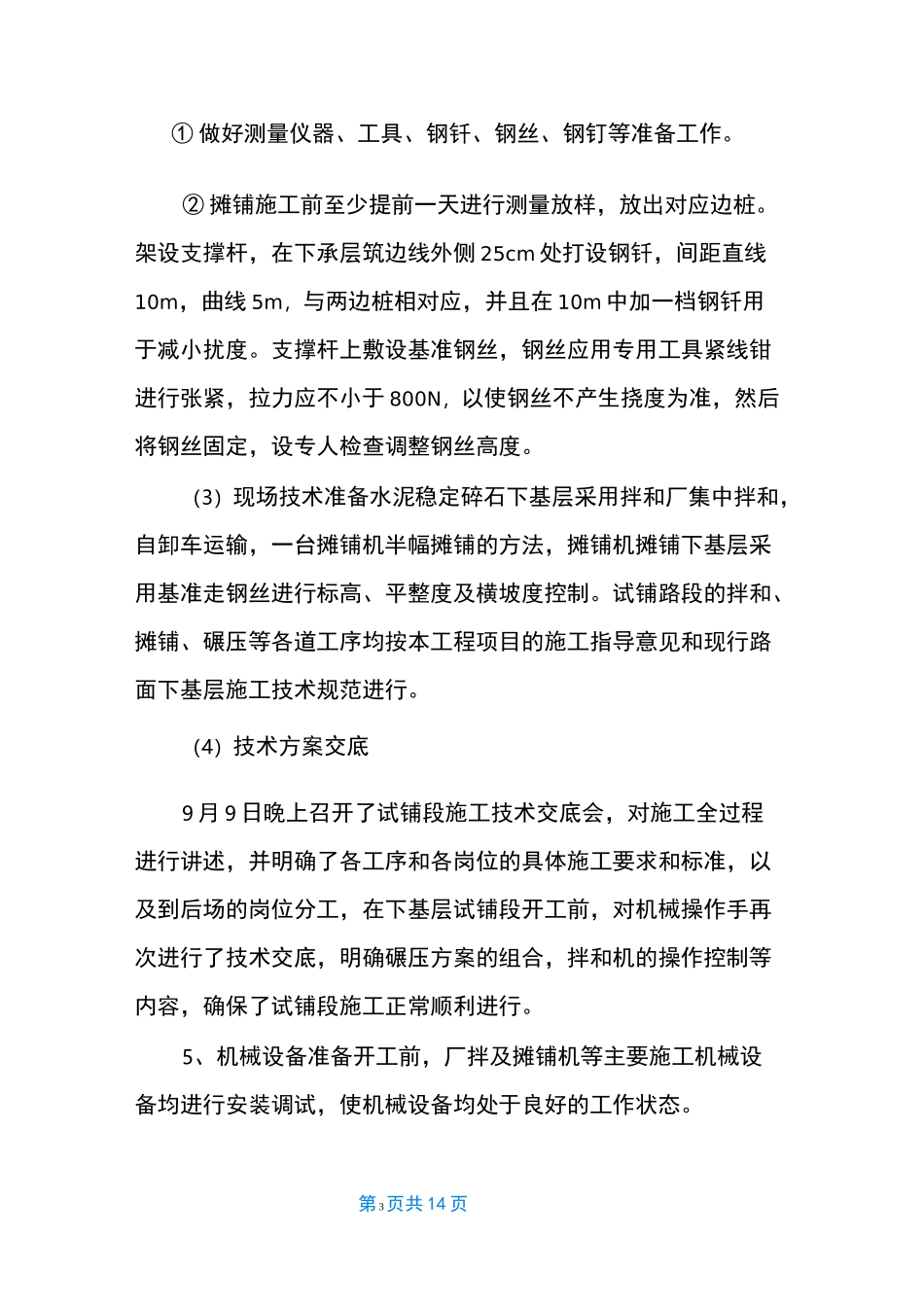

O② 清理下承层表面上的浮土,使其保持表面
