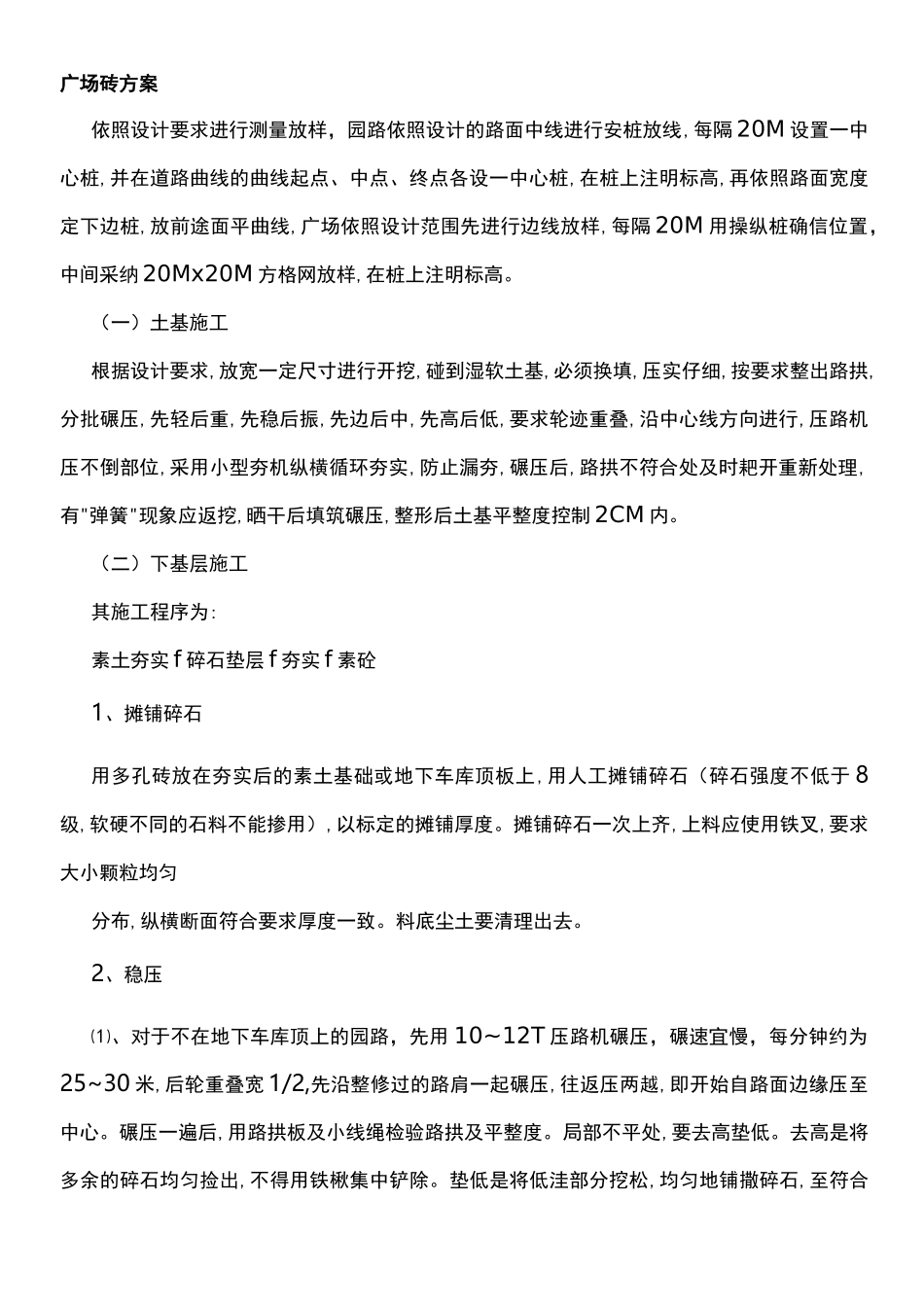

广场砖方案依照设计要求进行测量放样,园路依照设计的路面中线进行安桩放线,每隔 20M 设置一中心桩,并在道路曲线的曲线起点、中点、终点各设一中心桩,在桩上注明标高,再依照路面宽度定下边桩,放前途面平曲线,广场依照设计范围先进行边线放样,每隔 20M 用操纵桩确信位置,中间采纳 20Mx20M 方格网放样,在桩上注明标高
(一)土基施工根据设计要求,放宽一定尺寸进行开挖,碰到湿软土基,必须换填,压实仔细,按要求整出路拱,分批碾压,先轻后重,先稳后振,先边后中,先高后低,要求轮迹重叠,沿中心线方向进行,压路机压不倒部位,采用小型夯机纵横循环夯实,防止漏夯,碾压后,路拱不符合处及时耙开重新处理,有"弹簧"现象应返挖,晒干后填筑碾压,整形后土基平整度控制 2CM 内
(二)下基层施工其施工程序为:素土夯实 f 碎石垫层 f 夯实 f 素砼1、摊铺碎石用多孔砖放在夯实后的素土基础或地下车库顶板上,用人工摊铺碎石(碎石强度不低于 8级,软硬不同的石料不能掺用),以标定的摊铺厚度
摊铺碎石一次上齐,上料应使用铁叉,要求大小颗粒均匀分布,纵横断面符合要求厚度一致
料底尘土要清理出去
2、稳压⑴、对于不在地下车库顶上的园路,先用 10~12T 压路机碾压,碾速宜慢,每分钟约为25~30 米,后轮重叠宽 1/2,先沿整修过的路肩一起碾压,往返压两越,即开始自路面边缘压至中心
碾压一遍后,用路拱板及小线绳检验路拱及平整度
局部不平处,要去高垫低
去高是将多余的碎石均匀捡出,不得用铁楸集中铲除
垫低是将低洼部分挖松,均匀地铺撒碎石,至符合标高后,洒少量水花,再继续碾压,至碎石初步稳定无明显位移为止
这个阶段一般需压 3~4 遍
(2)、对于在地下车库库顶上的园路,采用夯机夯实

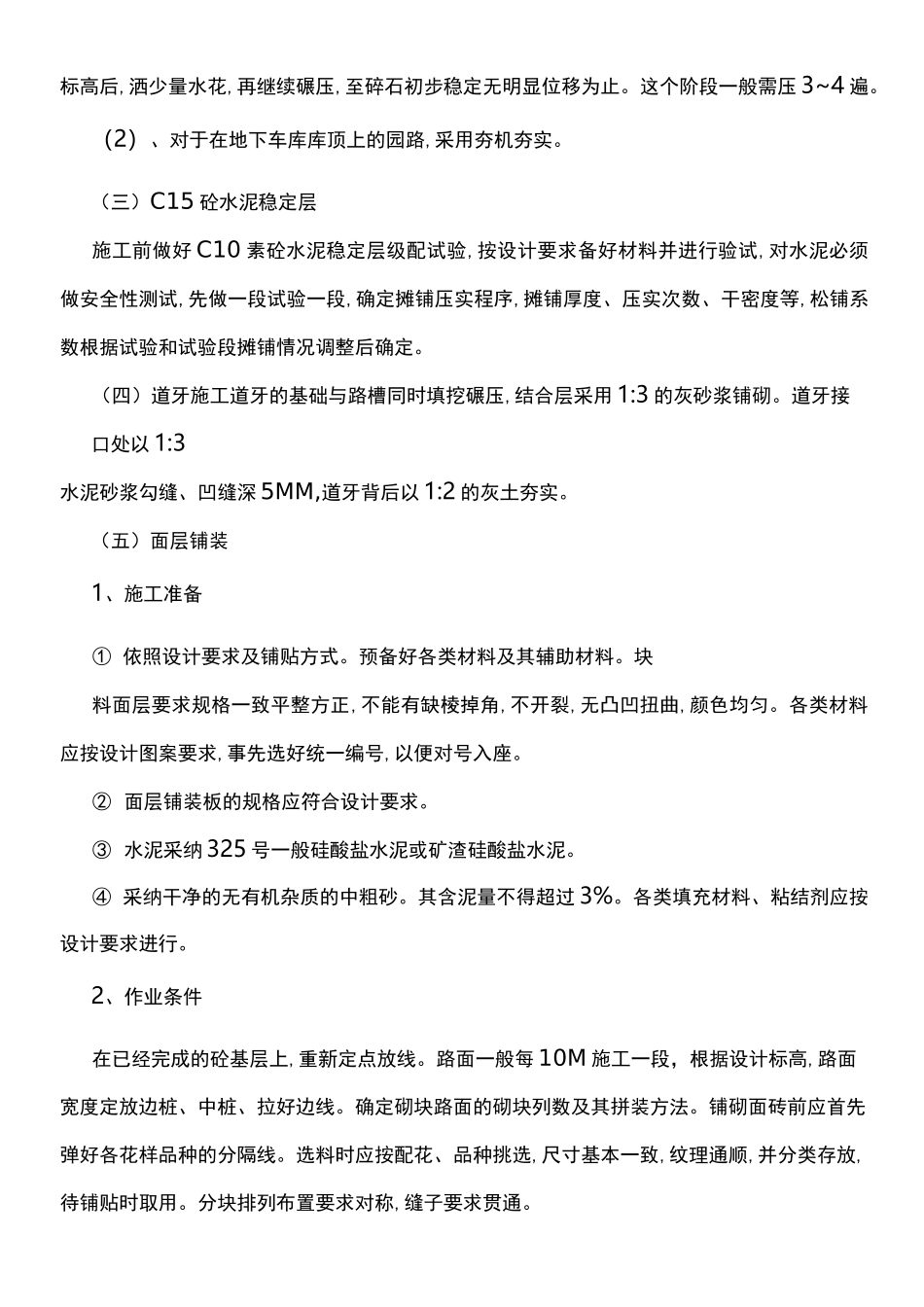

(三)C15 砼水泥稳定层施工前做好 C10 素砼水泥稳定层级配试验,按设计要求备好材料并进行验试,对水泥必须做安全性测试
