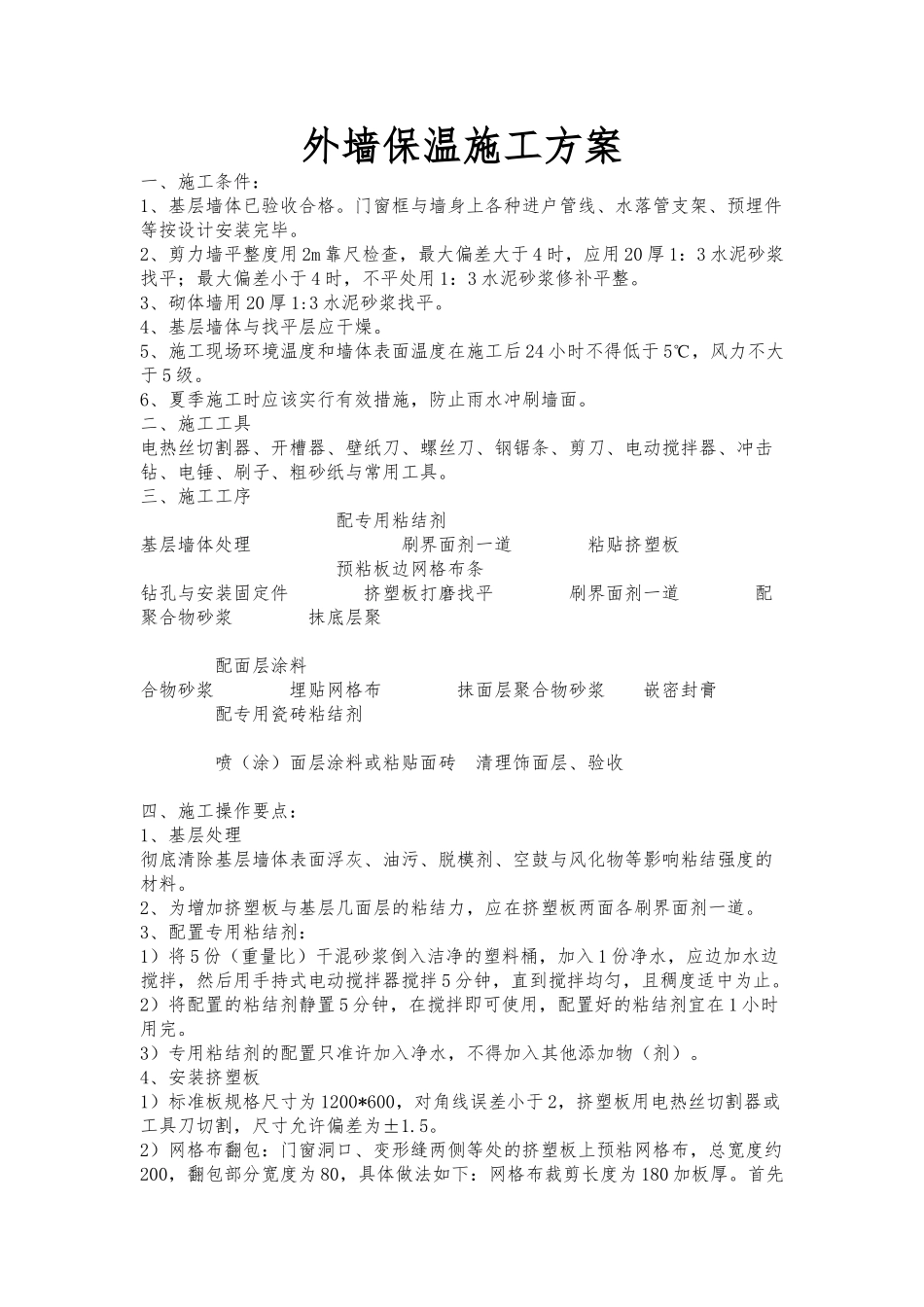

外墙保温施工方案一、施工条件:1、基层墙体已验收合格
门窗框与墙身上各种进户管线、水落管支架、预埋件等按设计安装完毕
2、剪力墙平整度用 2m 靠尺检查,最大偏差大于 4 时,应用 20 厚 1:3 水泥砂浆找平;最大偏差小于 4 时,不平处用 1:3 水泥砂浆修补平整
3、砌体墙用 20 厚 1:3 水泥砂浆找平
4、基层墙体与找平层应干燥
5、施工现场环境温度和墙体表面温度在施工后 24 小时不得低于 5℃,风力不大于 5 级
6、夏季施工时应该实行有效措施,防止雨水冲刷墙面
二、施工工具电热丝切割器、开槽器、壁纸刀、螺丝刀、钢锯条、剪刀、电动搅拌器、冲击钻、电锤、刷子、粗砂纸与常用工具
三、施工工序 配专用粘结剂基层墙体处理 刷界面剂一道 粘贴挤塑板 预粘板边网格布条钻孔与安装固定件 挤塑板打磨找平 刷界面剂一道 配聚合物砂浆 抹底层聚 配面层涂料合物砂浆 埋贴网格布 抹面层聚合物砂浆 嵌密封膏 配专用瓷砖粘结剂 喷(涂)面层涂料或粘贴面砖 清理饰面层、验收四、施工操作要点:1、基层处理彻底清除基层墙体表面浮灰、油污、脱模剂、空鼓与风化物等影响粘结强度的材料
2、为增加挤塑板与基层几面层的粘结力,应在挤塑板两面各刷界面剂一道
3、配置专用粘结剂:1)将 5 份(重量比)干混砂浆倒入洁净的塑料桶,加入 1 份净水,应边加水边搅拌,然后用手持式电动搅拌器搅拌 5 分钟,直到搅拌均匀,且稠度适中为止
2)将配置的粘结剂静置 5 分钟,在搅拌即可使用,配置好的粘结剂宜在 1 小时用完
3)专用粘结剂的配置只准许加入净水,不得加入其他添加物(剂)
4、安装挤塑板1)标准板规格尺寸为 1200*600,对角线误差小于 2,挤塑板用电热丝切割器或工具刀切割,尺寸允许偏差为±1

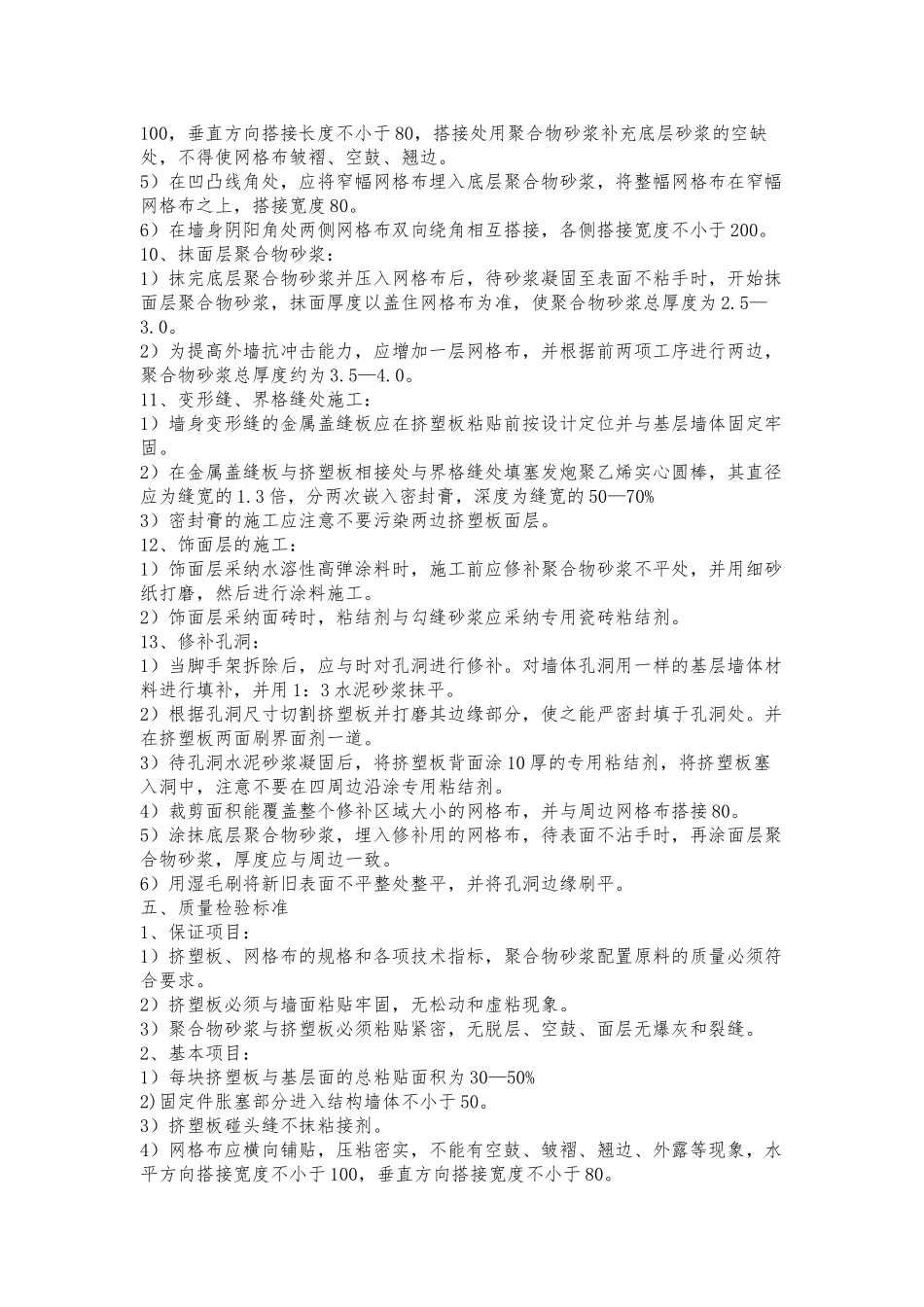

2)网格布翻包:门窗洞口、变形缝两侧等处的挤塑板上预粘网格布,总宽度约200,翻包部分宽度为 80,具
