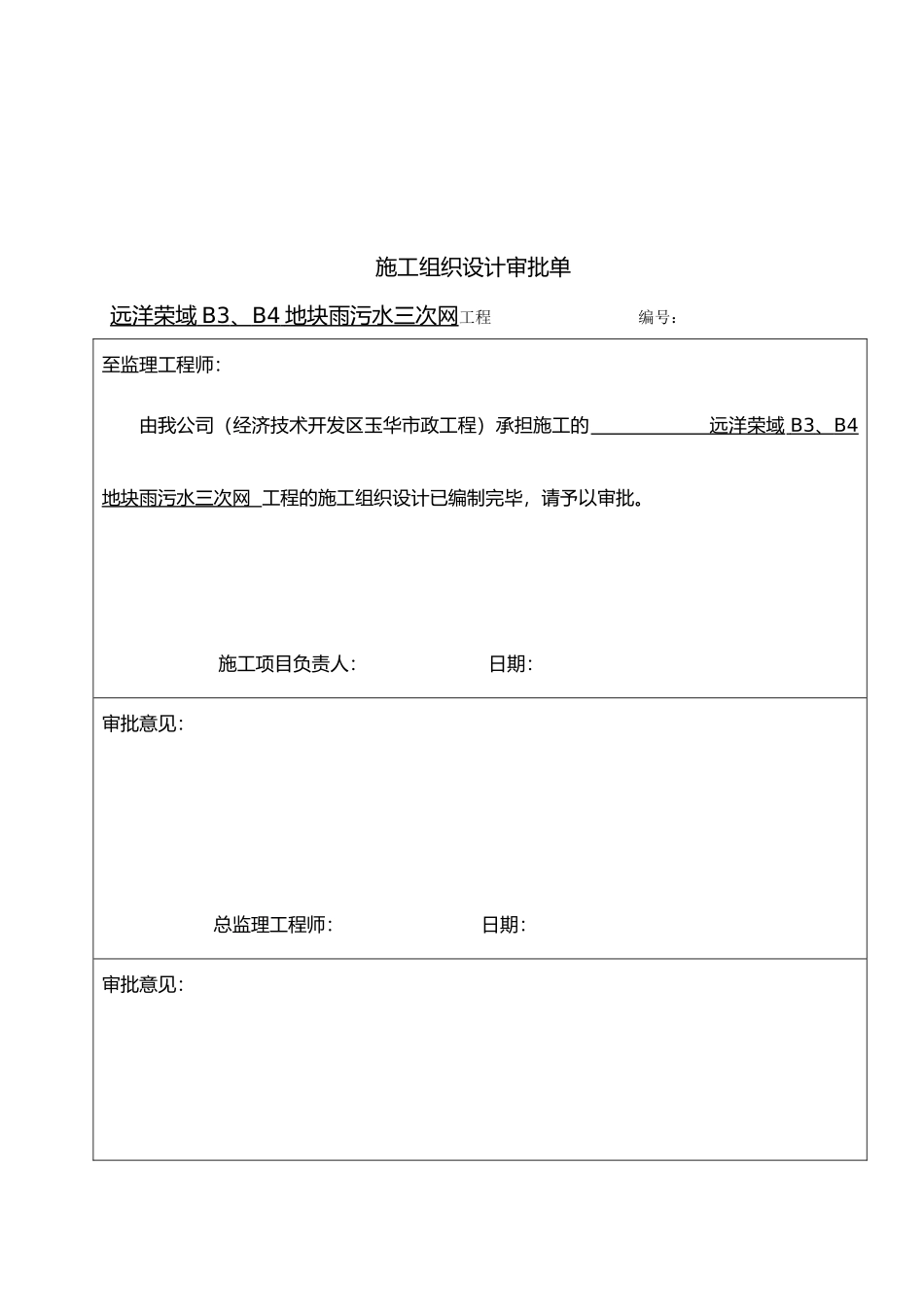

施 工 方 案远洋荣域 B3、B4 地块雨污水三次网工程 施工单位:经济技术开发区玉华市政工程 编制日期: 2024 年 3 月 20 日 施工组织设计审批单远洋荣域 B3 、 B4 地块雨污水三次网 工程 编号: 至监理工程师:由我公司(经济技术开发区玉华市政工程)承担施工的 远洋荣域 B3 、 B4 地块雨污水三次网 工程的施工组织设计已编制完毕,请予以审批
施工项目负责人: 日期:审批意见:总监理工程师: 日期:审批意见:总承包单位: 日期:审批意见:建设单位: 日期:第一章 工程概况本工程为荣域 B3、B4 地块雨污水三次网工程工程施工,施工开始时间为 2024 年 6 月 1日,估计完工时间为 2024 年 8 月 1 日

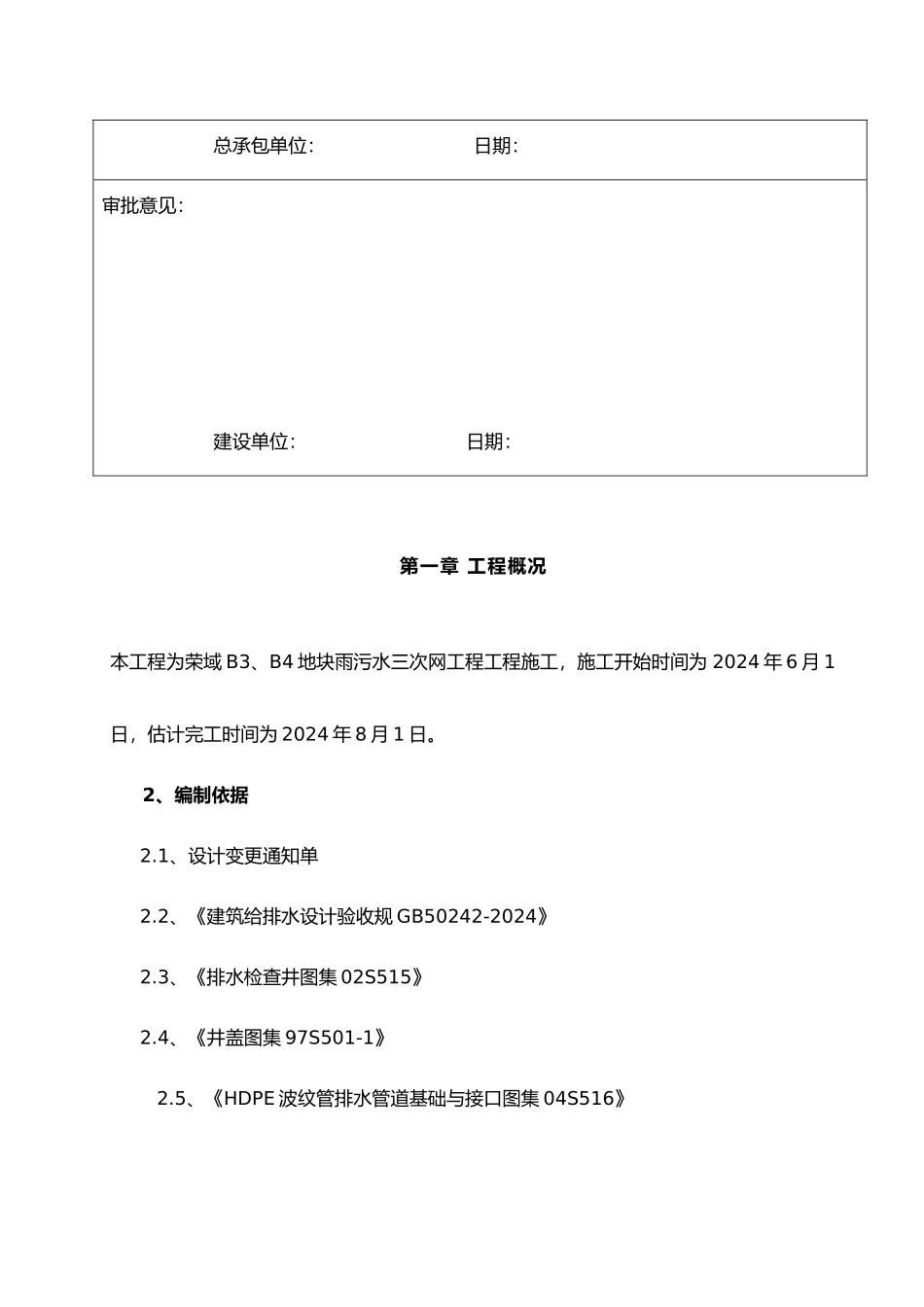

2、编制依据 2
1、设计变更通知单 2
2、《建筑给排水设计验收规 GB50242-2024》 2
3、《排水检查井图集 02S515》 2
4、《井盖图集 97S501-1》2
5、《HDPE 波纹管排水管道基础与接口图集 04S516》第二章 施工准备2
1 准备工作①施工全过程做到“六落实”即施工负责人、施工员、质安员“三位一体”人员落实;施工方案、施工技术措施落实;施工机械设备、检测手段落实
对现场有关管理人员、班组长、操作人员的技术交底与施工规、质量验收标准交底落实,各级人员的岗位职责落实,安全质量奖惩制度落实
②在开工之前,我们将查明施工区域原有地下管线的埋设情况,并以书面报告的形式提出具体的解决办法,报请监理工程师批准后方可开工
对管道施工所经路线的障碍物进行初步清除,为以后的测量放线定位工序提供较好施工条件
2 测量放样进行施工放样测量前测量人员先校核施工图纸,按施工图纸提供的排水工程的位置和标高,定出沟槽中线与井位并引出水准基准点,作为整个排水工程的控制点
每次测量均要闭合,按规严格控制闭合误差
测量管沟中心轴线、标高
