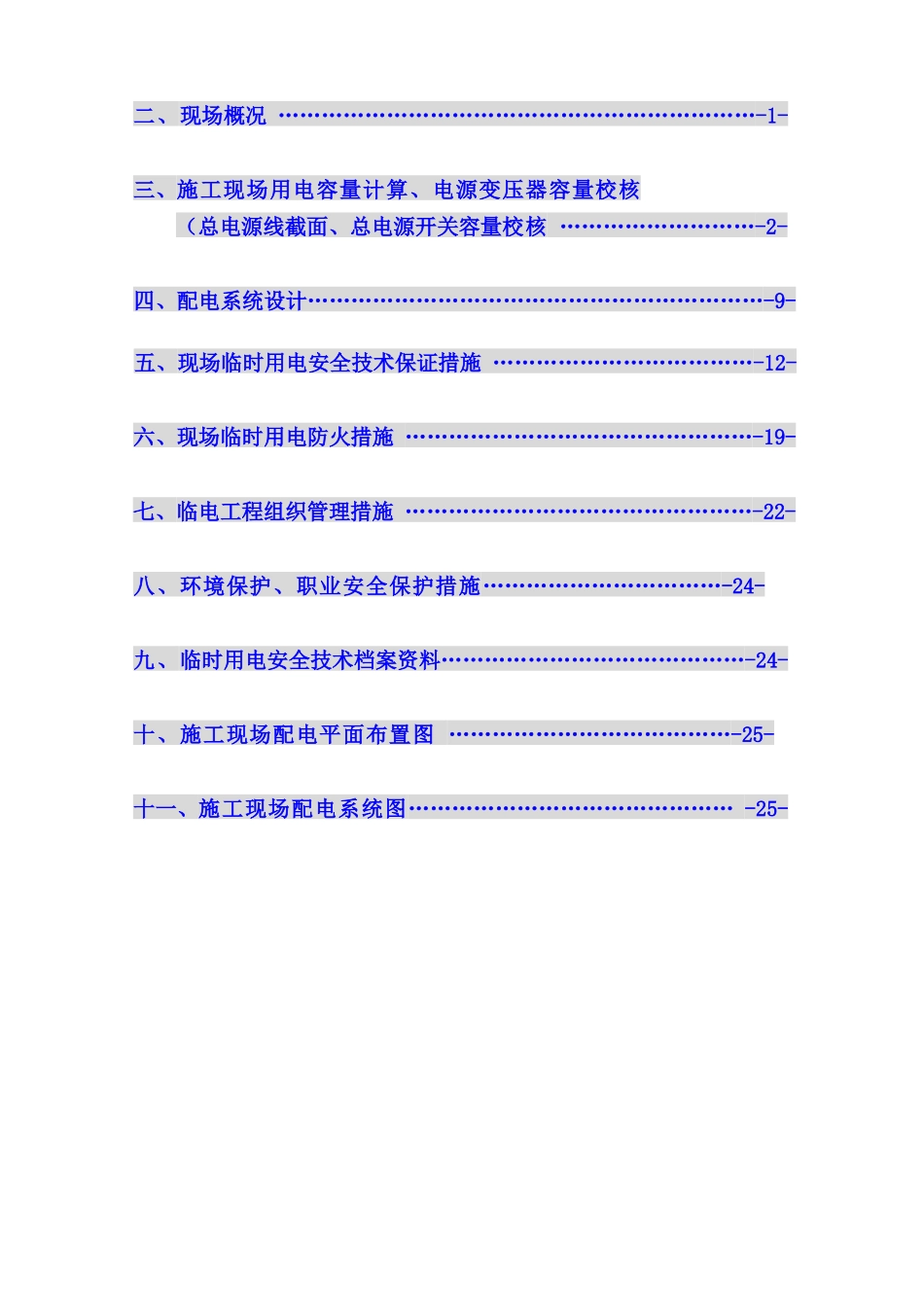

临时用电施工组织设计文化部机关办公楼维修改造项目工程编制: 审核: 审批: 中天建设集团有限公司二零一三年十一月十五日目 录一、 编制依据 …………………………………………………………-1-二、现场概况 …………………………………………………………-1-三、施工现场用电容量计算、电源变压器容量校核(总电源线截面、总电源开关容量校核 ………………………-2-四、配电系统设计………………………………………………………-9-五、现场临时用电安全技术保证措施 ………………………………-12-六、现场临时用电防火措施 …………………………………………-19-七、临电工程组织管理措施 …………………………………………-22-八、环境保护、职业安全保护措施……………………………-24-九、临时用电安全技术档案资料……………………………………-24-十、施工现场配电平面布置图 …………………………………-25-十一、施工现场配电系统图……………………………………… -25-一、 编制依据编制依据主要包括以下规程法律规范及资料:(1)、《建设工程施工现场供用电安全法律规范》GB 50194-93(2)、《施工现场临时用电安全技术法律规范》JGJ 46-2024(3)、《低压配电设计法律规范》GB 5005-95(4)、《供配电系统设计法律规范》GB 50054-95(5)、《通用用电设备配电设计法律规范》GB 50055-93(6)、原竣工版、新改造版施工图纸、工程现场总平面布置图(7)、北京市相关法规、规定及标准等(8)、北京城建六建设集团有限公司相关程序文件、手册、标准等相关文件;(9)、建设单位提供的现场电源资料(10)、现场临时用电设备负荷和配置资料二、 现场概况2.1、地理位置:本工程为文化部机关办公楼装修改造项目工程,位于北京市东城区朝阳门北大街 10 号。2.2、工程概况项 目状况地下2 层地上1~16 层局部17~18 层建筑面积33435.53m²建筑总高71.9 米结构类型框 剪2.3、现场分析2.3.1、周围情况:现场北侧为中央歌剧院新建楼用地,南侧为居民区,西侧为东二环路,东侧为中央歌剧院大楼。2.3.2、 勘测地形、地貌、特征、地质情况:本项目为旧楼装修改造工程,未涉及室外施工,固室外无配电设置,本建筑物 5 层以上呈 L 形状,约 55*53 米;4 层以下有部分裙楼结构,南北段长度约81 米,东西段长度约 94 米。2.3.3、 变台位置、供电系统分配:本项目施工用电采纳大楼内在地下二层 的原有变配电室供电设...
