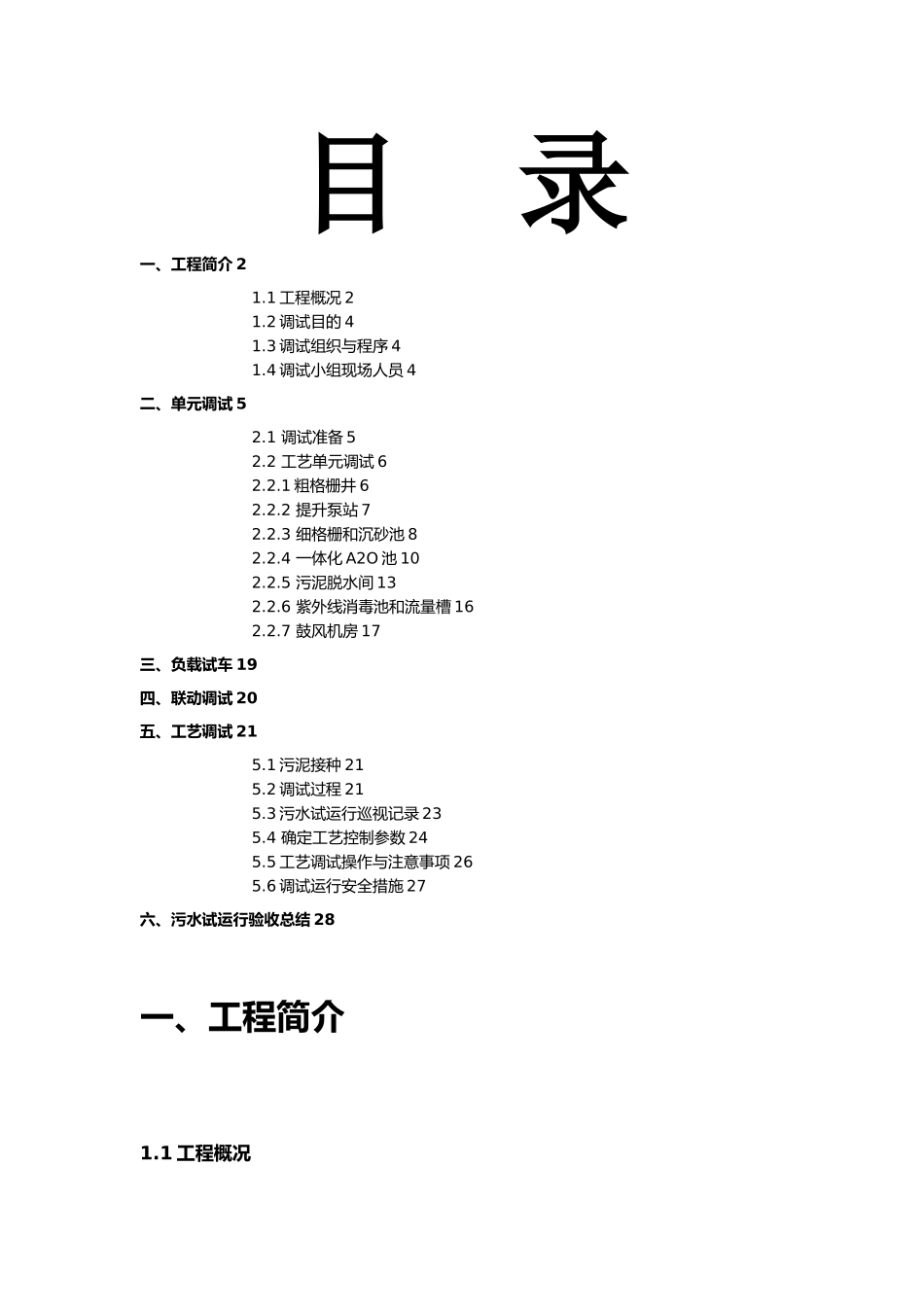

大沙镇污水处理厂调试方案目 录一、工程简介 21
1 工程概况 21
2 调试目的 41
3 调试组织与程序 41
4 调试小组现场人员 4二、单元调试 52
1 调试准备 52
2 工艺单元调试 62
1 粗格栅井 62
2 提升泵站 72
3 细格栅和沉砂池 82
4 一体化 A2O 池 102
5 污泥脱水间 132
6 紫外线消毒池和流量槽 162
7 鼓风机房 17三、负载试车 19四、联动调试 20五、工艺调试 215
1 污泥接种 215
2 调试过程 215
3 污水试运行巡视记录 235
4 确定工艺控制参数 245
5 工艺调试操作与注意事项 265
6 调试运行安全措施 27六、污水试运行验收总结 28一、工程简介1
1 工程概况四会市大沙镇污水处理厂首期工程始建于 2024 年,估计 2024 年初正式投入运行,目前土建已基本完成,其工艺流程见下页
设计处理规模一期15000 吨/天,二期工程暂不考虑,采纳一体化 A2O 工艺
本工程出水水质标准执行省地方标准《水污染物排放限制》(DB44/26-2001)第二时段一级标准与《城镇污水处理厂污染物排放标准》(GB18918-2024)一级 B 标准中较严者
该厂污水处理设计进出水水质指标见下表:大沙镇污水处理厂首期工程设计进出厂水质等指标项目进水出水CODcr (mg/L)280≤40BOD5 (mg/L)150≤20SS (mg/L)280≤20T-N (mg/L)36≤20NH3-N (mg/L)24≤8TP (mg/L)5≤1PH6~9细格栅粗格栅提升泵污水管网大 沙 工 艺 流 程 示 意 图大沙镇污水处理厂首期工程采纳的主体工艺是一体化 A2O 工艺
其污水处理部分,分为以下几个运转单元:污水提升与一级处理单元,包括粗格栅、提升泵房、细格栅、沉砂池;二级生物处理单
