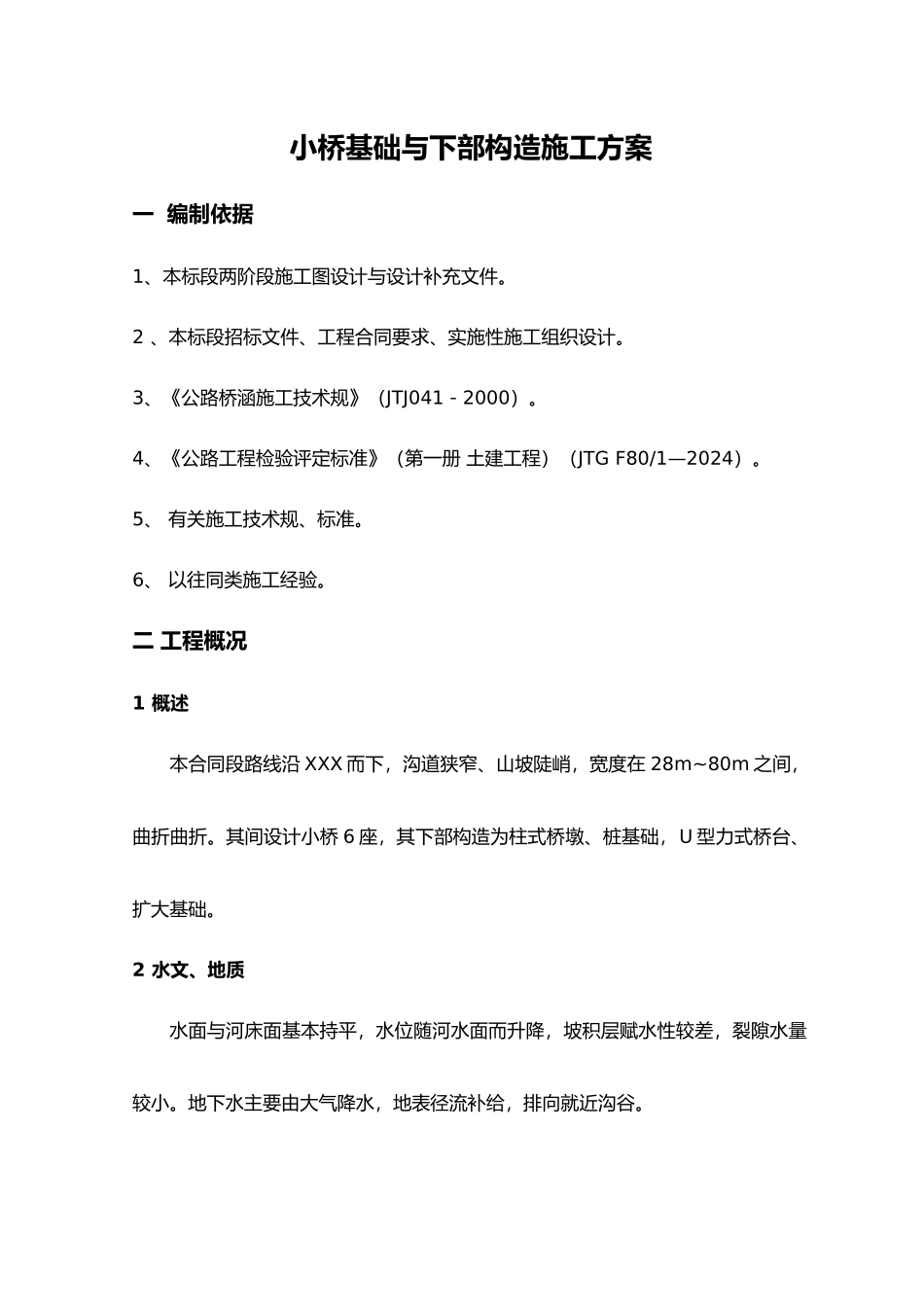

小桥基础与下部构造施工方案一 编制依据1、本标段两阶段施工图设计与设计补充文件
2 、本标段招标文件、工程合同要求、实施性施工组织设计
3、《公路桥涵施工技术规》(JTJ041-2000)
4、《公路工程检验评定标准》(第一册 土建工程)(JTG F80/1—2024)
5、 有关施工技术规、标准
6、 以往同类施工经验
二 工程概况1 概述本合同段路线沿 XXX 而下,沟道狭窄、山坡陡峭,宽度在 28m~80m 之间,曲折曲折
其间设计小桥 6 座,其下部构造为柱式桥墩、桩基础,U 型力式桥台、扩大基础
2 水文、地质水面与河床面基本持平,水位随河水面而升降,坡积层赋水性较差,裂隙水量较小
地下水主要由大气降水,地表径流补给,排向就近沟谷

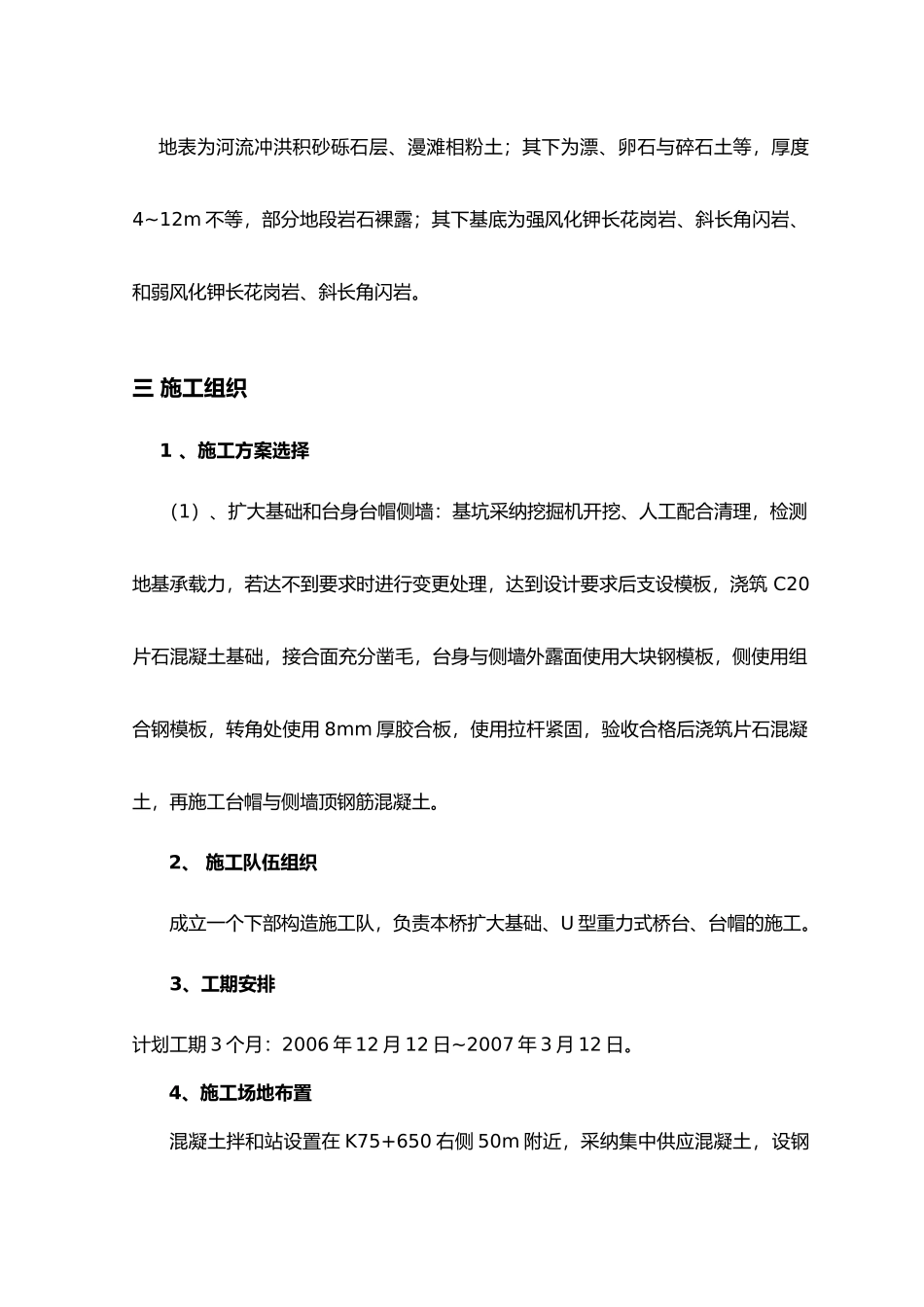

地表为河流冲洪积砂砾石层、漫滩相粉土;其下为漂、卵石与碎石土等,厚度4~12m 不等,部分地段岩石裸露;其下基底为强风化钾长花岗岩、斜长角闪岩、和弱风化钾长花岗岩、斜长角闪岩
三 施工组织1 、施工方案选择(1)、扩大基础和台身台帽侧墙:基坑采纳挖掘机开挖、人工配合清理,检测地基承载力,若达不到要求时进行变更处理,达到设计要求后支设模板,浇筑 C20片石混凝土基础,接合面充分凿毛,台身与侧墙外露面使用大块钢模板,侧使用组合钢模板,转角处使用 8mm 厚胶合板,使用拉杆紧固,验收合格后浇筑片石混凝土,再施工台帽与侧墙顶钢筋混凝土
2、 施工队伍组织成立一个下部构造施工队,负责本桥扩大基础、U 型重力式桥台、台帽的施工
3、工期安排计划工期 3 个月:2006 年 12 月 12 日~2007 年 3 月 12 日
4、施工场地布置混凝土拌和站设置在 K75+650 右侧 50m 附近,采纳集中供应混凝土,设钢筋加工场地、料场、水泥库、地磅、工人宿舍等

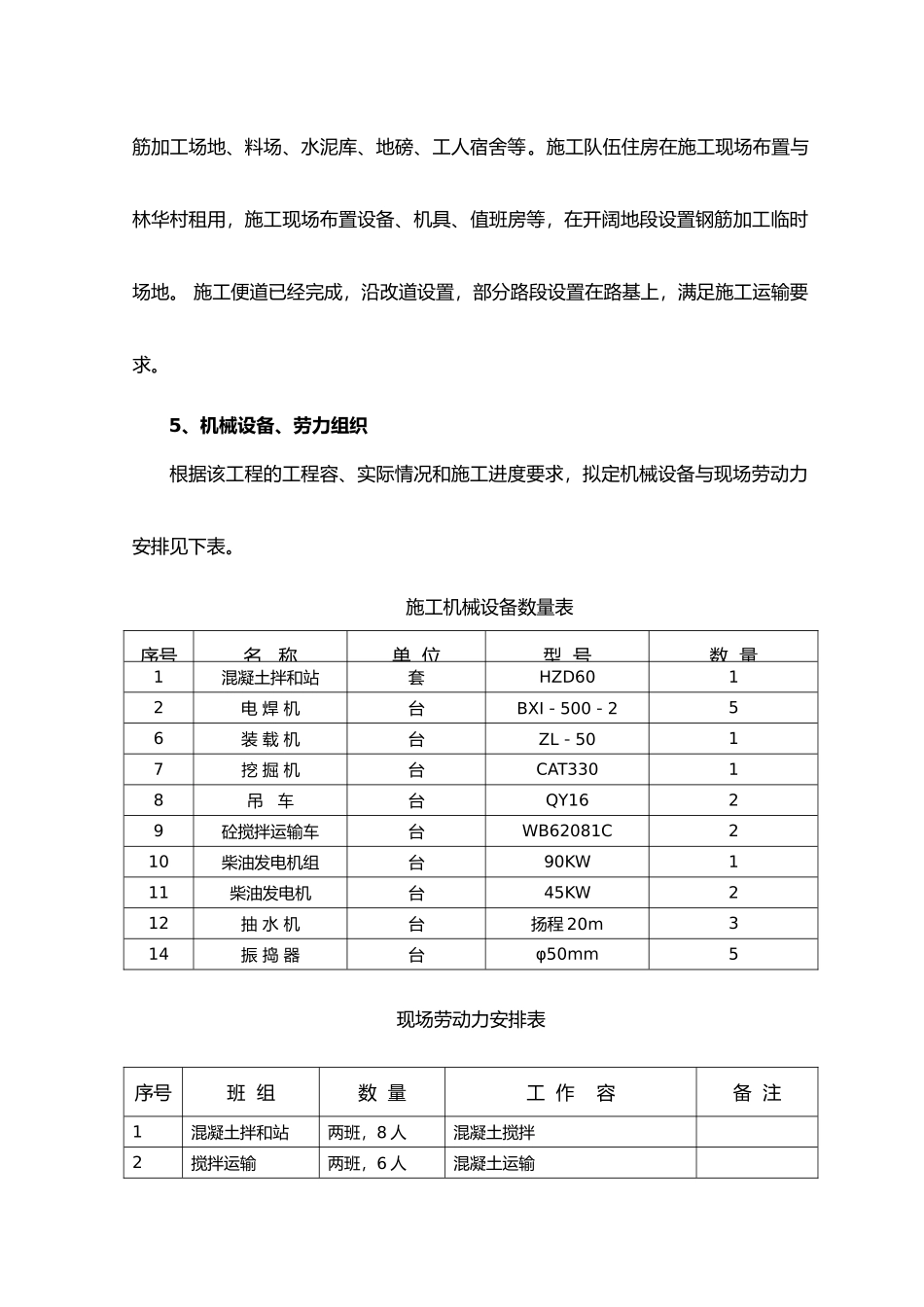

施工队伍住房在施工现场布置与林华村租用,施工现场布置设备、机具、值班房等,在开阔地段设
