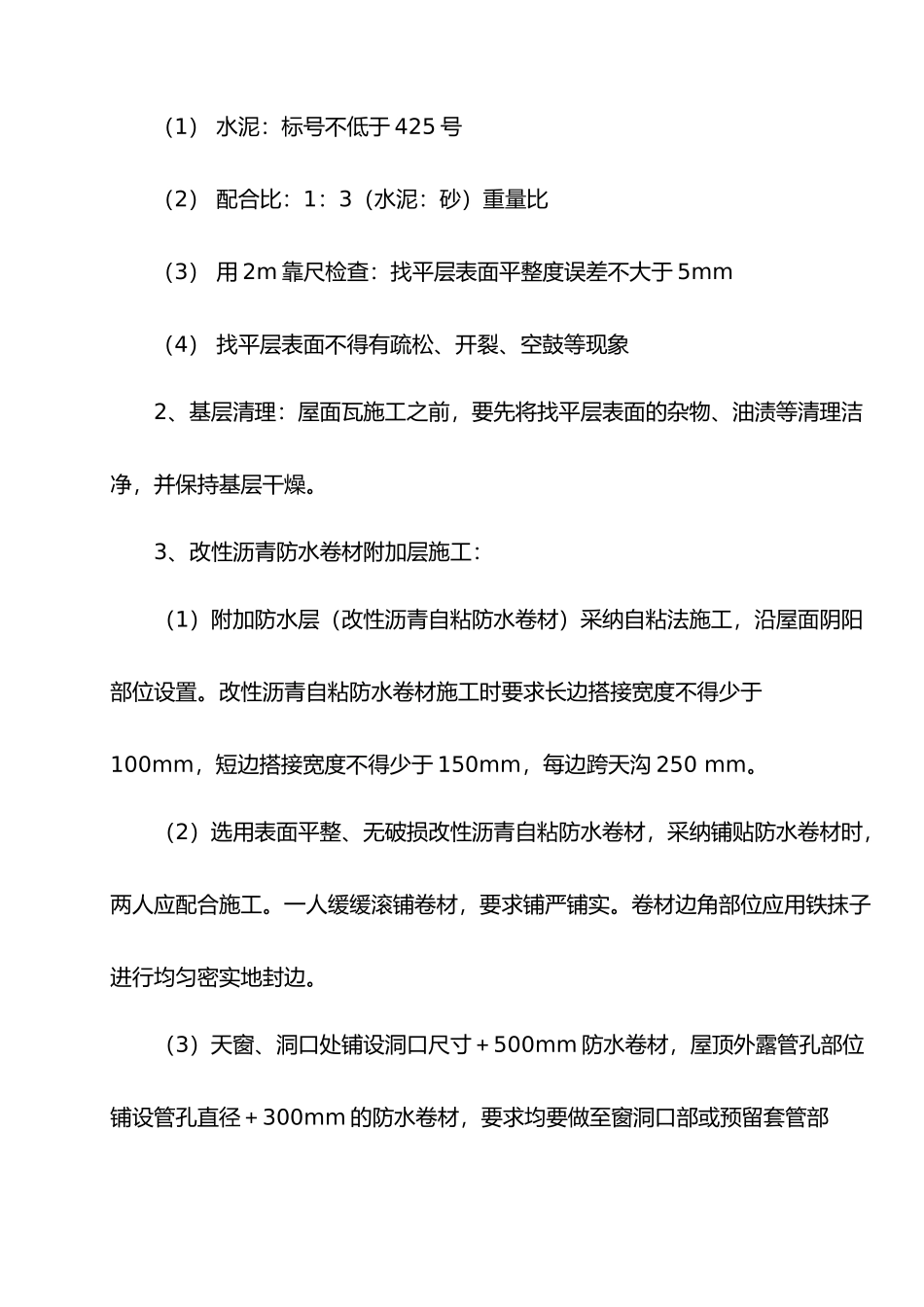

一、编制依据: 1、工程施工图纸 2、宏源沥青瓦屋面瓦安装手册 3、建筑施工手册第四版二、工程概况:新江湾城 C2-2 地块三期工程位于市浦区新江湾城政和路 1008 号(国帆路南侧,二期项目西侧,同济附中北侧,政和路东侧)。本工程总建筑面积约为12.4 万 m2,由 9 栋小高层/高层建筑 9#、10#、11#、12#(裙楼为商业、会所)、13#、16#楼、17#楼、20#、21#楼,其中六栋 18 层、2 栋 17 层、1 栋 16 层;一个地下人防车库与附属公建组成。新江湾城 C2-2 地块三期斜屋面(女儿墙)部位选用宏源系列乌碳灰双层沥青瓦,斜屋面(女儿墙)坡度为70 度,斜长在 2~4.5 米之间。初始层起始于外面干挂石上口,上压于石之下。三、施工准备:1、施工机具与辅料准备:(1)锤子、美工刀、剪刀、刷子、粉线、铁红粉(或广告粉)、尺子、安全帽、安全带、工具包;(2)专用钢钉、沥青胶;(3)改性沥青自粘防水卷材 2mm 厚;2、工序准备:前期工序已施工完毕,经监理单位检查验收合格,可以进行下一道工序施工。四、施工工艺:(一)工艺流程:基层清理――改性沥青自粘防水卷材附加层施工(阴角)――弹线――初始层的铺贴――大面积安装玻纤彩纱瓦——安装成品脊瓦――检查验收。(二)工艺要点:1、1:3 水泥砂浆找平层检查验收:宏源系列沥青瓦是一种柔性瓦片,基层的平整度会直接影响到瓦铺设后的质量和外观效果,因此应严格控制水泥砂浆找平层的施工质量。(1) 水泥:标号不低于 425 号(2) 配合比:1:3(水泥:砂)重量比(3) 用 2m 靠尺检查:找平层表面平整度误差不大于 5mm(4) 找平层表面不得有疏松、开裂、空鼓等现象2、基层清理:屋面瓦施工之前,要先将找平层表面的杂物、油渍等清理洁净,并保持基层干燥。3、改性沥青防水卷材附加层施工:(1)附加防水层(改性沥青自粘防水卷材)采纳自粘法施工,沿屋面阴阳部位设置。改性沥青自粘防水卷材施工时要求长边搭接宽度不得少于100mm,短边搭接宽度不得少于 150mm,每边跨天沟 250 mm。(2)选用表面平整、无破损改性沥青自粘防水卷材,采纳铺贴防水卷材时,两人应配合施工。一人缓缓滚铺卷材,要求铺严铺实。卷材边角部位应用铁抹子进行均匀密实地封边。(3)天窗、洞口处铺设洞口尺寸+500mm 防水卷材,屋顶外露管孔部位铺设管孔直径+300mm 的防水卷材,要求均要做至窗洞口部或预留套管部50mm 处。平立面交接处部位均要求做到立面上卷高度 150mm ...
