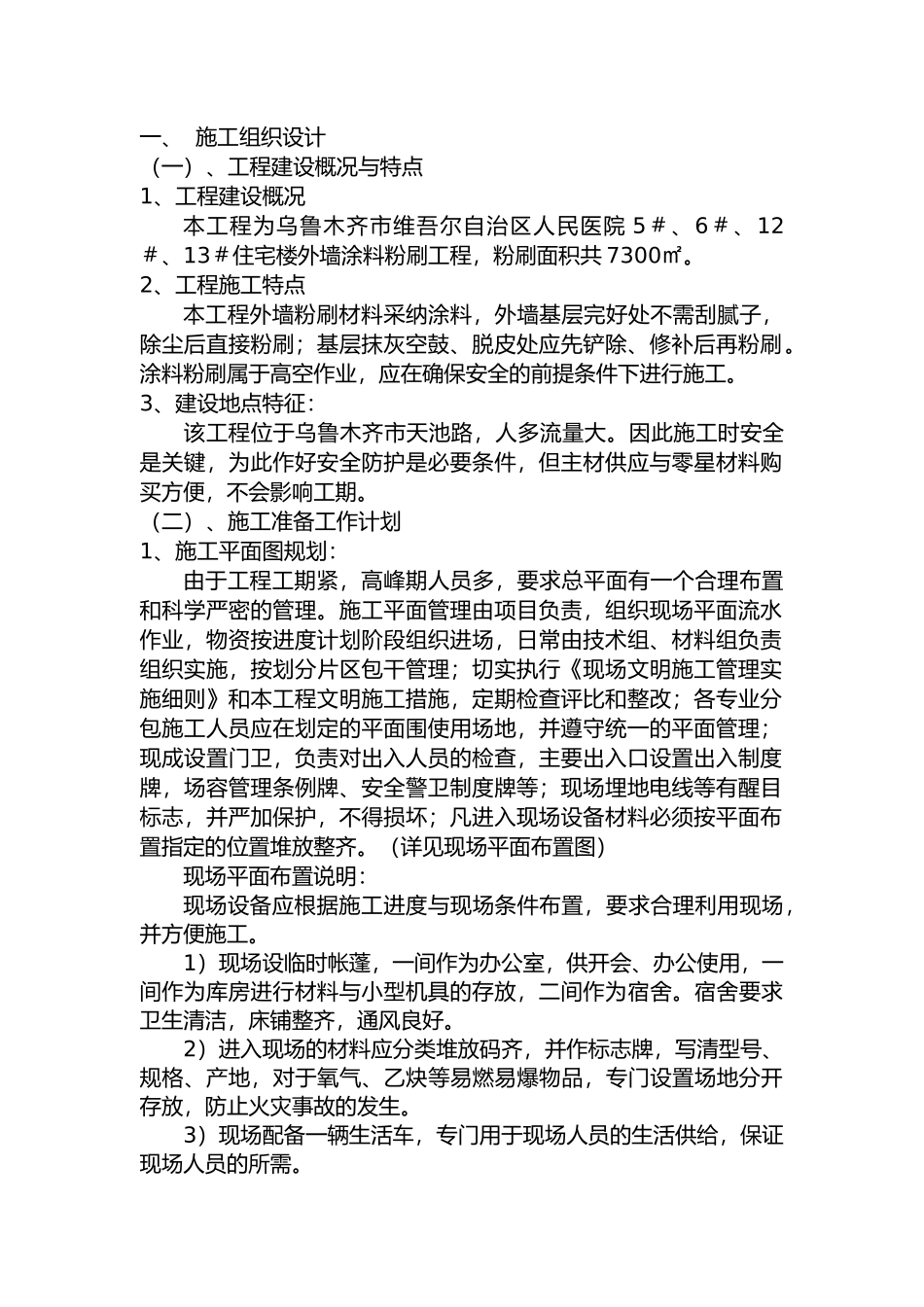

一、 施工组织设计(一)、工程建设概况与特点1、工程建设概况本工程为乌鲁木齐市维吾尔自治区人民医院 5#、6#、12#、13#住宅楼外墙涂料粉刷工程,粉刷面积共 7300㎡
2、工程施工特点本工程外墙粉刷材料采纳涂料,外墙基层完好处不需刮腻子,除尘后直接粉刷;基层抹灰空鼓、脱皮处应先铲除、修补后再粉刷
涂料粉刷属于高空作业,应在确保安全的前提条件下进行施工
3、建设地点特征:该工程位于乌鲁木齐市天池路,人多流量大
因此施工时安全是关键,为此作好安全防护是必要条件,但主材供应与零星材料购买方便,不会影响工期
(二)、施工准备工作计划1、施工平面图规划:由于工程工期紧,高峰期人员多,要求总平面有一个合理布置和科学严密的管理
施工平面管理由项目负责,组织现场平面流水作业,物资按进度计划阶段组织进场,日常由技术组、材料组负责组织实施,按划分片区包干管理;切实执行《现场文明施工管理实施细则》和本工程文明施工措施,定期检查评比和整改;各专业分包施工人员应在划定的平面围使用场地,并遵守统一的平面管理;现成设置门卫,负责对出入人员的检查,主要出入口设置出入制度牌,场容管理条例牌、安全警卫制度牌等;现场埋地电线等有醒目标志,并严加保护,不得损坏;凡进入现场设备材料必须按平面布置指定的位置堆放整齐
(详见现场平面布置图)现场平面布置说明:现场设备应根据施工进度与现场条件布置,要求合理利用现场,并方便施工
1)现场设临时帐蓬,一间作为办公室,供开会、办公使用,一间作为库房进行材料与小型机具的存放,二间作为宿舍
宿舍要求卫生清洁,床铺整齐,通风良好
2)进入现场的材料应分类堆放码齐,并作标志牌,写清型号、规格、产地,对于氧气、乙炔等易燃易爆物品,专门设置场地分开存放,防止火灾事故的发生
3)现场配备一辆生活车,专门用于现场人员的生活供给,保证现场人员的所需

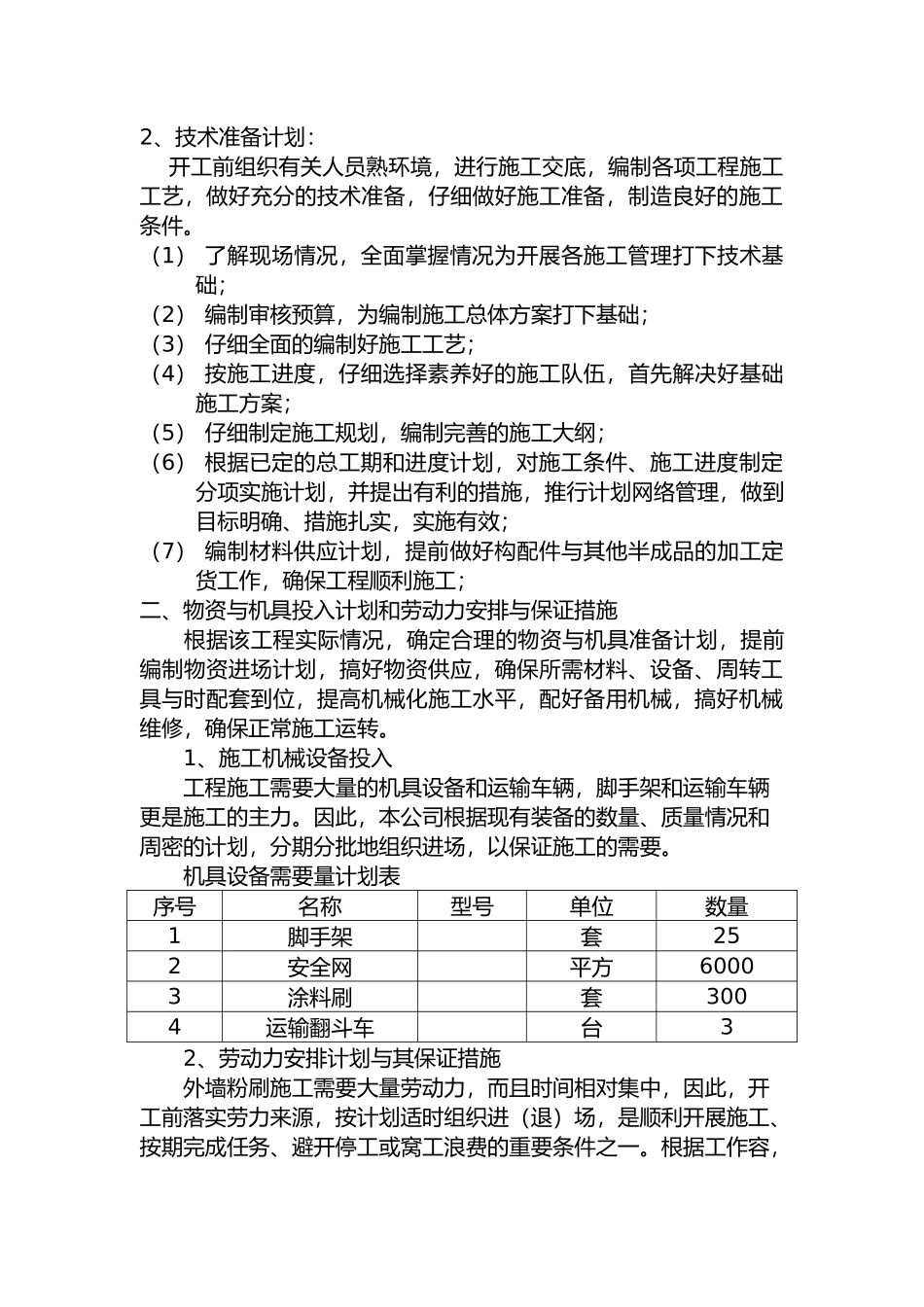

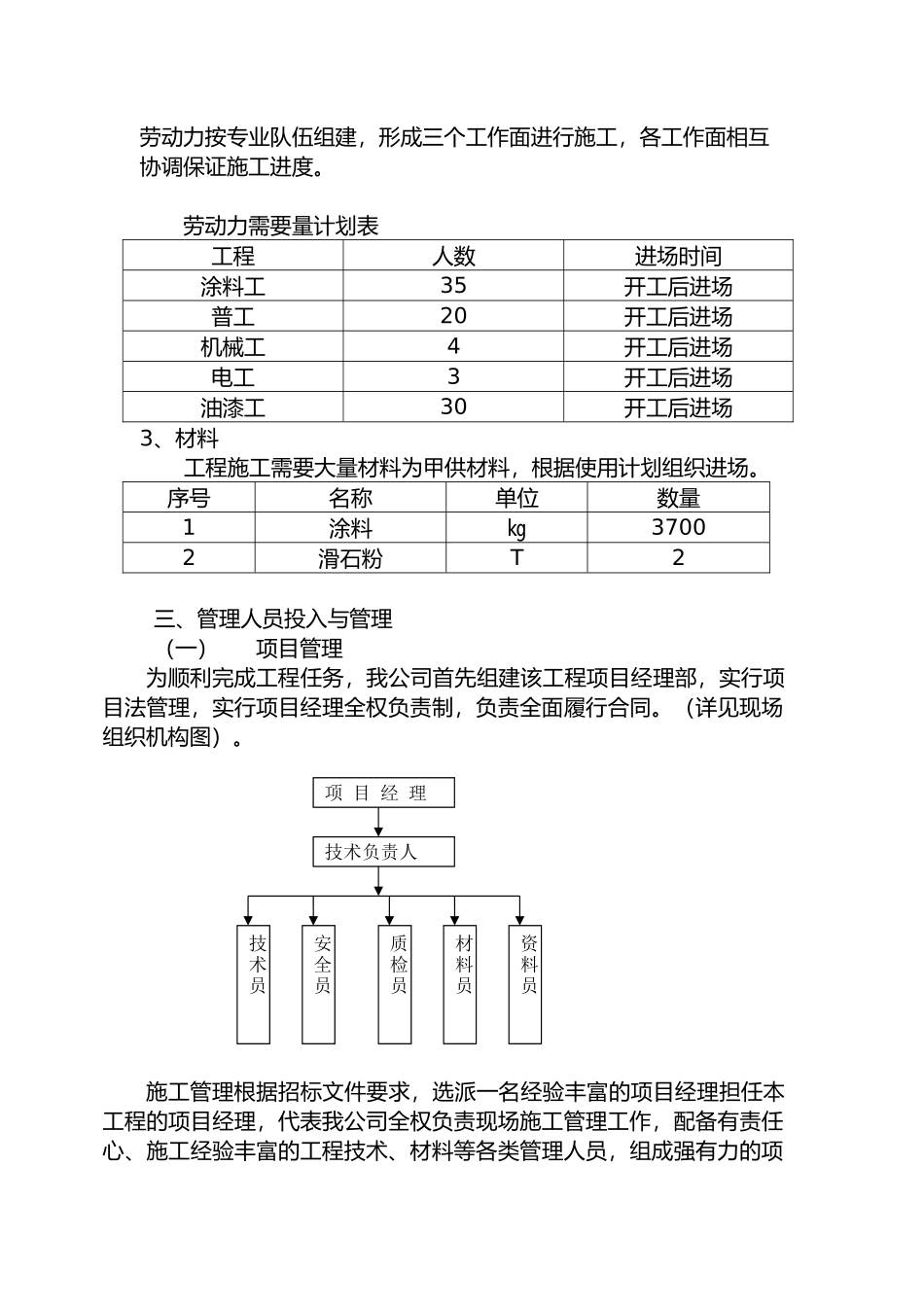

2、技术准备计划: 开工前组织有关人员熟
