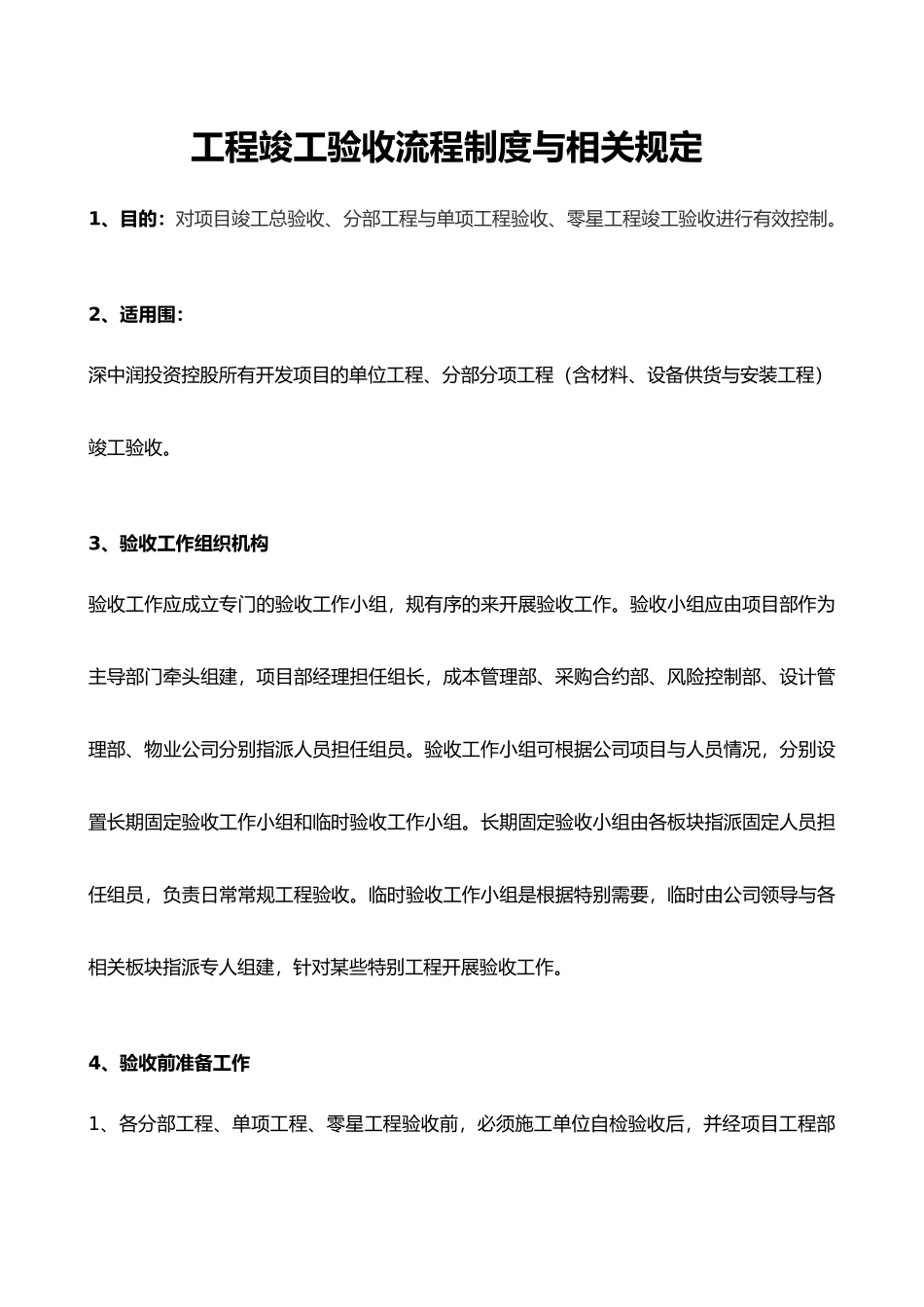

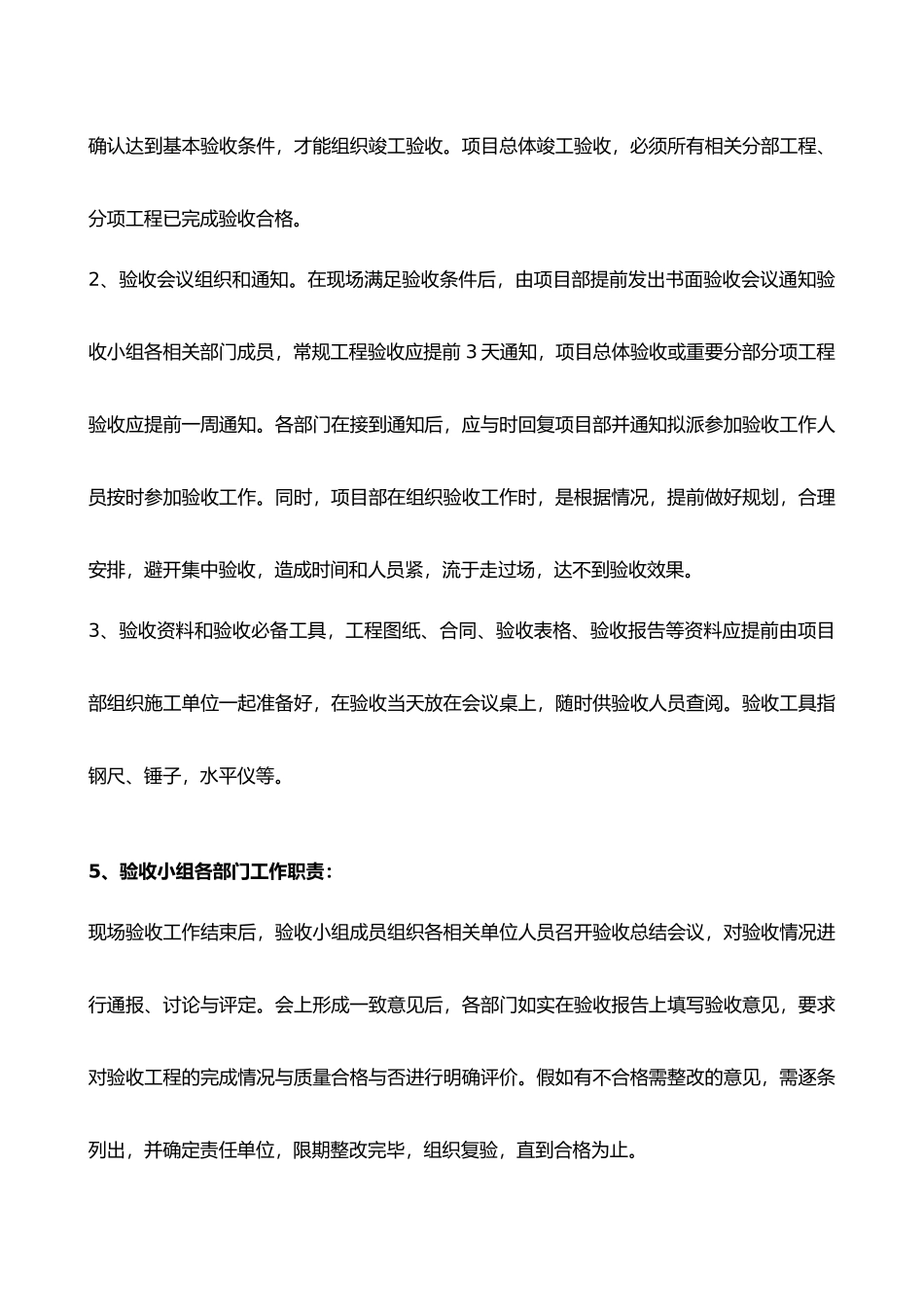

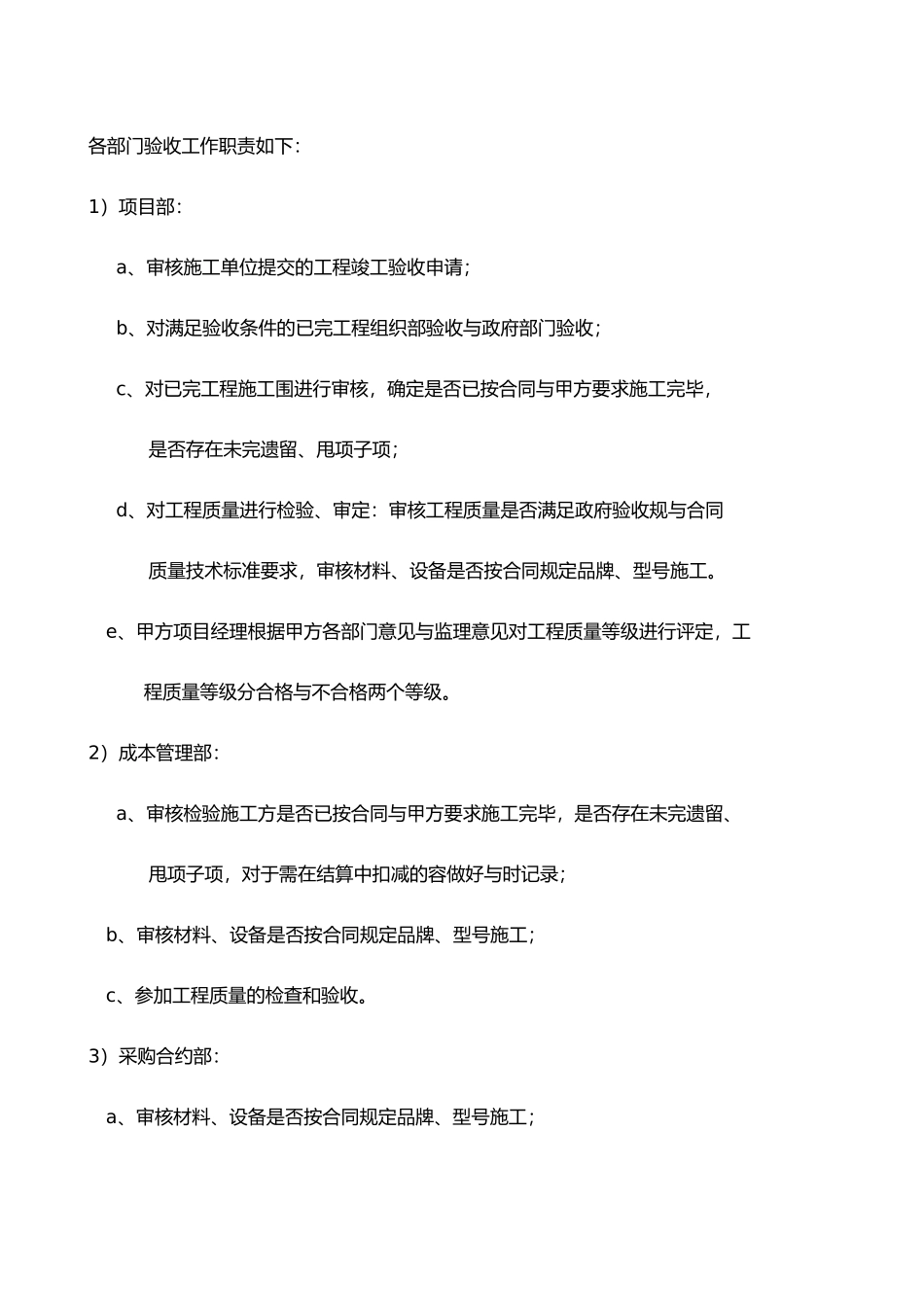

工程竣工验收流程制度与相关规定1、目的:对项目竣工总验收、分部工程与单项工程验收、零星工程竣工验收进行有效控制。2、适用围:深中润投资控股所有开发项目的单位工程、分部分项工程(含材料、设备供货与安装工程)竣工验收。3、验收工作组织机构验收工作应成立专门的验收工作小组,规有序的来开展验收工作。验收小组应由项目部作为主导部门牵头组建,项目部经理担任组长,成本管理部、采购合约部、风险控制部、设计管理部、物业公司分别指派人员担任组员。验收工作小组可根据公司项目与人员情况,分别设置长期固定验收工作小组和临时验收工作小组。长期固定验收小组由各板块指派固定人员担任组员,负责日常常规工程验收。临时验收工作小组是根据特别需要,临时由公司领导与各相关板块指派专人组建,针对某些特别工程开展验收工作。4、验收前准备工作1、各分部工程、单项工程、零星工程验收前,必须施工单位自检验收后,并经项目工程部确认达到基本验收条件,才能组织竣工验收。项目总体竣工验收,必须所有相关分部工程、分项工程已完成验收合格。2、验收会议组织和通知。在现场满足验收条件后,由项目部提前发出书面验收会议通知验收小组各相关部门成员,常规工程验收应提前 3 天通知,项目总体验收或重要分部分项工程验收应提前一周通知。各部门在接到通知后,应与时回复项目部并通知拟派参加验收工作人员按时参加验收工作。同时,项目部在组织验收工作时,是根据情况,提前做好规划,合理安排,避开集中验收,造成时间和人员紧,流于走过场,达不到验收效果。3、验收资料和验收必备工具,工程图纸、合同、验收表格、验收报告等资料应提前由项目部组织施工单位一起准备好,在验收当天放在会议桌上,随时供验收人员查阅。验收工具指钢尺、锤子,水平仪等。5、验收小组各部门工作职责:现场验收工作结束后,验收小组成员组织各相关单位人员召开验收总结会议,对验收情况进行通报、讨论与评定。会上形成一致意见后,各部门如实在验收报告上填写验收意见,要求对验收工程的完成情况与质量合格与否进行明确评价。假如有不合格需整改的意见,需逐条列出,并确定责任单位,限期整改完毕,组织复验,直到合格为止。各部门验收工作职责如下:1)项目部:a、审核施工单位提交的工程竣工验收申请;b、对满足验收条件的已完工程组织部验收与政府部门验收;c、对已完工程施工围进行审核,确定是否已按合同与甲方要求施工完毕,是否存在未完遗留、甩项子项...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程竣工验收流程制度与相关规定

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
