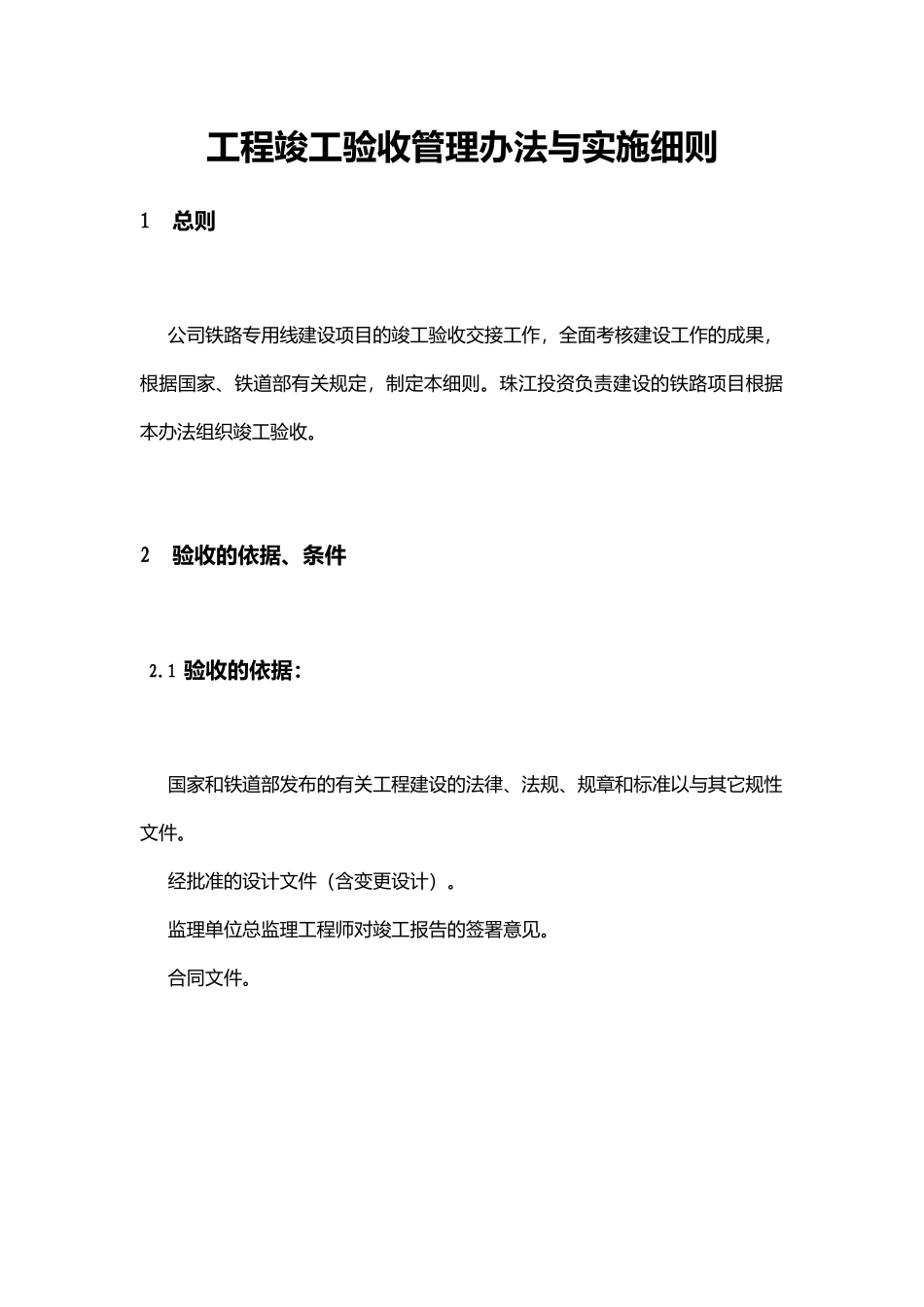

工程竣工验收管理办法与实施细则1总则公司铁路专用线建设项目的竣工验收交接工作,全面考核建设工作的成果,根据国家、铁道部有关规定,制定本细则。珠江投资负责建设的铁路项目根据本办法组织竣工验收。2验收的依据、条件2.1 验收的依据:国家和铁道部发布的有关工程建设的法律、法规、规章和标准以与其它规性文件。 经批准的设计文件(含变更设计)。监理单位总监理工程师对竣工报告的签署意见。合同文件。2.2 验收条件初验应具备的条件:1 主体工程与其配套工程(包括外部配套工程与设备)已按设计要求建成,具备临管运营或投产条件。2 环境保护、水土保持等设施与其主体工程同步建成实施,并经审批本项目环境保护影响报告书(表)的环境保护行政主管部门验收合格。3 劳动安全卫生与消防设施与其主体工程同步建成或实施,并经相关部门验收合格。4 建设征地使用核查、报审、发证工作基本完成。5 工程质量达到合格与以上标准。6 设备安装调试完毕、试运转合格。7 竣工文件与资料编制按规定完成,达到档案验收标准。2.3 正式验收应具备的条件:1 初验中存在的问题和遗留问题全部得到解决。2 财务决算已经编制完成,并经过审计部门审计合格。3 建设资金应全部到位,并与建设工程合同各方已结清资金费用。4 正式运营投产的各项准备工作已经完成,即运营生产组织管理机构、上岗人员、设备状态、物资准备以与外部配套条件等,能适应正常连续运营生产使用的需要。5 具有保修期的工程项目,有施工单位签署的工程保修书。3竣工验收任务和容3.1 竣工验收的主要任务是:1 对建设项目的建设规模、建设容、建设质量、资金使用等情况进行全面审查。2 对建设项目形成的固定资产、无形资产、递延资产等情况进行全面审核。3 对建设项目能否合格交付生产或者使用作出评价。4 对建设项目执行国家法律、法规情况进行检查。3.2 竣工验收容如下:1 检查工程建设容、建设规模是否按鉴定时依据的铁路技术管理规程、设计规、批准的设计文件(包括变更设计)与施工技术规建成;配套辅助项目是否与主体工程同步建成。2 检查建设资金的来源和使用是否符合国家有关规定;检查概算、预算执行情况;发生调整概算的,是否经过审批部门批准;材料、设备购置是否合理;工程其他支出是否符 3 检查建设过程中发生的各类设计变更,是否按规定办理设计变更审批手续。4 检查工程质量是否符合国家和铁道部颁布的工程质量验收评定标准。5 检查工程设备配套与设...
