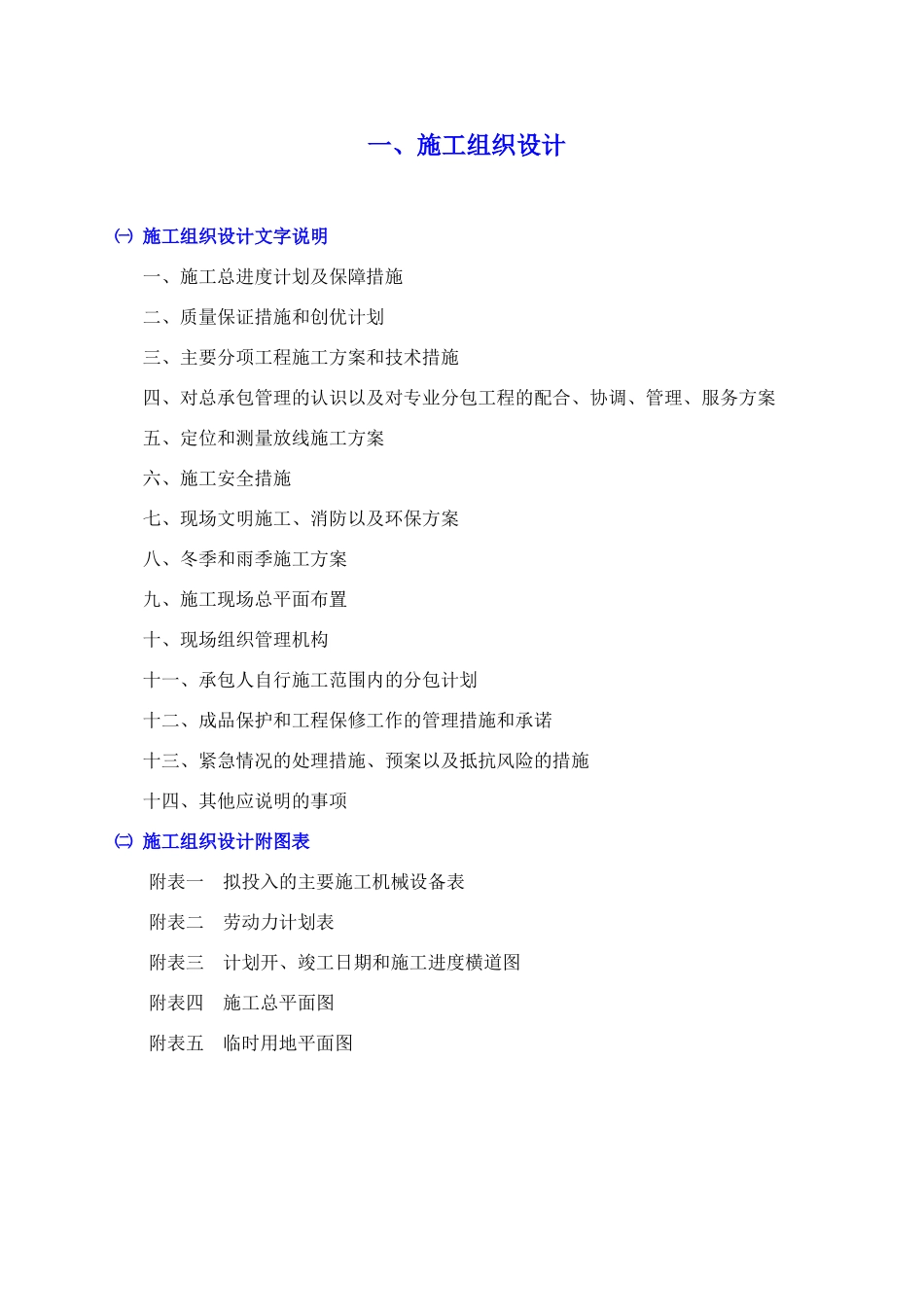

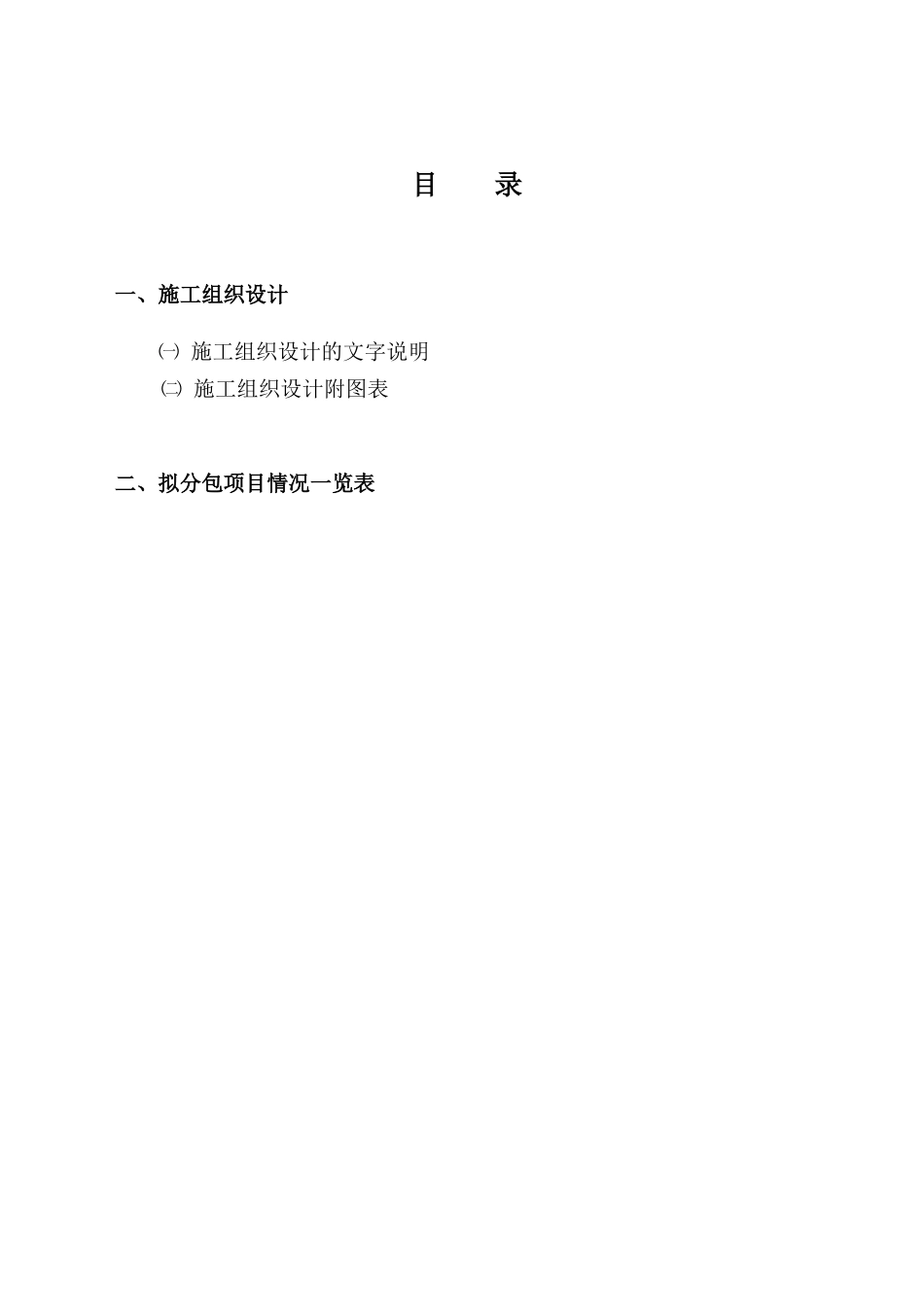

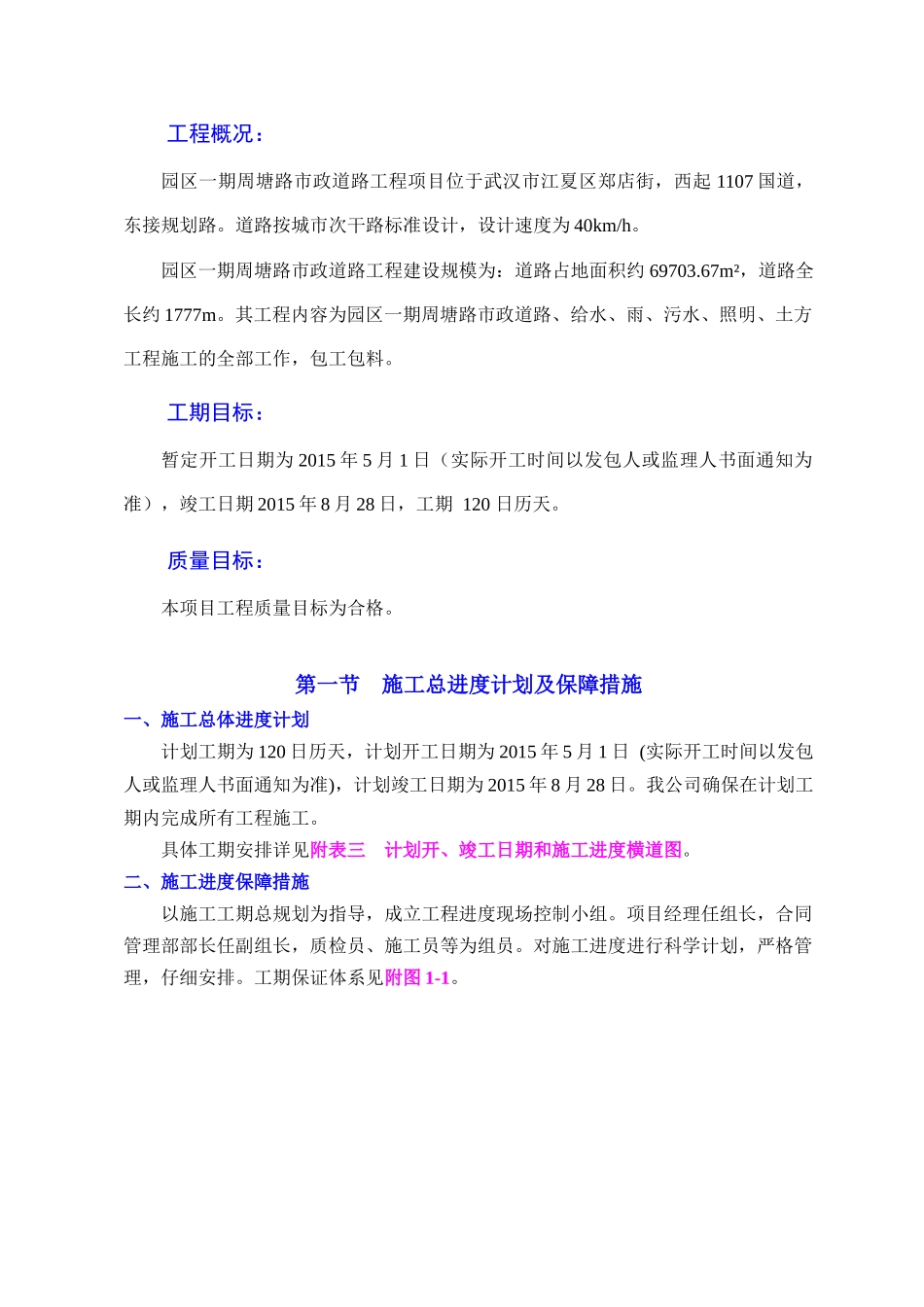

目 录一、施工组织设计㈠ 施工组织设计的文字说明㈡ 施工组织设计附图表二、拟分包项目情况一览表一、施工组织设计㈠ 施工组织设计文字说明一、施工总进度计划及保障措施二、质量保证措施和创优计划三、主要分项工程施工方案和技术措施四、对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案五、定位和测量放线施工方案六、施工安全措施七、现场文明施工、消防以及环保方案八、冬季和雨季施工方案九、施工现场总平面布置十、现场组织管理机构十一、承包人自行施工范围内的分包计划十二、成品保护和工程保修工作的管理措施和承诺十三、紧急情况的处理措施、预案以及抵抗风险的措施十四、其他应说明的事项㈡ 施工组织设计附图表附表一 拟投入的主要施工机械设备表附表二 劳动力计划表附表三 计划开、竣工日期和施工进度横道图附表四 施工总平面图附表五 临时用地平面图工程概况:园区一期周塘路市政道路工程项目位于武汉市江夏区郑店街,西起 1107 国道,东接规划路。道路按城市次干路标准设计,设计速度为 40km/h。园区一期周塘路市政道路工程建设规模为:道路占地面积约 69703.67m²,道路全长约 1777m。其工程内容为园区一期周塘路市政道路、给水、雨、污水、照明、土方工程施工的全部工作,包工包料。工期目标:暂定开工日期为 2015 年 5 月 1 日(实际开工时间以发包人或监理人书面通知为准),竣工日期 2015 年 8 月 28 日,工期 120 日历天。质量目标:本项目工程质量目标为合格。第一节 施工总进度计划及保障措施一、施工总体进度计划计划工期为 120 日历天,计划开工日期为 2015 年 5 月 1 日 (实际开工时间以发包人或监理人书面通知为准),计划竣工日期为 2015 年 8 月 28 日。我公司确保在计划工期内完成所有工程施工。具体工期安排详见附表三 计划开、竣工日期和施工进度横道图。二、施工进度保障措施以施工工期总规划为指导,成立工程进度现场控制小组。项目经理任组长,合同管理部部长任副组长,质检员、施工员等为组员。对施工进度进行科学计划,严格管理,仔细安排。工期保证体系见附图 1-1。施工准备做到“三快”,即进场快、驻地建设快、开工快实行网络计划管理,及时动态调整各种施工力量与各方建立友好关系,创造良好的施工外部环境适时的组织劳动竞赛高素质人员组成精干、高效的项目部配备施工经验丰富的专业化施工队伍配备性能优良、数量充足的配套机械设备畅...
