施工组织设计目 录 ⑴ 主要施工方法(包括冬雨季施工措施) ⑵ 劳动力计划与主要施工机械计划 ⑶ 确保工程质量的技术组织措施 ⑷ 确保工程安全施工的技术组织措施 ⑸ 确保工程文明施工的技术组织措施 ⑹ 确保工程工期的技术组织措施 ⑺ 工期网络图或进度计划表 ⑻ 施工现场总平面布置图附表一 拟投入本工程的主要施工设备表附表二 劳动力计划表附表三 计划开、竣工日期和施工进度网络图附表四 施工总平面图附表五 临时用地表 ⑴ 主要施工方法(包括冬雨季施工措施)1、道路工程1
1 田间道路1
1 准备工作a、测量放样根据设计施工图纸与测量队提供的高程控制点的具体位置和坐标,用全站仪对全线中桩进行复测,增设中桩,直线段为 20 米,曲线段为 10 米设一个
依据水准点高程对全线的原地面进行复测,做好记录,并绘制横断面图,计算填挖方量并上报监理工程师认可
b、路基挖方根据标段挖方量,选择弃土场地进行余土外运
察看运输道路情况,修筑施工便道并进行修整
土方段路床位置处进行土壤的液、朔限指数和天然密实度与最佳含水量等试验
同时将试验结果报监理工程师

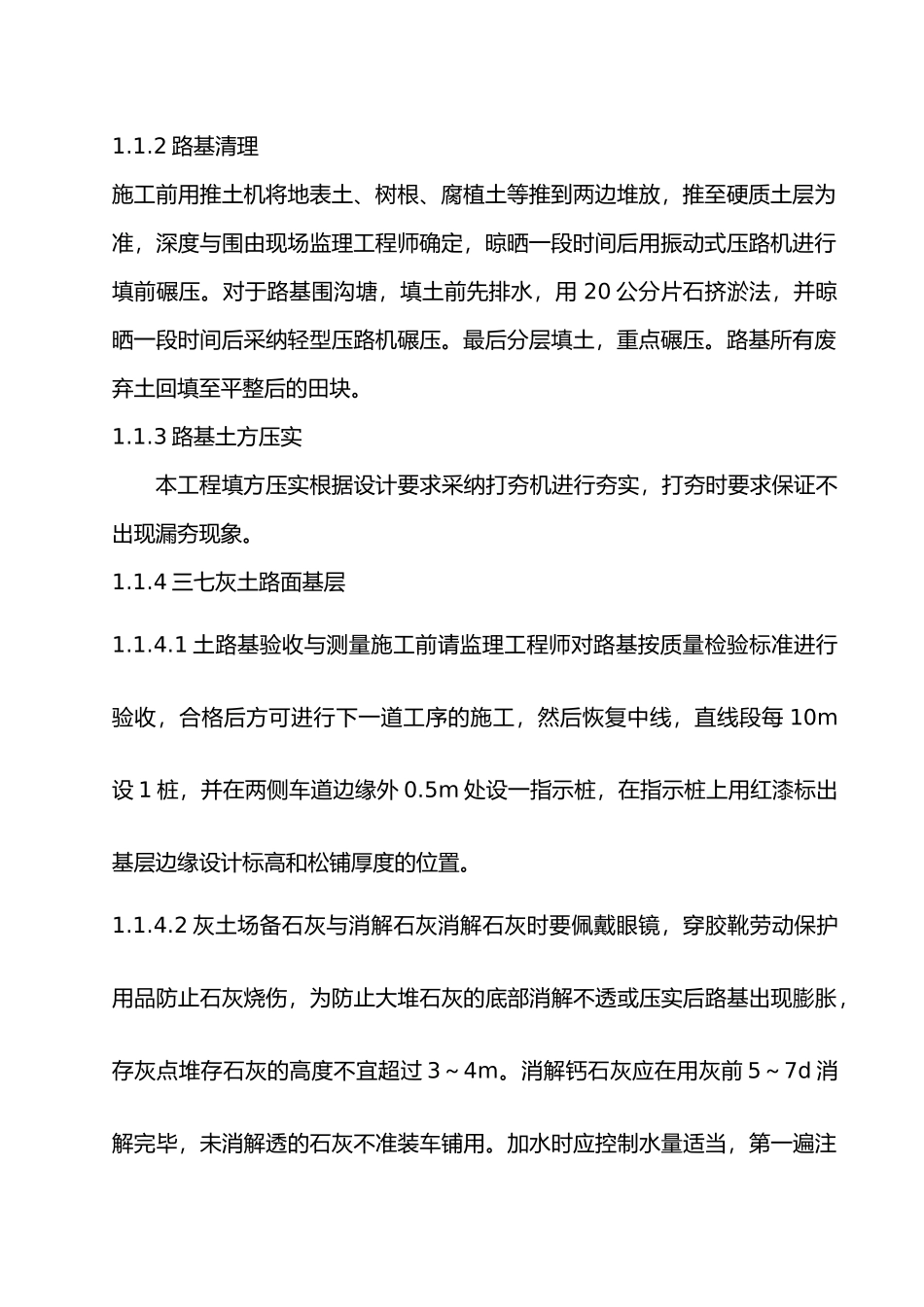

2 路基清理施工前用推土机将地表土、树根、腐植土等推到两边堆放,推至硬质土层为准,深度与围由现场监理工程师确定,晾晒一段时间后用振动式压路机进行填前碾压
对于路基围沟塘,填土前先排水,用 20 公分片石挤淤法,并晾晒一段时间后采纳轻型压路机碾压
最后分层填土,重点碾压
路基所有废弃土回填至平整后的田块
3 路基土方压实本工程填方压实根据设计要求采纳打夯机进行夯实,打夯时要求保证不出现漏夯现象
4 三七灰土路面基层1
1 土路基验收与测量施工前请监理工程师对路基按质量检验标准进行验收,合格后方可进行下一道工序的施工,然后恢复中线,直线段每 10m设 1 桩,并在两侧车道边缘外 0
5m 处设一指示桩,在指示桩上用
