交通导流施工方案一、工程概况本标段起点为 K7+763
605,终点桩号为 K12+240
284,全长4476
主要施工容为既有道路拓宽改造
本标段全线需要进行土方填筑、管线沟槽开挖、埋设,高边坡开挖、支护等施工,为了确保过往行人、车辆的安全和满足文明施工相关规定,按设计要求在个别施工区段均需进行围挡施工
围挡位置在现有的两侧辅道绿化带靠近主车道的边缘
围挡设计为 C20 砼基础、角钢支架、锌铁皮挡板,挡板外侧砌筑 12cm 宽,30cm 高红砖
二、施工方法1 、 根 据 我 标 段 的 施 工 计 划 , 将 首 先 展 开 K9+760—K12+240
284 段的路基、给排水、人行桥、和高边坡防护的施工,因此围挡施工时将根据具体施工部位分段进行围挡施工
2、为了便于后期的绿化带开挖换填施工,避开围挡的二次拆除,将围挡布置在主辅绿化带外侧的主道沥青路面上,按设计图纸的尺寸、间距用膨胀螺栓固定角钢基础和支架,然后安装 2mm 厚绿色锌铁波形板和红砖砌筑
围挡总高度按 180cm 控制
围挡具体位置(详见附图)
3、在交叉路口如沙长路、新安路、凤凰二路等交叉路口预留通行车道,在辅道端头设置围栏,并摆放安全警示标志,防止通行车辆进入施工现场,也便于施工车辆进入施工现场
4、根据设计要求,在围挡锌铁波形板上用白色油漆喷绘工程信息与提示
三、现场交通维护措施我司在施工过程中,将成立交通疏导小组,由项目经理亲自挂帅,与交通部门配合,组织好交通疏导工作
具体措施如下:1、交通顺畅是否,主要依赖行车是否有序,管理是否到位

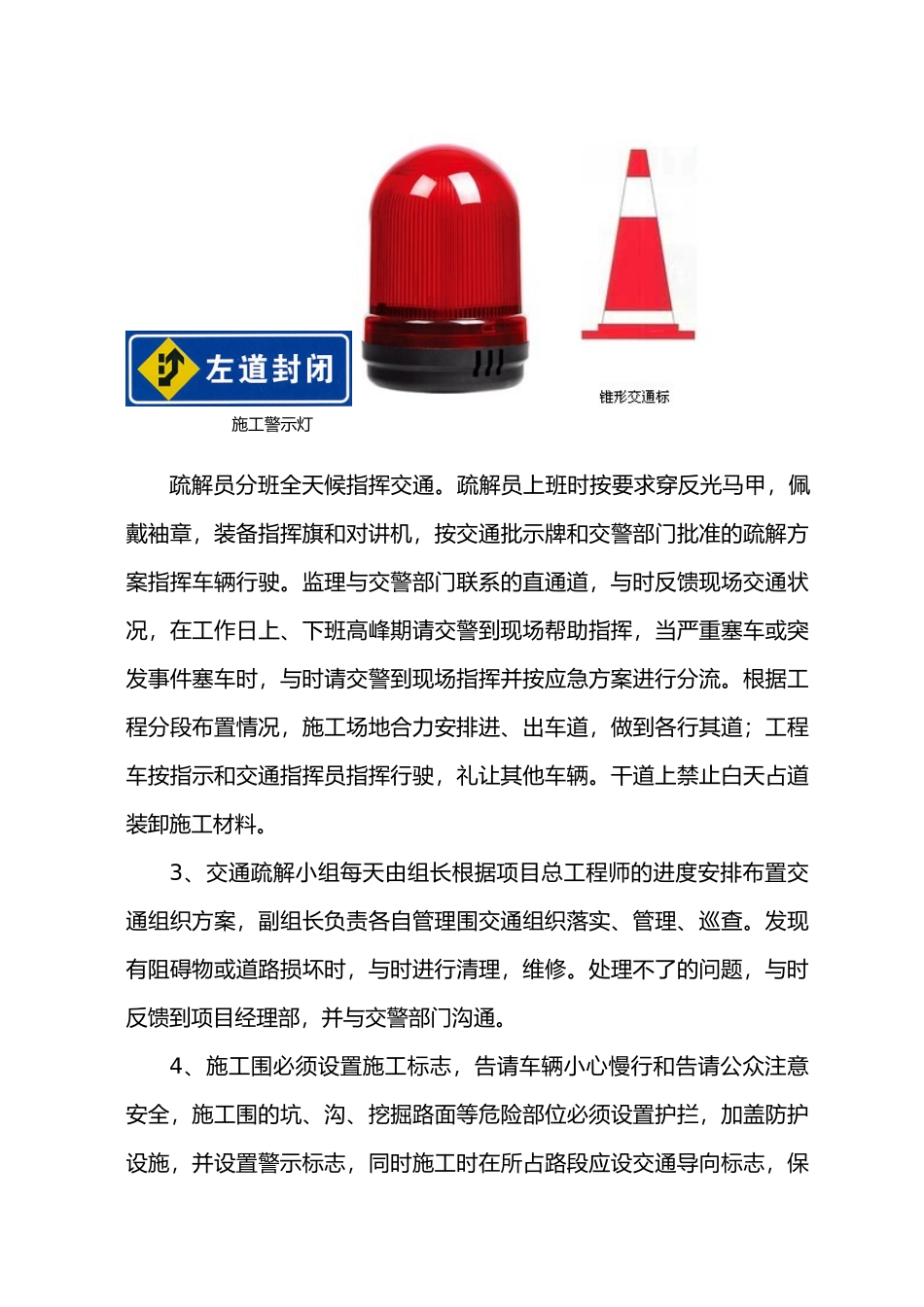

因此,为解决施工期间的交通问题,我部计划成立专门交通疏解小组(设组长一名,成员五名),制定科学合理的交通疏解方案和应急措施,建立交通疏解管理制度,实行专人负责制和奖惩制度,明确工作重点和每日的工作要点,并派管理成员到交警队进行交通规则和疏导技巧培训,协助
